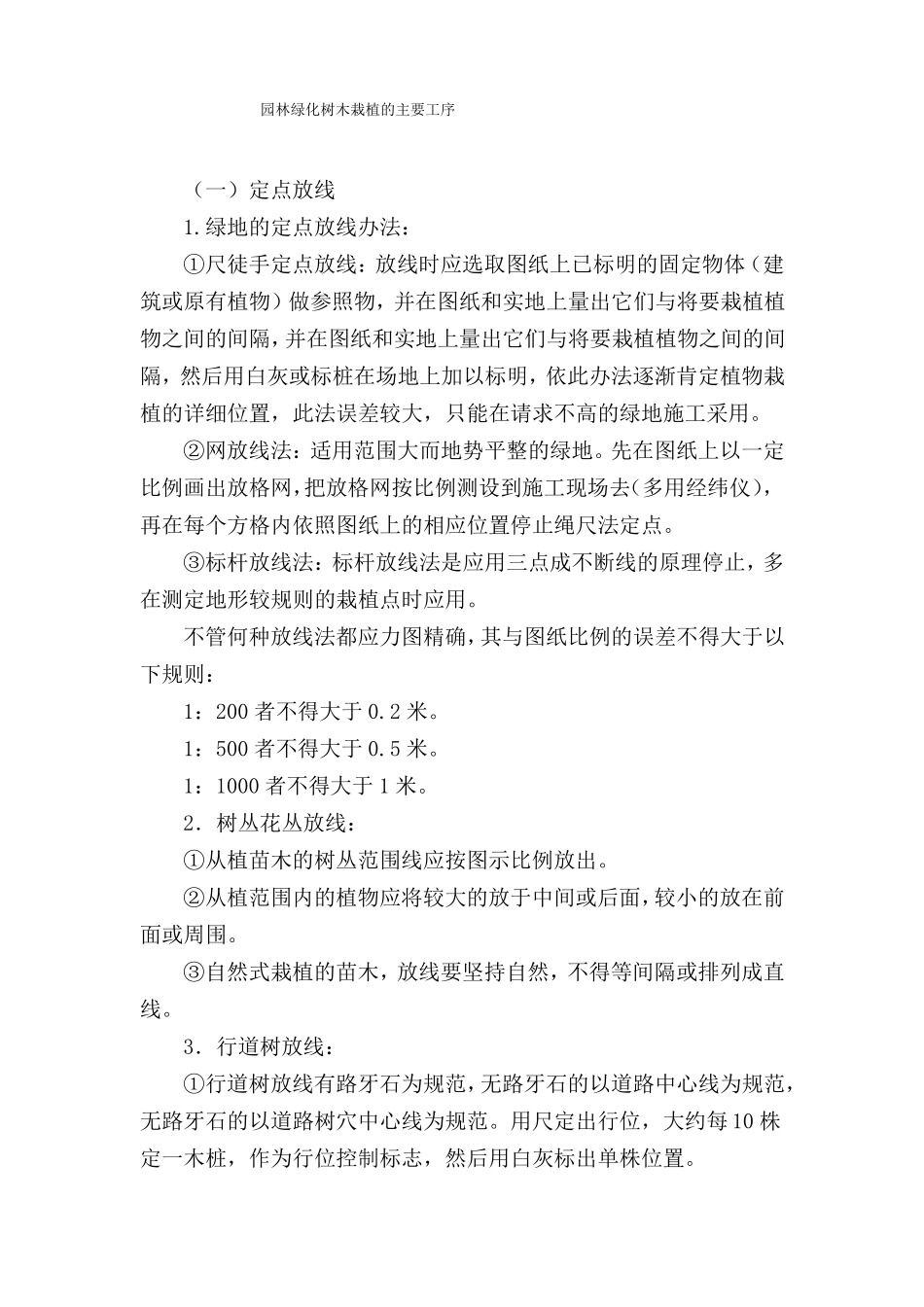

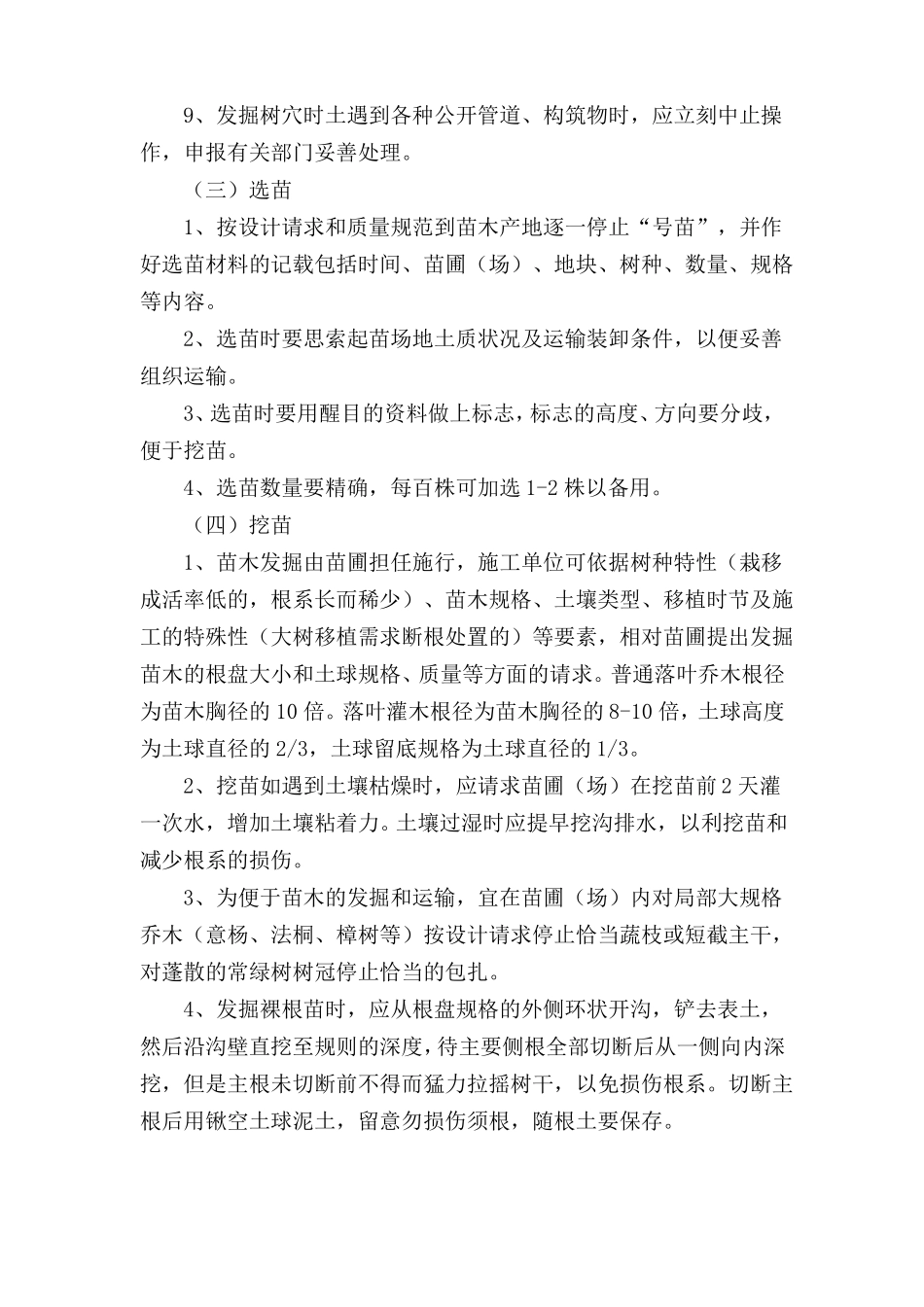

园林绿化树木栽植的主要工序(一)定点放线1.绿地的定点放线办法:①尺徒手定点放线:放线时应选取图纸上已标明的固定物体(建筑或原有植物)做参照物,并在图纸和实地上量出它们与将要栽植植物之间的间隔,并在图纸和实地上量出它们与将要栽植植物之间的间隔,然后用白灰或标桩在场地上加以标明,依此办法逐渐肯定植物栽植的详细位置,此法误差较大,只能在请求不高的绿地施工采用。②网放线法:适用范围大而地势平整的绿地。先在图纸上以一定比例画出放格网,把放格网按比例测设到施工现场去(多用经纬仪),再在每个方格内依照图纸上的相应位置停止绳尺法定点。③标杆放线法:标杆放线法是应用三点成不断线的原理停止,多在测定地形较规则的栽植点时应用。不管何种放线法都应力图精确,其与图纸比例的误差不得大于以下规则:1:200者不得大于0.2米。1:500者不得大于0.5米。1:1000者不得大于1米。2.树丛花丛放线:①从植苗木的树丛范围线应按图示比例放出。②从植范围内的植物应将较大的放于中间或后面,较小的放在前面或周围。③自然式栽植的苗木,放线要坚持自然,不得等间隔或排列成直线。3.行道树放线:①行道树放线有路牙石为规范,无路牙石的以道路中心线为规范,无路牙石的以道路树穴中心线为规范。用尺定出行位,大约每10株定一木桩,作为行位控制标志,然后用白灰标出单株位置。②行道树和各种构筑物地上杆线、公开管道间横向间隔要契合本规则的请求。③规则式栽植的苗木必需排列划一,行道树因门面或障碍物影响时,株距能够在一米范围内调整。4、定点放线后应立刻刻复查标定的树种、数量,并做好记载,挖穴时如发现定点标志含糊不清时须重新放线标定。(二)挖穴1、严厉按定点放线标定的位置、规格发掘树穴。2、树穴的规格应按移栽树木的规格、栽植办法、栽植地段的土壤条件来肯定,裸根栽植的树苗,树穴直径应比裸根根幅放大1/2,树穴的深度为穴坑直径的3/4。带土球栽植的树苗,树穴直径应比土球直径大40-50厘米,树穴的深度为穴坑直径的3/4。土壤粘重板结地段,树穴尺寸按规则再增加20%。土壤疏松地段,树穴尺寸按规则的规格减少10%。3、发掘树穴时,以定点标志为圆心,按规则的尺寸先划一圆圈,然后沿边线垂直向下发掘,穴底平,切忌挖成锅底型。树穴到达规则深度后,还需再向下翻松约20厘米深,为根系生长发明条件。4、为利于土壤风化,应尽可能提早发掘树穴,有条件的可z在当年入冬前发掘,翌年春季再栽植。5、施工地段如挖方或遇土壤特别粘重坚硬时,穴与穴之间应挖沟相互连通(抽槽或就近挖盲沟以利排水),在填(虚)计划上发掘树穴时应思索到土壤下沉深度。6、发掘树穴时,应将表土放置一侧以栽植时备用,而发掘出来的建筑渣滓、废土杂物放置另一侧集中运出施工现场,并回填适量的种植土。7、在土壤贫瘠或透气性差的地段植树时,应先停止土壤改育再停止栽植。8、在斜坡上栽树要挖成鱼磷坑,或将斜坡修成程度梯田,然后视苗木规格、土壤条件发掘树穴。9、发掘树穴时土遇到各种公开管道、构筑物时,应立刻中止操作,申报有关部门妥善处理。(三)选苗1、按设计请求和质量规范到苗木产地逐一停止“号苗”,并作好选苗材料的记载包括时间、苗圃(场)、地块、树种、数量、规格等内容。2、选苗时要思索起苗场地土质状况及运输装卸条件,以便妥善组织运输。3、选苗时要用醒目的资料做上标志,标志的高度、方向要分歧,便于挖苗。4、选苗数量要精确,每百株可加选1-2株以备用。(四)挖苗1、苗木发掘由苗圃担任施行,施工单位可依据树种特性(栽移成活率低的,根系长而稀少)、苗木规格、土壤类型、移植时节及施工的特殊性(大树移植需求断根处置的)等要素,相对苗圃提出发掘苗木的根盘大小和土球规格、质量等方面的请求。普通落叶乔木根径为苗木胸径的10倍。落叶灌木根径为苗木胸径的8-10倍,土球高度为土球直径的2/3,土球留底规格为土球直径的1/3。2、挖苗如遇到土壤枯燥时,应请求苗圃(场)在挖苗前2天灌一次水,增加土壤粘着力。土壤过湿时应提早挖沟排水,以利挖苗和减少根系的损伤。3、为便于苗木的发掘和运输,宜在苗圃(场)内对局部大规格乔木(意杨...
