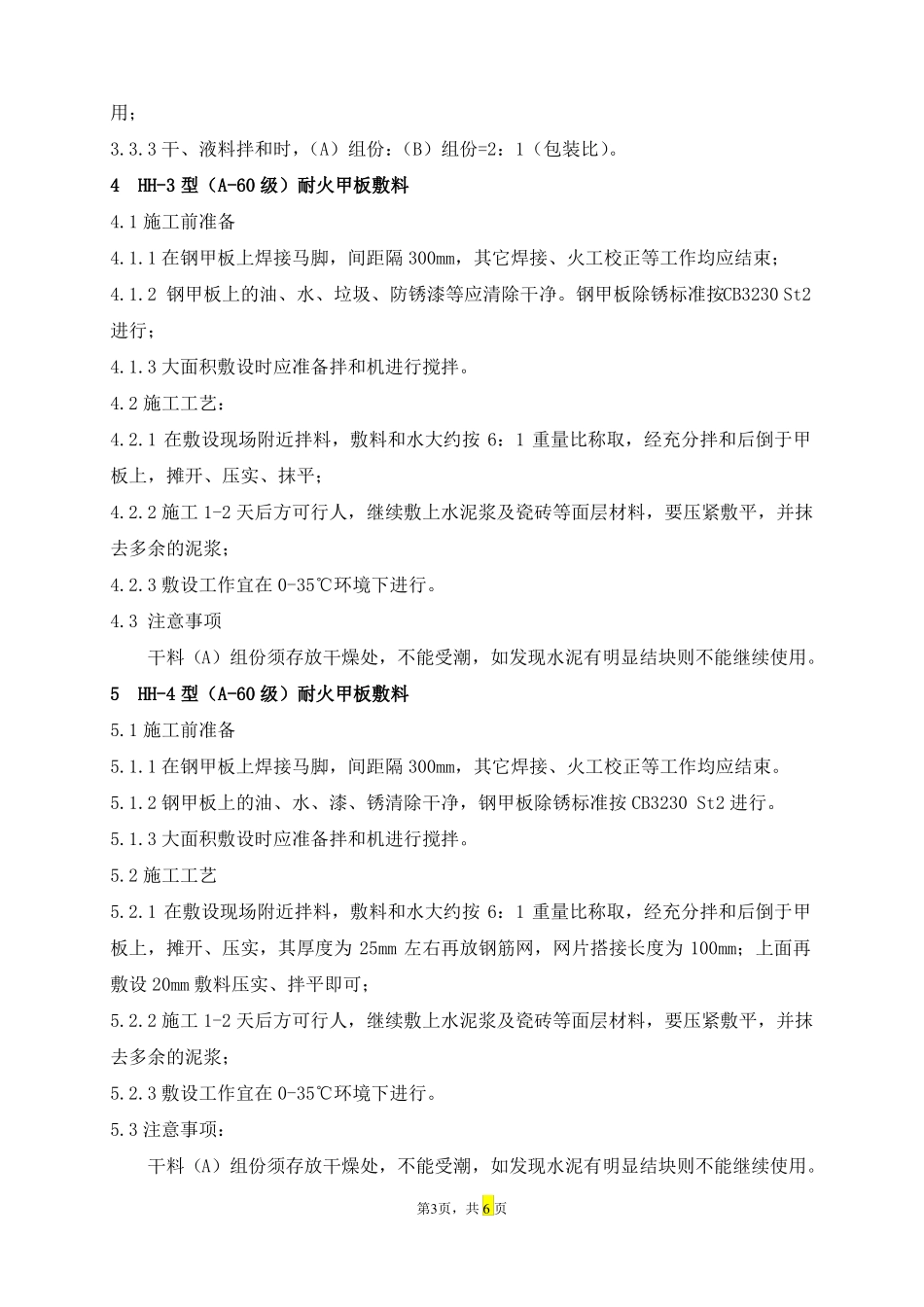

船舶甲板敷料施工工艺1.1施工前准备1.1.1钢甲板上火工校正、安装焊接等工作均应结束;1.1.2钢甲板上的油、水、漆、锈清除干净,钢甲板除锈标准按CB3230St2进行;1.1.3大面积敷设时应准备拌和机进行搅拌。1.2施工工艺1.2.1按干料和液料包装比,应先用拌和机拌匀干料后,倒入液料搅拌约3分钟后马上用于施工;1.2.2将拌好的敷料立即倒于钢甲板上,用尺刮开、摊平;1.2.3用泥刀将敷料压实刮平,表面平整度在2米内不超过5mm,如气温高表面太干,可少量洒些液料,再游平;1.2.4施工后敷料须保养1-2天,待基本干硬后方可行人;1.2.5待敷料完全干硬后(约1-2周)方可粘贴塑料地板;1.2.6施工宜在0-35℃环境下进行。1.3注意事项1.3.1液料乳胶须置于阴凉处(0-35℃),如发现液料部分结皮,去除结皮部分继续使用;1.3.2干固料须存放在干燥处,不能受雨淋或浸水,如发现干固料有明显结块则不能使用;1.3.3干、液料拌和时,(A)组份:(B)组份=2:1(包装比)。2HQ-1型轻质甲板基层敷料2.1施工前准备2.1.1钢甲板上火工校正、安装焊接等工作均应结束;2.1.2钢甲板上的油、水、漆、锈清除干净,钢甲板除锈标准按CB3230St2进行;2.1.3大面积敷设时应准备拌和机进行搅拌。2.2施工工艺2.2.1按干料和液料包装比,应先用拌和机拌匀干料后,倒入液料搅拌约3分钟后马上用于施工;2.2.2将拌好的敷料立即倒于钢甲板上,用尺刮开、摊平;第1页,共6页2.2.3用泥刀将敷料压实刮平,表面平整度在2米内不超过5mm,如气温高表面太干,可少量洒些液料,再游平;2.2.4施工后敷料须保养1-2天,待基本干硬后方可行人;2.2.5待敷料完全干硬后(约1-2周)方可粘贴塑料地板;2.2.6施工宜在0-35℃环境下进行。2.3注意事项2.3.1液料乳胶须置于阴凉处(0-35℃),如发现液料部分结皮,去除结皮部分继续使用;2.3.2干固料须存放在干燥处,不能受雨淋或浸水,如发现干固料有明显结块则不能使用;2.3.3干、液料拌和时,(A)组份:(B)组份=2:1(包装比)。3HQ-2型超轻质甲板基层敷料3.1施工前准备3.1.1钢甲板上火工校正、安装焊接等工作均应结束;3.1.2钢甲板上的油、水、漆、锈清除干净,钢甲板除锈标准按CB3230St2进行。如甲板为铝板时,除进行上述清除外再进行铝板表面拉毛处理;3.1.3大面积敷设时应准备拌和机进行搅拌。3.2施工工艺:3.2.1按干料和液料包装比(2:1),应先用拌和机拌匀干料后倒入液料搅拌约3分钟后马上用于施工;3.2.2将拌好的敷料立即倒于钢甲板上,用尺刮开、摊平;3.2.3用泥刀将敷料压实刮平,表面平整度在2米内不超过5mm,如气温高表面太干,可少量洒些液料,再游平;3.2.4施工后敷料须保养1-2天,待基本干硬后方可行人;3.2.5待敷料完全干硬后(约1-2周)方可粘贴塑料地板;3.2.6施工宜在0-35℃环境下进行。3.3注意事项3.3.1液料乳胶须置于阴凉处(0-35℃),如发现液料部分结皮,去除结皮部分继续使用;3.3.2干固料须存放在干燥处,不能受雨淋或浸水,如发现干固料有明显结块则不能使第2页,共6页用;3.3.3干、液料拌和时,(A)组份:(B)组份=2:1(包装比)。4HH-3型(A-60级)耐火甲板敷料4.1施工前准备4.1.1在钢甲板上焊接马脚,间距隔300mm,其它焊接、火工校正等工作均应结束;4.1.2钢甲板上的油、水、垃圾、防锈漆等应清除干净。钢甲板除锈标准按CB3230St2进行;4.1.3大面积敷设时应准备拌和机进行搅拌。4.2施工工艺:4.2.1在敷设现场附近拌料,敷料和水大约按6:1重量比称取,经充分拌和后倒于甲板上,摊开、压实、抹平;4.2.2施工1-2天后方可行人,继续敷上水泥浆及瓷砖等面层材料,要压紧敷平,并抹去多余的泥浆;4.2.3敷设工作宜在0-35℃环境下进行。4.3注意事项干料(A)组份须存放干燥处,不能受潮,如发现水泥有明显结块则不能继续使用。5HH-4型(A-60级)耐火甲板敷料5.1施工前准备5.1.1在钢甲板上焊接马脚,间距隔300mm,其它焊接、火工校正等工作均应结束。5.1.2钢甲板上的油、水、漆、锈清除干净,钢甲板除锈标准按CB3230St2进行。5.1.3大面积敷设时应准备拌和机进行搅拌。5.2施工工艺5.2.1在敷设现场附近拌料,敷料和水大约按6:1重量比称取,经充分拌和后倒于甲板上,...
