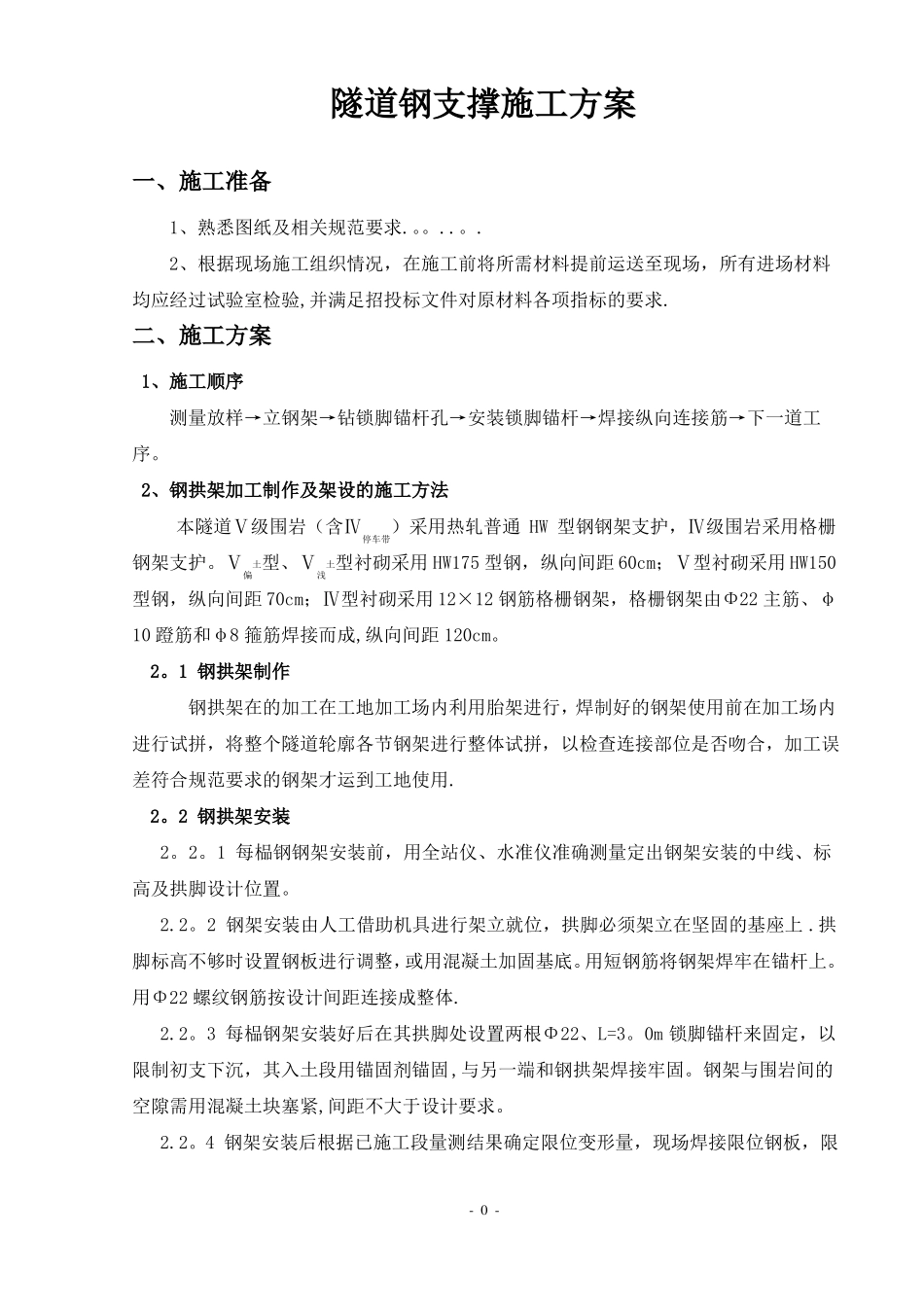

隧道钢支撑施工方案一、施工准备1、熟悉图纸及相关规范要求
2、根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求
二、施工方案1、施工顺序测量放样→立钢架→钻锁脚锚杆孔→安装锁脚锚杆→焊接纵向连接筋→下一道工序
2、钢拱架加工制作及架设的施工方法本隧道Ⅴ级围岩(含Ⅳ停车带)采用热轧普通HW型钢钢架支护,Ⅳ级围岩采用格栅钢架支护
Ⅴ偏土型、Ⅴ浅土型衬砌采用HW175型钢,纵向间距60cm;Ⅴ型衬砌采用HW150型钢,纵向间距70cm;Ⅳ型衬砌采用12×12钢筋格栅钢架,格栅钢架由Φ22主筋、φ10蹬筋和φ8箍筋焊接而成,纵向间距120cm
1钢拱架制作钢拱架在的加工在工地加工场内利用胎架进行,焊制好的钢架使用前在加工场内进行试拼,将整个隧道轮廓各节钢架进行整体试拼,以检查连接部位是否吻合,加工误差符合规范要求的钢架才运到工地使用
2钢拱架安装2
1每榀钢钢架安装前,用全站仪、水准仪准确测量定出钢架安装的中线、标高及拱脚设计位置
2钢架安装由人工借助机具进行架立就位,拱脚必须架立在坚固的基座上
拱脚标高不够时设置钢板进行调整,或用混凝土加固基底
用短钢筋将钢架焊牢在锚杆上
用Φ22螺纹钢筋按设计间距连接成整体
3每榀钢架安装好后在其拱脚处设置两根Φ22、L=3
0m锁脚锚杆来固定,以限制初支下沉,其入土段用锚固剂锚固,与另一端和钢拱架焊接牢固
钢架与围岩间的空隙需用混凝土块塞紧,间距不大于设计要求

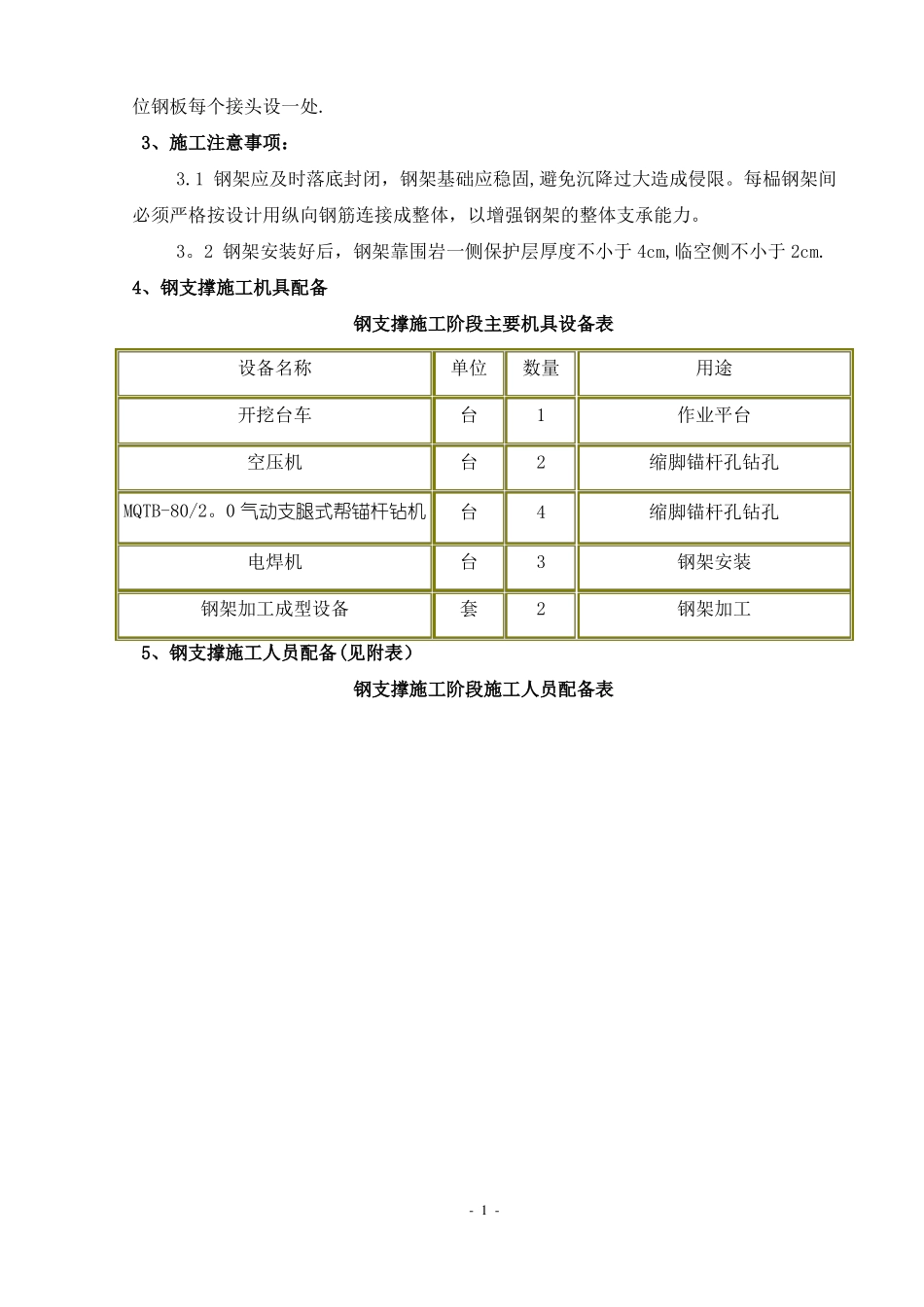

4钢架安装后根据已施工段量测结果确定限位变形量,现场焊接限位钢板,限-0-位钢板每个接头设一处
3、施工注意事项:3
1钢架应及时落底封闭,钢架基础应稳固,避免沉降过大造成侵限
每榀钢架间必须严格按设计用纵向钢筋连接成整体,以增强钢架的整体支承能力
