沥青混合料施工工艺技术一、抛丸铣刨沥青铺装前,需要对混凝土铺装层进行抛丸铣刨处理,主要施工方法采用抛丸机把抛丸以很高的速度和可以调节角度抛射到混凝土铺装层上,让丸料均匀冲击工作面,然后通过配套的吸尘器气流清洗,将丸料和清理下来的杂质分别回收,并且使丸料重新利用,抛丸铣刨后的混凝土铺装层表面要达到去除浮浆的效果,使表面能够粗糙均匀
二、钢桥面喷砂除锈(一)喷砂前处理(1)喷砂前,应首先把吊索用塑料薄膜包裹2m高左右防止污染;然后检查钢桥面板的外观,确保表面无焊瘤、飞溅物、针孔、飞边和毛刺等,否则必须通过打磨加以清除,锋利的边角必须处理到半径2mm以上的圆角
(2)用清洁剂或溶剂清洗钢桥面板表面的油、油脂、盐分及其它脏物
(3)用高压清水清洁,直至无油污、尘垢为止
(二)喷砂除锈(1)环境要求a遇下雨、结露等气候时,严禁除锈作业
b钢板温度应高于露点3℃以上,相对湿度≤85%
(2)磨料要求a磨料采用钢丸、钢质棱角砂,其比例通过试验确定
第1页共15页b磨料必须保持干燥、清洁、不含有害物质,如油脂、盐分
(3)喷砂质量要求表-1喷砂除锈控制性检测标准检测项目粗糙度清洁度(三)喷砂设备技术要求80-100μmSa2
5级检测频率3点/200㎡3点/200㎡法检测方法粗糙度仪法标准比色板(1)采用带吸尘装置的移动式自动无尘打砂机
(2)对于自动无尘打砂机所不能施工的区域和边缘,可采用人工处理

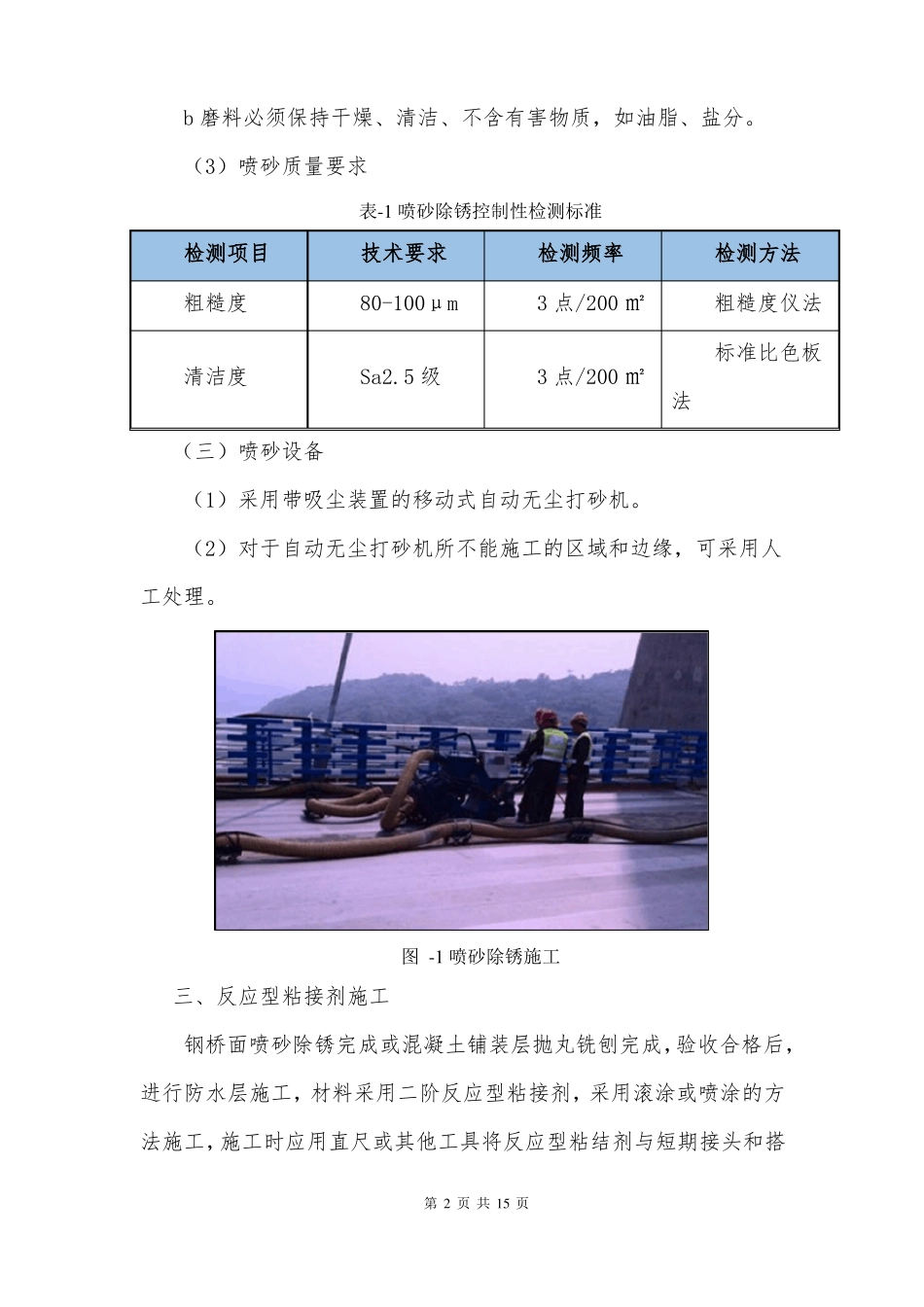

图-1喷砂除锈施工三、反应型粘接剂施工钢桥面喷砂除锈完成或混凝土铺装层抛丸铣刨完成,验收合格后,进行防水层施工,材料采用二阶反应型粘接剂,采用滚涂或喷涂的方法施工,施工时应用直尺或其他工具将反应型粘结剂与短期接头和搭第2页共15页接区分隔,约1h(23℃)就可以完全固化,固化后的成品区域应用薄膜保护后搁置或进行下道工序施工
粘结层施工的具体控制指标见下表:表-2反应型粘接剂控制检测项目检测项目
