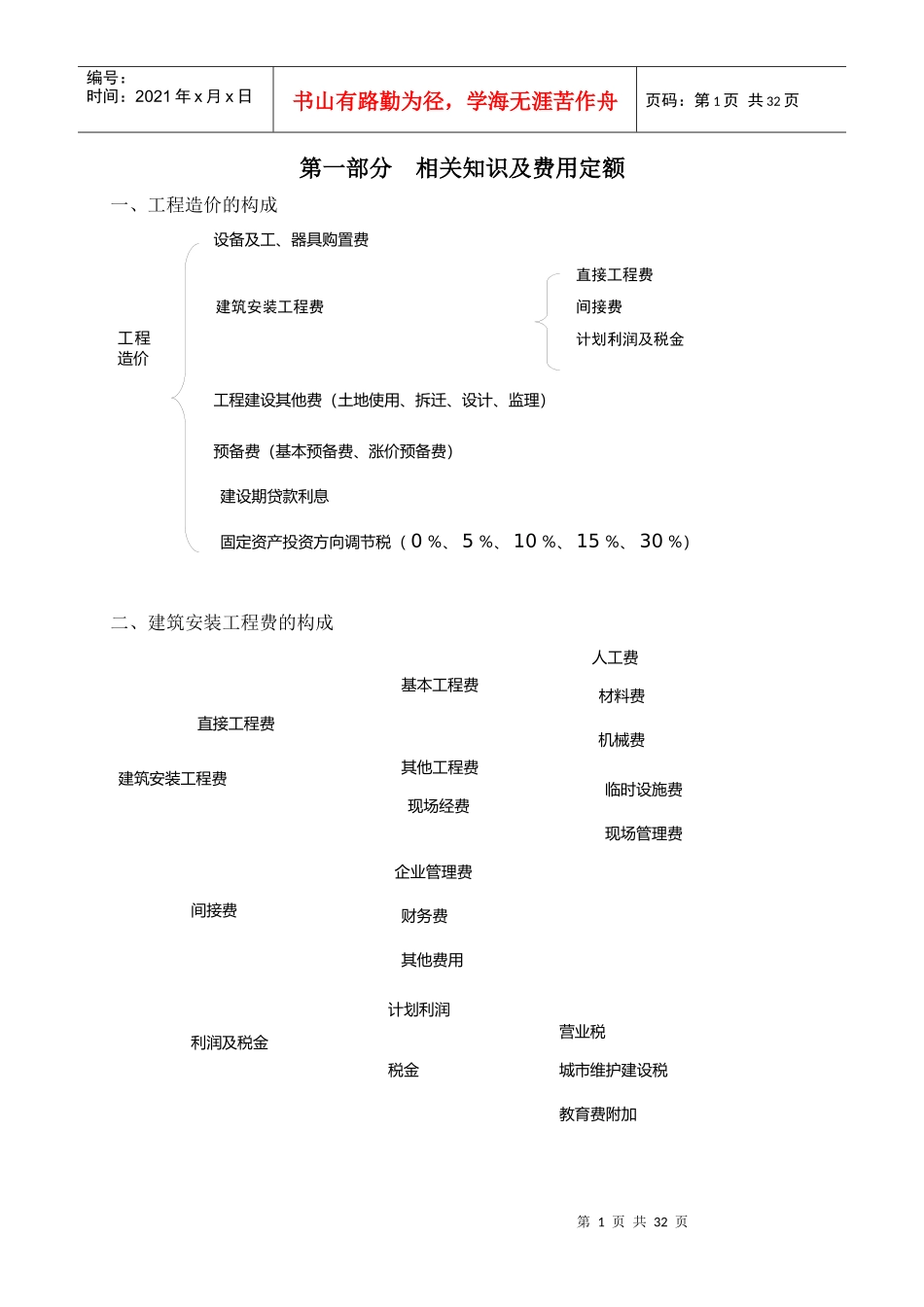

市政工程预算员培训讲义二〇〇五年一月第1页共32页工程造价设备及工、器具购置费建筑安装工程费直接工程费间接费计划利润及税金工程建设其他费(土地使用、拆迁、设计、监理)预备费(基本预备费、涨价预备费)建设期贷款利息固定资产投资方向调节税(0%、5%、10%、15%、30%)建筑安装工程费直接工程费税金利润及税金人工费材料费机械费基本工程费其他工程费现场经费临时设施费现场管理费企业管理费财务费其他费用计划利润营业税城市维护建设税教育费附加间接费编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页第一部分相关知识及费用定额一、工程造价的构成二、建筑安装工程费的构成第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页(一)基本直接费:1、基本直接费是指在工程施工过程中直接耗费的构成工程实体或有助于工程形成的各种费用,包括人工费、材料费、机械费

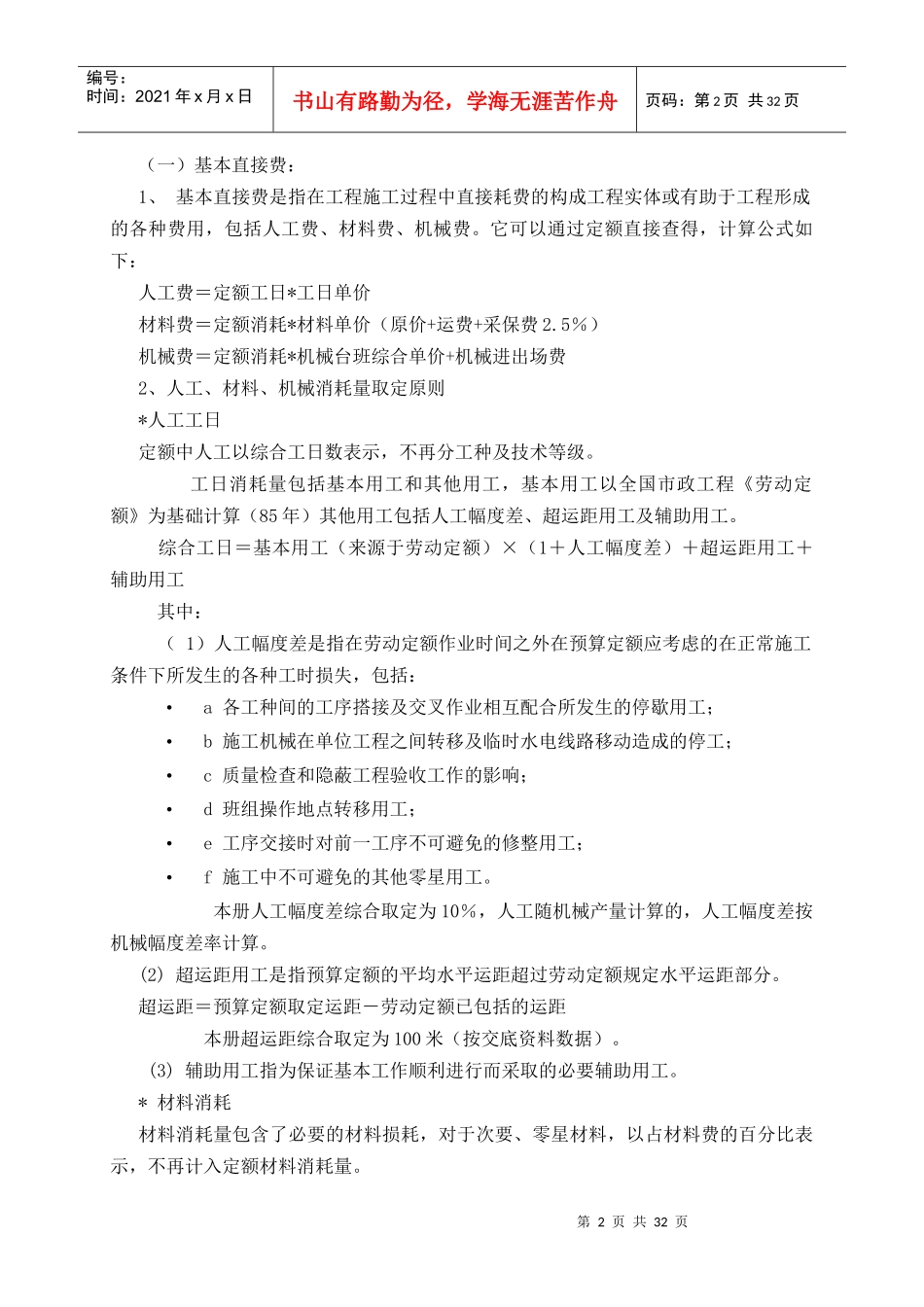

它可以通过定额直接查得,计算公式如下:人工费=定额工日*工日单价材料费=定额消耗*材料单价(原价+运费+采保费2
5%)机械费=定额消耗*机械台班综合单价+机械进出场费2、人工、材料、机械消耗量取定原则*人工工日定额中人工以综合工日数表示,不再分工种及技术等级
工日消耗量包括基本用工和其他用工,基本用工以全国市政工程《劳动定额》为基础计算(85年)其他用工包括人工幅度差、超运距用工及辅助用工
综合工日=基本用工(来源于劳动定额)×(1+人工幅度差)+超运距用工+辅助用工其中:(1)人工幅度差是指在劳动定额作业时间之外在预算定额应考虑的在正常施工条件下所发生的各种工时损失,包括:•a各工种间的工序搭接及交叉作业相互配合所发生的停歇用工;•b施工机械在单位工程之间转移及临时水电线路移动造成的停工;•c质量检查和隐蔽工程验收工作的影响;•d班组操作地点转移用工;•e
