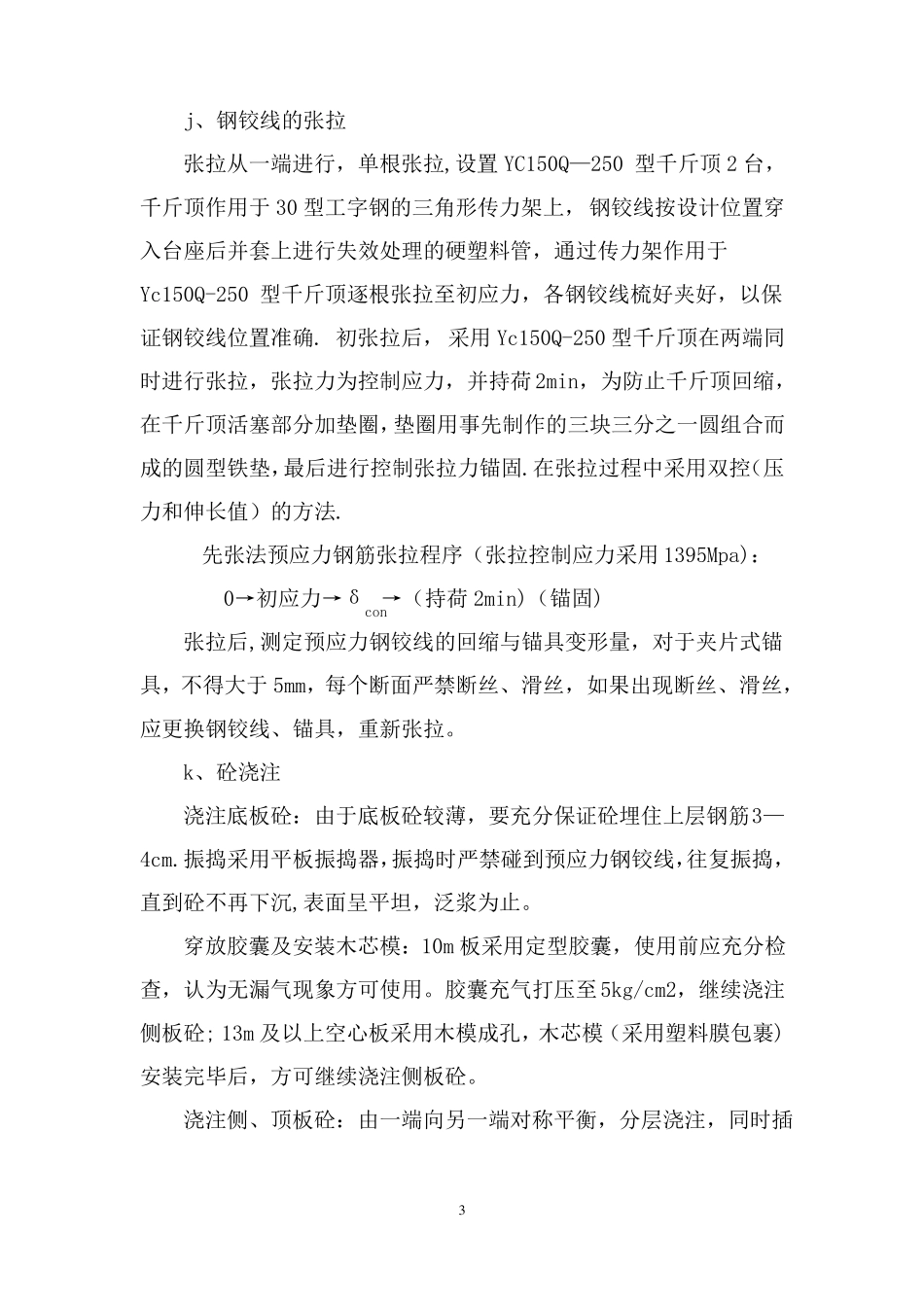

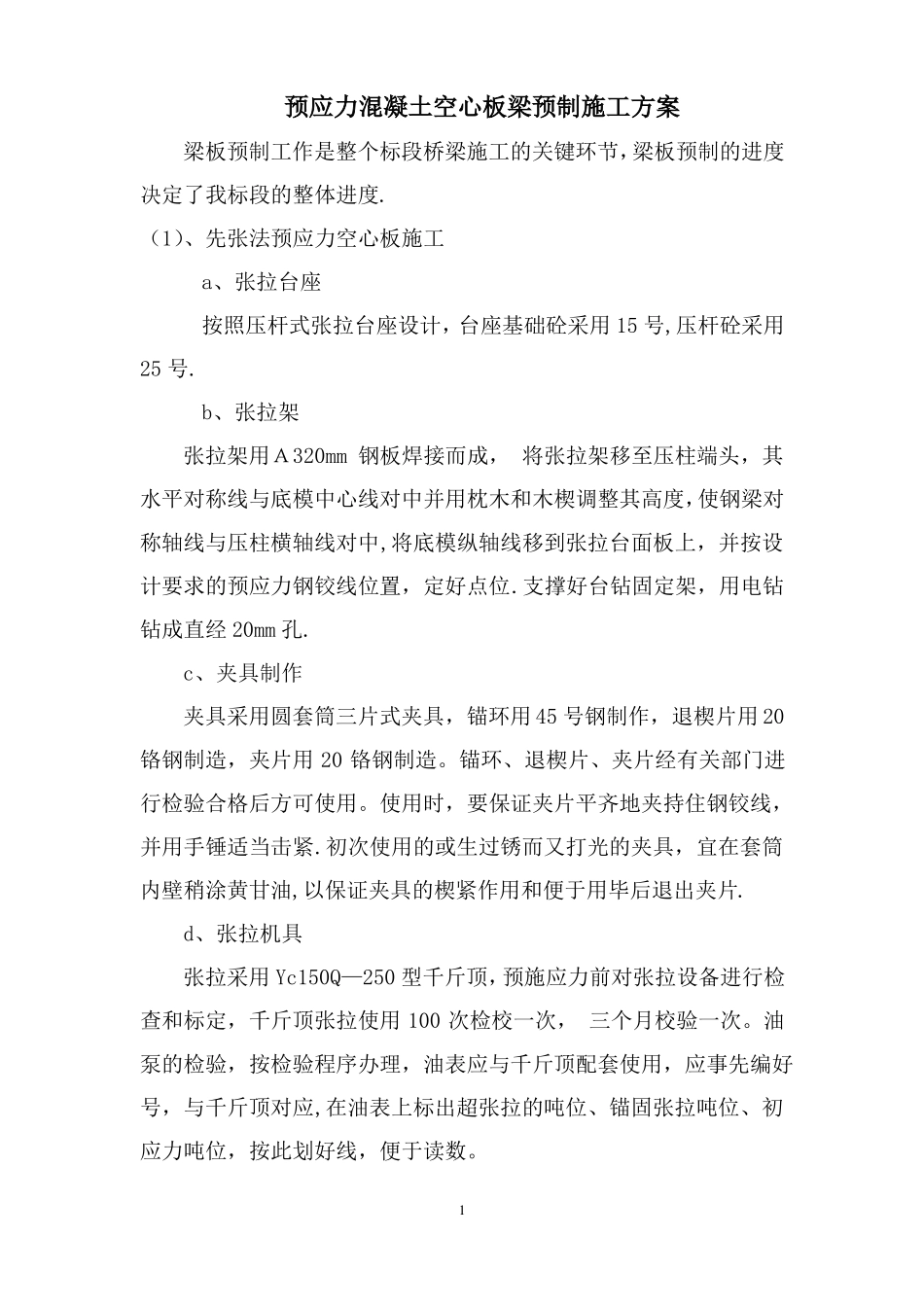

预应力混凝土空心板梁预制施工方案梁板预制工作是整个标段桥梁施工的关键环节,梁板预制的进度决定了我标段的整体进度
(1)、先张法预应力空心板施工a、张拉台座按照压杆式张拉台座设计,台座基础砼采用15号,压杆砼采用25号
b、张拉架张拉架用A320mm钢板焊接而成,将张拉架移至压柱端头,其水平对称线与底模中心线对中并用枕木和木楔调整其高度,使钢梁对称轴线与压柱横轴线对中,将底模纵轴线移到张拉台面板上,并按设计要求的预应力钢铰线位置,定好点位
支撑好台钻固定架,用电钻钻成直经20mm孔
c、夹具制作夹具采用圆套筒三片式夹具,锚环用45号钢制作,退楔片用20铬钢制造,夹片用20铬钢制造
锚环、退楔片、夹片经有关部门进行检验合格后方可使用
使用时,要保证夹片平齐地夹持住钢铰线,并用手锤适当击紧
初次使用的或生过锈而又打光的夹具,宜在套筒内壁稍涂黄甘油,以保证夹具的楔紧作用和便于用毕后退出夹片
d、张拉机具张拉采用Yc150Q—250型千斤顶,预施应力前对张拉设备进行检查和标定,千斤顶张拉使用100次检校一次,三个月校验一次
油泵的检验,按检验程序办理,油表应与千斤顶配套使用,应事先编好号,与千斤顶对应,在油表上标出超张拉的吨位、锚固张拉吨位、初应力吨位,按此划好线,便于读数

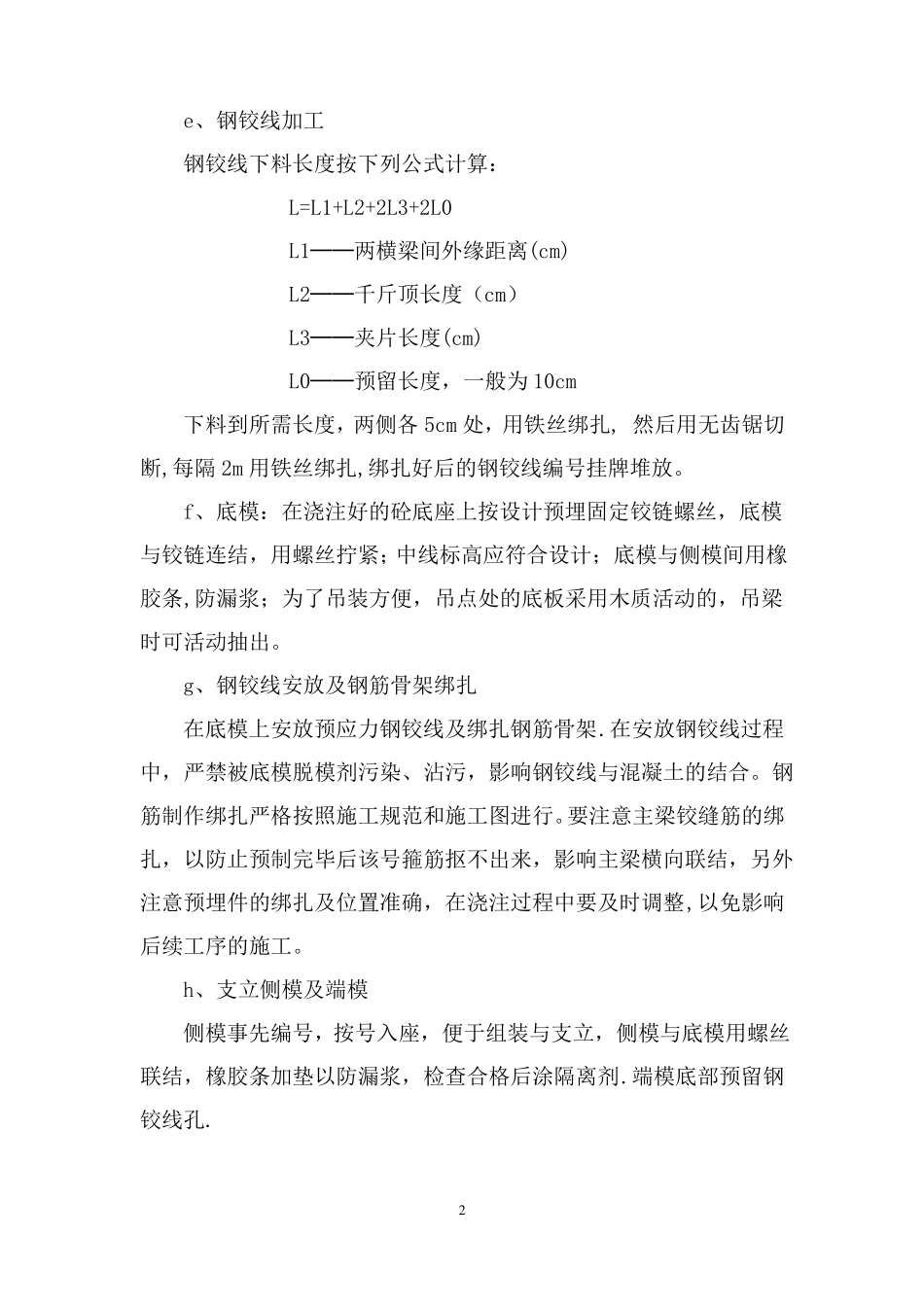

1e、钢铰线加工钢铰线下料长度按下列公式计算:L=L1+L2+2L3+2L0L1──两横梁间外缘距离(cm)L2──千斤顶长度(cm)L3──夹片长度(cm)L0──预留长度,一般为10cm下料到所需长度,两侧各5cm处,用铁丝绑扎,然后用无齿锯切断,每隔2m用铁丝绑扎,绑扎好后的钢铰线编号挂牌堆放
f、底模:在浇注好的砼底座上按设计预埋固定铰链螺丝,底模与铰链连结,用螺丝拧紧;中线标高应符合设计;底模与侧模间用橡胶条,防漏浆;为了吊装方便,吊点处的底板采用木质活动的,吊梁时可活动抽出
g、钢铰线安放及钢筋骨架绑
