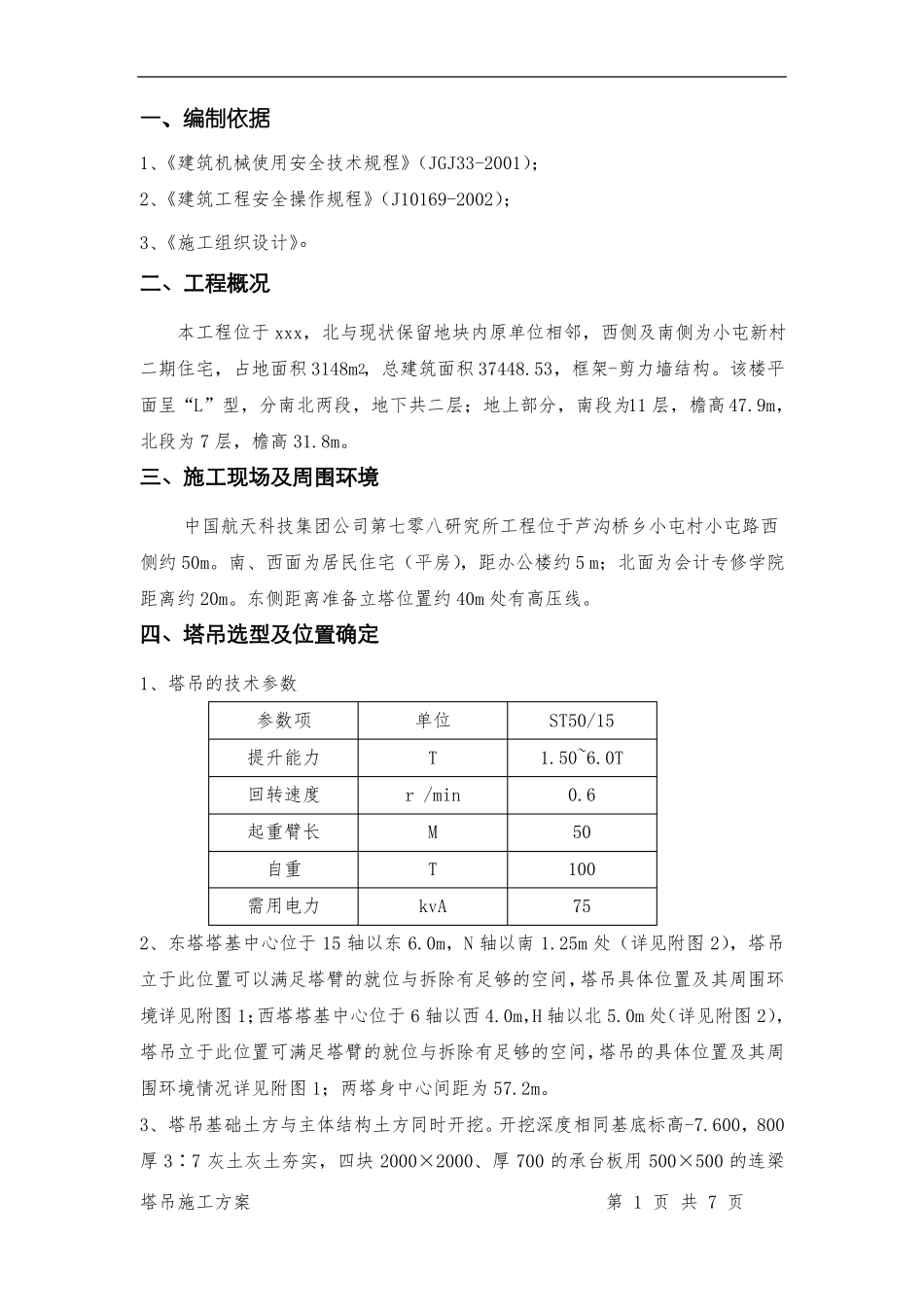

一、编制依据1、《建筑机械使用安全技术规程》(JGJ33-2001);2、《建筑工程安全操作规程》(J10169-2002);3、《施工组织设计》。二、工程概况本工程位于xxx,北与现状保留地块内原单位相邻,西侧及南侧为小屯新村二期住宅,占地面积3148m2,总建筑面积37448.53,框架-剪力墙结构。该楼平面呈“L”型,分南北两段,地下共二层;地上部分,南段为11层,檐高47.9m,北段为7层,檐高31.8m。三、施工现场及周围环境中国航天科技集团公司第七零八研究所工程位于芦沟桥乡小屯村小屯路西侧约50m。南、西面为居民住宅(平房),距办公楼约5m;北面为会计专修学院距离约20m。东侧距离准备立塔位置约40m处有高压线。四、塔吊选型及位置确定1、塔吊的技术参数参数项提升能力回转速度起重臂长自重需用电力单位Tr/minMTkvAST50/151.50~6.0T0.650100752、东塔塔基中心位于15轴以东6.0m,N轴以南1.25m处(详见附图2),塔吊立于此位置可以满足塔臂的就位与拆除有足够的空间,塔吊具体位置及其周围环境详见附图1;西塔塔基中心位于6轴以西4.0m,H轴以北5.0m处(详见附图2),塔吊立于此位置可满足塔臂的就位与拆除有足够的空间,塔吊的具体位置及其周围环境情况详见附图1;两塔身中心间距为57.2m。3、塔吊基础土方与主体结构土方同时开挖。开挖深度相同基底标高-7.600,800厚3∶7灰土灰土夯实,四块2000×2000、厚700的承台板用500×500的连梁塔吊施工方案第1页共7页连接;砼标号为C30。4、基础底板施工前先立塔吊,利用一台25T吊车运塔臂进行辅助安装;立塔顺序为先立东塔,再利用东塔立西塔。为保证塔臂能自由回转,东塔第一次立塔高度为20米,西塔第一次立塔高度为15米。东塔不附着,西塔在4层第一次附着,9层第二次附着。五、塔吊基础设计∶上双详见∶7灰土塔吊施工方案第2页共7页上下各314上下钢筋网片双层双向14@00@200六、塔吊的安装与拆除1、成立塔吊施工管理小组:组长:xxx(生产经理)成员:xxx(技术负责人)xxx(安全员)xxx(安全员)2、人员安排:塔吊安装厂家技术员1人,塔吊电工1人,高空作业指挥1人,拆装工8人,塔吊司机2人。3、在塔基础混凝土强度达到90%以上方可进行整机安装。4、塔吊安装采用内升法:主要做法为用汽车吊将所需安装的塔式起重机,除塔身中间节以外的全部部件,立于安装位置,然后用本身的自升装置安装塔身中间节。4.1转起重臂使其朝向与引进轨道一致并加以销定。吊运一个标准节到摆渡小车上,并将过渡节与塔身标准节相连的螺栓松开,准备顶升。4.2动液压千斤顶,将塔机上部结构包括顶升套架越上升到超过一个标准节的高度;然后用定位销将套架固定,于是塔式起重机上部结构的重量就通过定位箱传到塔身。4.3压千斤顶回缩,形成引进空间,此时将装有标准节的摆渡小车开到引进空间内。4.4用液压千斤顶稍微提起待接高的标准节,退回摆渡小车;然后将待接高的标准节平稳地落在下面的塔身上,并用螺栓连接。4.5出定位销,下降过渡节,使之与接高的塔身联成整体。塔吊施工方案第3页共7页5、基础采用支脚固定式,浇筑前预埋四个主脚钢,其标高相对误差控制在2mm以内。6、塔吊附着与框架柱连接(框架柱的混凝土强度须达到100%),由厂家安排施工。7、做两组防雷接地,接地电阻不得大于4Ω。提供80KW的塔基专用电源。防雷接地做法:用1m2的钢板立埋与基础旁,用镀锌扁铁与塔基基础节节相连。8、进行回填土施工前用页岩砖将塔基础砌筑围护,围护墙为370厚,尺寸为6500×6500,高度为7.5m。9、塔吊基础范围内挖好排水沟,基础内不得有积水。10、东塔在北段结构施工完成后予以拆除(计划日期为2004年6月30日),西塔在南段结构施工完成后予以拆除(计划日期为2004年8月20日)。11、塔吊的拆除与安装步骤相同,过程相反。七、安全管理措施1、塔吊安装(拆除)严格按照塔吊安装(拆除)操作顺序进行操作,在安装(拆除)过程中禁止违规操作。2、塔司必须具有上岗证,持证上岗;塔司负责塔吊的日常维护与保养,协同我方安全员定期或异常情况下对塔吊进行检查,主要检查机械零部件的使用情况、安全防护、基础的不均匀沉降情况3、安装使用前必须由劳动管理部门组织检查验收。...
