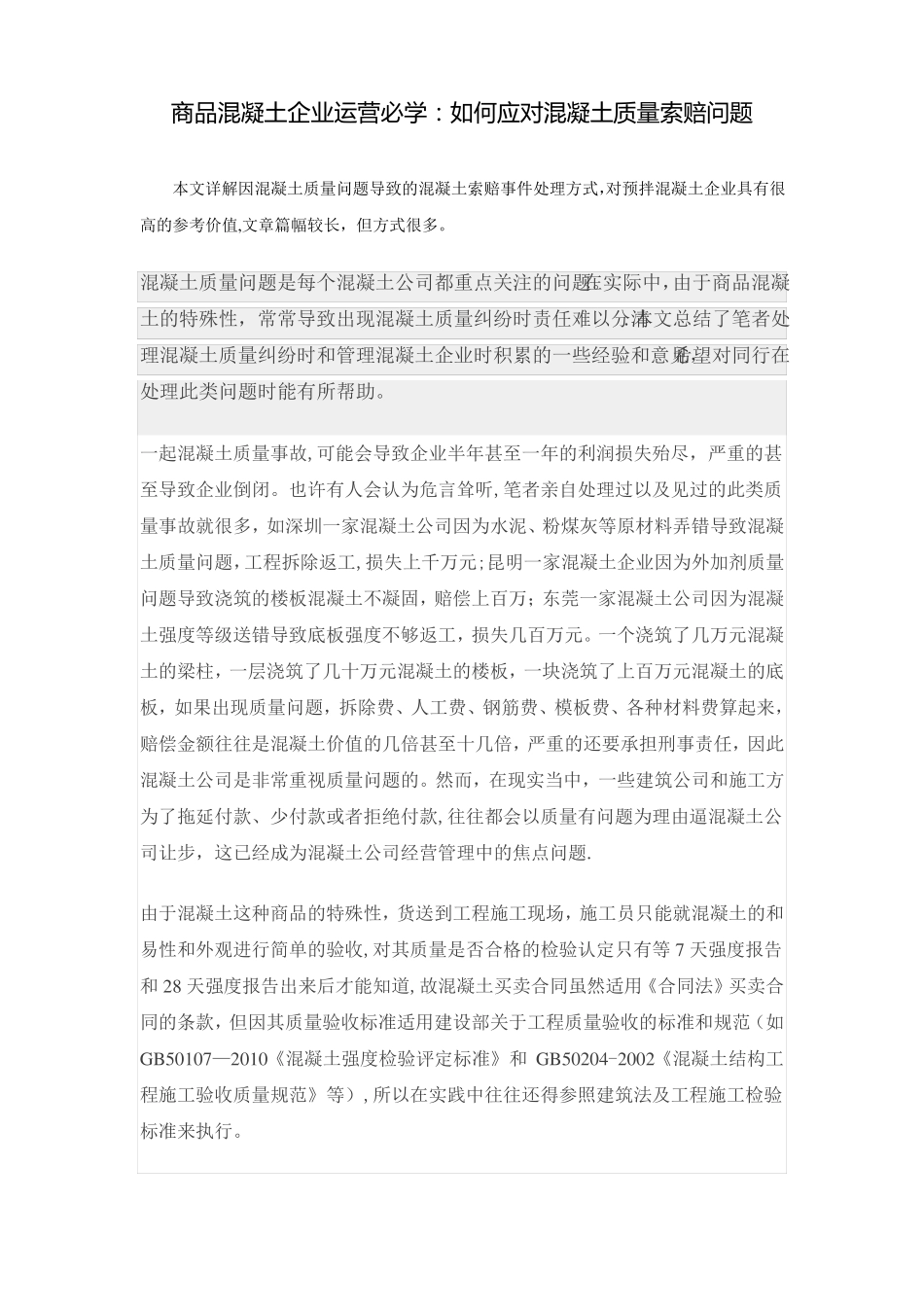

商品混凝土企业运营必学:如何应对混凝土质量索赔问题本文详解因混凝土质量问题导致的混凝土索赔事件处理方式,对预拌混凝土企业具有很高的参考价值,文章篇幅较长,但方式很多
混凝土质量问题是每个混凝土公司都重点关注的问题
在实际中,由于商品混凝土的特殊性,常常导致出现混凝土质量纠纷时责任难以分清
本文总结了笔者处理混凝土质量纠纷时和管理混凝土企业时积累的一些经验和意见,希望对同行在处理此类问题时能有所帮助
一起混凝土质量事故,可能会导致企业半年甚至一年的利润损失殆尽,严重的甚至导致企业倒闭
也许有人会认为危言耸听,笔者亲自处理过以及见过的此类质量事故就很多,如深圳一家混凝土公司因为水泥、粉煤灰等原材料弄错导致混凝土质量问题,工程拆除返工,损失上千万元;昆明一家混凝土企业因为外加剂质量问题导致浇筑的楼板混凝土不凝固,赔偿上百万;东莞一家混凝土公司因为混凝土强度等级送错导致底板强度不够返工,损失几百万元
一个浇筑了几万元混凝土的梁柱,一层浇筑了几十万元混凝土的楼板,一块浇筑了上百万元混凝土的底板,如果出现质量问题,拆除费、人工费、钢筋费、模板费、各种材料费算起来,赔偿金额往往是混凝土价值的几倍甚至十几倍,严重的还要承担刑事责任,因此混凝土公司是非常重视质量问题的
然而,在现实当中,一些建筑公司和施工方为了拖延付款、少付款或者拒绝付款,往往都会以质量有问题为理由逼混凝土公司让步,这已经成为混凝土公司经营管理中的焦点问题
由于混凝土这种商品的特殊性,货送到工程施工现场,施工员只能就混凝土的和易性和外观进行简单的验收,对其质量是否合格的检验认定只有等7天强度报告和28天强度报告出来后才能知道,故混凝土买卖合同虽然适用《合同法》买卖合同的条款,但因其质量验收标准适用建设部关于工程质量验收的标准和规范(如GB50107—2010《混凝土强度检验评定标准》和GB50204-2002《混凝土结构工程
