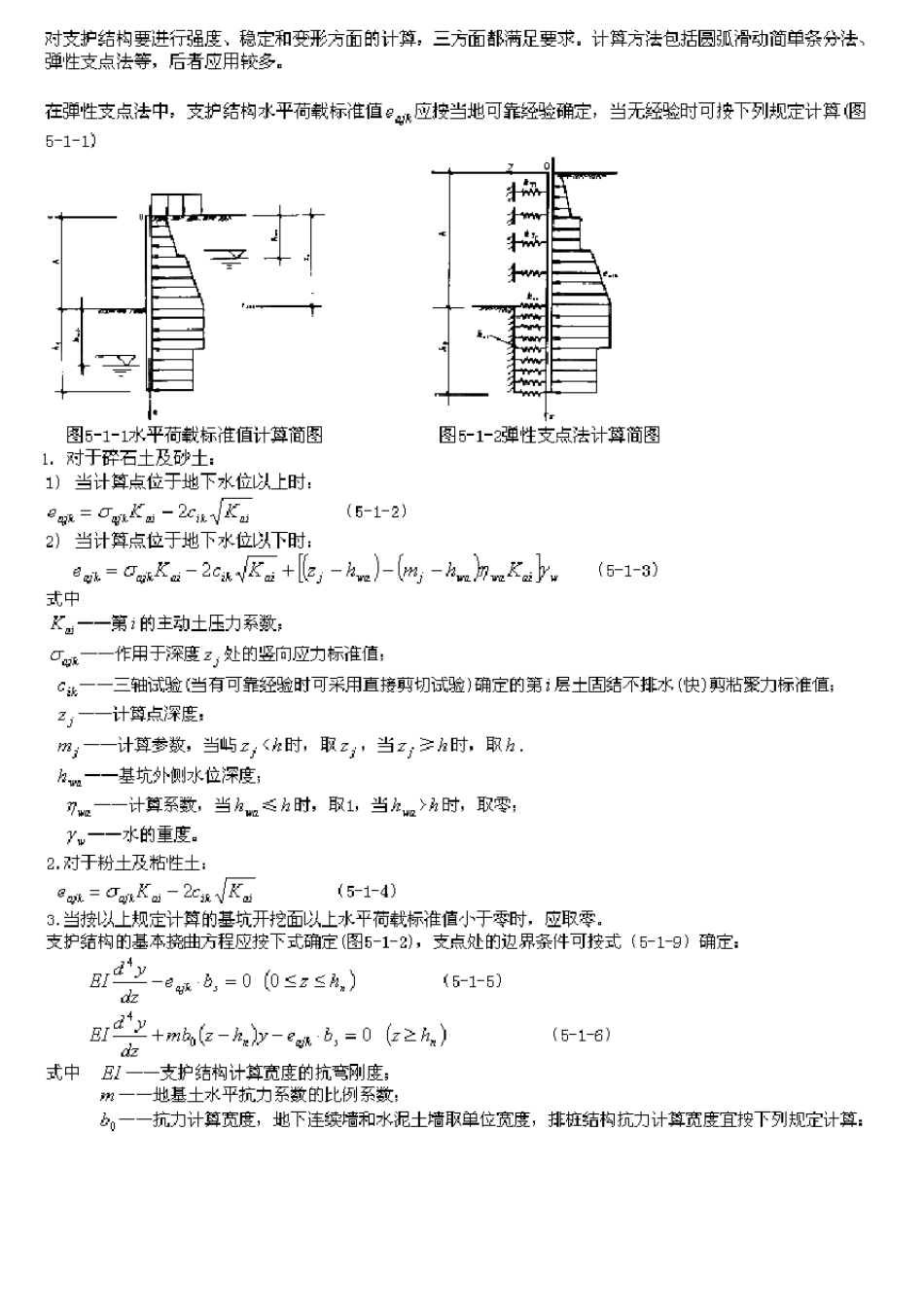

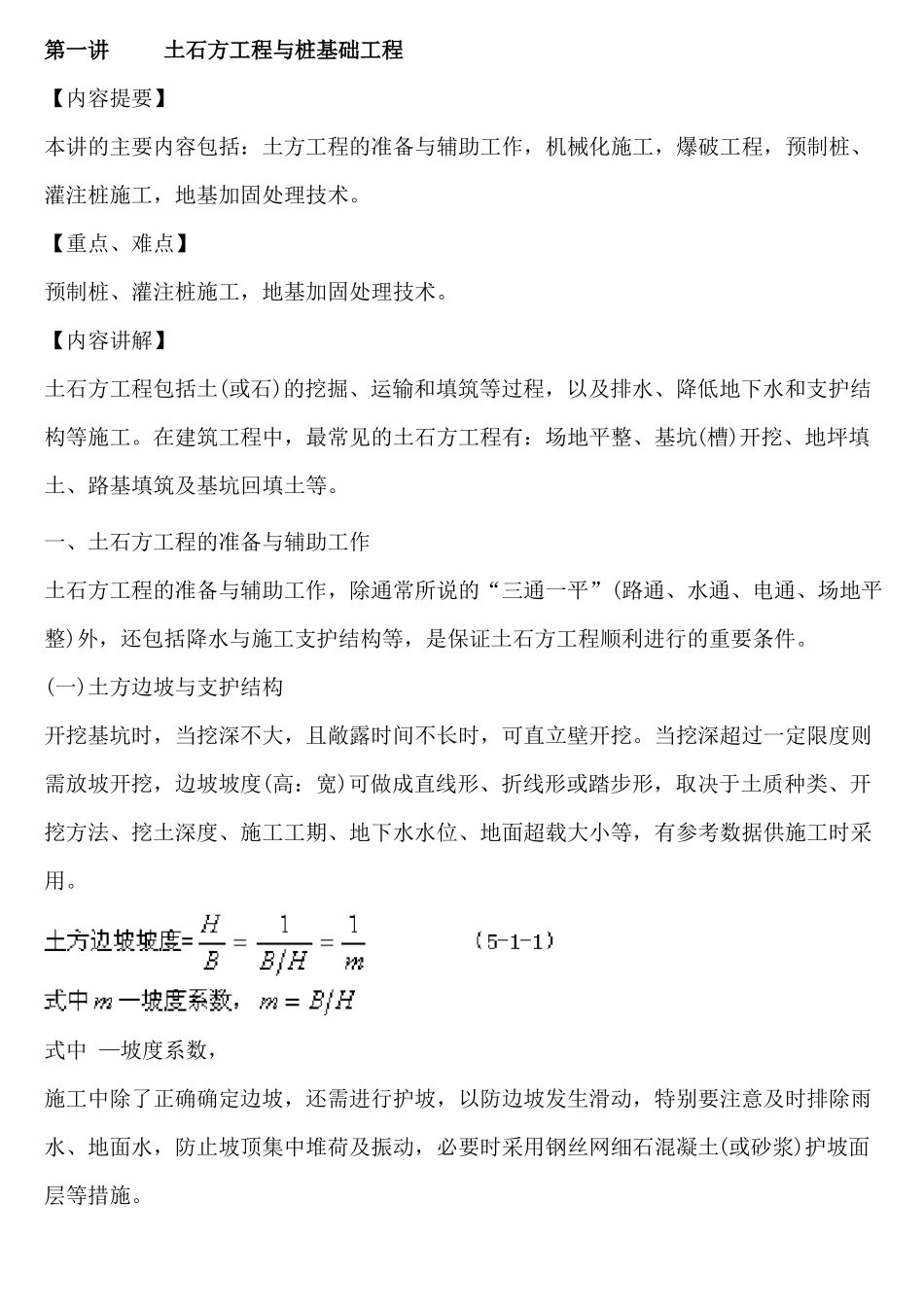

第一讲土石方工程与桩基础工程【内容提要】本讲的主要内容包括:土方工程的准备与辅助工作,机械化施工,爆破工程,预制桩、灌注桩施工,地基加固处理技术。【重点、难点】预制桩、灌注桩施工,地基加固处理技术。【内容讲解】土石方工程包括土(或石)的挖掘、运输和填筑等过程,以及排水、降低地下水和支护结构等施工。在建筑工程中,最常见的土石方工程有:场地平整、基坑(槽)开挖、地坪填土、路基填筑及基坑回填土等。一、土石方工程的准备与辅助工作土石方工程的准备与辅助工作,除通常所说的“三通一平”(路通、水通、电通、场地平整)外,还包括降水与施工支护结构等,是保证土石方工程顺利进行的重要条件。(一)土方边坡与支护结构开挖基坑时,当挖深不大,且敞露时间不长时,可直立壁开挖。当挖深超过一定限度则需放坡开挖,边坡坡度(高:宽)可做成直线形、折线形或踏步形,取决于土质种类、开挖方法、挖土深度、施工工期、地下水水位、地面超载大小等,有参考数据供施工时采用。式中—坡度系数,施工中除了正确确定边坡,还需进行护坡,以防边坡发生滑动,特别要注意及时排除雨水、地面水,防止坡顶集中堆荷及振动,必要时采用钢丝网细石混凝土(或砂浆)护坡面层等措施。当挖土深度较大,放坡不经济或周围附近有设施(建筑物、地下管线、道路等)不允许放坡时,如要保持直立土壁的稳定,则需增设基坑的围护结构,起挡土、挡水作用,并保护周围环境,减少对相邻设施的不利影响。根据工程特点、基坑周边环境、开挖深度、工程地质与水文地质、施工作业设备和施工季节等条件,基坑支护可选用排桩、地下连续墙、水泥土墙、逆作拱墙、土钉墙原状土放坡或上述型式的组合。支护结构选型适用条件见表5-1-1在地下水位高的地区开挖较深的基坑,如无能挡水的支护结构,多数要降水。对软土地区的深基坑,即便设有挡水的支护结构,基坑外的地下水不会流入基坑,但为了便于机械挖土,亦多需在挖土前进行坑内降水,同时降水后能提高被动土压力,有利于支护结构的稳定和减少变形。其中,井点降水是使用较多的地下水控制方法:在基坑开挖前,预先在基坑四周埋设一定数量下部带滤管的井点管,在基坑开挖前和开挖过程中,利用真空设备不断抽取地下水,使地下水位降至坑底以下,不使地下水在基坑开挖过程中流入坑内。井点降水一般有轻型井点、喷射井点、电渗井点、管井井点和深井井点等,根据土的渗透系数、降水深度、设备条件及经济比较等因素确定。井点管为直径38~51mm、长5~7m的钢管。滤管直径常与井点管直径相同,长度为1.0~.7m,管壁上钻有直径12~19mm、呈星棋状排列的滤孔,外面包以两层孔径不同的生丝布或塑料布滤网。降水井宜在基坑外缘采用封闭式布置,井间距应大于15倍井管直径,在地下水补给方向应适当加密;当基坑面积较大、开挖较深时,也可在基坑内设置降水井。其深度应根据设计降水深度、含水层的埋藏分布和降水井的出水能力确定,设计降水深度在基坑范围内不宜小于基坑底面以下0.5m。井点降水的涌水量按水井理论计算。根据地下水有无压力,水井分为无压井和承压井。水井底部到达不透水层时称完整井,否则称为非完整井。所以水井共分四种,即无压完整井、无压非完整井、承压完整井和承压非完整井。各种井的涌水量计算公式不同,如:无压完整井的当基坑远离边界时,其基坑涌水量计算公式为:二、机械化施工推土机操纵灵活、运转方便、所需工作面较小,多用于场地清理和平整、开挖深度不大的基坑、填平沟坑,以及配合铲运机工作。推运距离宜在100m以内,以运距50m左右经济效果最好。铲运机可综合完成挖土、运土、卸土和平土的全部土方施工工序,分自行式铲运机和拖式铲运机两种,目前多为油压操纵。常用于大面积的场地平整、填筑堤坝和路基、在开阔地带开挖长度大的大型基坑。适用运距为600~1500m,当运距为200~350m时效率最高。单斗挖土机目前多为液压传动,分为正铲、反铲和抓铲等,其行走装置有履带和轮胎式等。正铲挖土机适合开挖停机面以上的土方,需汽车配合运土。反铲挖土机用以挖掘停机面以下的土方,主要用于开挖基坑、沟槽等,亦需汽车配合运土。抓铲挖土机宜用于开挖沟...
