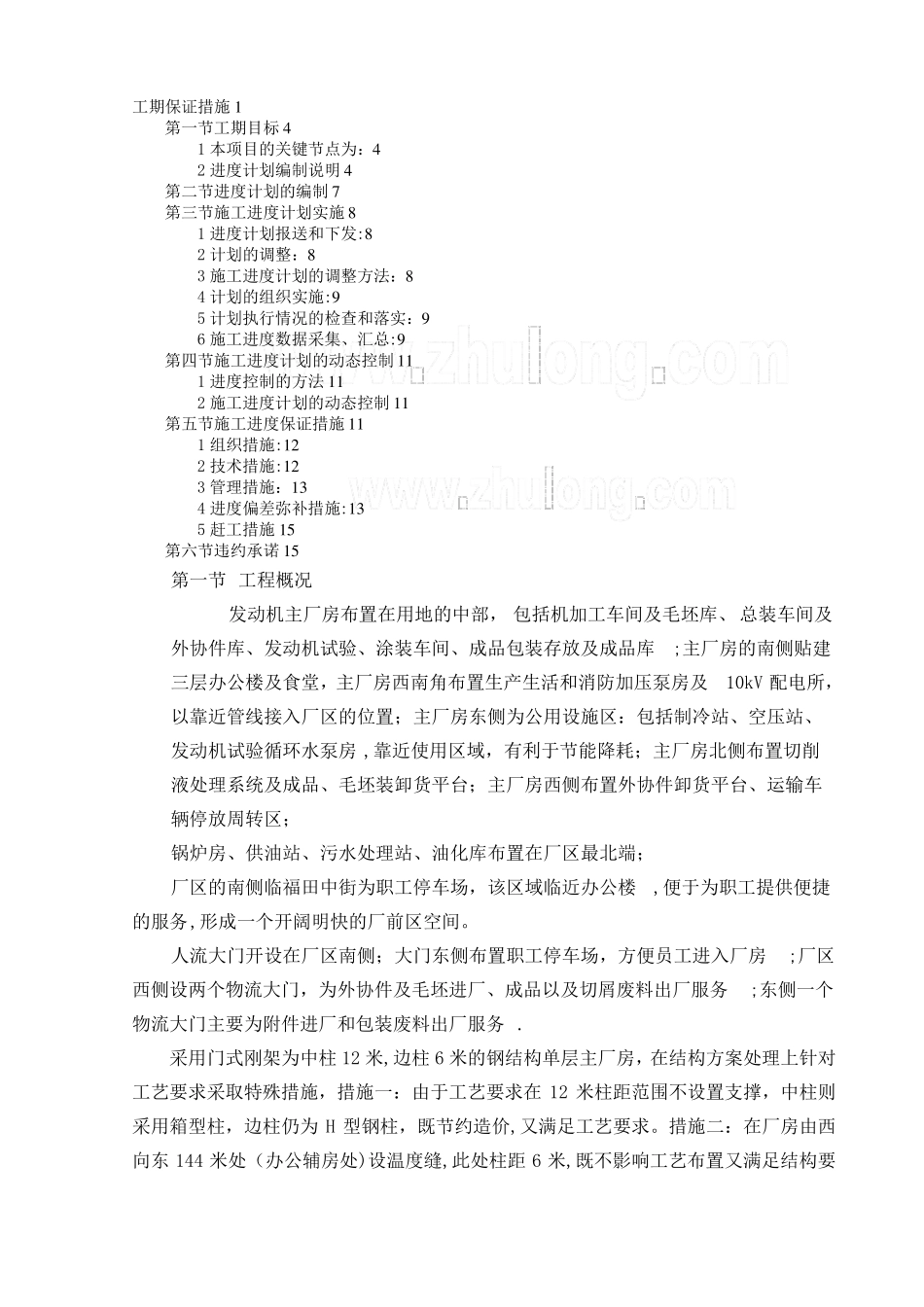

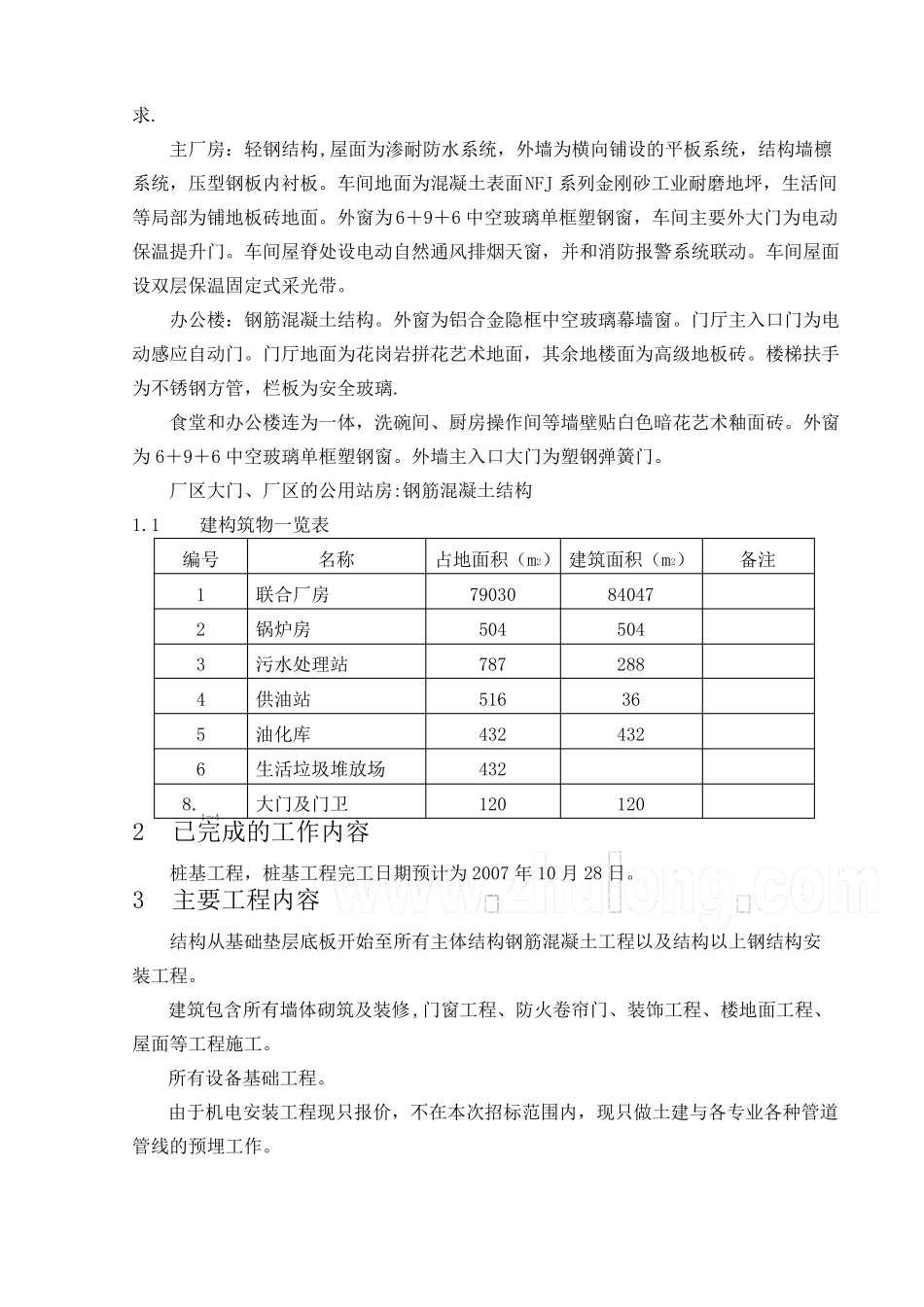

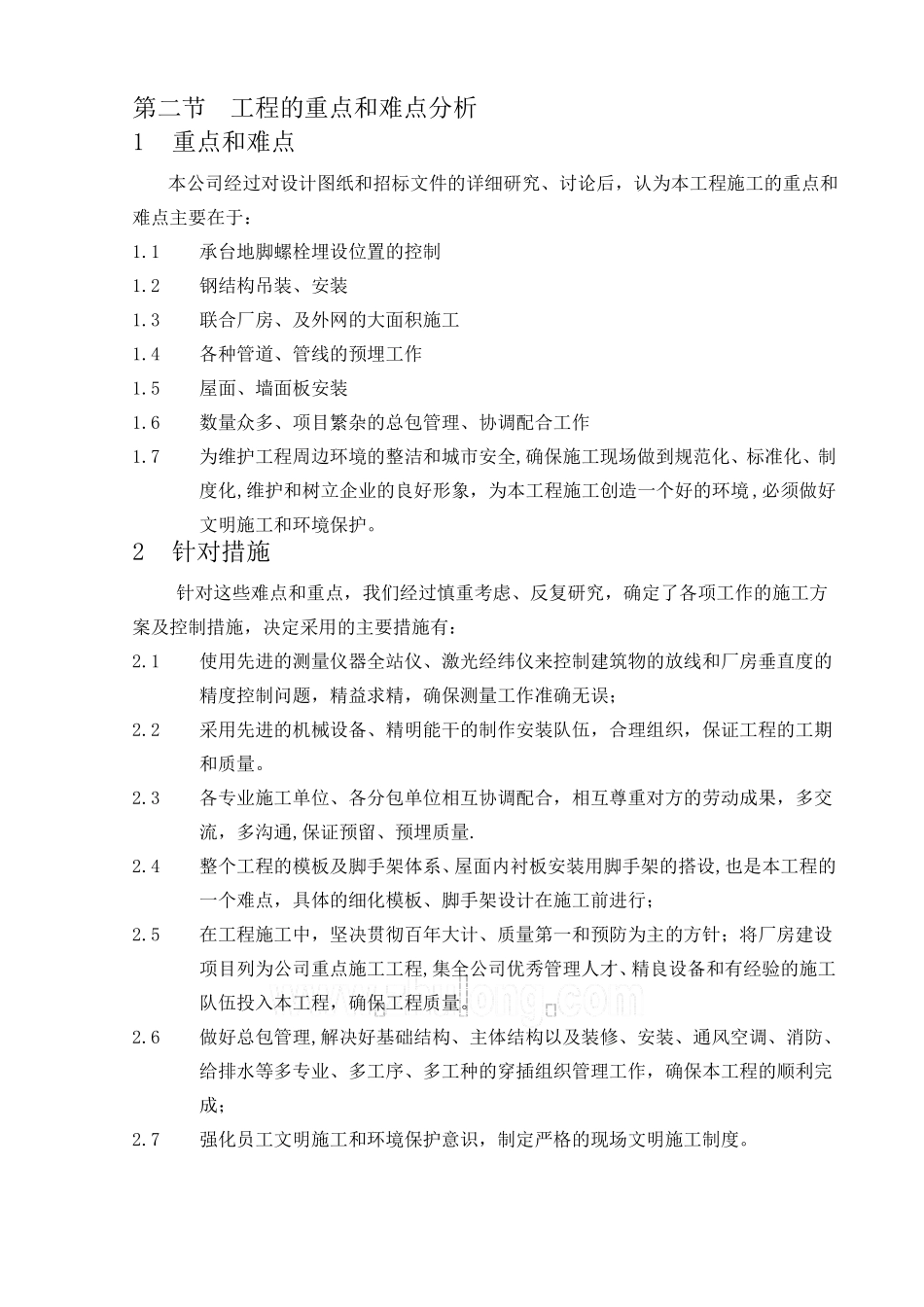

工期保证措施1第一节工期目标41本项目的关键节点为:42进度计划编制说明4第二节进度计划的编制7第三节施工进度计划实施81进度计划报送和下发:82计划的调整:83施工进度计划的调整方法:84计划的组织实施:95计划执行情况的检查和落实:96施工进度数据采集、汇总:9第四节施工进度计划的动态控制111进度控制的方法112施工进度计划的动态控制11第五节施工进度保证措施111组织措施:122技术措施:123管理措施:134进度偏差弥补措施:135赶工措施15第六节违约承诺15第一节工程概况发动机主厂房布置在用地的中部,包括机加工车间及毛坯库、总装车间及外协件库、发动机试验、涂装车间、成品包装存放及成品库;主厂房的南侧贴建三层办公楼及食堂,主厂房西南角布置生产生活和消防加压泵房及10kV配电所,以靠近管线接入厂区的位置;主厂房东侧为公用设施区:包括制冷站、空压站、发动机试验循环水泵房,靠近使用区域,有利于节能降耗;主厂房北侧布置切削液处理系统及成品、毛坯装卸货平台;主厂房西侧布置外协件卸货平台、运输车辆停放周转区;锅炉房、供油站、污水处理站、油化库布置在厂区最北端;厂区的南侧临福田中街为职工停车场,该区域临近办公楼,便于为职工提供便捷的服务,形成一个开阔明快的厂前区空间
人流大门开设在厂区南侧;大门东侧布置职工停车场,方便员工进入厂房;厂区西侧设两个物流大门,为外协件及毛坯进厂、成品以及切屑废料出厂服务;东侧一个物流大门主要为附件进厂和包装废料出厂服务
采用门式刚架为中柱12米,边柱6米的钢结构单层主厂房,在结构方案处理上针对工艺要求采取特殊措施,措施一:由于工艺要求在12米柱距范围不设置支撑,中柱则采用箱型柱,边柱仍为H型钢柱,既节约造价,又满足工艺要求
措施二:在厂房由西向东144米处(办公辅房处)设温度缝,此处柱距6米,既不影响工艺布置又满足结构要求
主厂房:轻钢结构,屋面
