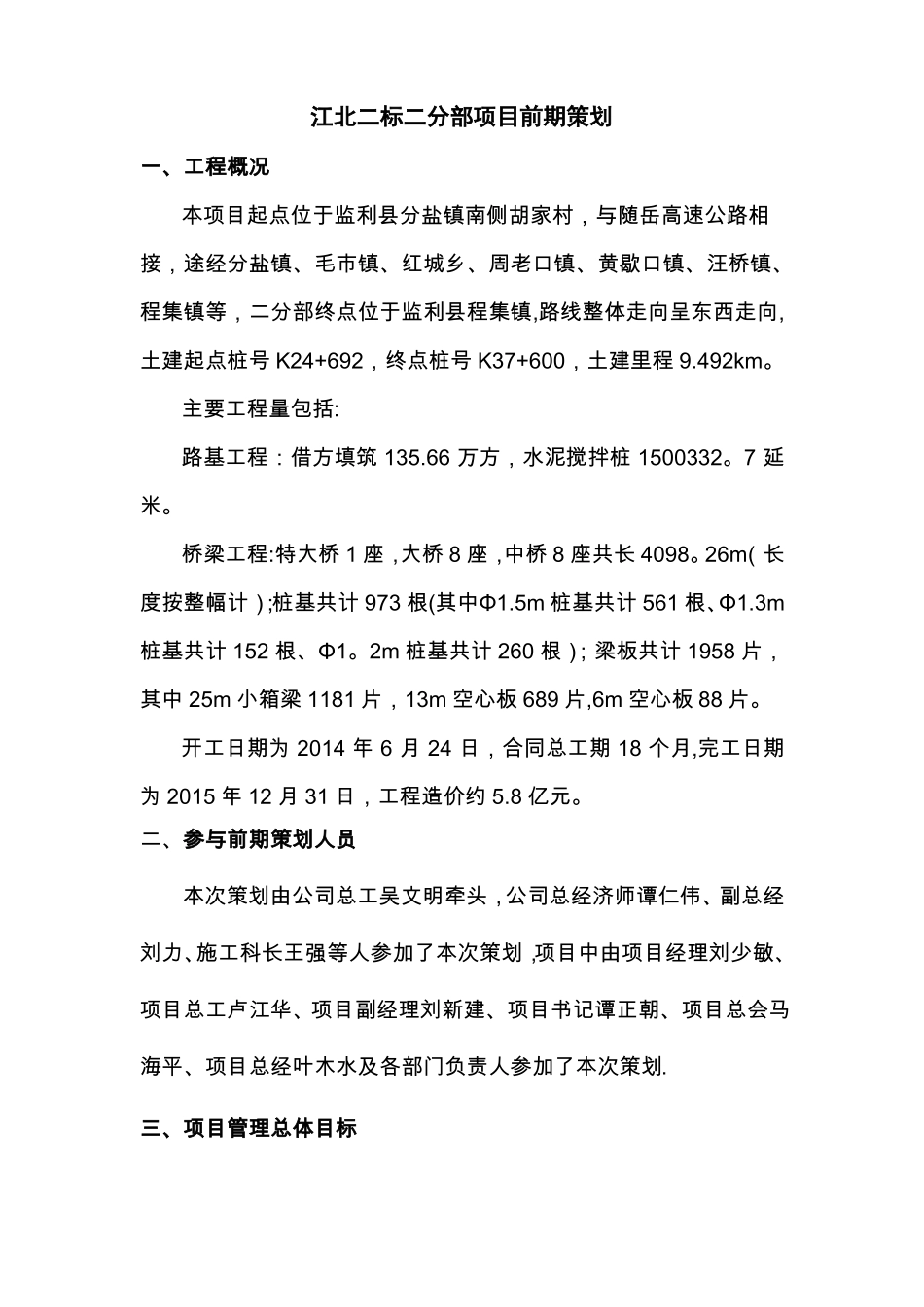

江北二标二分部项目前期策划一、工程概况本项目起点位于监利县分盐镇南侧胡家村,与随岳高速公路相接,途经分盐镇、毛市镇、红城乡、周老口镇、黄歇口镇、汪桥镇、程集镇等,二分部终点位于监利县程集镇,路线整体走向呈东西走向,土建起点桩号K24+692,终点桩号K37+600,土建里程9
主要工程量包括:路基工程:借方填筑135
66万方,水泥搅拌桩1500332
桥梁工程:特大桥1座,大桥8座,中桥8座共长4098
26m(长度按整幅计);桩基共计973根(其中Φ1
5m桩基共计561根、Φ1
3m桩基共计152根、Φ1
2m桩基共计260根);梁板共计1958片,其中25m小箱梁1181片,13m空心板689片,6m空心板88片
开工日期为2014年6月24日,合同总工期18个月,完工日期为2015年12月31日,工程造价约5
二、参与前期策划人员本次策划由公司总工吴文明牵头,公司总经济师谭仁伟、副总经刘力、施工科长王强等人参加了本次策划,项目中由项目经理刘少敏、项目总工卢江华、项目副经理刘新建、项目书记谭正朝、项目总会马海平、项目总经叶木水及各部门负责人参加了本次策划

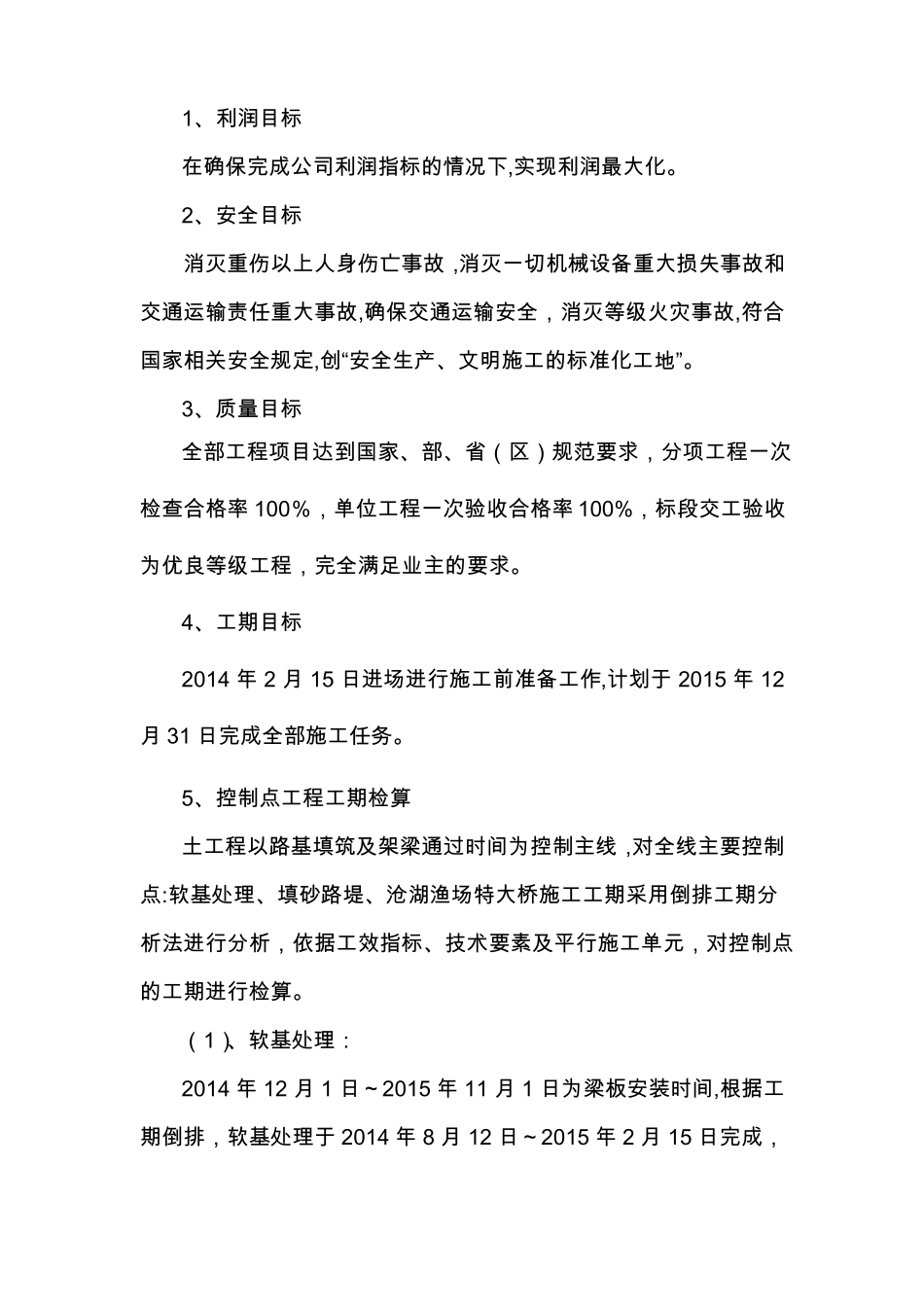

三、项目管理总体目标1、利润目标在确保完成公司利润指标的情况下,实现利润最大化
2、安全目标消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故和交通运输责任重大事故,确保交通运输安全,消灭等级火灾事故,符合国家相关安全规定,创“安全生产、文明施工的标准化工地”
3、质量目标全部工程项目达到国家、部、省(区)规范要求,分项工程一次检查合格率100%,单位工程一次验收合格率100%,标段交工验收为优良等级工程,完全满足业主的要求
4、工期目标2014年2月15日进场进行施工前准备工作,计划于2015年12月31日完成全部施工任务

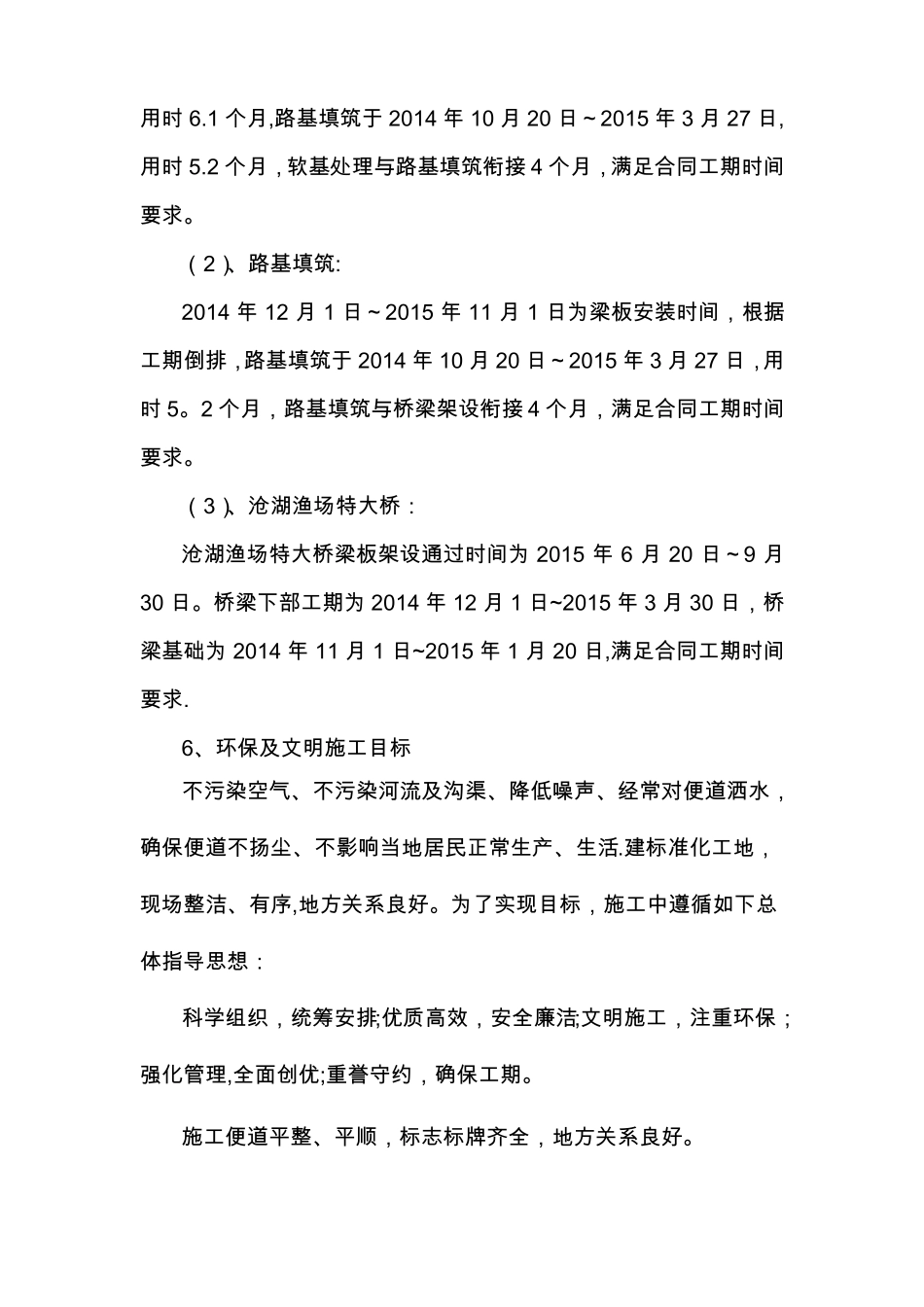

5、控制点工程工期检算土工程以路基填筑及架梁通过时间为控制
