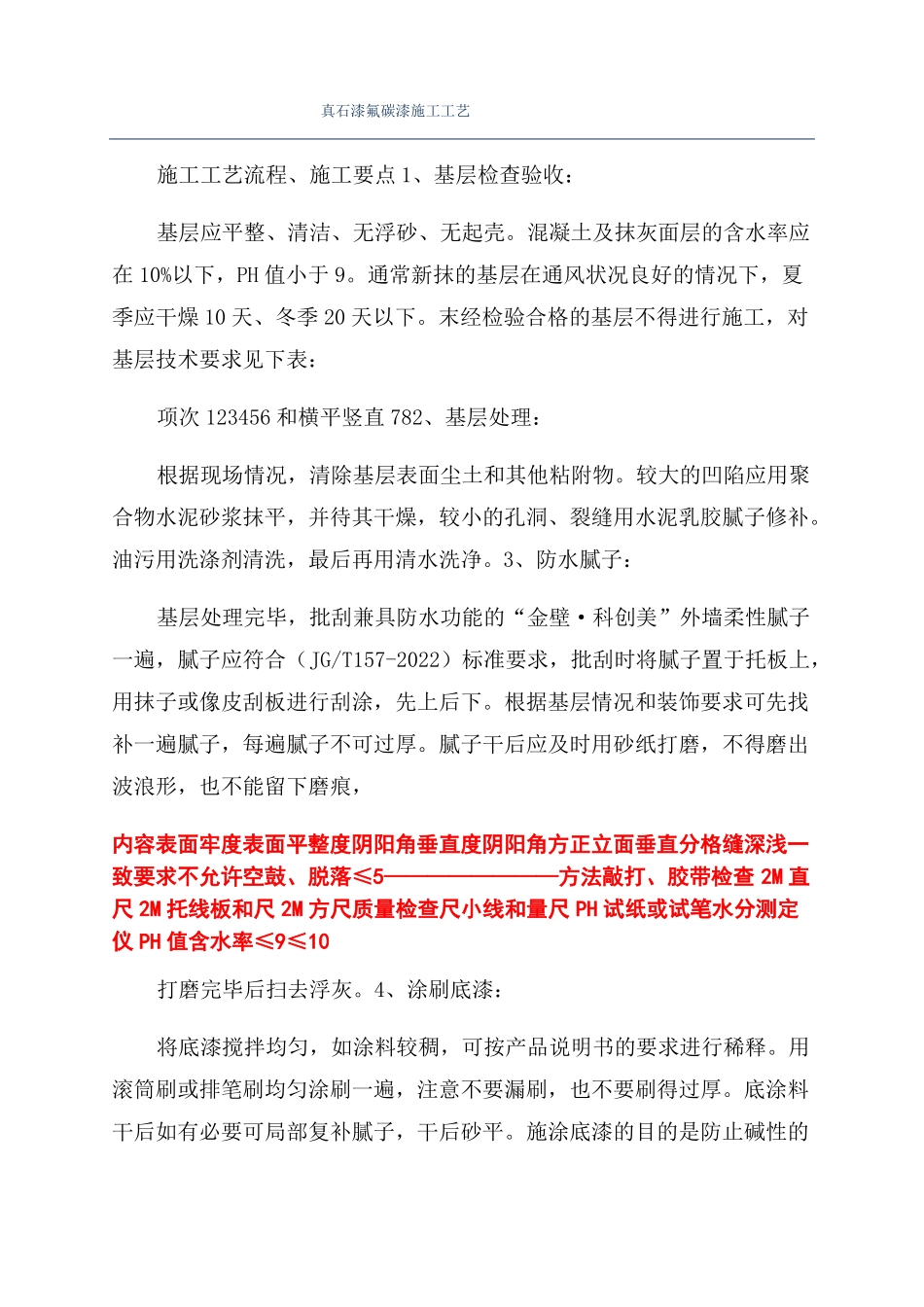

真石漆氟碳漆施工工艺施工工艺流程、施工要点1、基层检查验收:基层应平整、清洁、无浮砂、无起壳
混凝土及抹灰面层的含水率应在10%以下,PH值小于9
通常新抹的基层在通风状况良好的情况下,夏季应干燥10天、冬季20天以下
末经检验合格的基层不得进行施工,对基层技术要求见下表:项次123456和横平竖直782、基层处理:根据现场情况,清除基层表面尘土和其他粘附物
较大的凹陷应用聚合物水泥砂浆抹平,并待其干燥,较小的孔洞、裂缝用水泥乳胶腻子修补
油污用洗涤剂清洗,最后再用清水洗净
3、防水腻子:基层处理完毕,批刮兼具防水功能的“金壁·科创美”外墙柔性腻子一遍,腻子应符合(JG/T157-2022)标准要求,批刮时将腻子置于托板上,用抹子或像皮刮板进行刮涂,先上后下
根据基层情况和装饰要求可先找补一遍腻子,每遍腻子不可过厚
腻子干后应及时用砂纸打磨,不得磨出波浪形,也不能留下磨痕,内容表面牢度表面平整度阴阳角垂直度阴阳角方正立面垂直分格缝深浅一致要求不允许空鼓、脱落≤5————————方法敲打、胶带检查2M直尺2M托线板和尺2M方尺质量检查尺小线和量尺PH试纸或试笔水分测定仪PH值含水率≤9≤10打磨完毕后扫去浮灰
4、涂刷底漆:将底漆搅拌均匀,如涂料较稠,可按产品说明书的要求进行稀释
用滚筒刷或排笔刷均匀涂刷一遍,注意不要漏刷,也不要刷得过厚
底涂料干后如有必要可局部复补腻子,干后砂平
施涂底漆的目的是防止碱性的外渗和水分的入侵,同时提高面漆的附着力以及作为砖缝底色

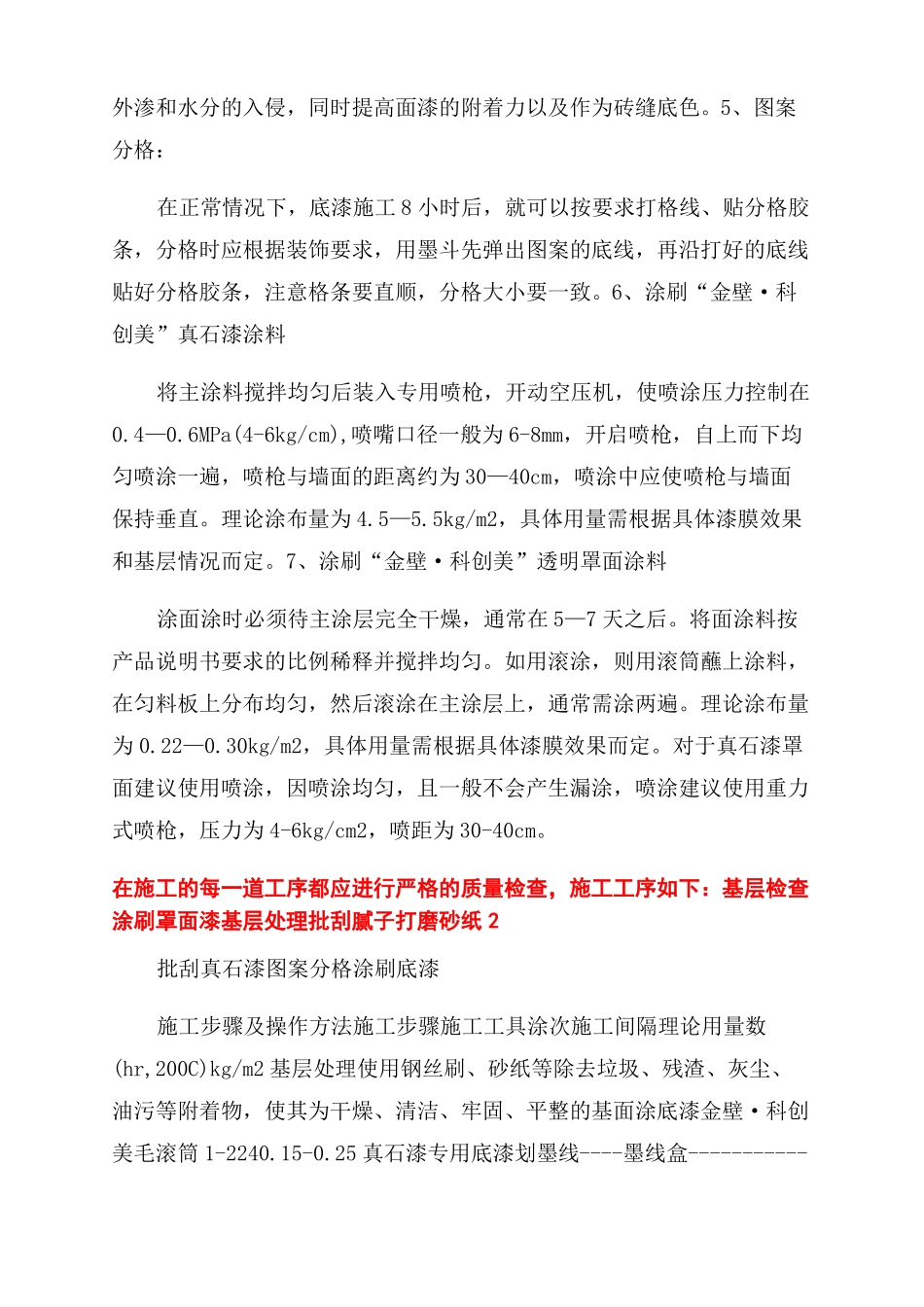

5、图案分格:在正常情况下,底漆施工8小时后,就可以按要求打格线、贴分格胶条,分格时应根据装饰要求,用墨斗先弹出图案的底线,再沿打好的底线贴好分格胶条,注意格条要直顺,分格大小要一致
6、涂刷“金壁·科创美”真石漆涂料将主涂料搅拌均匀后装入专用喷枪,开动空压机,使喷涂压力控制在0
6MPa(4-6kg/cm)
