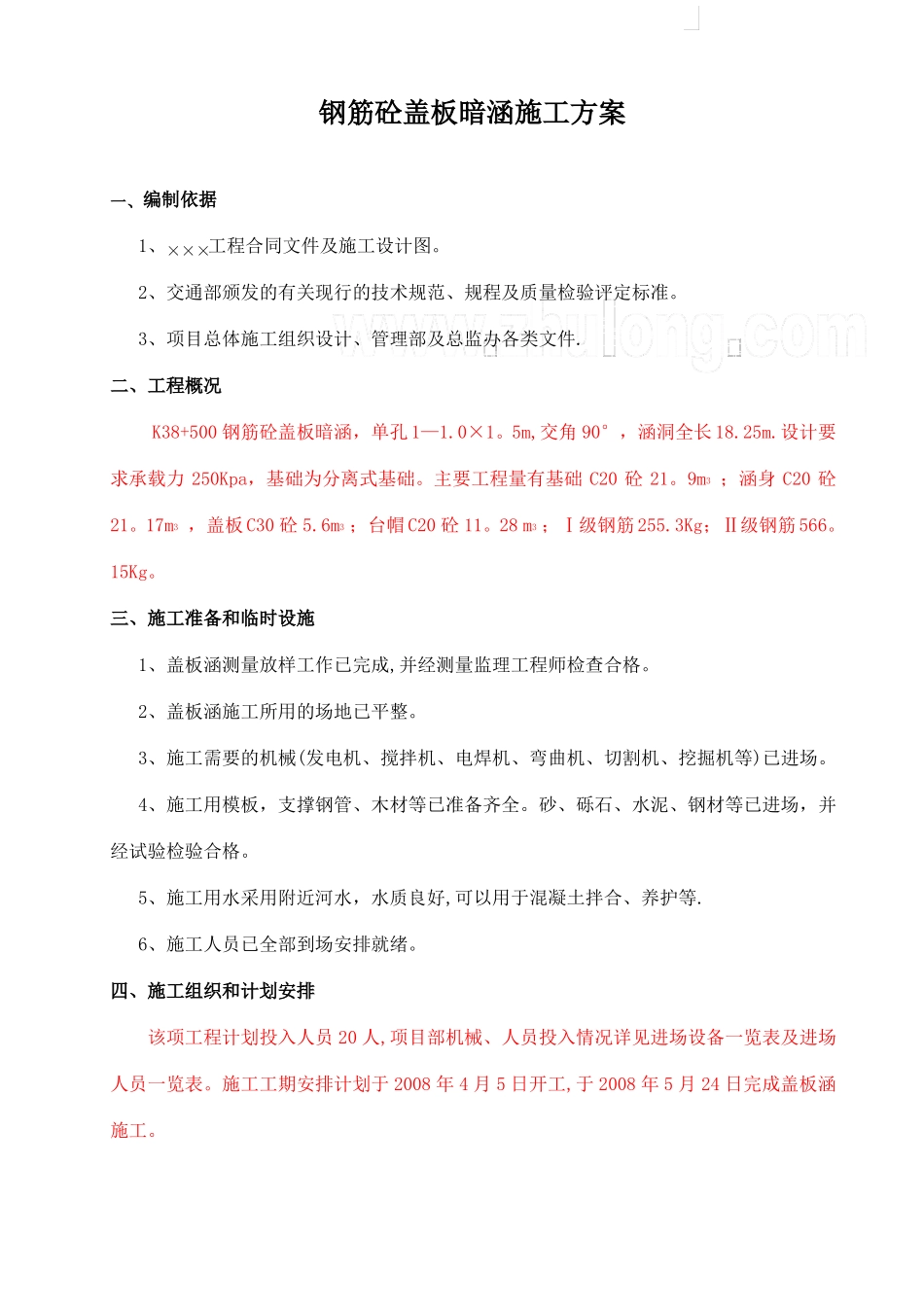

钢筋砼盖板暗涵施工方案一、编制依据1、×××工程合同文件及施工设计图
2、交通部颁发的有关现行的技术规范、规程及质量检验评定标准
3、项目总体施工组织设计、管理部及总监办各类文件
二、工程概况K38+500钢筋砼盖板暗涵,单孔1—1
5m,交角90°,涵洞全长18
设计要求承载力250Kpa,基础为分离式基础
主要工程量有基础C20砼21
9m3;涵身C20砼21
17m3,盖板C30砼5
6m3;台帽C20砼11
28m3;Ⅰ级钢筋255
3Kg;Ⅱ级钢筋566
三、施工准备和临时设施1、盖板涵测量放样工作已完成,并经测量监理工程师检查合格
2、盖板涵施工所用的场地已平整
3、施工需要的机械(发电机、搅拌机、电焊机、弯曲机、切割机、挖掘机等)已进场
4、施工用模板,支撑钢管、木材等已准备齐全
砂、砾石、水泥、钢材等已进场,并经试验检验合格
5、施工用水采用附近河水,水质良好,可以用于混凝土拌合、养护等
6、施工人员已全部到场安排就绪
四、施工组织和计划安排该项工程计划投入人员20人,项目部机械、人员投入情况详见进场设备一览表及进场人员一览表
施工工期安排计划于2008年4月5日开工,于2008年5月24日完成盖板涵施工

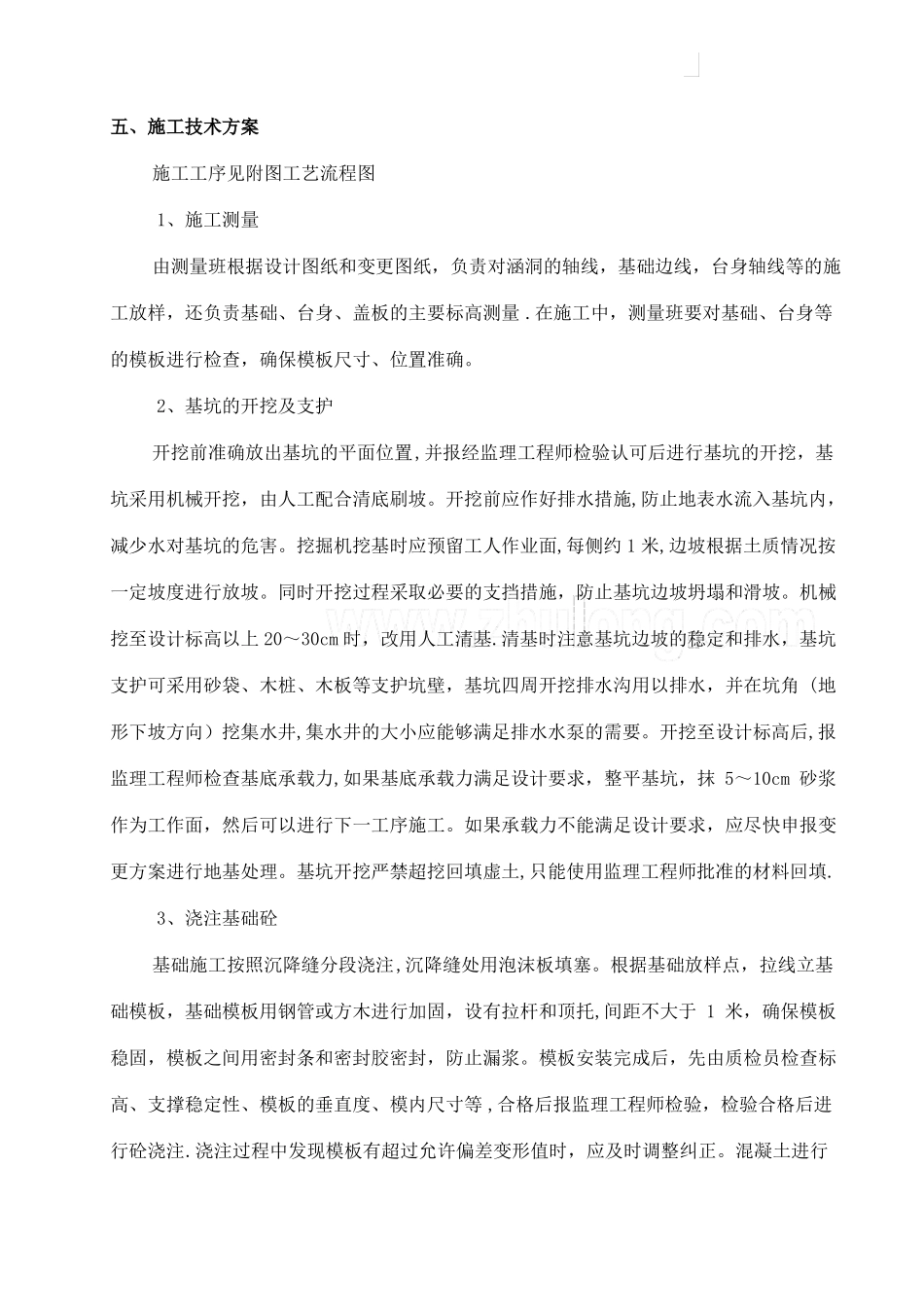

五、施工技术方案施工工序见附图工艺流程图1、施工测量由测量班根据设计图纸和变更图纸,负责对涵洞的轴线,基础边线,台身轴线等的施工放样,还负责基础、台身、盖板的主要标高测量
在施工中,测量班要对基础、台身等的模板进行检查,确保模板尺寸、位置准确

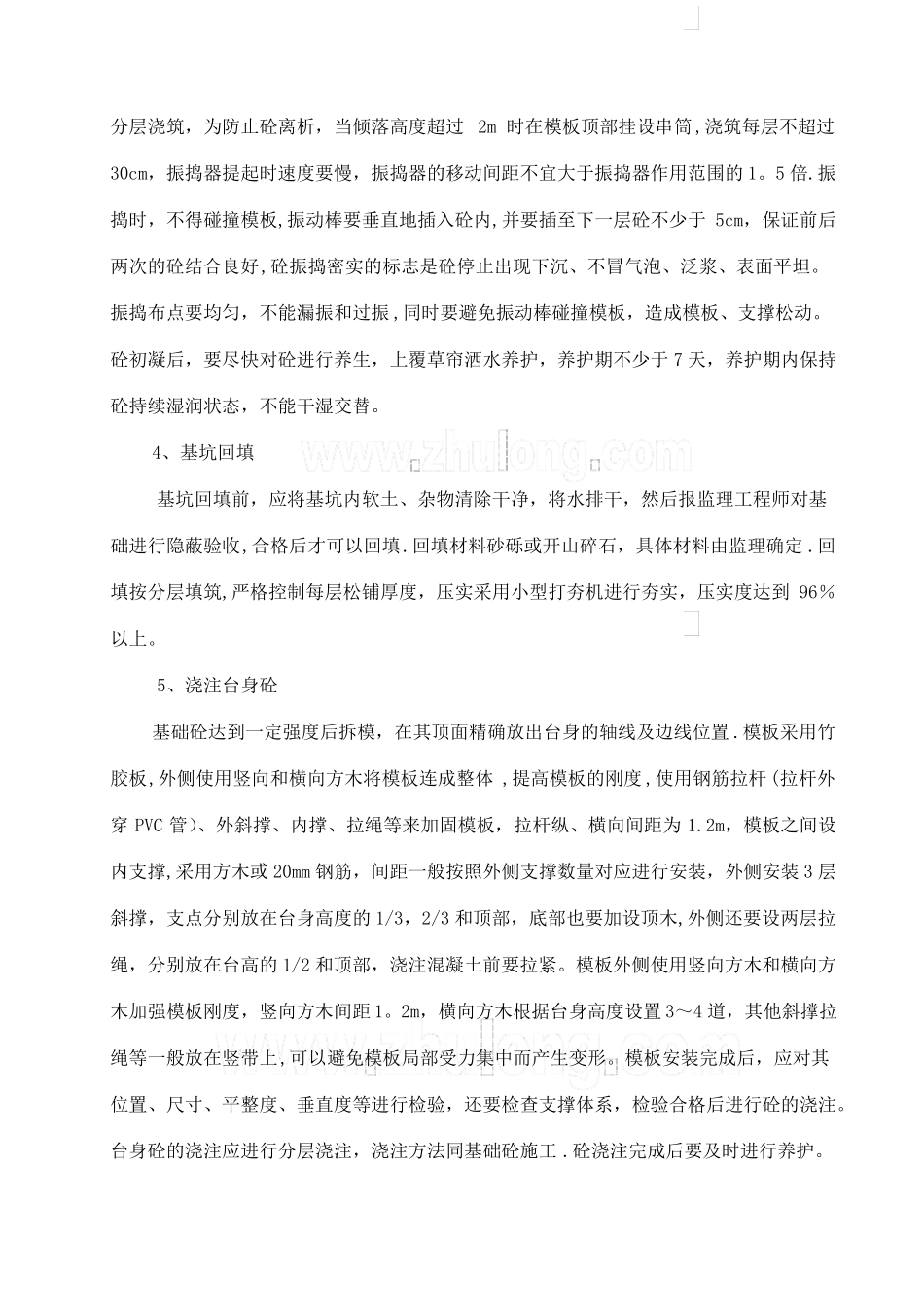

2、基坑的开挖及支护开挖前准确放出基坑的平面位置,并报经监理工程师检验认可后进行基坑的开挖,基坑采用机械开挖,由人工配合清底刷坡
开挖前应作好排水措施,防止地表水流入基坑内,减少水对基坑的危害
挖掘机挖基时应预留工人作业面,每侧约1米,边坡根据土质情况按一定坡度进行放坡
同时开挖过程采取必要
