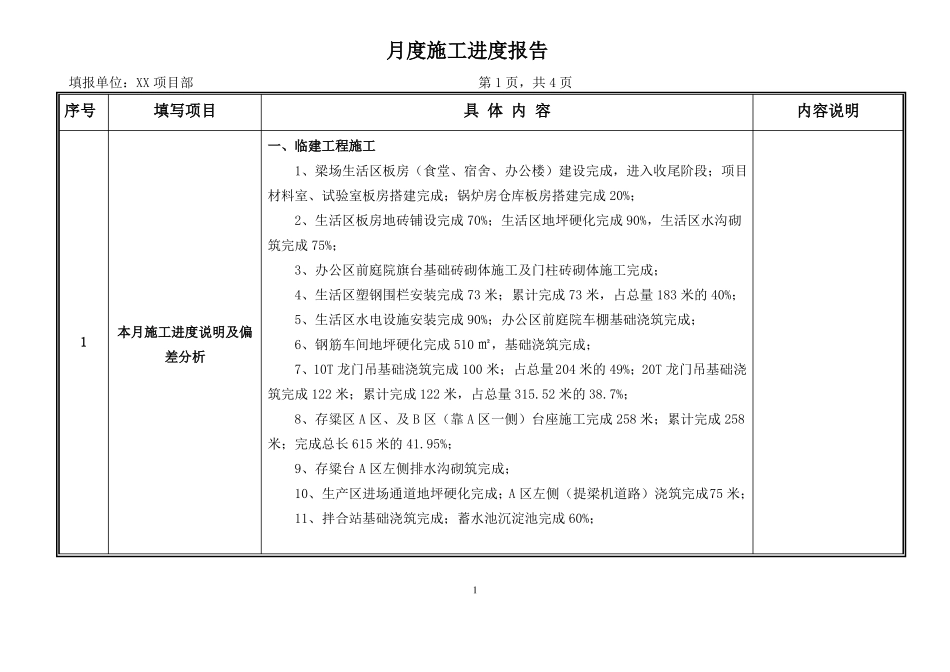

项目名称:编制单位:报告期间:项目经理:项目总工编制人:月度施工进度报告XXXXXX项目部项目部工程部月度施工进度报告填报单位:XX项目部第1页,共4页序号填写项目一、临建工程施工具体内容内容说明1、梁场生活区板房(食堂、宿舍、办公楼)建设完成,进入收尾阶段;项目材料室、试验室板房搭建完成;锅炉房仓库板房搭建完成20%;2、生活区板房地砖铺设完成70%;生活区地坪硬化完成90%,生活区水沟砌筑完成75%;3、办公区前庭院旗台基础砖砌体施工及门柱砖砌体施工完成;4、生活区塑钢围栏安装完成73米;累计完成73米,占总量183米的40%;1本月施工进度说明及偏差分析5、生活区水电设施安装完成90%;办公区前庭院车棚基础浇筑完成;6、钢筋车间地坪硬化完成510㎡,基础浇筑完成;7、10T龙门吊基础浇筑完成100米;占总量204米的49%;20T龙门吊基础浇筑完成122米;累计完成122米,占总量315
52米的38
7%;8、存粱区A区、及B区(靠A区一侧)台座施工完成258米;累计完成258米;完成总长615米的41
95%;9、存粱台A区左侧排水沟砌筑完成;10、生产区进场通道地坪硬化完成;A区左侧(提梁机道路)浇筑完成75米;11、拌合站基础浇筑完成;蓄水池沉淀池完成60%;1二、偏差分析XX地区已进入雨季,雷雨天气频繁;受下雨影响现场土方开挖转运影响较大,施工进度缓慢;项目安全员每天对现场进项巡查,对容易发生安全施工的施工工序进行现场旁站,及时发现和解决安全隐患

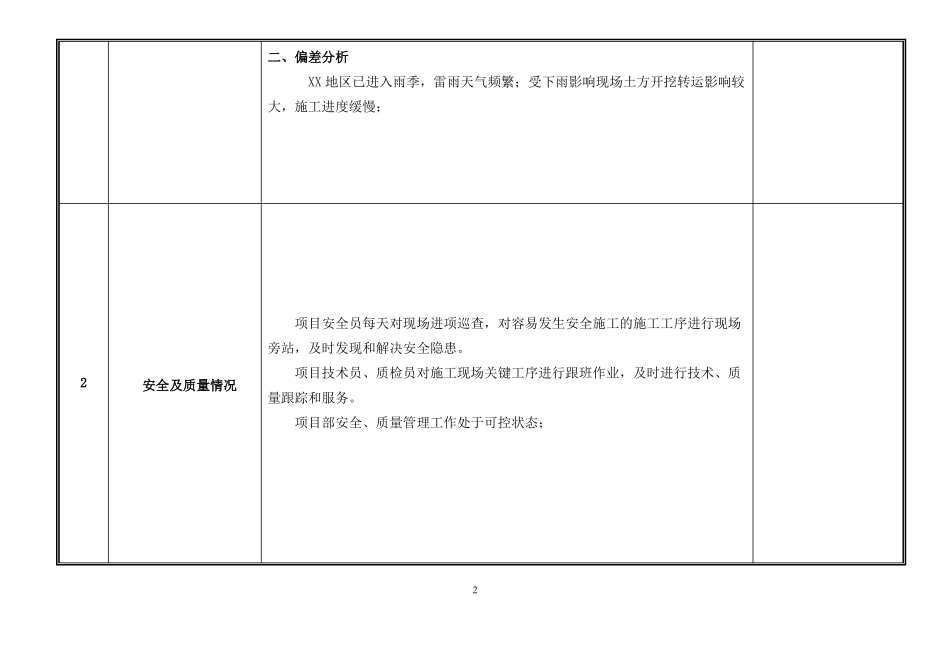

2安全及质量情况项目技术员、质检员对施工现场关键工序进行跟班作业,及时进行技术、质量跟踪和服务
项目部安全、质量管理工作处于可控状态;2月度施工进度报告填报单位:XX部第3页,共4页序号填写项目本月材料进场情况:无
本月设备进场情况:无
具体内容内容说明3物资设备进场情况45本月主要大事记本月资源投入情况见下表
