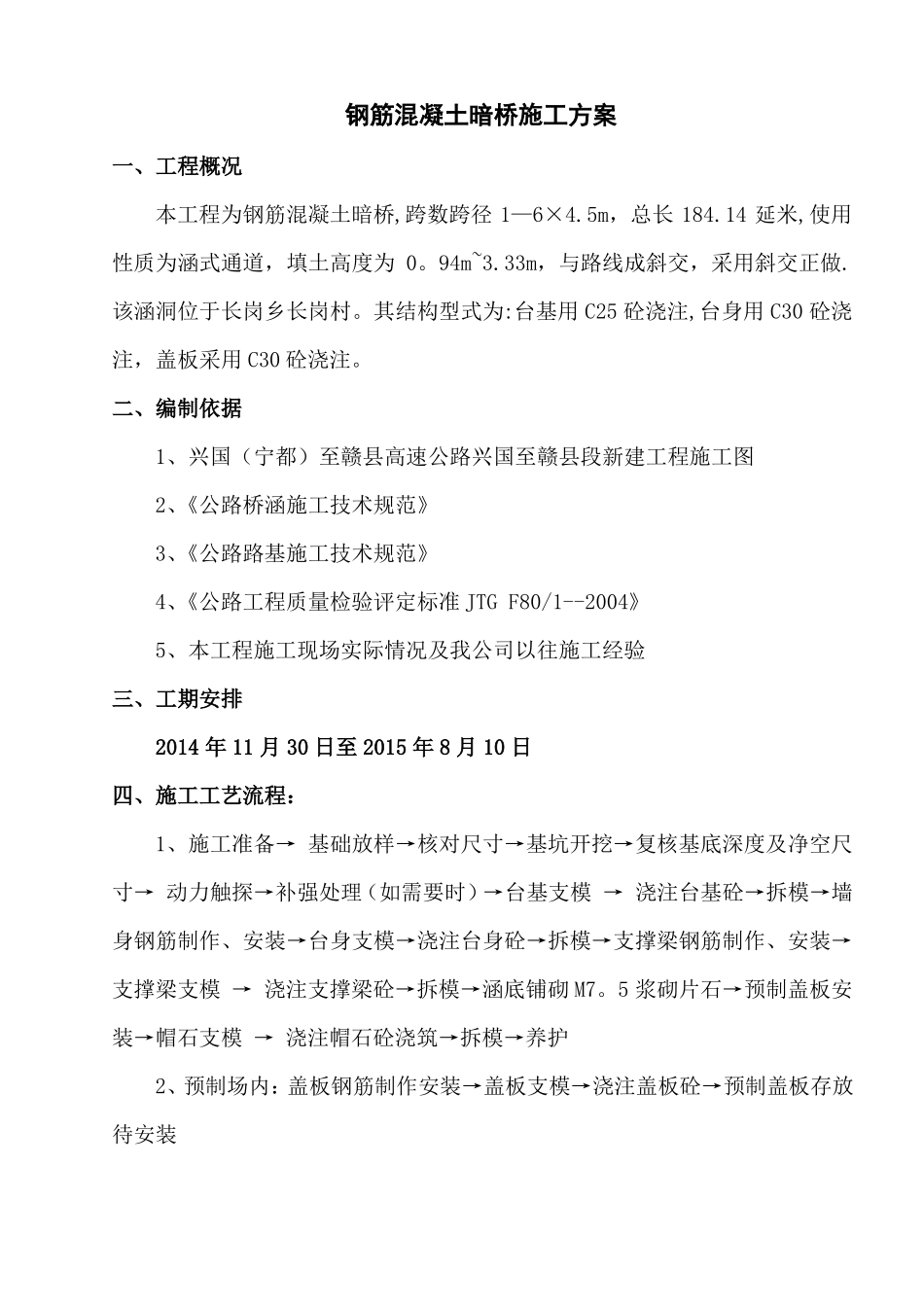

钢筋混凝土暗桥施工方案一、工程概况本工程为钢筋混凝土暗桥,跨数跨径1—6×4
5m,总长184
14延米,使用性质为涵式通道,填土高度为0
33m,与路线成斜交,采用斜交正做
该涵洞位于长岗乡长岗村
其结构型式为:台基用C25砼浇注,台身用C30砼浇注,盖板采用C30砼浇注
二、编制依据1、兴国(宁都)至赣县高速公路兴国至赣县段新建工程施工图2、《公路桥涵施工技术规范》3、《公路路基施工技术规范》4、《公路工程质量检验评定标准JTGF80/1--2004》5、本工程施工现场实际情况及我公司以往施工经验三、工期安排2014年11月30日至2015年8月10日四、施工工艺流程:1、施工准备→基础放样→核对尺寸→基坑开挖→复核基底深度及净空尺寸→动力触探→补强处理(如需要时)→台基支模→浇注台基砼→拆模→墙身钢筋制作、安装→台身支模→浇注台身砼→拆模→支撑梁钢筋制作、安装→支撑梁支模→浇注支撑梁砼→拆模→涵底铺砌M7

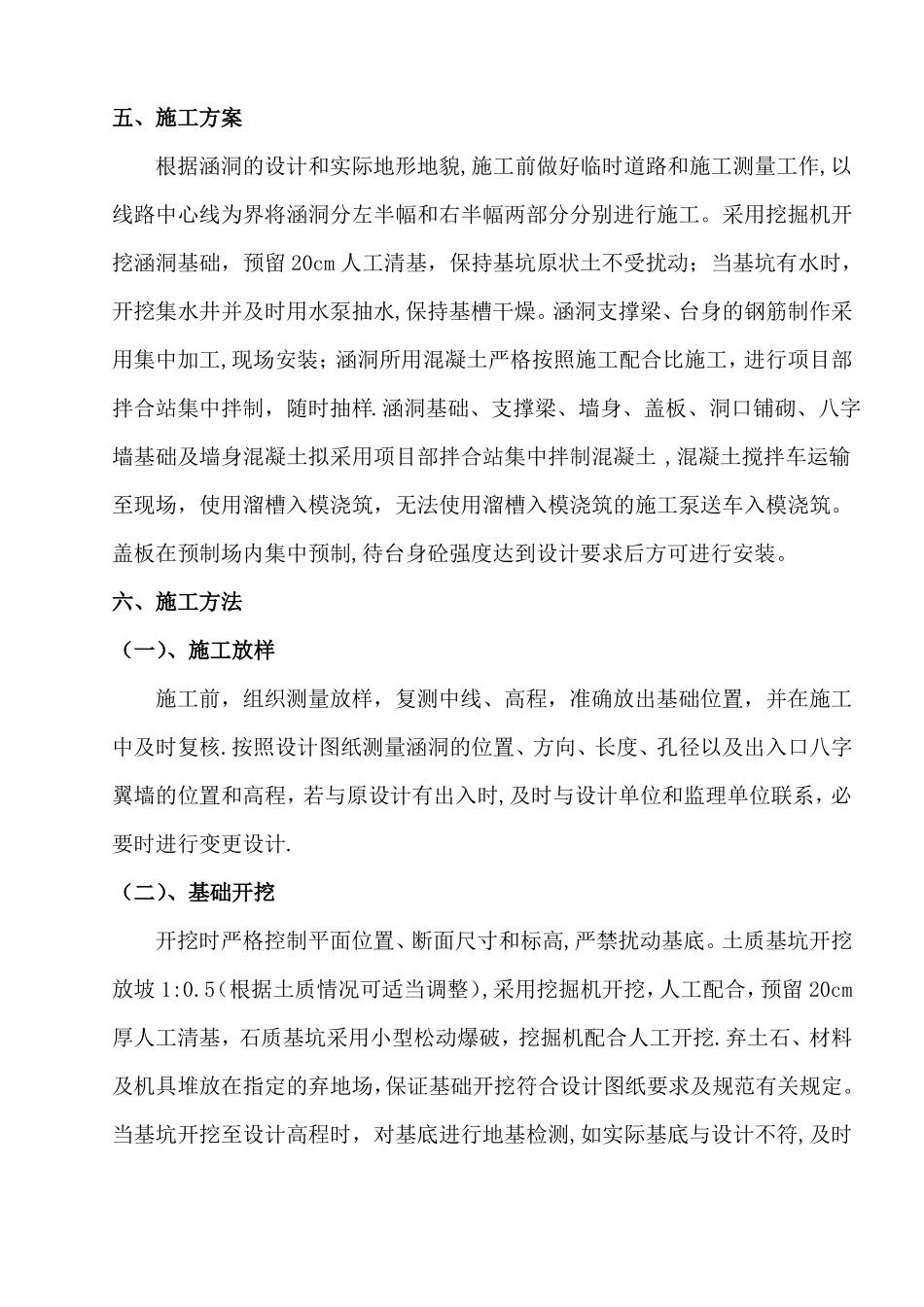

5浆砌片石→预制盖板安装→帽石支模→浇注帽石砼浇筑→拆模→养护2、预制场内:盖板钢筋制作安装→盖板支模→浇注盖板砼→预制盖板存放待安装五、施工方案根据涵洞的设计和实际地形地貌,施工前做好临时道路和施工测量工作,以线路中心线为界将涵洞分左半幅和右半幅两部分分别进行施工

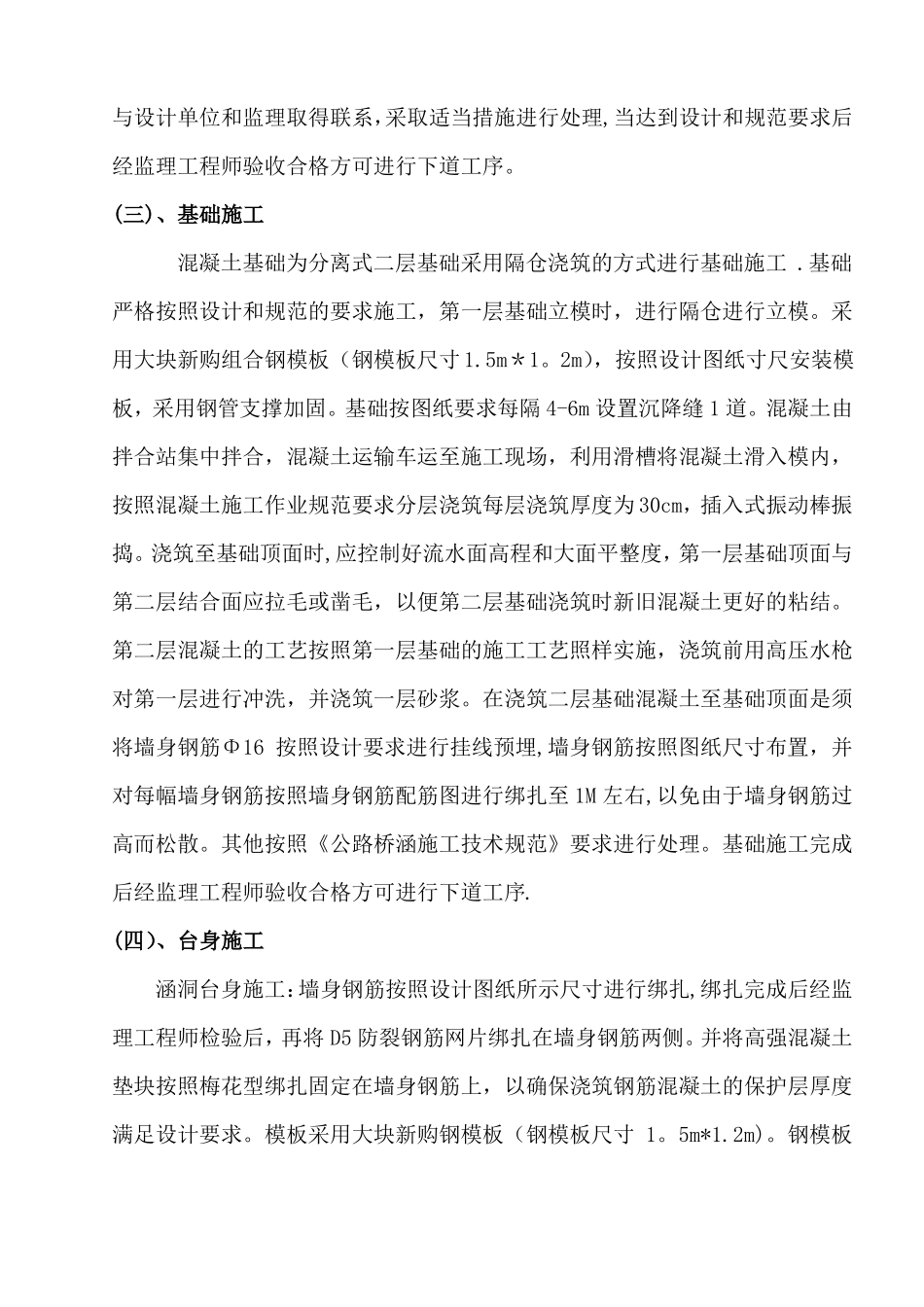

采用挖掘机开挖涵洞基础,预留20cm人工清基,保持基坑原状土不受扰动;当基坑有水时,开挖集水井并及时用水泵抽水,保持基槽干燥
涵洞支撑梁、台身的钢筋制作采用集中加工,现场安装;涵洞所用混凝土严格按照施工配合比施工,进行项目部拌合站集中拌制,随时抽样
涵洞基础、支撑梁、墙身、盖板、洞口铺砌、八字墙基础及墙身混凝土拟采用项目部拌合站集中拌制混凝土,混凝土搅拌车运输至现场,使用溜槽入模浇筑,无法使用溜槽入模浇筑的施工泵送车入模浇筑
盖板在预制场内集中预制,待台身砼强度达到设计要求后方可进行安装
