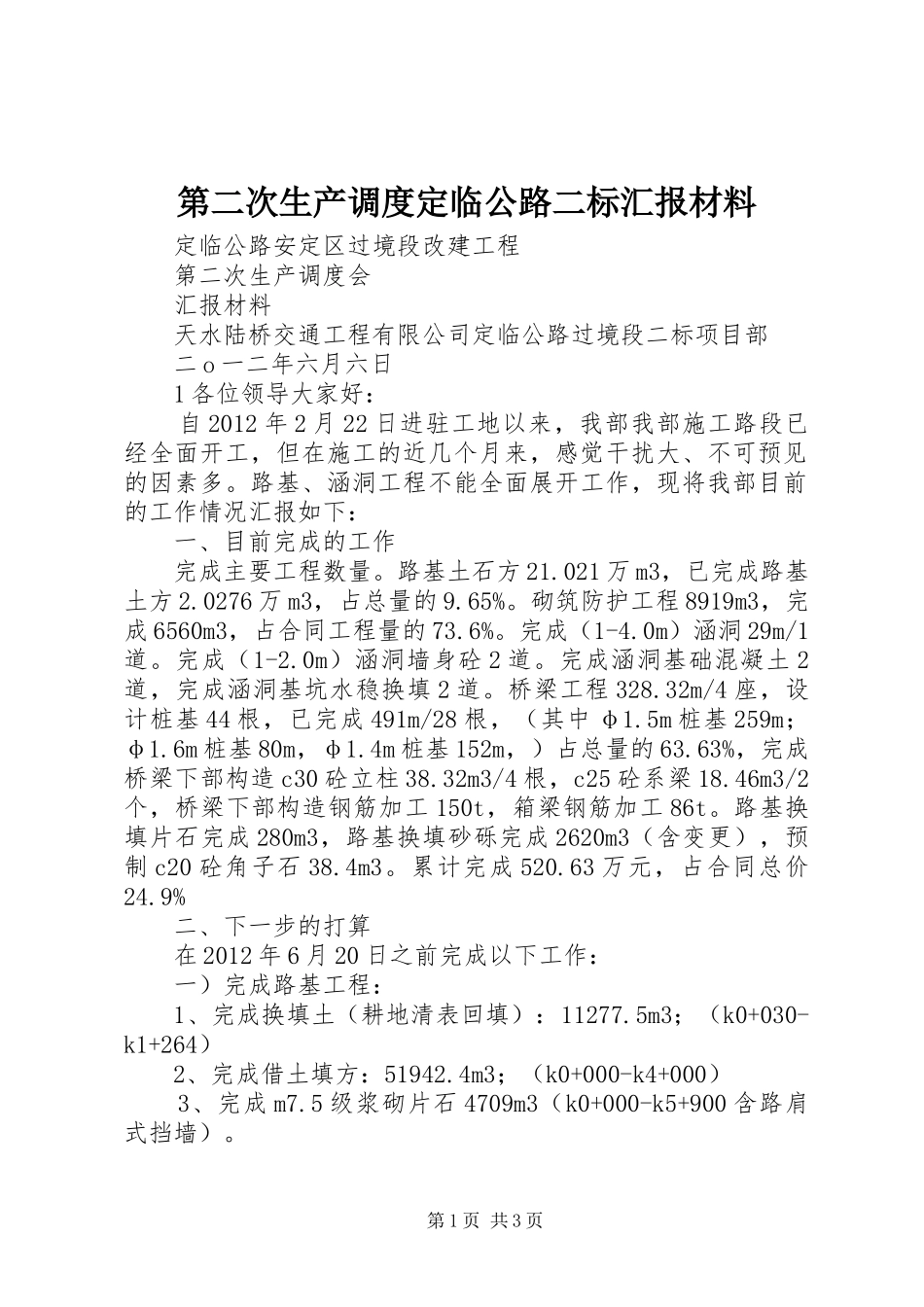

第二次生产调度定临公路二标汇报材料定临公路安定区过境段改建工程第二次生产调度会汇报材料天水陆桥交通工程有限公司定临公路过境段二标项目部二o一二年六月六日1各位领导大家好:自2012年2月22日进驻工地以来,我部我部施工路段已经全面开工,但在施工的近几个月来,感觉干扰大、不可预见的因素多
路基、涵洞工程不能全面展开工作,现将我部目前的工作情况汇报如下:一、目前完成的工作完成主要工程数量
路基土石方21
021万m3,已完成路基土方2
0276万m3,占总量的9
砌筑防护工程8919m3,完成6560m3,占合同工程量的73
完成(1-4
0m)涵洞29m/1道
完成(1-2
0m)涵洞墙身砼2道
完成涵洞基础混凝土2道,完成涵洞基坑水稳换填2道
桥梁工程328
32m/4座,设计桩基44根,已完成491m/28根,(其中φ1
5m桩基259m;φ1
6m桩基80m,φ1
4m桩基152m,)占总量的63
63%,完成桥梁下部构造c30砼立柱38
32m3/4根,c25砼系梁18
46m3/2个,桥梁下部构造钢筋加工150t,箱梁钢筋加工86t
路基换填片石完成280m3,路基换填砂砾完成2620m3(含变更),预制c20砼角子石38
累计完成520
63万元,占合同总价24
9%二、下一步的打算在2012年6月20日之前完成以下工作:一)完成路基工程:1、完成换填土(耕地清表回填):11277
5m3;(k0+030-k1+264)2、完成借土填方:51942
4m3;(k0+000-k4+000)3、完成m7
5级浆砌片石4709m3(k0+000-k5+900含路肩式挡墙)
第1页共3页4、完成c20混凝土加强层149m3(k0+000-k5+900含路肩式挡墙、不含工程量清单中少计部分)
二)完成桥梁、涵洞工程:1、完成桥梁桩基17根/384m;(
