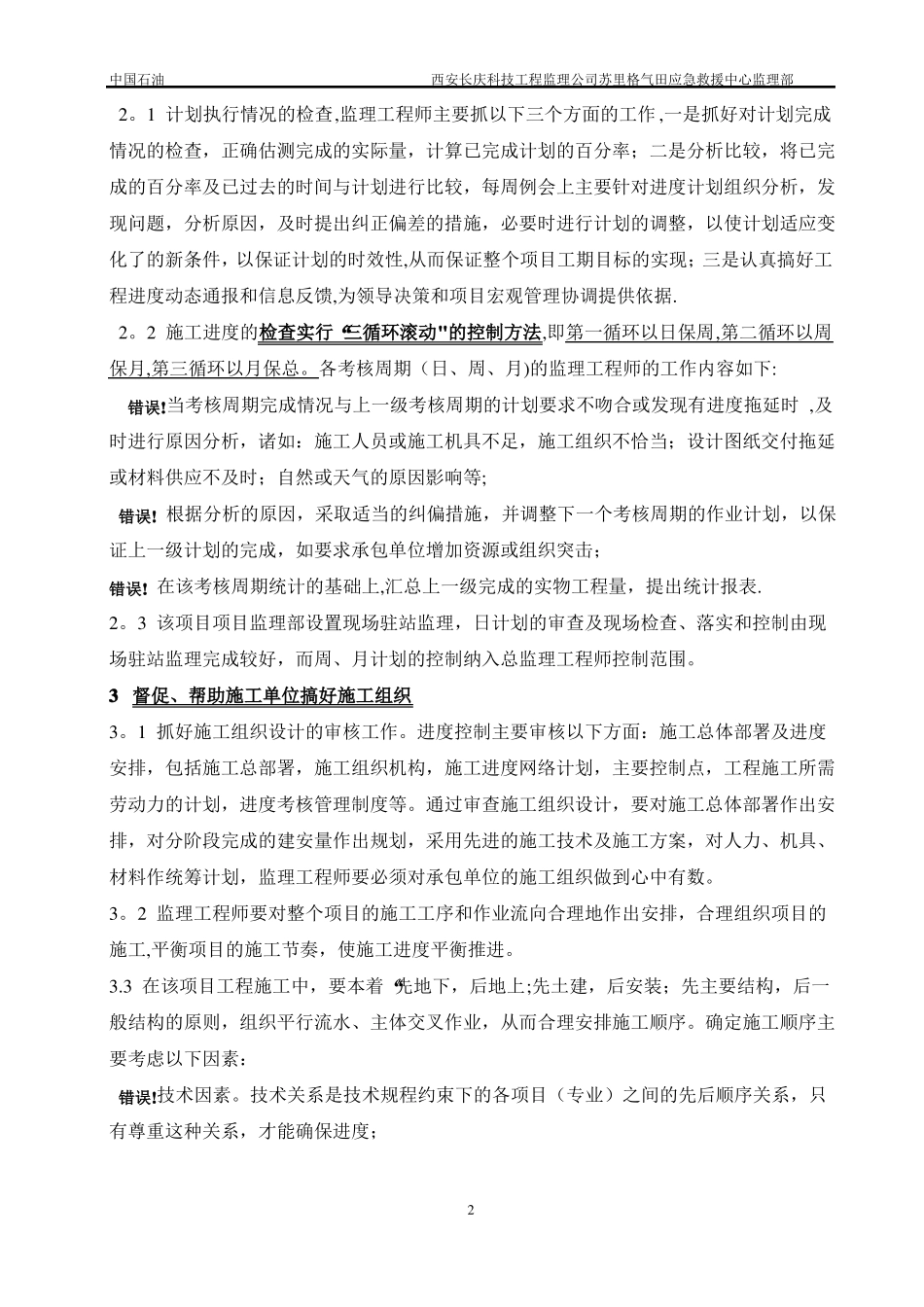

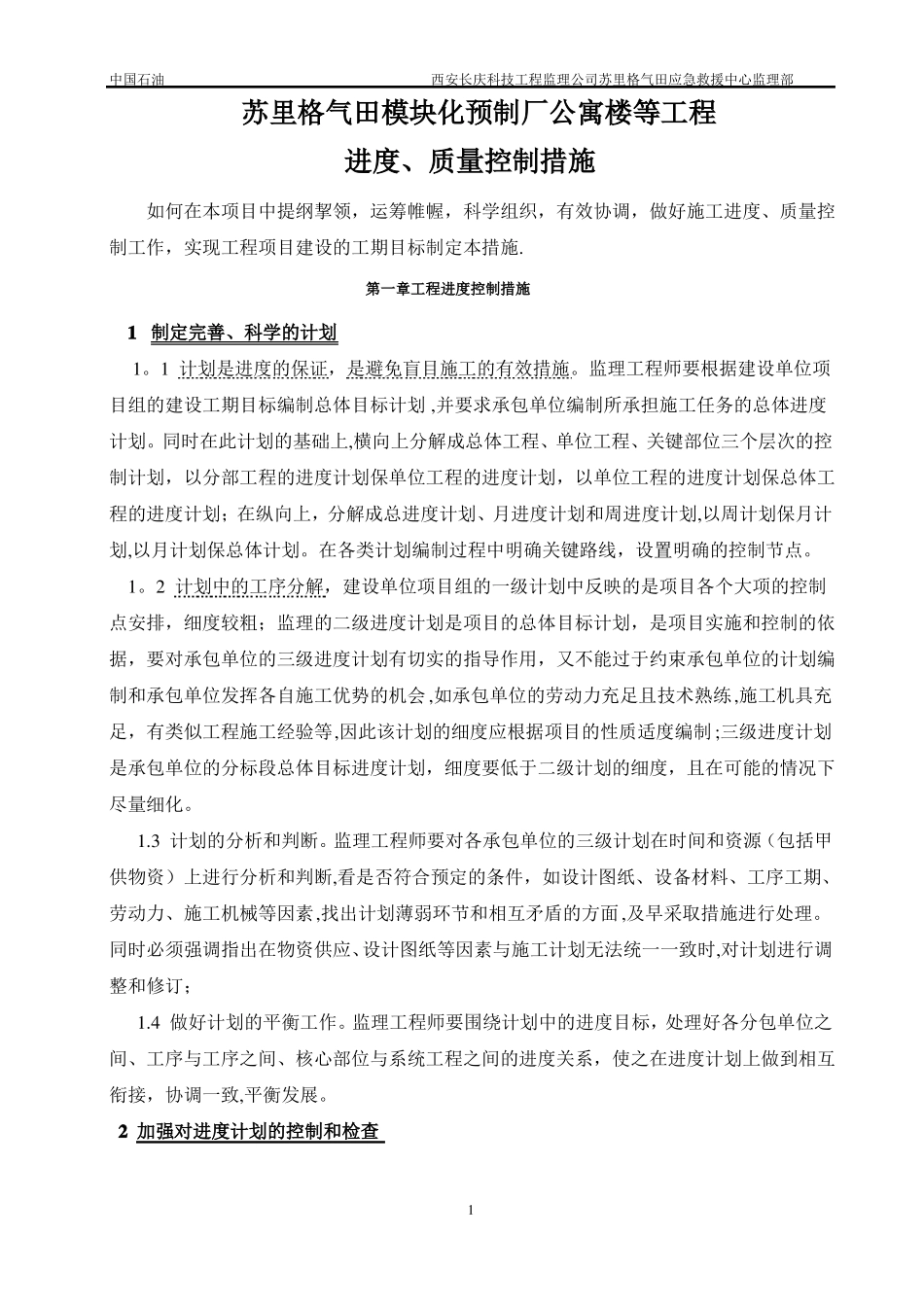

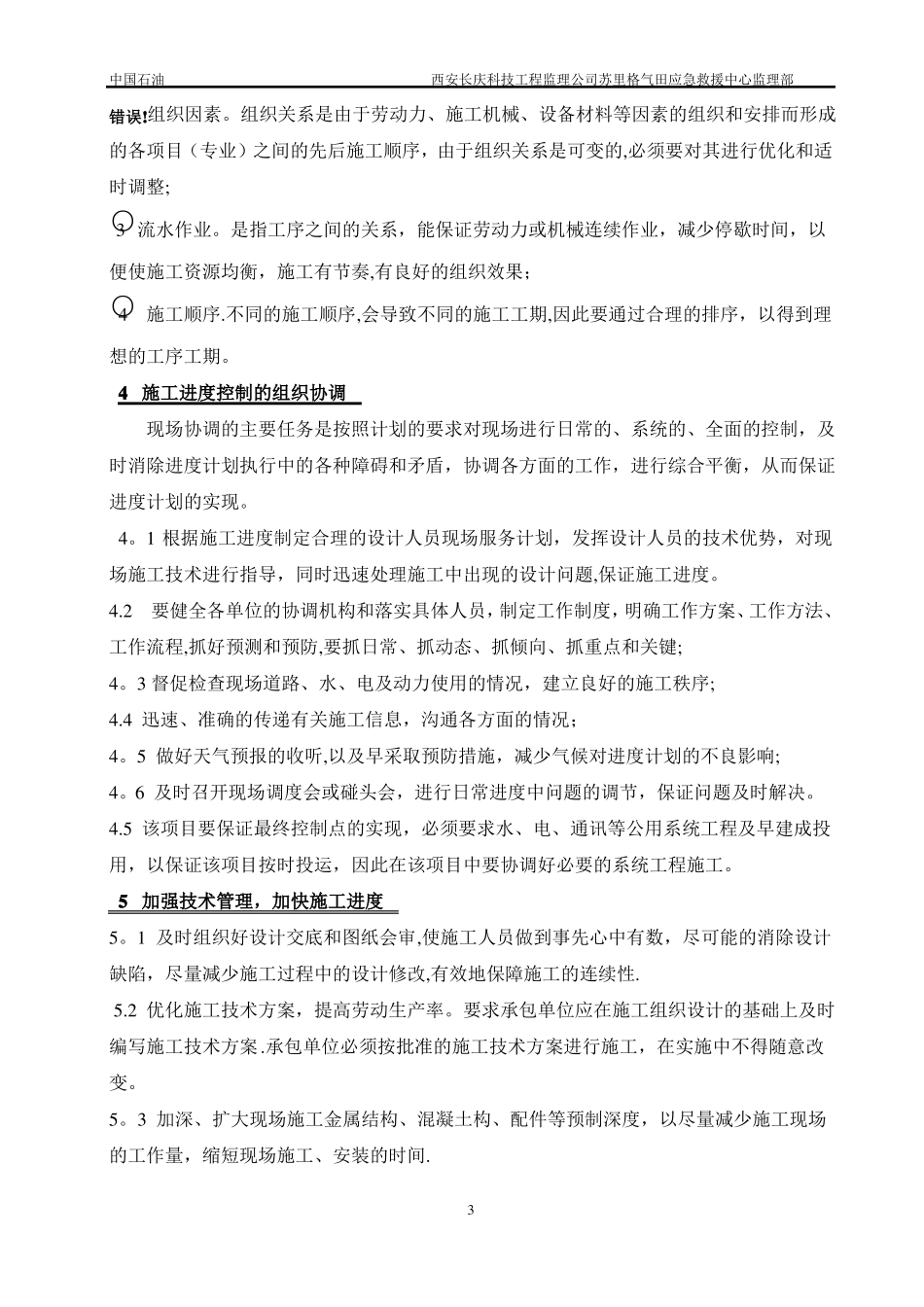

中国石油西安长庆科技工程监理公司苏里格气田应急救援中心监理部苏里格气田模块化预制厂公寓楼等工程进度、质量控制措施如何在本项目中提纲挈领,运筹帷幄,科学组织,有效协调,做好施工进度、质量控制工作,实现工程项目建设的工期目标制定本措施
第一章工程进度控制措施1制定完善、科学的计划1
1计划是进度的保证,是避免盲目施工的有效措施
监理工程师要根据建设单位项目组的建设工期目标编制总体目标计划,并要求承包单位编制所承担施工任务的总体进度计划
同时在此计划的基础上,横向上分解成总体工程、单位工程、关键部位三个层次的控制计划,以分部工程的进度计划保单位工程的进度计划,以单位工程的进度计划保总体工程的进度计划;在纵向上,分解成总进度计划、月进度计划和周进度计划,以周计划保月计划,以月计划保总体计划
在各类计划编制过程中明确关键路线,设置明确的控制节点
2计划中的工序分解,建设单位项目组的一级计划中反映的是项目各个大项的控制点安排,细度较粗;监理的二级进度计划是项目的总体目标计划,是项目实施和控制的依据,要对承包单位的三级进度计划有切实的指导作用,又不能过于约束承包单位的计划编制和承包单位发挥各自施工优势的机会,如承包单位的劳动力充足且技术熟练,施工机具充足,有类似工程施工经验等,因此该计划的细度应根据项目的性质适度编制;三级进度计划是承包单位的分标段总体目标进度计划,细度要低于二级计划的细度,且在可能的情况下尽量细化
3计划的分析和判断
监理工程师要对各承包单位的三级计划在时间和资源(包括甲供物资)上进行分析和判断,看是否符合预定的条件,如设计图纸、设备材料、工序工期、劳动力、施工机械等因素,找出计划薄弱环节和相互矛盾的方面,及早采取措施进行处理
同时必须强调指出在物资供应、设计图纸等因素与施工计划无法统一一致时,对计划进行调整和修订;1
4做好计划的平衡工作
监理工程师要围绕计划
