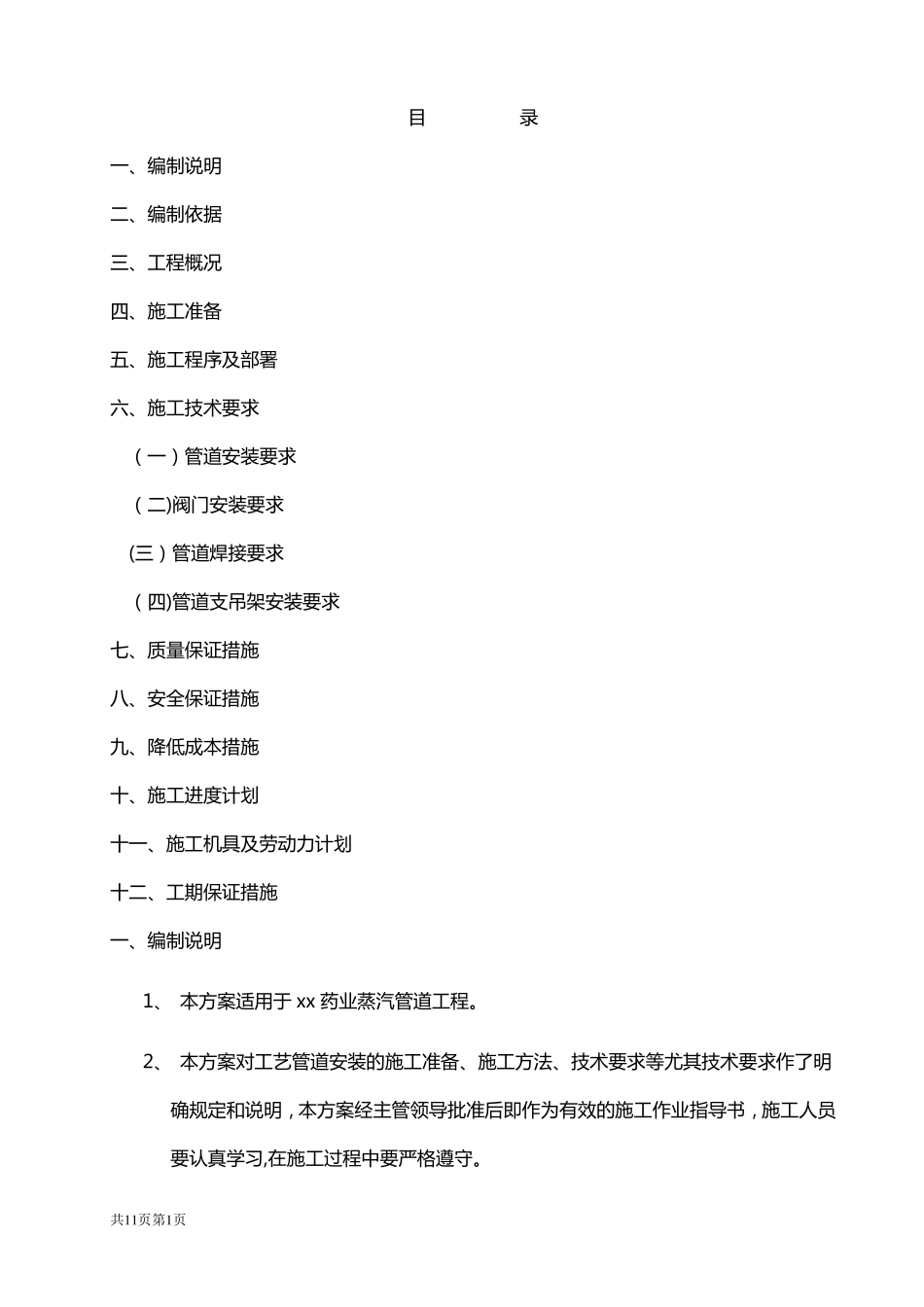

目录一、编制说明二、编制依据三、工程概况四、施工准备五、施工程序及部署六、施工技术要求(一)管道安装要求(二)阀门安装要求(三)管道焊接要求(四)管道支吊架安装要求七、质量保证措施八、安全保证措施九、降低成本措施十、施工进度计划十一、施工机具及劳动力计划十二、工期保证措施一、编制说明1、本方案适用于xx药业蒸汽管道工程
2、本方案对工艺管道安装的施工准备、施工方法、技术要求等尤其技术要求作了明确规定和说明,本方案经主管领导批准后即作为有效的施工作业指导书,施工人员要认真学习,在施工过程中要严格遵守

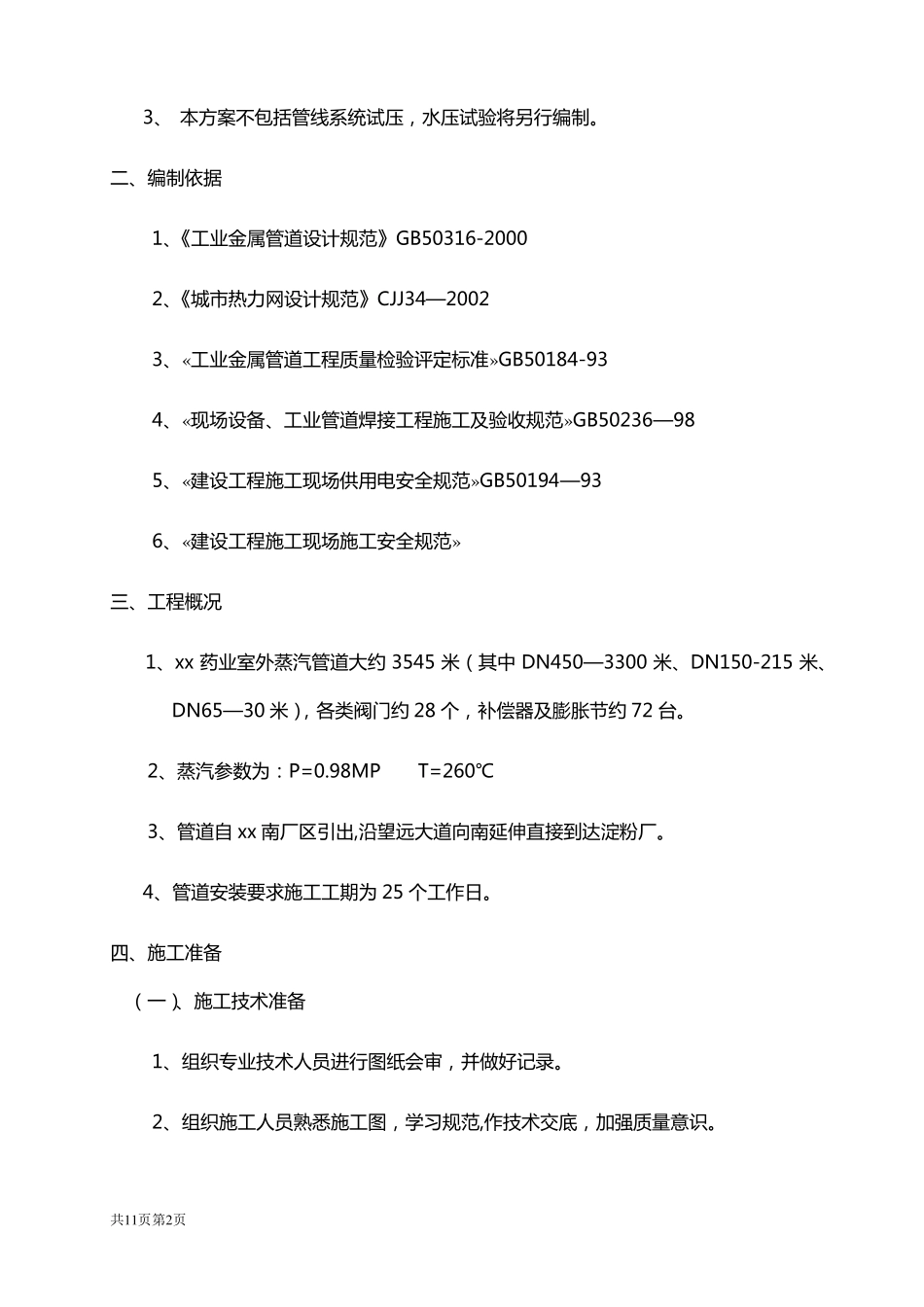

共11页第1页3、本方案不包括管线系统试压,水压试验将另行编制
二、编制依据1、《工业金属管道设计规范》GB50316-20002、《城市热力网设计规范》CJJ34—20023、«工业金属管道工程质量检验评定标准»GB50184-934、«现场设备、工业管道焊接工程施工及验收规范»GB50236—985、«建设工程施工现场供用电安全规范»GB50194—936、«建设工程施工现场施工安全规范»三、工程概况1、xx药业室外蒸汽管道大约3545米(其中DN450—3300米、DN150-215米、DN65—30米),各类阀门约28个,补偿器及膨胀节约72台
2、蒸汽参数为:P=0
98MPT=260℃3、管道自xx南厂区引出,沿望远大道向南延伸直接到达淀粉厂
4、管道安装要求施工工期为25个工作日
四、施工准备(一)、施工技术准备1、组织专业技术人员进行图纸会审,并做好记录
2、组织施工人员熟悉施工图,学习规范,作技术交底,加强质量意识
共11页第2页3、组织施工人员察看施工现场,全面了解现场情况,做到心中有数
4、建立健全质量保证体系,确保人员到位,保证质保体系的正常运行
5、准备好技术记录表格和质量检查表格
(二)、施工机具准备1、2、3、用电设备一定要做好防漏电准备
