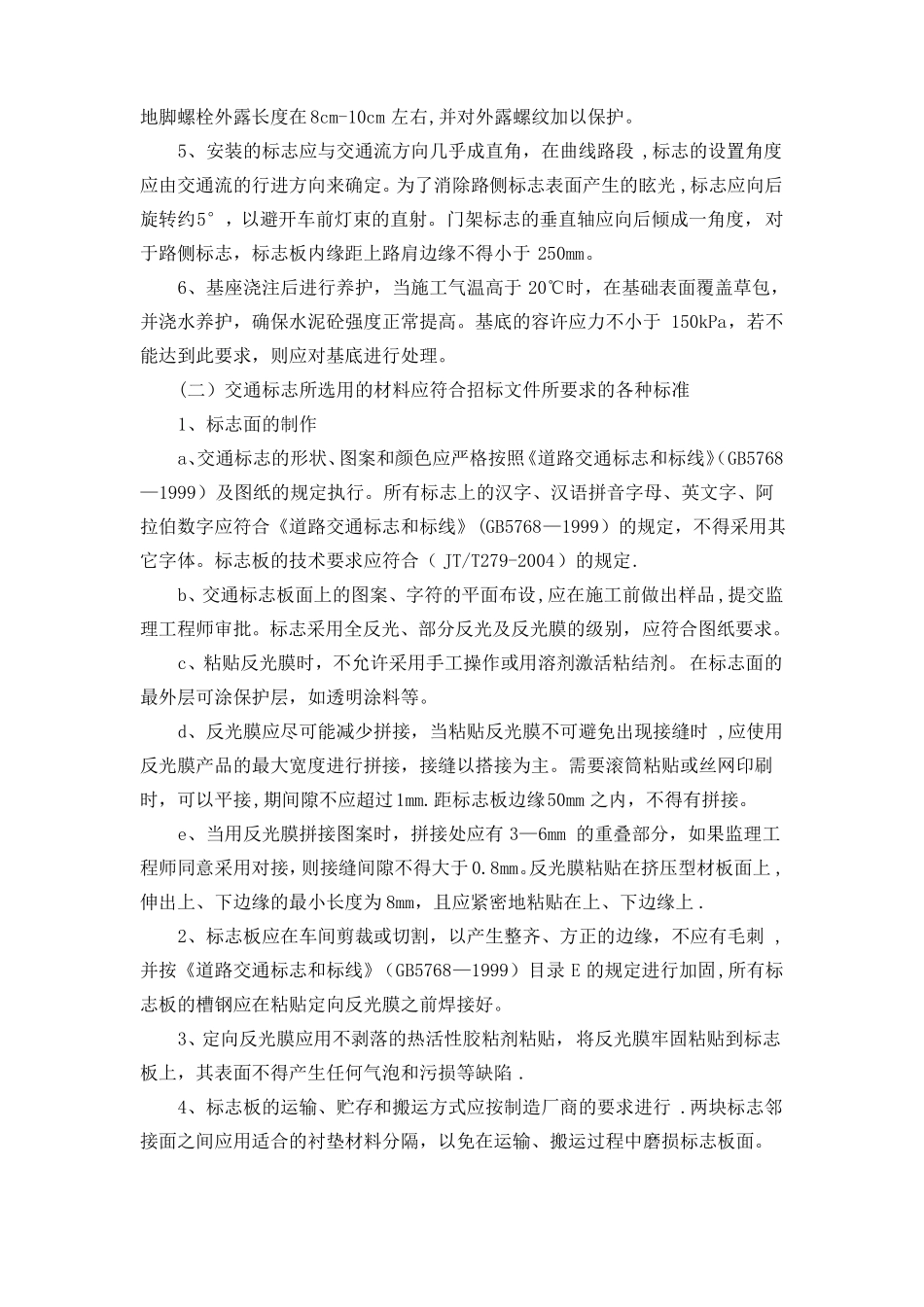

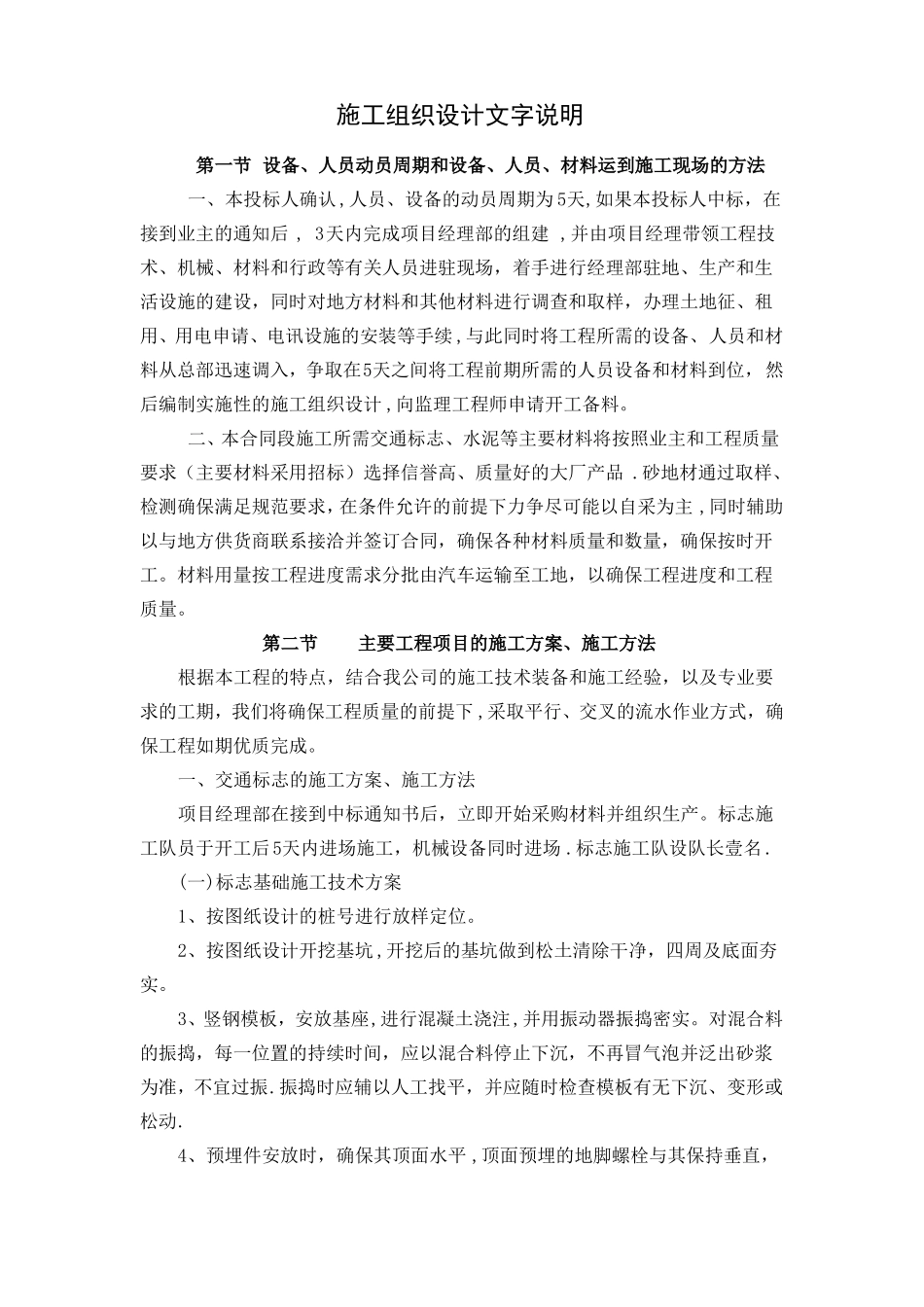

施工组织设计文字说明第一节设备、人员动员周期和设备、人员、材料运到施工现场的方法一、本投标人确认,人员、设备的动员周期为5天,如果本投标人中标,在接到业主的通知后,3天内完成项目经理部的组建,并由项目经理带领工程技术、机械、材料和行政等有关人员进驻现场,着手进行经理部驻地、生产和生活设施的建设,同时对地方材料和其他材料进行调查和取样,办理土地征、租用、用电申请、电讯设施的安装等手续,与此同时将工程所需的设备、人员和材料从总部迅速调入,争取在5天之间将工程前期所需的人员设备和材料到位,然后编制实施性的施工组织设计,向监理工程师申请开工备料
二、本合同段施工所需交通标志、水泥等主要材料将按照业主和工程质量要求(主要材料采用招标)选择信誉高、质量好的大厂产品
砂地材通过取样、检测确保满足规范要求,在条件允许的前提下力争尽可能以自采为主,同时辅助以与地方供货商联系接洽并签订合同,确保各种材料质量和数量,确保按时开工
材料用量按工程进度需求分批由汽车运输至工地,以确保工程进度和工程质量
第二节主要工程项目的施工方案、施工方法根据本工程的特点,结合我公司的施工技术装备和施工经验,以及专业要求的工期,我们将确保工程质量的前提下,采取平行、交叉的流水作业方式,确保工程如期优质完成
一、交通标志的施工方案、施工方法项目经理部在接到中标通知书后,立即开始采购材料并组织生产
标志施工队员于开工后5天内进场施工,机械设备同时进场
标志施工队设队长壹名

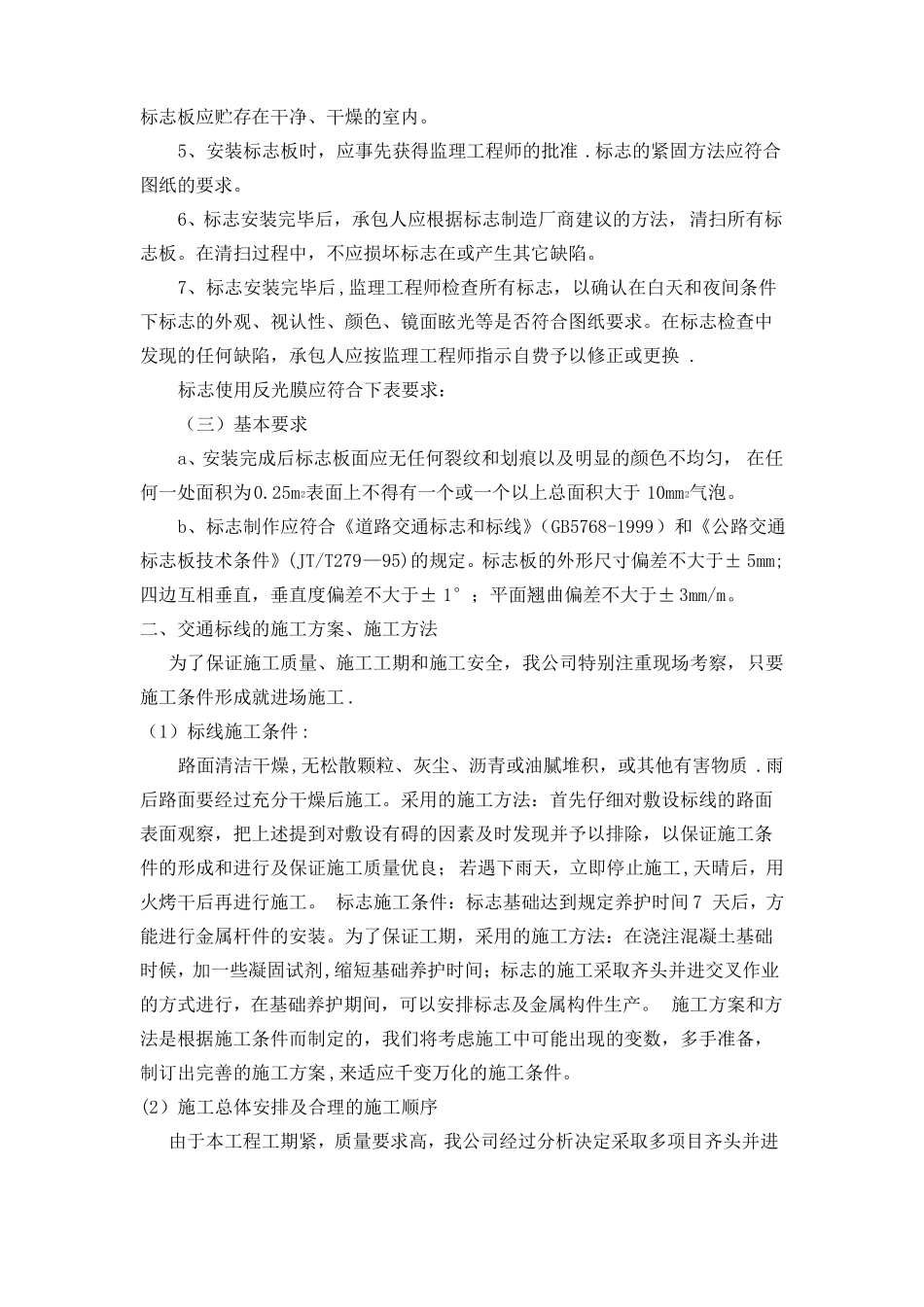

(一)标志基础施工技术方案1、按图纸设计的桩号进行放样定位
2、按图纸设计开挖基坑,开挖后的基坑做到松土清除干净,四周及底面夯实
3、竖钢模板,安放基座,进行混凝土浇注,并用振动器振捣密实
对混合料的振捣,每一位置的持续时间,应以混合料停止下沉,不再冒气泡并泛出砂浆为准,不宜过振
振捣时应辅以人工找平,并应随时检查模板有无下沉、变形或松动
