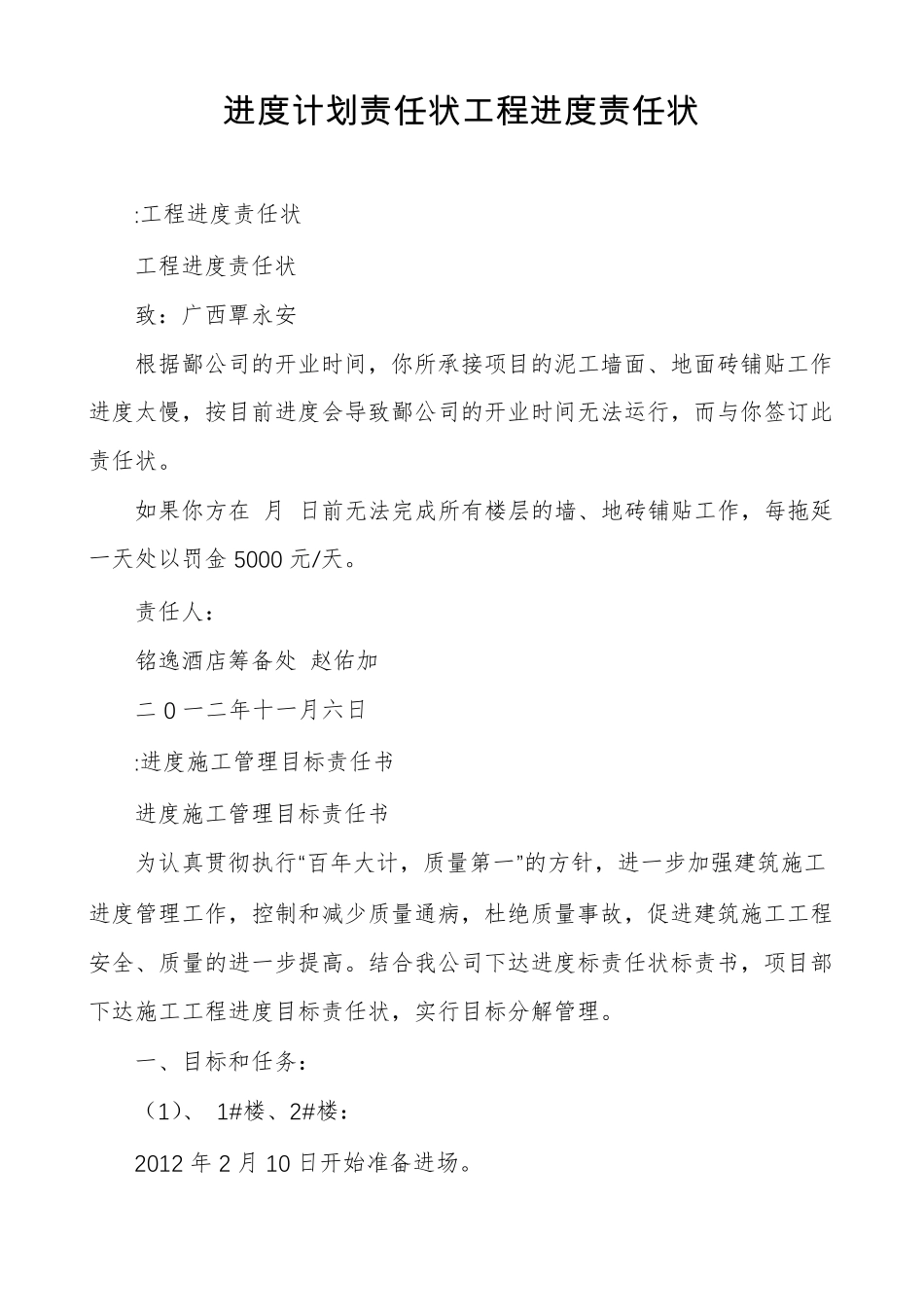

进度计划责任状工程进度责任状:工程进度责任状工程进度责任状致:广西覃永安根据鄙公司的开业时间,你所承接项目的泥工墙面、地面砖铺贴工作进度太慢,按目前进度会导致鄙公司的开业时间无法运行,而与你签订此责任状
如果你方在月日前无法完成所有楼层的墙、地砖铺贴工作,每拖延一天处以罚金5000元/天
责任人:铭逸酒店筹备处赵佑加二0一二年十一月六日:进度施工管理目标责任书进度施工管理目标责任书为认真贯彻执行“百年大计,质量第一”的方针,进一步加强建筑施工进度管理工作,控制和减少质量通病,杜绝质量事故,促进建筑施工工程安全、质量的进一步提高
结合我公司下达进度标责任状标责书,项目部下达施工工程进度目标责任状,实行目标分解管理
一、目标和任务:(1)、1#楼、2#楼:2012年2月10日开始准备进场
2012年2月15日-4月31日主体工作;2012年2月15日-5月30日二次结构完;2012年3月15日-11月30日装饰工作完;2012年4月10日-11月10日裙楼工作完
(2)、3#楼、4#楼:2012年2月10日准备进场
2012年2月15日-4月31日主体工作完;2012年2月15日-4月30日二次结构完;2012年3月15日-11月30日装饰工作完
一、工程总目标:1、2、总目标为:主体结构工程在4月31日全部完成
完成住宅部分全部任务,并经验收合格将钥匙交到住户手中(12月底)
3、4、商场部分完成初装修(11月底)
地下室土建全部完成
5、6、安装工程全部结束并与外界管网碰头达到水通、电通
室外工程完成全部基础设施,剩下面层工作
二、作业计划见附图(按图中标示的各工序的起止时间,必须严格遵守否则会影响下一道工序进行,必然影响总工期)

三、主要工作节点:1、屋顶机房4月30日完成,展开屋面保温,5月底屋面保温全部完成,同时屋面保温做一段外架搭设一段,7月1日展开外墙打底工作
