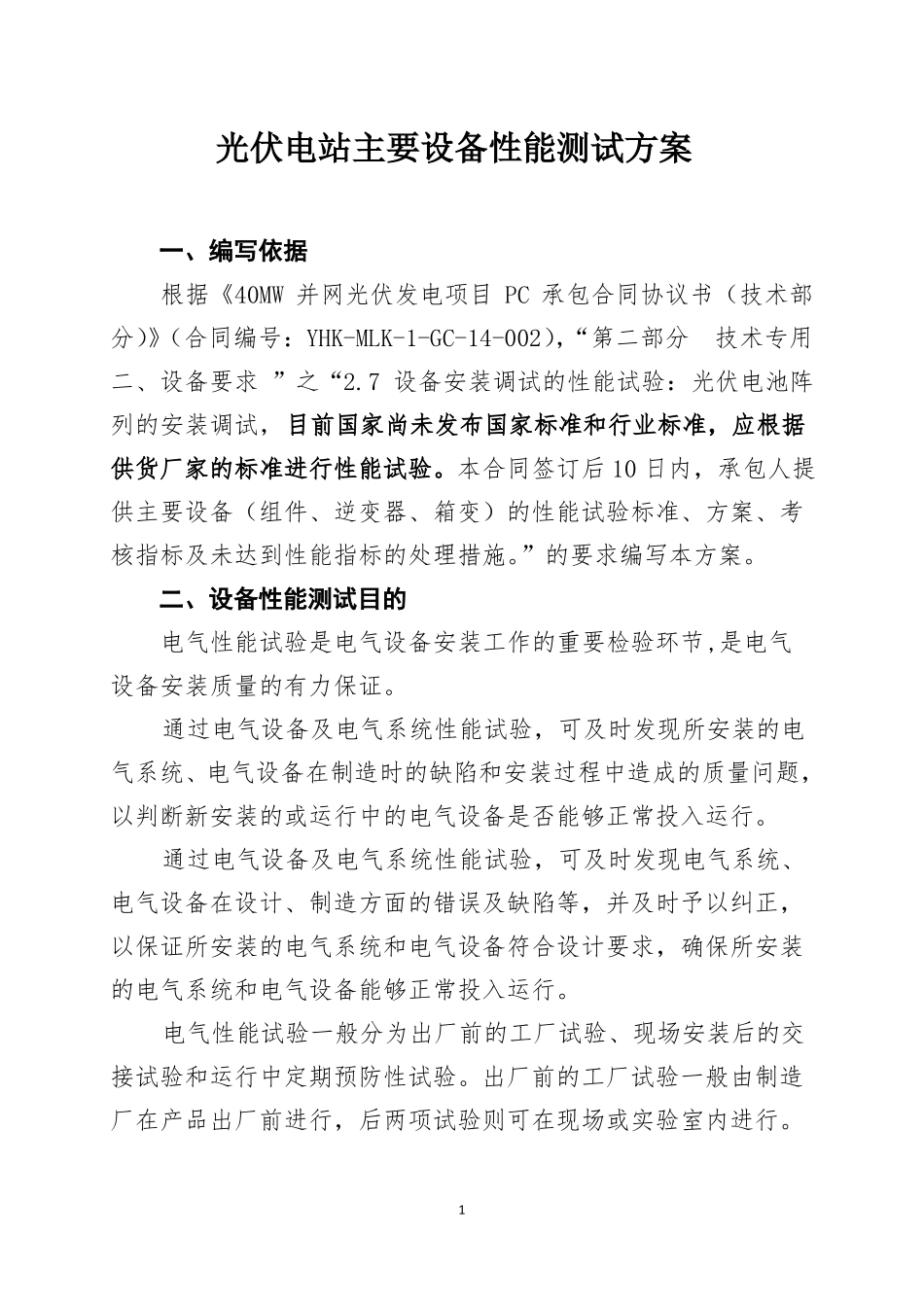

光伏电站主要设备性能测试方案一、编写依据根据《40MW并网光伏发电项目PC承包合同协议书(技术部分)》(合同编号:YHK-MLK-1-GC-14-002),“第二部分技术专用二、设备要求”之“2
7设备安装调试的性能试验:光伏电池阵列的安装调试,目前国家尚未发布国家标准和行业标准,应根据供货厂家的标准进行性能试验
本合同签订后10日内,承包人提供主要设备(组件、逆变器、箱变)的性能试验标准、方案、考核指标及未达到性能指标的处理措施
”的要求编写本方案
二、设备性能测试目的电气性能试验是电气设备安装工作的重要检验环节,是电气设备安装质量的有力保证
通过电气设备及电气系统性能试验,可及时发现所安装的电气系统、电气设备在制造时的缺陷和安装过程中造成的质量问题,以判断新安装的或运行中的电气设备是否能够正常投入运行
通过电气设备及电气系统性能试验,可及时发现电气系统、电气设备在设计、制造方面的错误及缺陷等,并及时予以纠正,以保证所安装的电气系统和电气设备符合设计要求,确保所安装的电气系统和电气设备能够正常投入运行
电气性能试验一般分为出厂前的工厂试验、现场安装后的交接试验和运行中定期预防性试验

出厂前的工厂试验一般由制造厂在产品出厂前进行,后两项试验则可在现场或实验室内进行
1出厂前试验均在设备厂进行,由监造单位现场见证,在设备出厂时出具试验报告
本测试方案为现场安装后的交接性能试验
运行中需测试的性能试验项目见“六、投运后检测项目”
三、现场交接性能试验时间现场性能试验时间为安装完成并经验收合格后进行,计划11月6日-11月15日
四、各单位职责及分工1
光伏电站管理部:审批设备性能试验方案,监督试验过程
华研水电咨询公司:审查设备性能试验方案,监督方案执行、旁站检查试验过程、做好设备试验的验收工作
山东电建三公司:负责测试方案的制定、落实,组织进行设备性能试验的实施,保证
