三峡工程投资管理张文操(中国三峡总公司,湖北宜昌443002)摘要:三峡工程建设中按照市场经济发展规律逐步形成了一套投资管理方法,进而发展为三峡工程的投资管理模式
三峡工程总投资包括枢纽建筑物总费用、建设征地和移民安置费用、独立费用、基本预备费、价差预备费和建设期贷款利息等六大部分
三峡工程投资管理实质上即工程造价管理
三峡工程业主管理体制分三个层次:决策层、管理层、实施层;投资管理机制也与这三个管理层次相适应
随着我国经济体制改革的深入,我国基本建设管理模式也在发生根本性变化,有六种发展势头:一是投资渠道多源化;二是投资主体多元化;三是投资决策趋向分权化;四是.投资方式多样化;五是物资采购供应市场化和业主(法人)负责制的进一步改革深化
关键词:投资;造价;管理;三峡工程1工程投资概念在进行一项建设项目时,有几种费用概念需要搞清楚,最主要的是工程投资、工程造价、工程成本
(1)工程投资——全称为建设工程投资,指完成一个建设项目所需资金的总投入
它包括工程建设的直接费用和其他相关的必需费用(含投资者的利润和税金)
工程投资是进行工程建设融资的基础指标
国家批准的三峡工程初步设计总概算即为三峡工程总投资

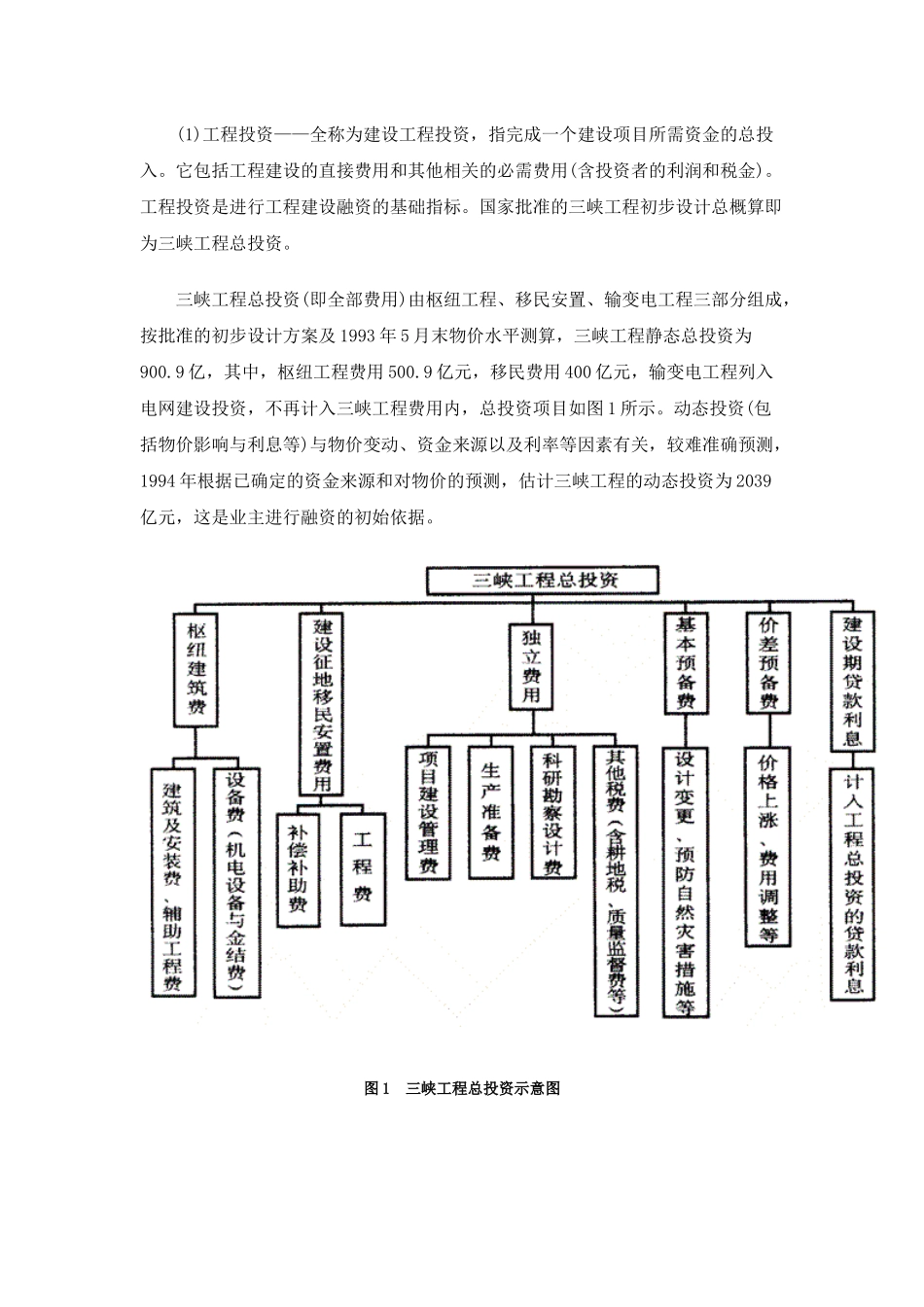

三峡工程总投资(即全部费用)由枢纽工程、移民安置、输变电工程三部分组成,按批准的初步设计方案及1993年5月末物价水平测算,三峡工程静态总投资为900
9亿,其中,枢纽工程费用500
9亿元,移民费用400亿元,输变电工程列入电网建设投资,不再计入三峡工程费用内,总投资项目如图1所示
动态投资(包括物价影响与利息等)与物价变动、资金来源以及利率等因素有关,较难准确预测,1994年根据已确定的资金来源和对物价的预测,估计三峡工程的动态投资为2039亿元,这是业主进行融资的初始依据

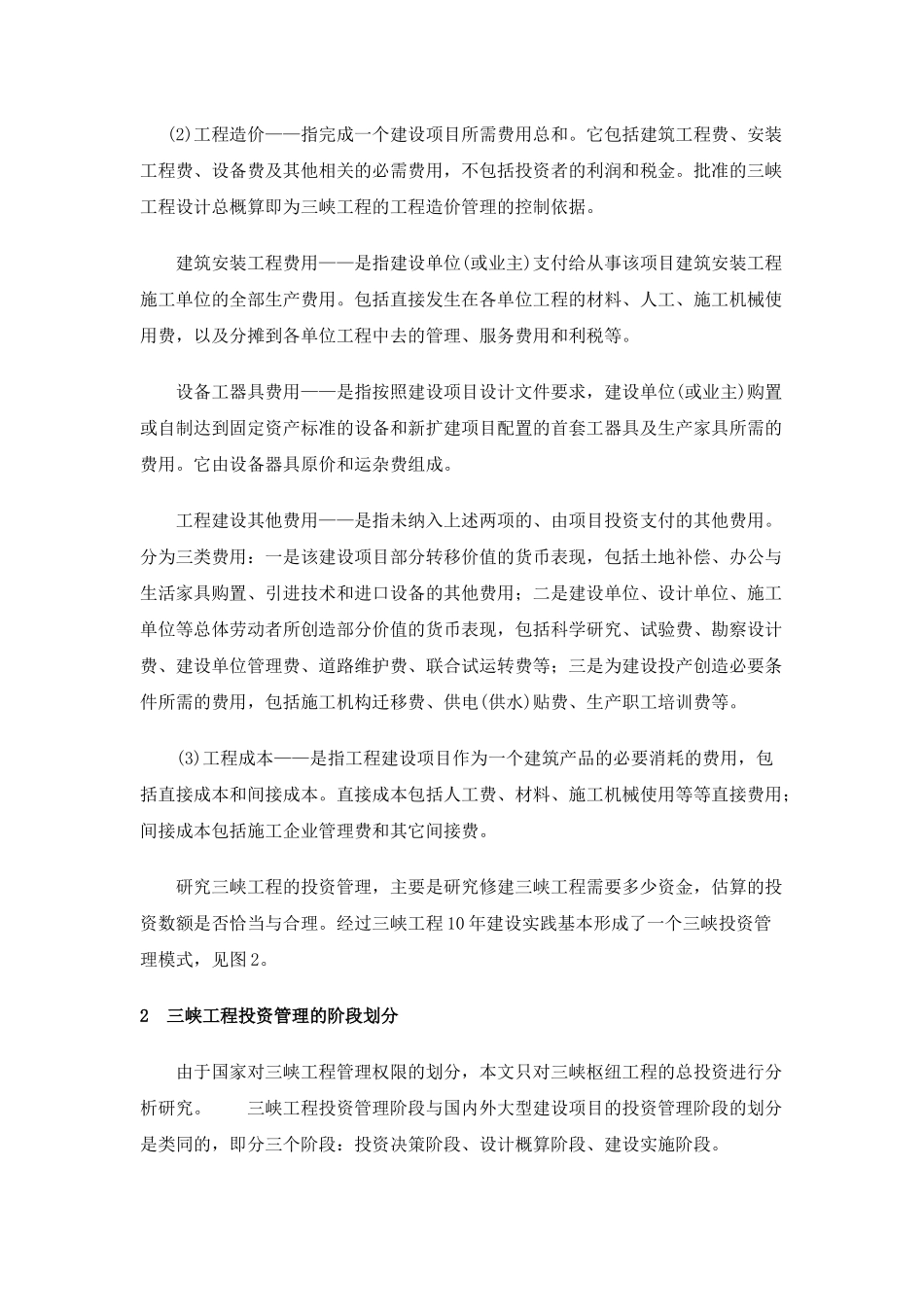

图1三峡工程总投资示意图(2)工程造价——指完成一个建设项目所需费用总和
它包括建筑工程费、安装工程
