第二中学竣工报告监理工作总结报告丽水经济开发区第二中学改造工程-运动场建设工程于2011年7月16日正式开工,至2011年9月20日竣工,按照施工图纸和有关国家规范要求,至今已完成所有工程量,现已竣工
一、工程概况该工程为丽水经济开发区第二中学改造工程-运动场工程,由浙江现代设计有限公司设计,由XX省处州建设管理有限公司监理,由浙江中嘉建筑园林有限公司承建
塑胶跑道要求为4道60米及72米跑道,新建篮球场地面采用pu塑胶面层,其余地面均为水泥地面(凿除原水泥地或煤渣地面层约120mm
新建篮球场内的篮球架为原有篮球架,原教学楼室外水沟增设0
4米宽复合盖板,总长约33米
大门入口增设两个花坛,在跑道周边设置集水井排水

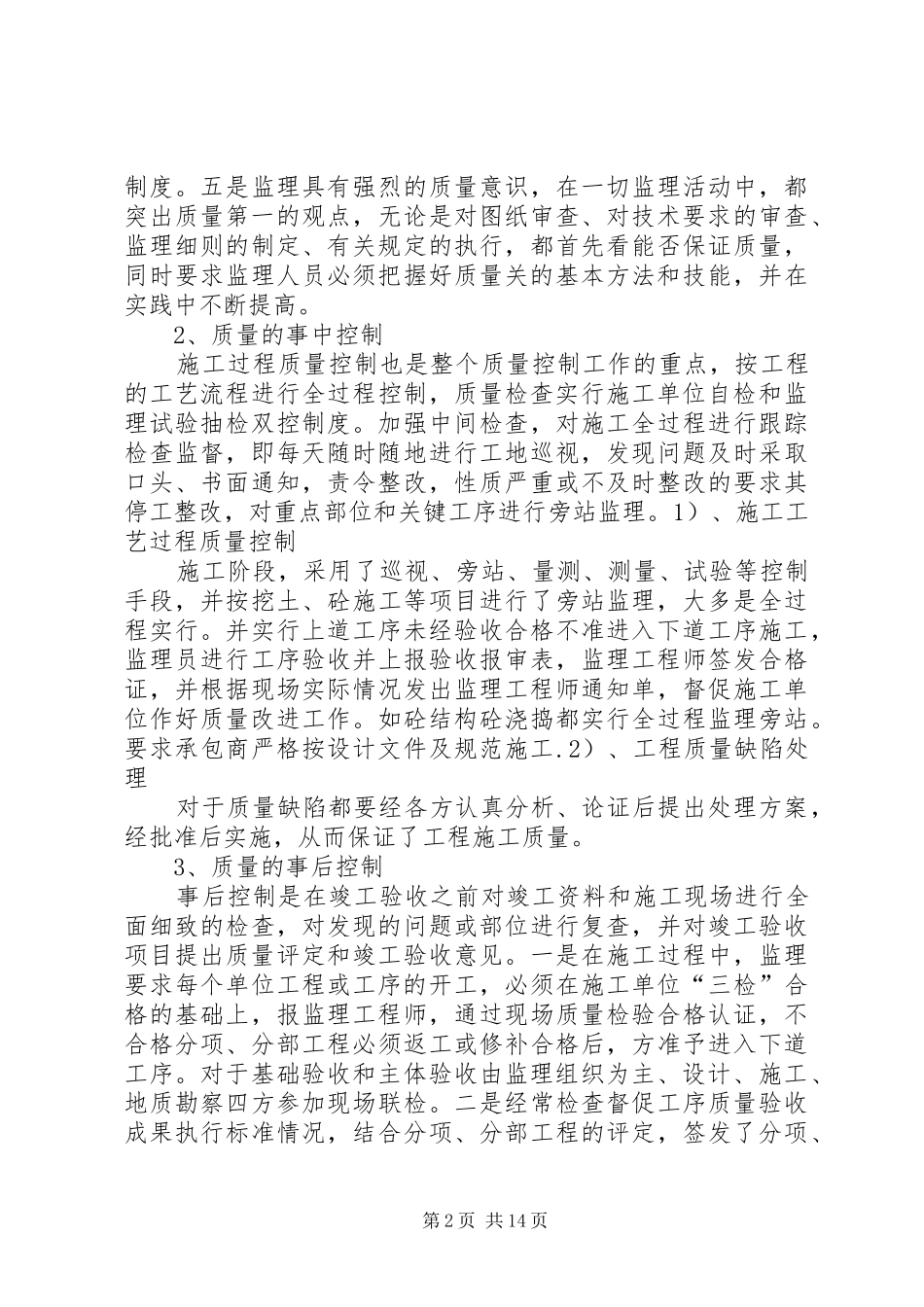

二、工程质量控制情况质量控制是监理工作的重心,监理部从工程开工以来,自始至终都将质量控制放在第一位,质量控制以事前、事中控制的方式为主,事后控制为辅,强调预防为主
1、质量的事前控制监理工作的主要内容是对图纸、文件进行审查签发;对施工单位的施工组织设计、施工技术措施及有关图纸进行审查;对施工单位的质量保证体系、试验资质进行检测,对原材料或半成品进行抽检等
明确了工序验收,检查以规范、设计文件为依据
二是掌握和熟悉质量控制的技术依据,考查施工队伍的素质
保护和发挥好承包商的积极性和创造性,有利于更好地实现工程建设的目标和效益
对于承包商提出的施工方法和施工措施,只要能保证工程质量,对施工进度有好处,在不增加投资的前提下,监理部都给予了积极的支持,并协助他们完善
对于承包商提出的新技术、新工艺,监理部都仔细加以研究,认为可行的,同意其实施
三是审查施工单位施工组织设计或施工方案
四是加强监理监测工作,监理部严格实行检验第1页共14页制度
五是监理具有强烈的质量意识,在一切监理活动中,都突出质量第一的观点,无论是对图纸审查、对技术要求的审查、监理细则的制定、有关规定
