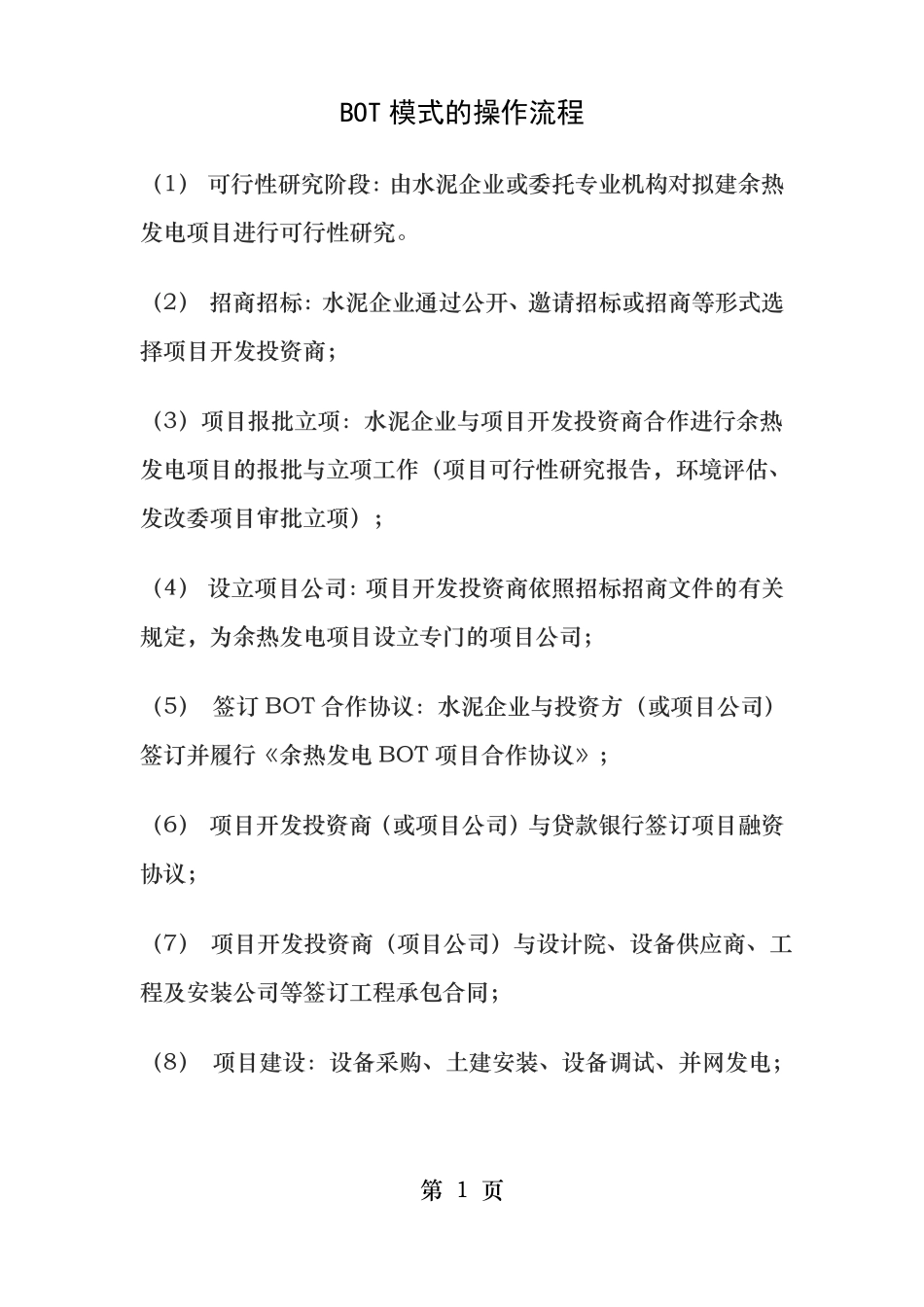

BOT模式的操作流程(1)可行性研究阶段:由水泥企业或委托专业机构对拟建余热发电项目进行可行性研究
(2)招商招标:水泥企业通过公开、邀请招标或招商等形式选择项目开发投资商;(3)项目报批立项:水泥企业与项目开发投资商合作进行余热发电项目的报批与立项工作(项目可行性研究报告,环境评估、发改委项目审批立项);(4)设立项目公司:项目开发投资商依照招标招商文件的有关规定,为余热发电项目设立专门的项目公司;(5)签订BOT合作协议:水泥企业与投资方(或项目公司)签订并履行《余热发电BOT项目合作协议》;(6)项目开发投资商(或项目公司)与贷款银行签订项目融资协议;(7)项目开发投资商(项目公司)与设计院、设备供应商、工程及安装公司等签订工程承包合同;(8)项目建设:设备采购、土建安装、设备调试、并网发电;第1页(9)项目开发投资商(项目公司)对余热电厂进行专业化运营管理

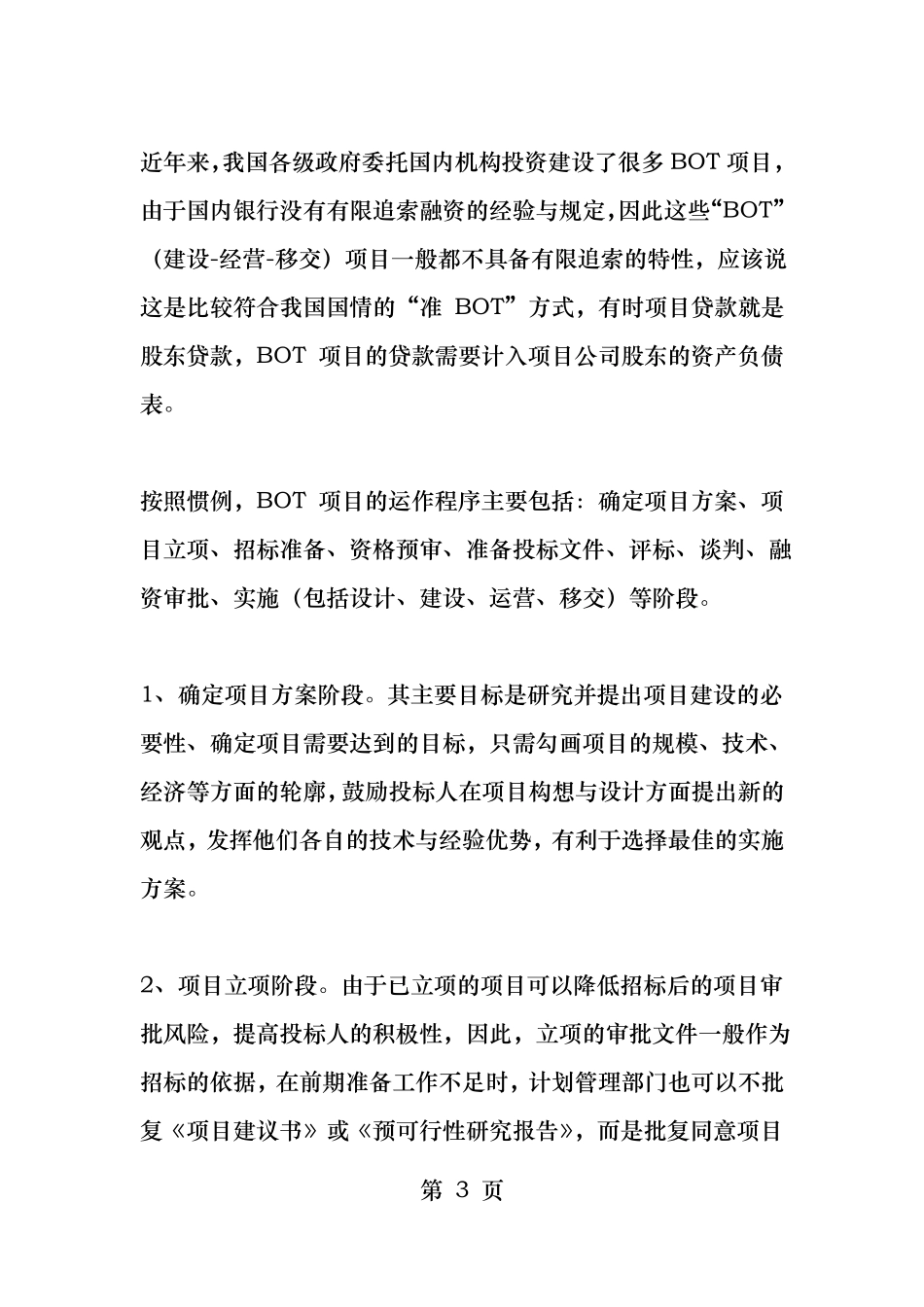

项目公司与水泥企业按约定优惠电费结算,从而回收投资,包括负担经营成本、税收与股东分红等
;(10)特许经营期满后,项目开发投资商(项目公司)无偿将余热电厂资产全部移交给水泥企业
至此,一个BOT模式的余热发电项目建设、运营与转让的全过程就结束了

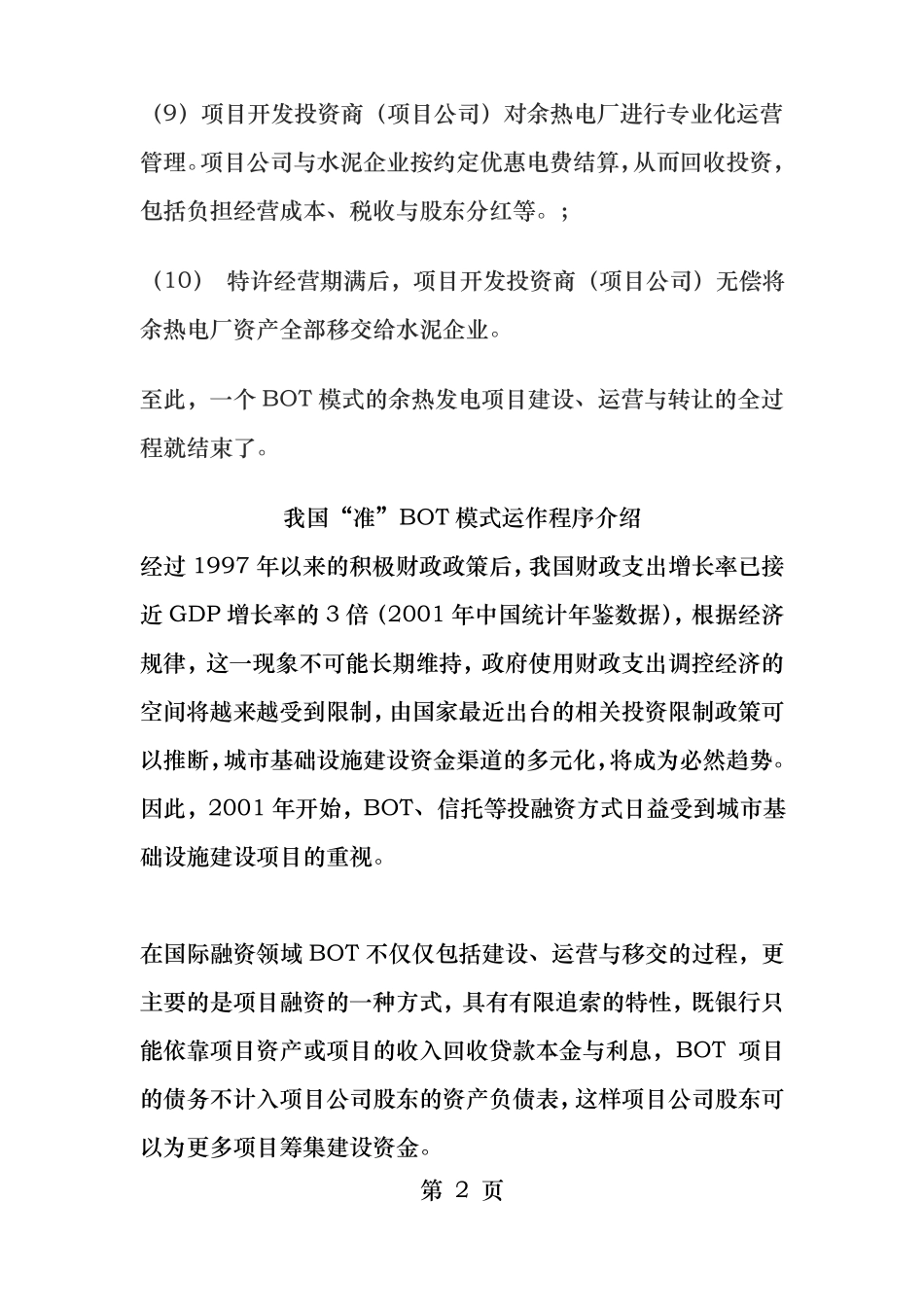

我国“准”BOT模式运作程序介绍经过1997年以来的积极财政政策后,我国财政支出增长率已接近GDP增长率的3倍(2001年中国统计年鉴数据),根据经济规律,这一现象不可能长期维持,政府使用财政支出调控经济的空间将越来越受到限制,由国家最近出台的相关投资限制政策可以推断,城市基础设施建设资金渠道的多元化,将成为必然趋势
因此,2001年开始,BOT、信托等投融资方式日益受到城市基础设施建设项目的重视
在国际融资领域BOT不仅仅包括建设、运营与移交的过程,更主要的是项目融资的一种方式,具有有限追索的特性,既银行只能依靠项目资产或项目的收入回收贷款本金与利息,BOT项目的债务不
