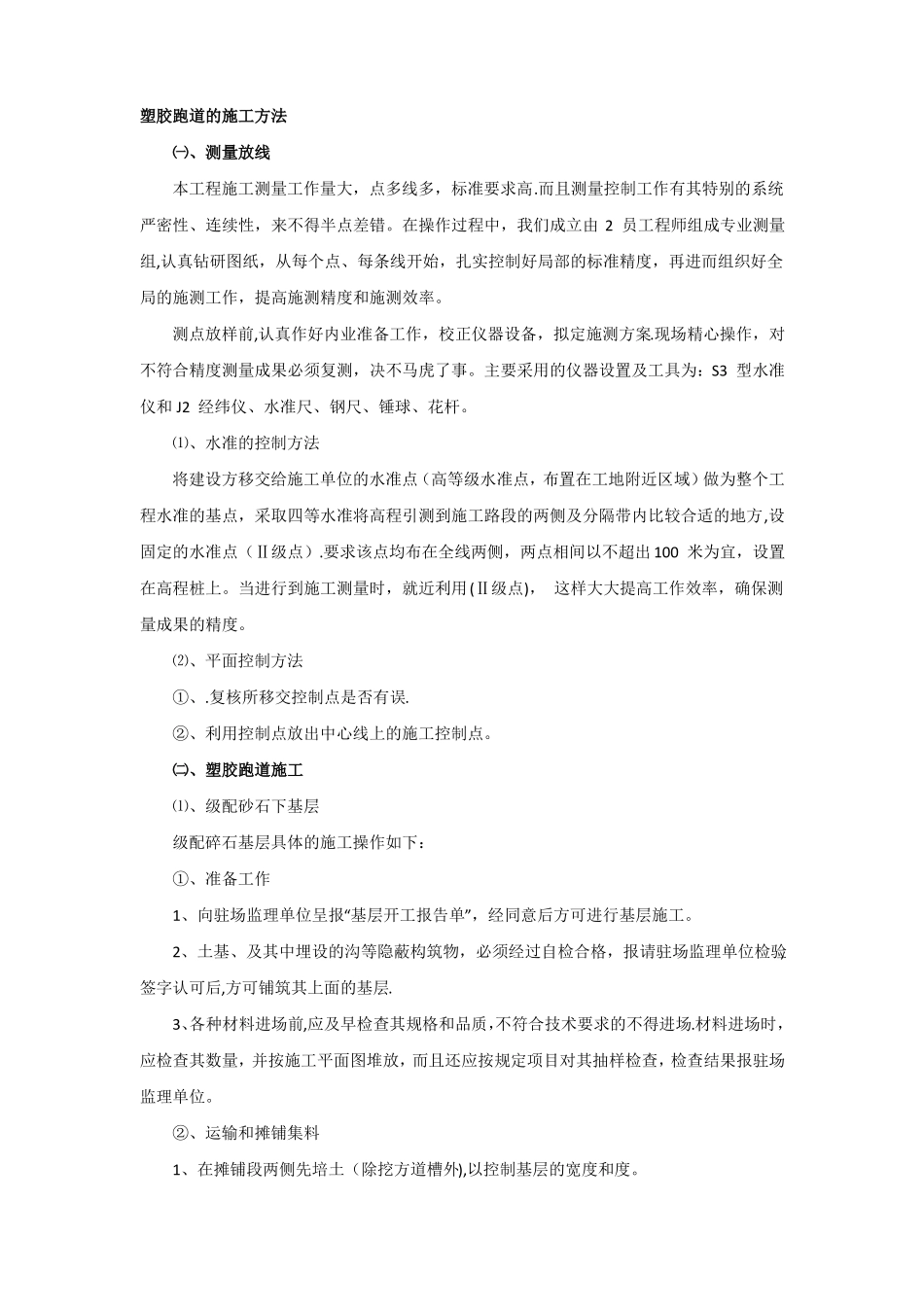

塑胶跑道的施工方法㈠、测量放线本工程施工测量工作量大,点多线多,标准要求高
而且测量控制工作有其特别的系统严密性、连续性,来不得半点差错
在操作过程中,我们成立由2员工程师组成专业测量组,认真钻研图纸,从每个点、每条线开始,扎实控制好局部的标准精度,再进而组织好全局的施测工作,提高施测精度和施测效率
测点放样前,认真作好内业准备工作,校正仪器设备,拟定施测方案
现场精心操作,对不符合精度测量成果必须复测,决不马虎了事
主要采用的仪器设置及工具为:S3型水准仪和J2经纬仪、水准尺、钢尺、锤球、花杆
⑴、水准的控制方法将建设方移交给施工单位的水准点(高等级水准点,布置在工地附近区域)做为整个工程水准的基点,采取四等水准将高程引测到施工路段的两侧及分隔带内比较合适的地方,设固定的水准点(Ⅱ级点)
要求该点均布在全线两侧,两点相间以不超出100米为宜,设置在高程桩上
当进行到施工测量时,就近利用(Ⅱ级点),这样大大提高工作效率,确保测量成果的精度
⑵、平面控制方法①、
复核所移交控制点是否有误
②、利用控制点放出中心线上的施工控制点
㈡、塑胶跑道施工⑴、级配砂石下基层级配碎石基层具体的施工操作如下:①、准备工作1、向驻场监理单位呈报“基层开工报告单”,经同意后方可进行基层施工
2、土基、及其中埋设的沟等隐蔽构筑物,必须经过自检合格,报请驻场监理单位检验,签字认可后,方可铺筑其上面的基层
3、各种材料进场前,应及早检查其规格和品质,不符合技术要求的不得进场
材料进场时,应检查其数量,并按施工平面图堆放,而且还应按规定项目对其抽样检查,检查结果报驻场监理单位

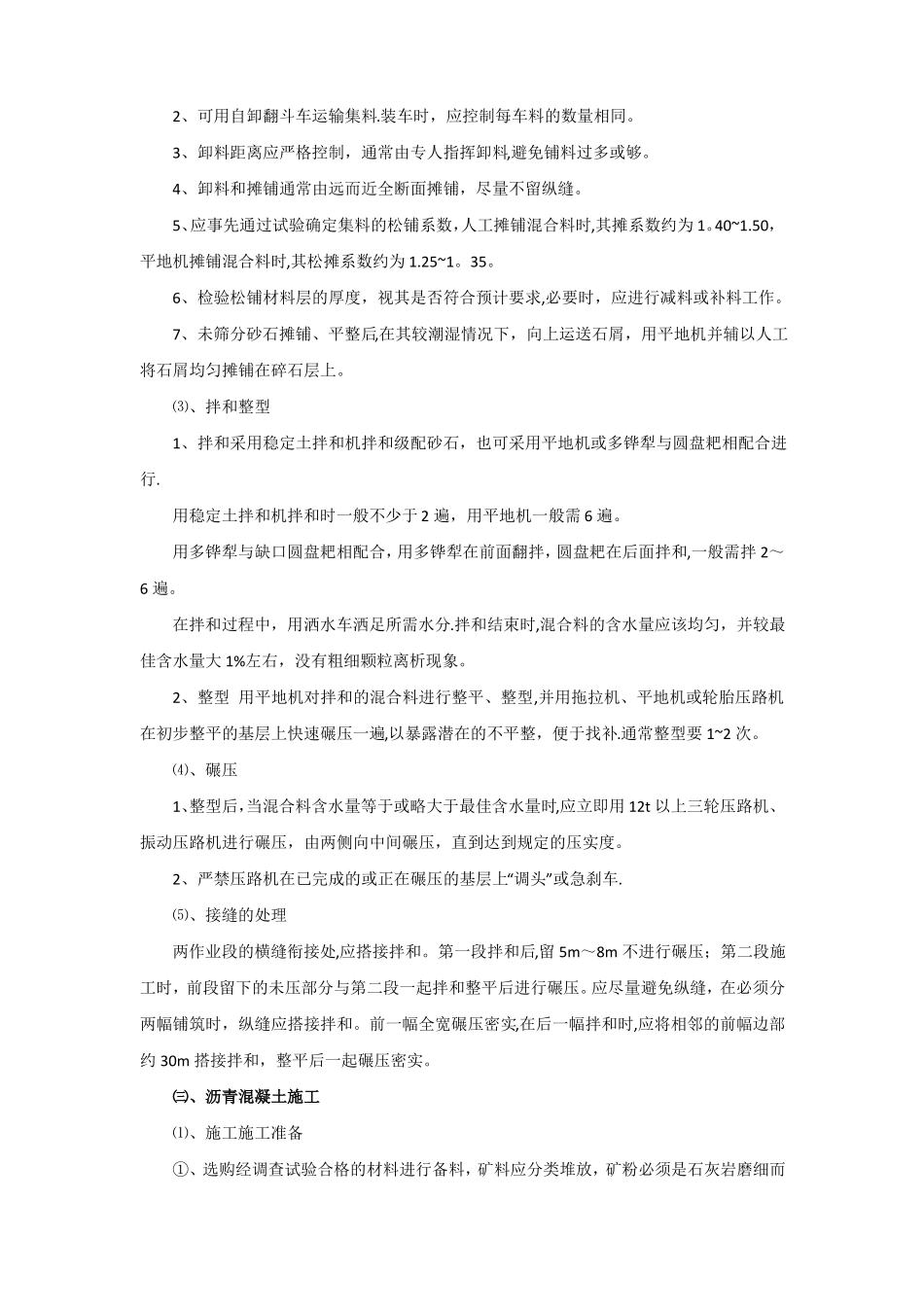

②、运输和摊铺集料1、在摊铺段两侧先培土(除挖方道槽外),以控制基层的宽度和度
2、可用自卸翻斗车运输集料
装车时,应控制每车料的数量相同
3、卸料距离应严格控制,通常由专人指挥卸料,避免铺料过多或够
4、卸料和摊铺通常由远而近全
