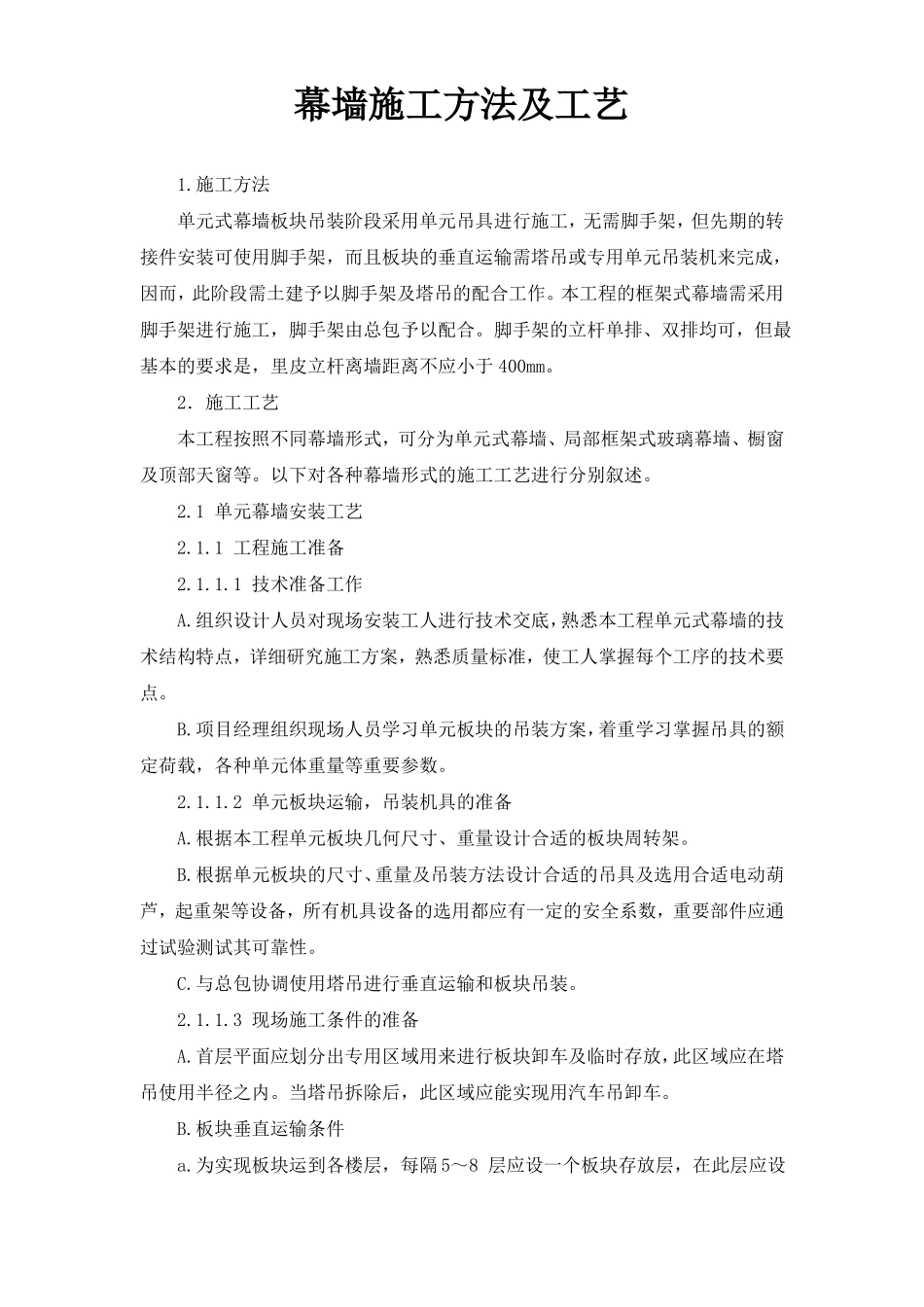

幕墙施工方法及工艺1
施工方法单元式幕墙板块吊装阶段采用单元吊具进行施工,无需脚手架,但先期的转接件安装可使用脚手架,而且板块的垂直运输需塔吊或专用单元吊装机来完成,因而,此阶段需土建予以脚手架及塔吊的配合工作
本工程的框架式幕墙需采用脚手架进行施工,脚手架由总包予以配合
脚手架的立杆单排、双排均可,但最基本的要求是,里皮立杆离墙距离不应小于400mm
2.施工工艺本工程按照不同幕墙形式,可分为单元式幕墙、局部框架式玻璃幕墙、橱窗及顶部天窗等
以下对各种幕墙形式的施工工艺进行分别叙述
1单元幕墙安装工艺2
1工程施工准备2
1技术准备工作A
组织设计人员对现场安装工人进行技术交底,熟悉本工程单元式幕墙的技术结构特点,详细研究施工方案,熟悉质量标准,使工人掌握每个工序的技术要点
项目经理组织现场人员学习单元板块的吊装方案,着重学习掌握吊具的额定荷载,各种单元体重量等重要参数
2单元板块运输,吊装机具的准备A
根据本工程单元板块几何尺寸、重量设计合适的板块周转架
根据单元板块的尺寸、重量及吊装方法设计合适的吊具及选用合适电动葫芦,起重架等设备,所有机具设备的选用都应有一定的安全系数,重要部件应通过试验测试其可靠性
与总包协调使用塔吊进行垂直运输和板块吊装
3现场施工条件的准备A
首层平面应划分出专用区域用来进行板块卸车及临时存放,此区域应在塔吊使用半径之内
当塔吊拆除后,此区域应能实现用汽车吊卸车
板块垂直运输条件a
为实现板块运到各楼层,每隔5~8层应设一个板块存放层,在此层应设一钢制进货平台,由塔吊及进货平台实现板块由地面至存放层的垂直运输
当塔吊拆除后,可用施工用人货两用电梯实现极少量的单元板块的垂直运输
当人货两用电梯不能用地,可采用专用单元吊装机提升运输
4项目经理负责落实施工用电、用水、附件
