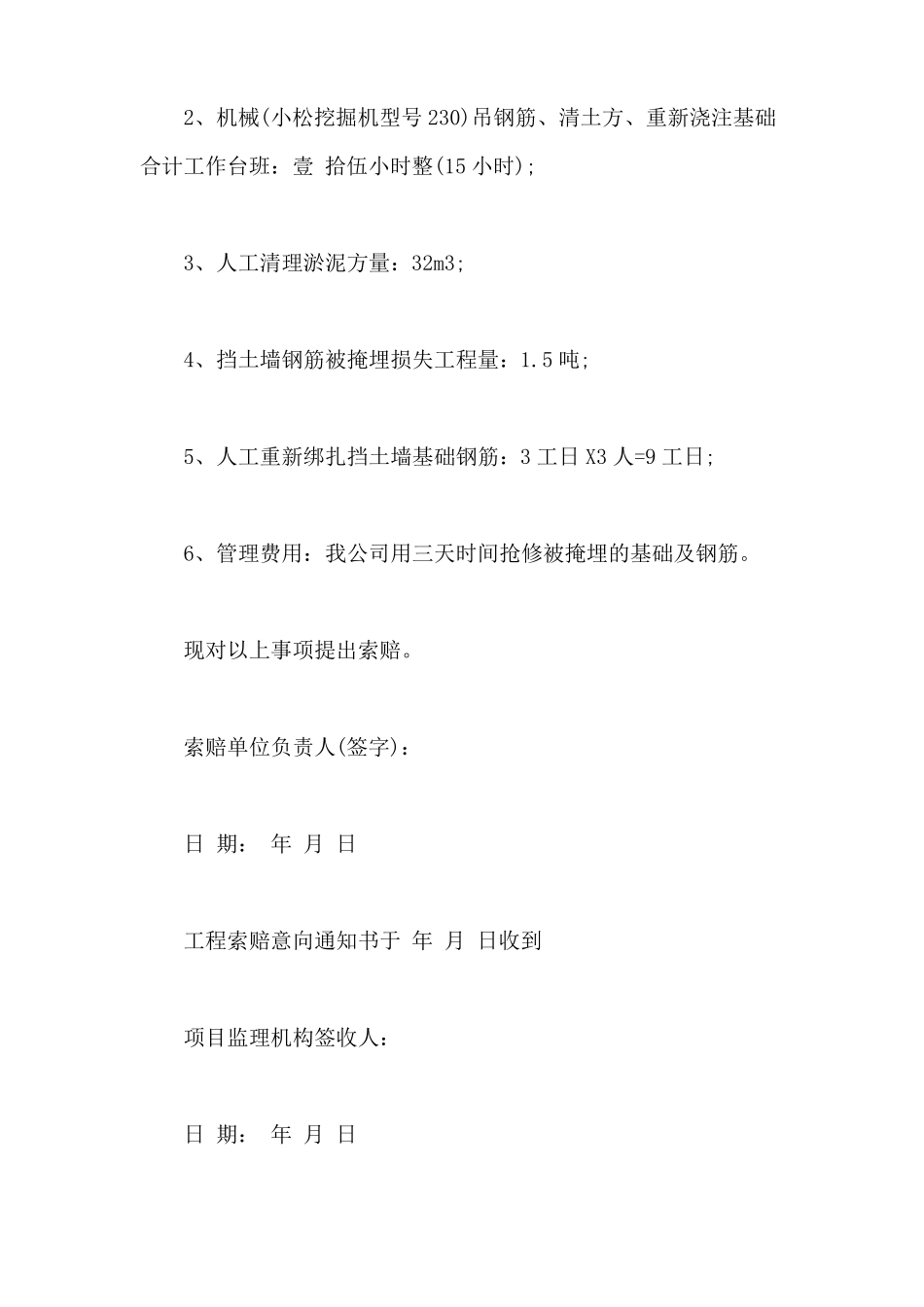

建筑工程索赔范文当工程项目中合作双方的建筑工程合同到期了,而施工单位却没有按时合同中的约定履行其义务时,那么利益受损的合作方是可以根据其损失情况向对方进行索赔的,当合作方进行申请建筑工程索赔申请时往往需要准备一份建筑工程索赔申请书的,那么建筑工程索赔范文怎么写呢?下面就由我为您介绍一下。一、建筑工程索赔范文索赔单位:福建XX工程建设有限公司监理单位:XX工程管理(集团)有限公司福州分公司xx项目部致:XX工程管理(集团)有限公司福州分公司xx项目部索赔的详细理由及经过:我公司承建的福安市XX停车场边坡挡土墙工程,因2011年8月30日遭受不可抗拒台风‘南玛都’的影响,造成广场右侧已完成边坡挡土墙工程的部分基础及钢筋被滑坡土方掩埋并造成移位长达90多米,具体造成损失工程量如下:1、挡土墙基础垫层:90m(长)X1.3m(宽)X0.1m(厚)=11.7m3;2、机械(小松挖掘机型号230)吊钢筋、清土方、重新浇注基础合计工作台班:壹拾伍小时整(15小时);3、人工清理淤泥方量:32m3;4、挡土墙钢筋被掩埋损失工程量:1.5吨;5、人工重新绑扎挡土墙基础钢筋:3工日X3人=9工日;6、管理费用:我公司用三天时间抢修被掩埋的基础及钢筋。现对以上事项提出索赔。索赔单位负责人(签字):日期:年月日工程索赔意向通知书于年月日收到项目监理机构签收人:日期:年月日本表由于承包单位填表,一式四份,经项目监理机构签收后,索赔与被索赔单位各一份,项目监理机构收存二份二、建筑工程索赔的费用包含哪些?费用索赔以补偿实际损失为原则,对发包人不具有任何惩罚性质。实际损失包括直接损失和间接损失两个方面。因此,所有干扰事件引起的损失以及这些损失的计算,都应有详细的具体证明,并在索赔报告中出具这些证据。法律提醒您:没有证据,索赔要求不能成立。(1)人工费。对于索赔费用中的人工费部分包括:人工费是指完成合同之外的额外工作所花费的人工费用;由于非施工单位责任导致的工效降低所增加的人工费用。法定的人工费增长以及非施工单位责任工程延误导致的人员窝工费和工资上涨费等。(2)材料费。对于索赔费用中的材料费部分包括:由于索赔事项的材料实际用量超过计划用量而增加的材料费;由于客观原因材料价格大幅度上涨;由于非施工单位责任工程延误导致的材料价格上涨和材料超期储存费用。(3)施工机械使用费。对于索赔费用中的施工机械使用费部分包括:由于完成额外工作增加的机械使用费;非施工单位责任的工效降低增加的机械使用费;由于发包人或监理工程师原因导致机械停工的窝工费。(4)分包费用。分包费用索赔指的是分包人的索赔费。分包人的索赔应如数列入总承包人的索赔款总额以内。(5)工地管理费。工地管理费指施工单位完成额外工程、索赔事项工作以及工期延长期间的工地管理费,但如果对部分工人窝工损失索赔时,因其他工程仍然进行,可能不予计算工地管理费。(6)利息。索赔费用中的利息部分包括;拖期付款利息;由于工程变更的工程延误增加投资的利息;索赔款的利息;错误扣款的利息。这些利息的具体利率,有这样几种规定:按当时的银行贷款利率;按当时的银行透支利率;按合同双方协议的利率。(7)总部管理费。主要指工程延误期间所增加的管理费。(8)利润。由于工程范围的变更和施工条件变化引起的索赔,承包人可列入利润。索赔利润的款额计算通常是与原报价单中的利润百分率保持一致,即在直接费用的基础上增加原报价单元中的利润率,作为该项索赔的利润。三、如何计算建筑工程的索赔费用?索赔金额的计算方法很多,各个工程项目都可能因具体情况不同而采用不同的方法,主要有三种。(1)总费用法。计算出索赔工程的总费用,减去原合同报价,即得索赔金额。这种计算方法简单但不尽合理,因为实际完成工程的总费用中,可能包括由于承包人的原因(如管理不善,材料浪费,效率太低等)所增加的费用,而这些费用是属于不该索赔的;另一方面,原合同价也可能因工程变更或单价合同中的工程量变化等原因而不能代表真正的工程成本。凡此种种原因,使得采用此法往往会引起争议,故一般不常用。但是在某些特定条件下,当需要具体计算索赔金额很困难,甚至不可能时,则也有采用此法的...
