沉井顶管施工质量控制措施及通病防治专项施工方案XXXXX工程建设有限公司2018年3月沉井顶管施工质量控制措施及通病防治1沉井制作质量控制沉井采用三次制作,两次下沉的方法进行施工
沉井直壁模板在砼达到设计强度的70%以上方可拆除,沉井下沉时在砼达到设计要求强度后方可下沉
沉井制作质量标准:(1)基础处理要求①基坑开挖深度及平面尺寸等符合设计要求;②基坑开挖完毕要进行验坑;③基坑开挖完成后及时回填黄砂,避免人为扰动基底土体,破坏基底上层承载力;④砂垫层铺设分层进行,每层厚度30cm,并处理密实;⑤素砼垫层面用水准仪抄平,误差不得大于5mm,便于支模

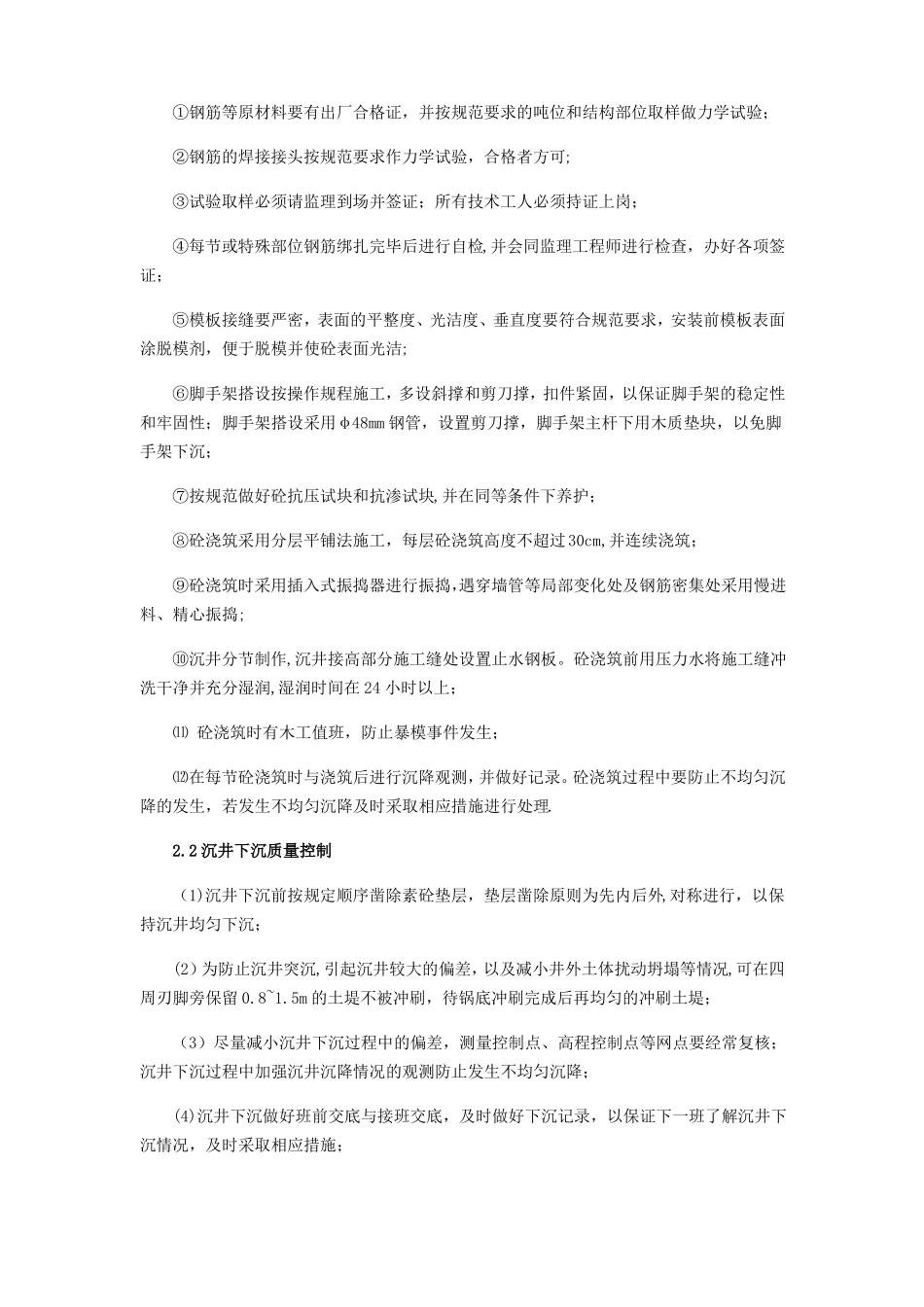

(2)钢筋、混凝土质量要求①钢筋等原材料要有出厂合格证,并按规范要求的吨位和结构部位取样做力学试验;②钢筋的焊接接头按规范要求作力学试验,合格者方可;③试验取样必须请监理到场并签证;所有技术工人必须持证上岗;④每节或特殊部位钢筋绑扎完毕后进行自检,并会同监理工程师进行检查,办好各项签证;⑤模板接缝要严密,表面的平整度、光洁度、垂直度要符合规范要求,安装前模板表面涂脱模剂,便于脱模并使砼表面光洁;⑥脚手架搭设按操作规程施工,多设斜撑和剪刀撑,扣件紧固,以保证脚手架的稳定性和牢固性;脚手架搭设采用φ48mm钢管,设置剪刀撑,脚手架主杆下用木质垫块,以免脚手架下沉;⑦按规范做好砼抗压试块和抗渗试块,并在同等条件下养护;⑧砼浇筑采用分层平铺法施工,每层砼浇筑高度不超过30cm,并连续浇筑;⑨砼浇筑时采用插入式振捣器进行振捣,遇穿墙管等局部变化处及钢筋密集处采用慢进料、精心振捣;⑩沉井分节制作,沉井接高部分施工缝处设置止水钢板
砼浇筑前用压力水将施工缝冲洗干净并充分湿润,湿润时间在24小时以上;⑾砼浇筑时有木工值班,防止暴模事件发生;⑿在每节砼浇筑时与浇筑后进行沉降观测,并做好记录
砼浇筑过程中要防止不均匀沉降的发生,若发生不均匀沉降及时采
