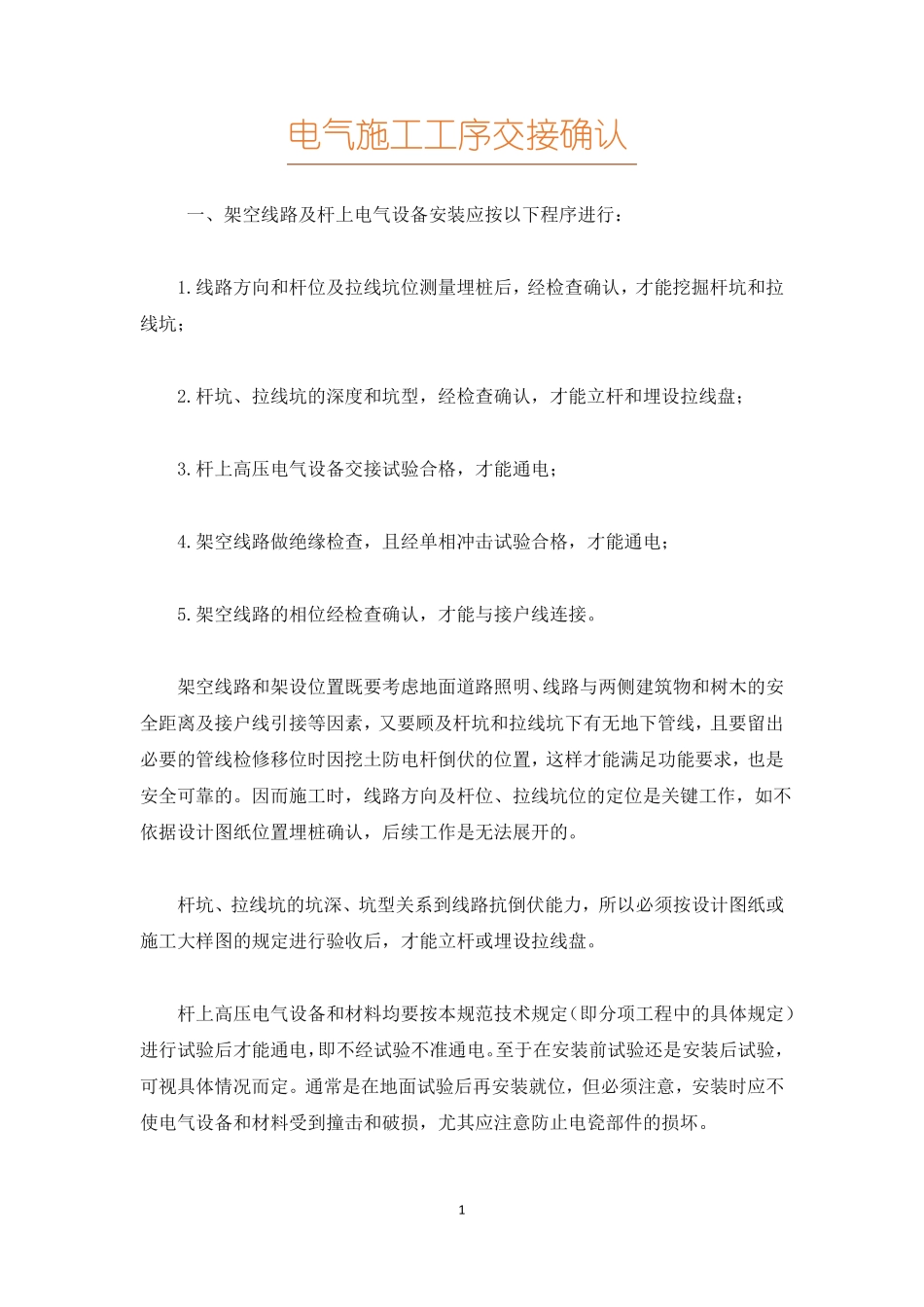

电气施工工序交接确认一、架空线路及杆上电气设备安装应按以下程序进行:1
线路方向和杆位及拉线坑位测量埋桩后,经检查确认,才能挖掘杆坑和拉线坑;2
杆坑、拉线坑的深度和坑型,经检查确认,才能立杆和埋设拉线盘;3
杆上高压电气设备交接试验合格,才能通电;4
架空线路做绝缘检查,且经单相冲击试验合格,才能通电;5
架空线路的相位经检查确认,才能与接户线连接
架空线路和架设位置既要考虑地面道路照明、线路与两侧建筑物和树木的安全距离及接户线引接等因素,又要顾及杆坑和拉线坑下有无地下管线,且要留出必要的管线检修移位时因挖土防电杆倒伏的位置,这样才能满足功能要求,也是安全可靠的
因而施工时,线路方向及杆位、拉线坑位的定位是关键工作,如不依据设计图纸位置埋桩确认,后续工作是无法展开的
杆坑、拉线坑的坑深、坑型关系到线路抗倒伏能力,所以必须按设计图纸或施工大样图的规定进行验收后,才能立杆或埋设拉线盘
杆上高压电气设备和材料均要按本规范技术规定(即分项工程中的具体规定)进行试验后才能通电,即不经试验不准通电
至于在安装前试验还是安装后试验,可视具体情况而定
通常是在地面试验后再安装就位,但必须注意,安装时应不使电气设备和材料受到撞击和破损,尤其应注意防止电瓷部件的损坏

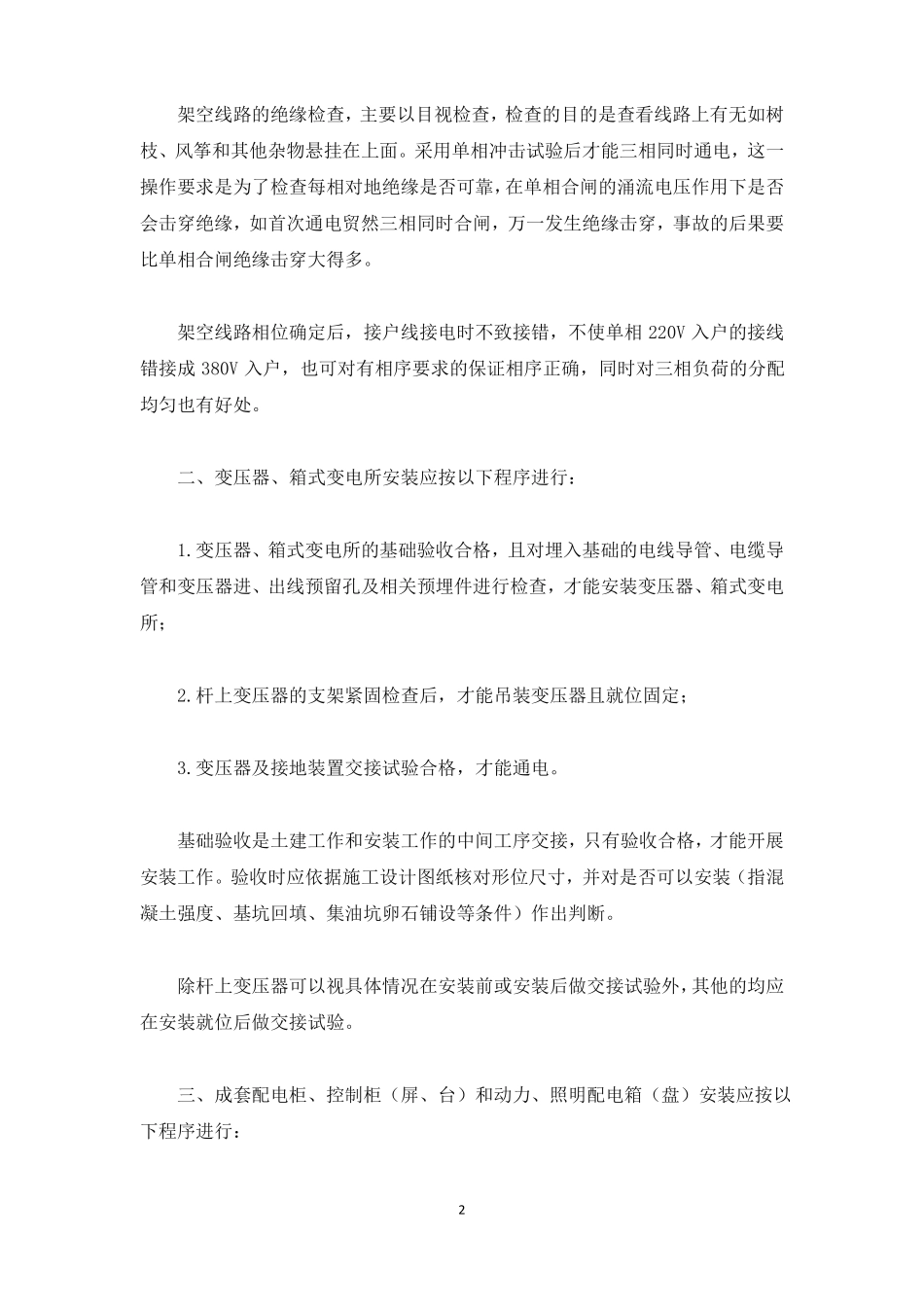

1架空线路的绝缘检查,主要以目视检查,检查的目的是查看线路上有无如树枝、风筝和其他杂物悬挂在上面
采用单相冲击试验后才能三相同时通电,这一操作要求是为了检查每相对地绝缘是否可靠,在单相合闸的涌流电压作用下是否会击穿绝缘,如首次通电贸然三相同时合闸,万一发生绝缘击穿,事故的后果要比单相合闸绝缘击穿大得多
架空线路相位确定后,接户线接电时不致接错,不使单相220V入户的接线错接成380V入户,也可对有相序要求的保证相序正确,同时对三相负荷的分配均匀也有好处

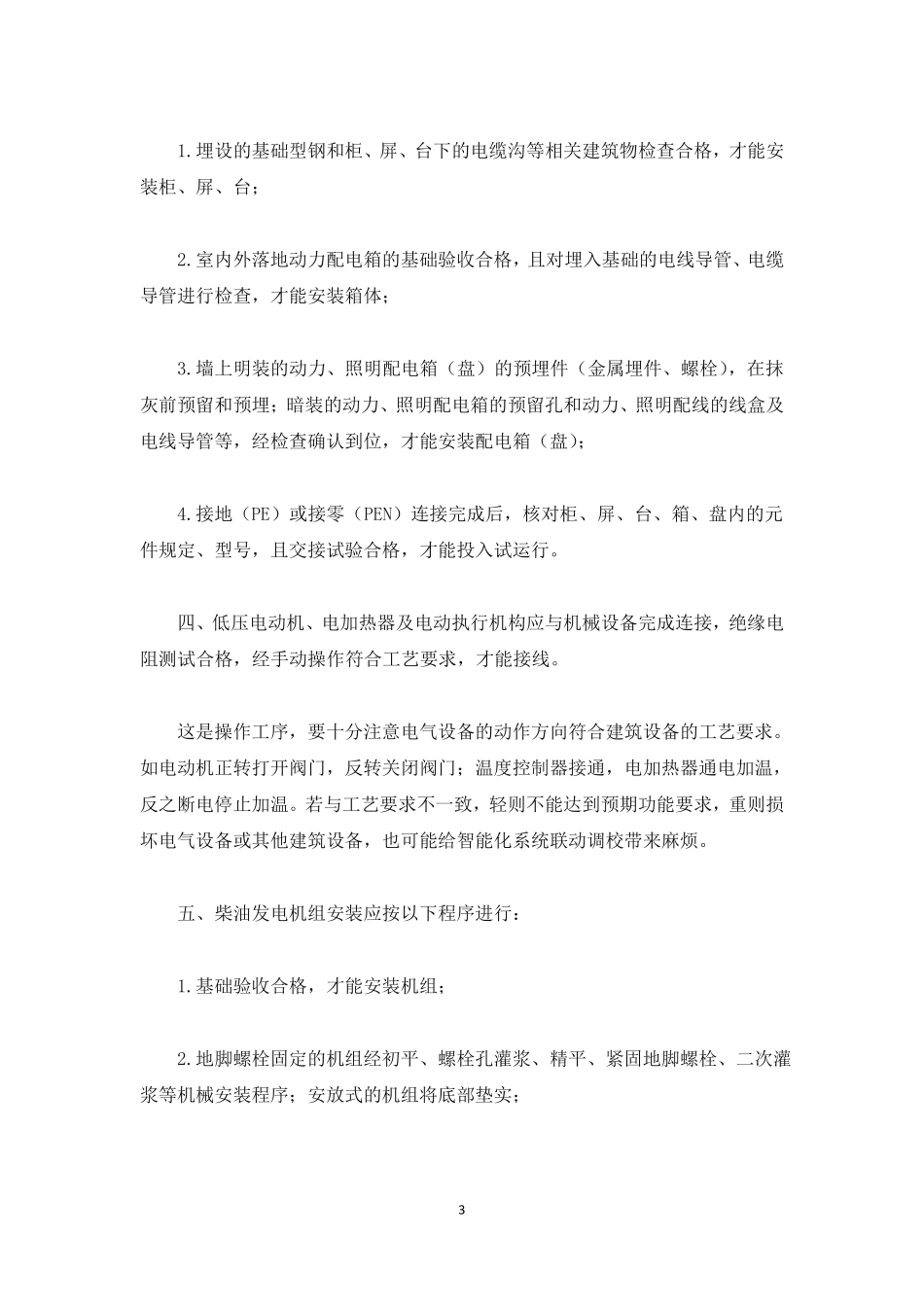

二、变压器、箱式变电所安装应按以下程序进行:1
变压器、箱式变电所的基础验收
