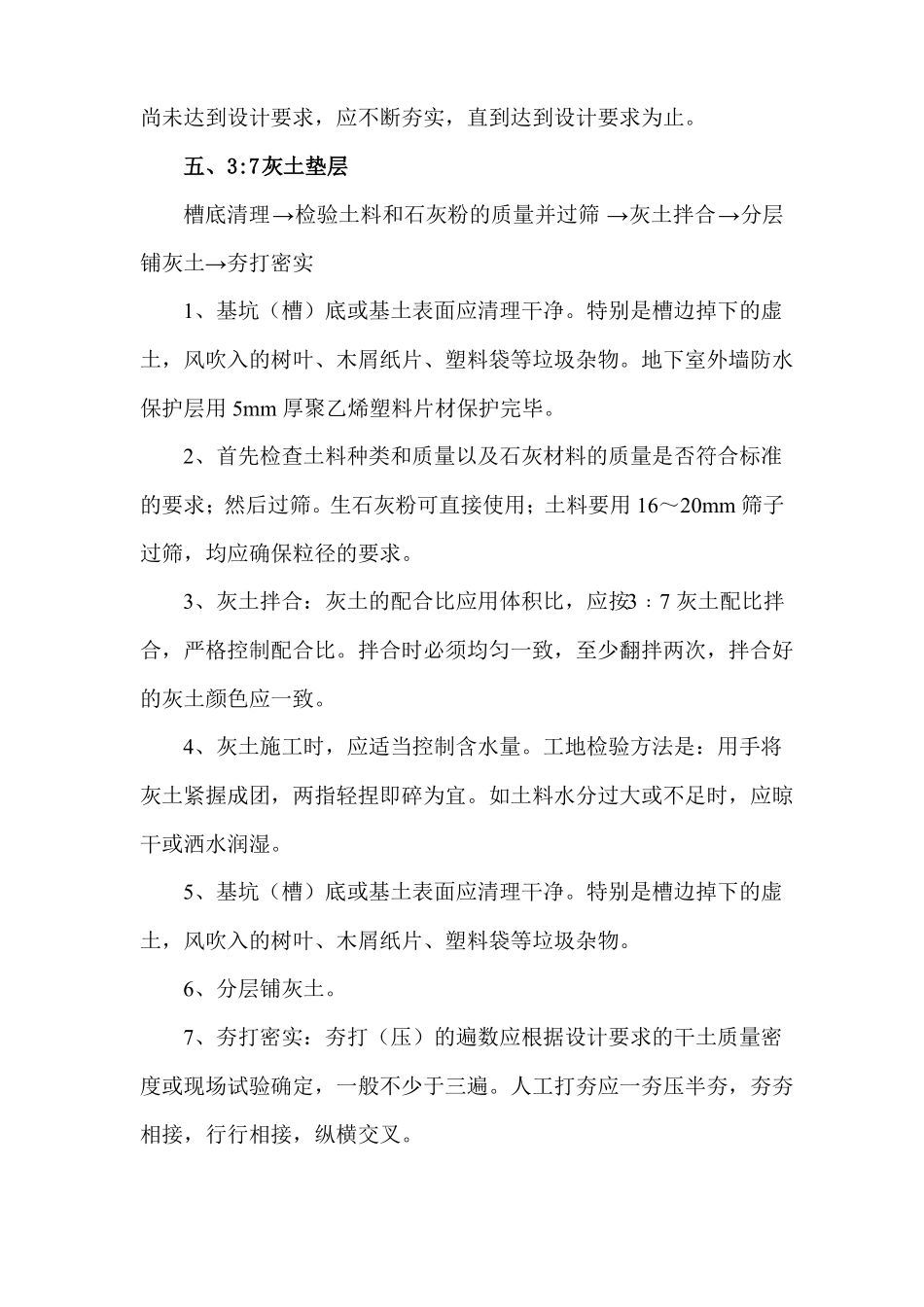

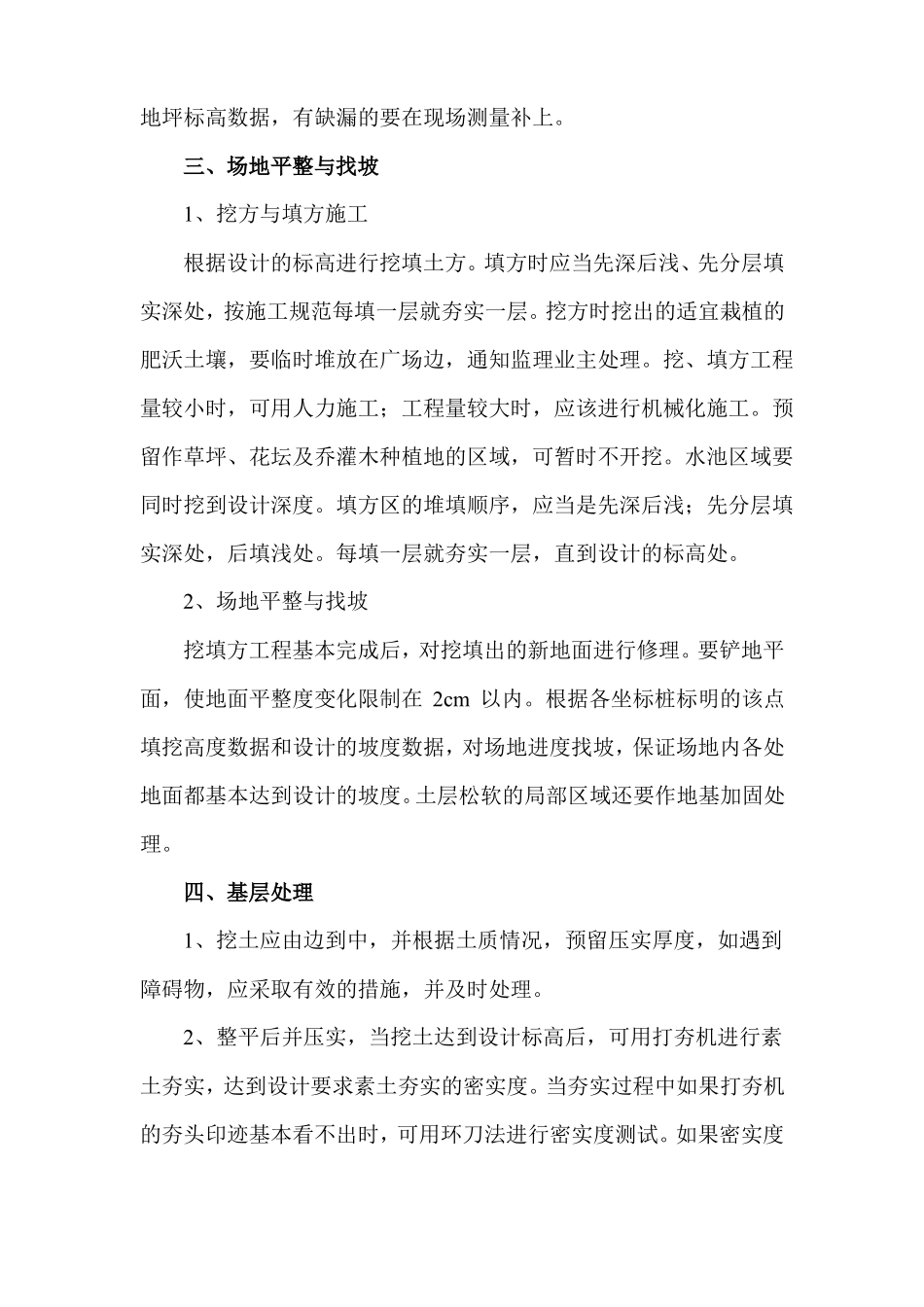

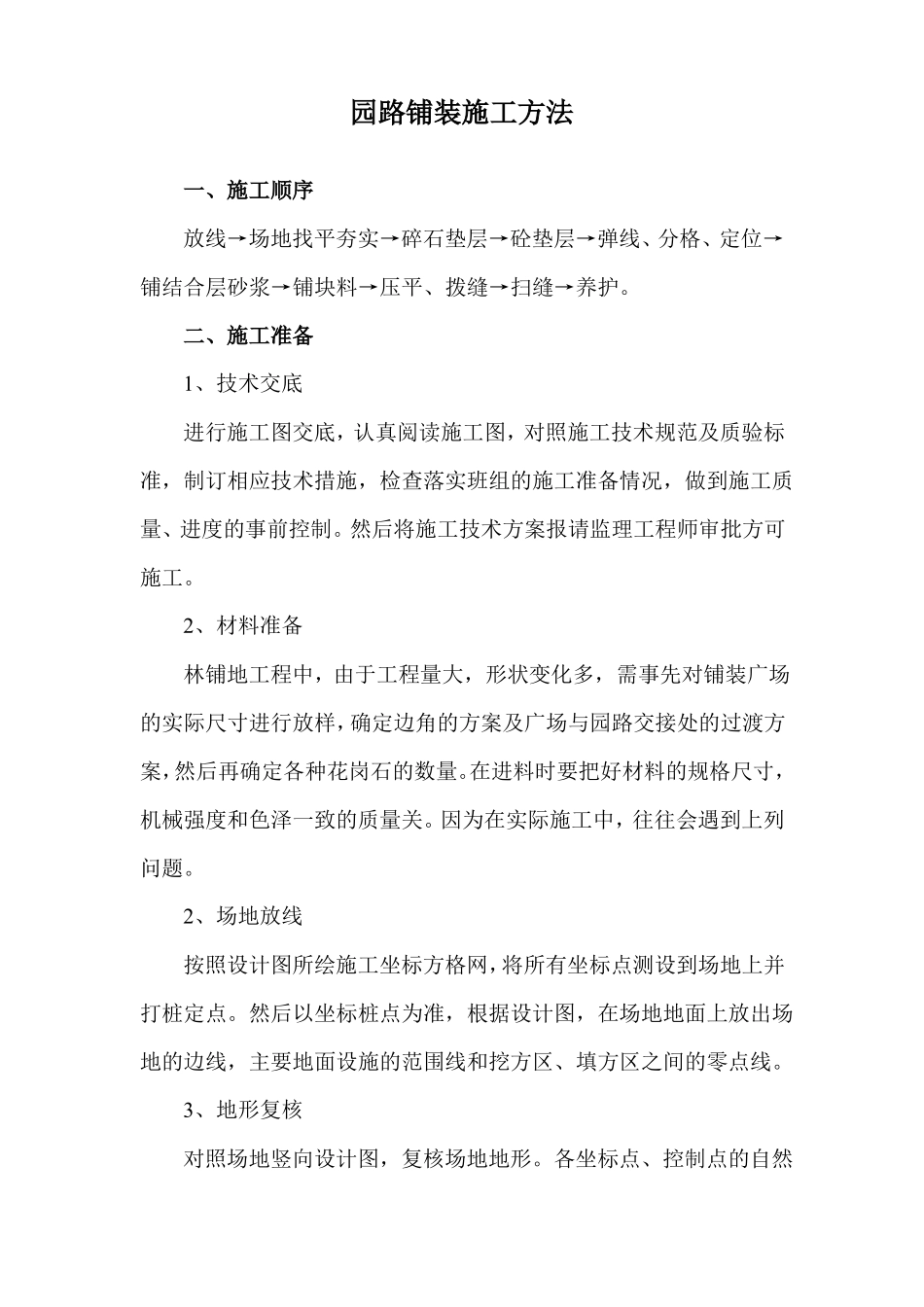

园路铺装施工方法一、施工顺序放线→场地找平夯实→碎石垫层→砼垫层→弹线、分格、定位→铺结合层砂浆→铺块料→压平、拨缝→扫缝→养护。二、施工准备1、技术交底进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。然后将施工技术方案报请监理工程师审批方可施工。2、材料准备林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量。在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。因为在实际施工中,往往会遇到上列问题。2、场地放线按照设计图所绘施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,根据设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。3、地形复核对照场地竖向设计图,复核场地地形。各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。三、场地平整与找坡1、挖方与填方施工根据设计的标高进行挖填土方。填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。挖、填方工程量较小时,可用人力施工;工程量较大时,应该进行机械化施工。预留作草坪、花坛及乔灌木种植地的区域,可暂时不开挖。水池区域要同时挖到设计深度。填方区的堆填顺序,应当是先深后浅;先分层填实深处,后填浅处。每填一层就夯实一层,直到设计的标高处。2、场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行修理。要铲地平面,使地面平整度变化限制在2cm以内。根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进度找坡,保证场地内各处地面都基本达到设计的坡度。土层松软的局部区域还要作地基加固处理。四、基层处理1、挖土应由边到中,并根据土质情况,预留压实厚度,如遇到障碍物,应采取有效的措施,并及时处理。2、整平后并压实,当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。当夯实过程中如果打夯机的夯头印迹基本看不出时,可用环刀法进行密实度测试。如果密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。五、3:7灰土垫层槽底清理→检验土料和石灰粉的质量并过筛→灰土拌合→分层铺灰土→夯打密实1、基坑(槽)底或基土表面应清理干净。特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。地下室外墙防水保护层用5mm厚聚乙烯塑料片材保护完毕。2、首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后过筛。生石灰粉可直接使用;土料要用16~20mm筛子过筛,均应确保粒径的要求。3、灰土拌合:灰土的配合比应用体积比,应按3﹕7灰土配比拌合,严格控制配合比。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。4、灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水润湿。5、基坑(槽)底或基土表面应清理干净。特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。6、分层铺灰土。7、夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。8、灰土回填每层夯(压)后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。环刀取土的压实系数用dy鉴定,不小于0.95。六、砼基层施工为保证砼搅拌质量,砼工程应遵循以下原则:1、测定现场砂、石含水率,根据设计配合比,送有关单位做好砼级配,并按级配挂牌示意。2、每天搅拌第一拌砼时,水泥用量应相对增倍。3、平板振捣器震动均匀,以提高砼的密实度4、严格控制砂石料的含泥量,选用良好的骨料,砂选用粗砂,砂含泥量小于3%,石子不...
