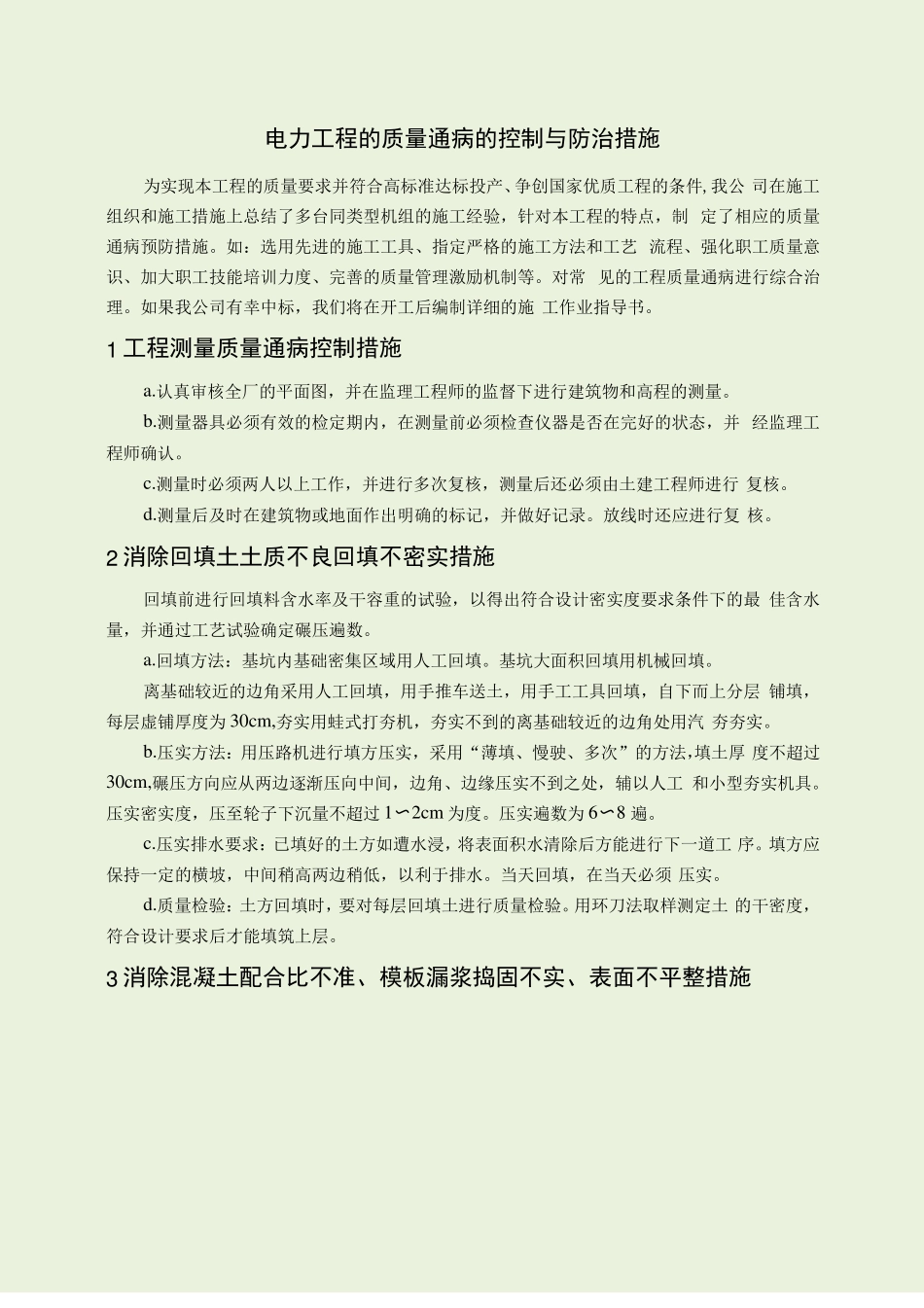

电力工程的质量通病的控制与防治措施为实现本工程的质量要求并符合高标准达标投产、争创国家优质工程的条件,我公司在施工组织和施工措施上总结了多台同类型机组的施工经验,针对本工程的特点,制定了相应的质量通病预防措施
如:选用先进的施工工具、指定严格的施工方法和工艺流程、强化职工质量意识、加大职工技能培训力度、完善的质量管理激励机制等
对常见的工程质量通病进行综合治理

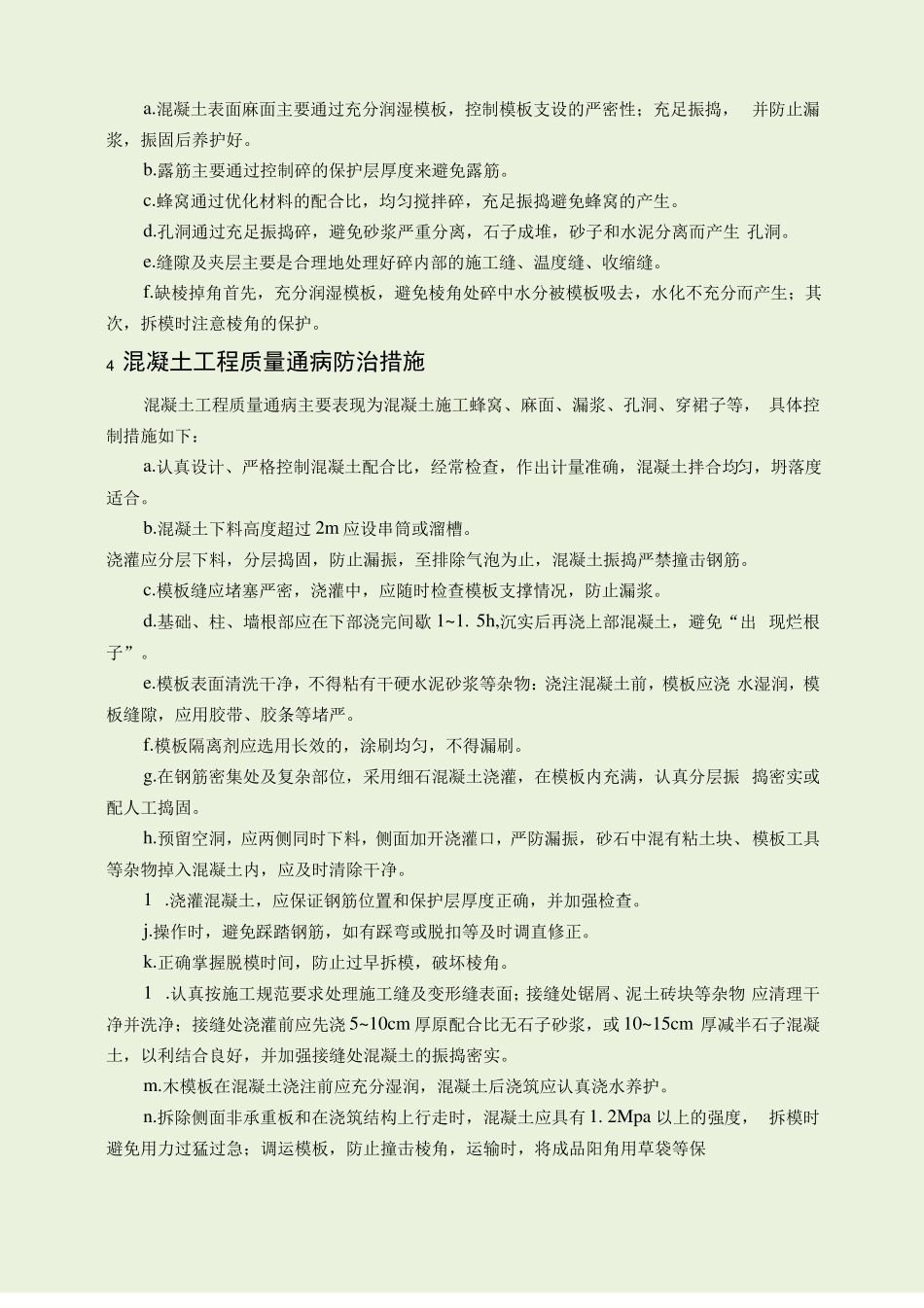

如果我公司有幸中标,我们将在开工后编制详细的施工作业指导书
1工程测量质量通病控制措施a
认真审核全厂的平面图,并在监理工程师的监督下进行建筑物和高程的测量
测量器具必须有效的检定期内,在测量前必须检查仪器是否在完好的状态,并经监理工程师确认
测量时必须两人以上工作,并进行多次复核,测量后还必须由土建工程师进行复核
测量后及时在建筑物或地面作出明确的标记,并做好记录
放线时还应进行复核
2消除回填土土质不良回填不密实措施回填前进行回填料含水率及干容重的试验,以得出符合设计密实度要求条件下的最佳含水量,并通过工艺试验确定碾压遍数
回填方法:基坑内基础密集区域用人工回填
基坑大面积回填用机械回填
离基础较近的边角采用人工回填,用手推车送土,用手工工具回填,自下而上分层铺填,每层虚铺厚度为30cm,夯实用蛙式打夯机,夯实不到的离基础较近的边角处用汽夯夯实
压实方法:用压路机进行填方压实,采用“薄填、慢驶、多次”的方法,填土厚度不超过30cm,碾压方向应从两边逐渐压向中间,边角、边缘压实不到之处,辅以人工和小型夯实机具
压实密实度,压至轮子下沉量不超过1〜2cm为度
压实遍数为6〜8遍
压实排水要求:已填好的土方如遭水浸,将表面积水清除后方能进行下一道工序
填方应保持一定的横坡,中间稍高两边稍低,以利于排水
当天回填,在当天必须压实
质量检验:土方回填时,要对每层回填土进行质量检验

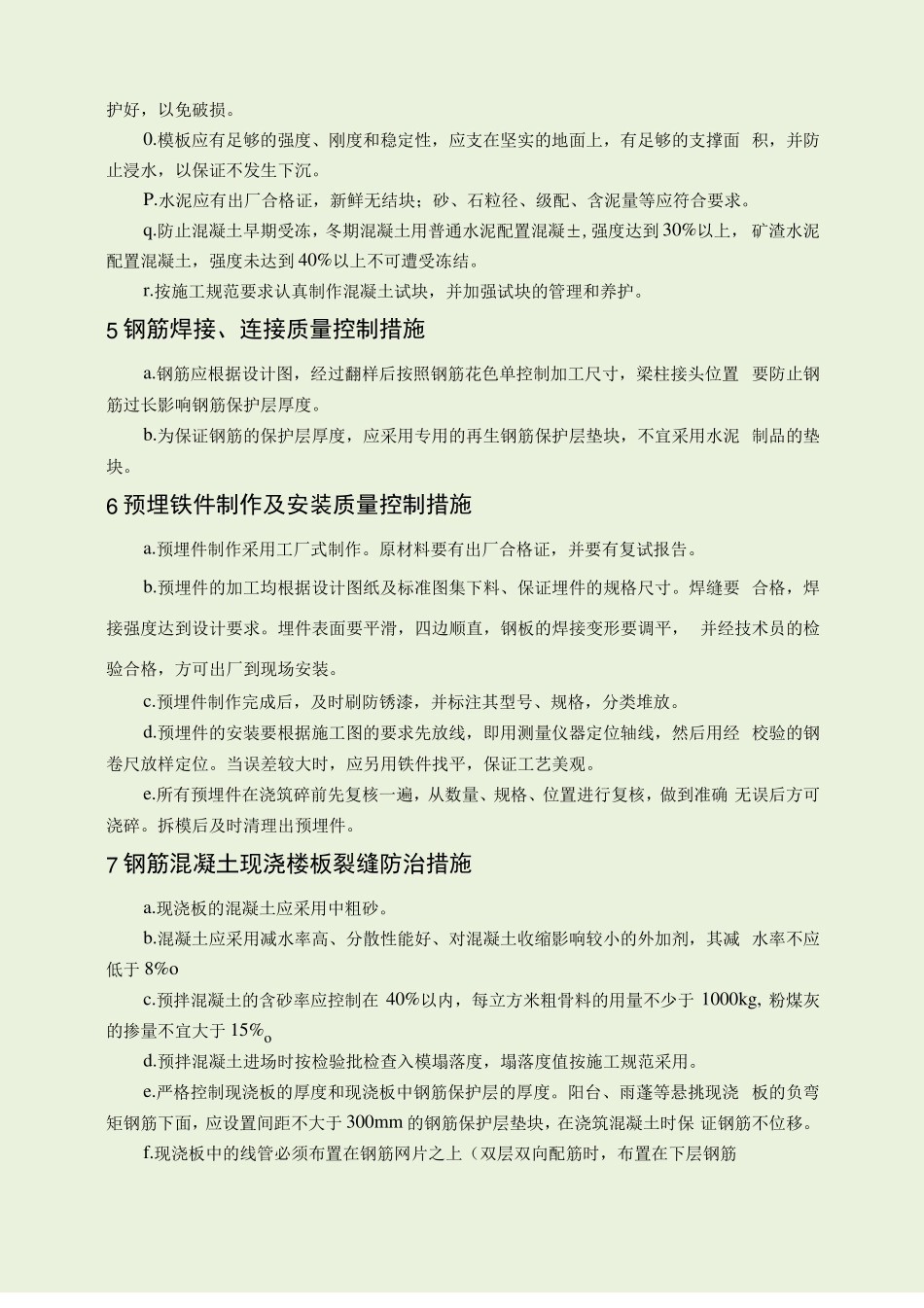

用环刀法取样测
