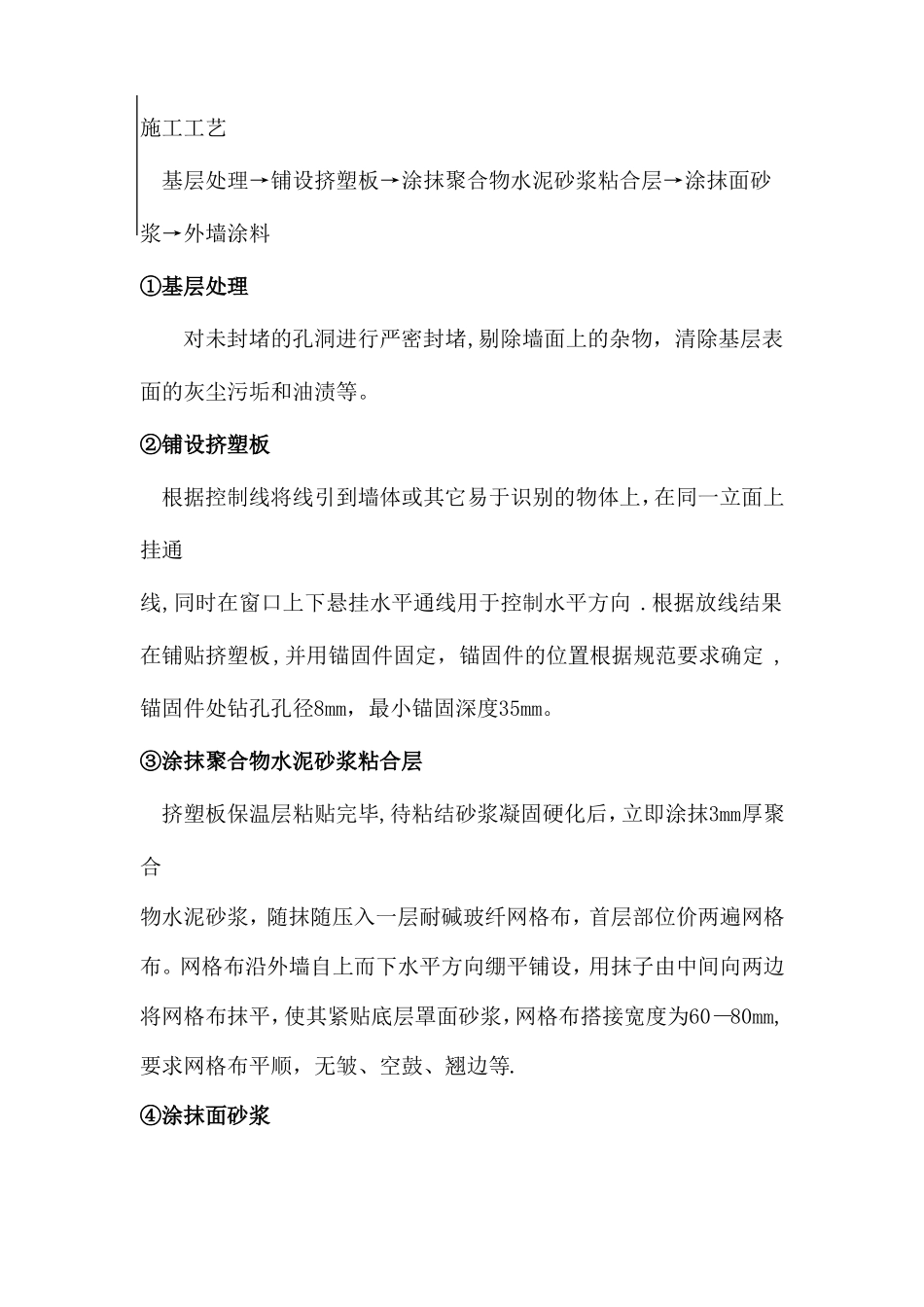

施工工艺基层处理→铺设挤塑板→涂抹聚合物水泥砂浆粘合层→涂抹面砂浆→外墙涂料①基层处理对未封堵的孔洞进行严密封堵,剔除墙面上的杂物,清除基层表面的灰尘污垢和油渍等
②铺设挤塑板根据控制线将线引到墙体或其它易于识别的物体上,在同一立面上挂通线,同时在窗口上下悬挂水平通线用于控制水平方向
根据放线结果在铺贴挤塑板,并用锚固件固定,锚固件的位置根据规范要求确定,锚固件处钻孔孔径8mm,最小锚固深度35mm
③涂抹聚合物水泥砂浆粘合层挤塑板保温层粘贴完毕,待粘结砂浆凝固硬化后,立即涂抹3mm厚聚合物水泥砂浆,随抹随压入一层耐碱玻纤网格布,首层部位价两遍网格布
网格布沿外墙自上而下水平方向绷平铺设,用抹子由中间向两边将网格布抹平,使其紧贴底层罩面砂浆,网格布搭接宽度为60—80mm,要求网格布平顺,无皱、空鼓、翘边等
④涂抹面砂浆粘合层施工完毕,表面固结硬化后,即在表面抹2mm厚聚合物罩面砂浆,确保表面平整,网格布不外露
2)注意事项①玻纤网格布不得直接铺在保温层表面,不得外露
②外保温工程施工期间以及完工后24h内,基层及环境空气温度不应低于5℃
夏季应避免阳光暴晒在5级以上大风天气和雨天不得施工
③墙角处挤塑板应交错互锁
门窗洞口四角处挤塑板不得拼接,应采用整块挤塑板切割成形,挤塑板接缝应离开角部至少200mm
④所有挑檐、窗口、阳台等部位均设置7mm鹰嘴
⑤所有门口、窗口、转角外侧均加贴一层网格布加强层
⑥所有阳台栏杆的锚固点,在做保温层时要预留出锚固点的位置,保证栏杆锚固在混凝土墙体里面
预留口尺寸为200mm×200mm,阳台栏杆安装完毕再补贴保温层,栏杆穿保温的部位满打密封胶,防止透水
⑦外窗台内外高差为10mm
⑧抹灰砂浆应在拌制完成后2小时内完成
3)成品保护①施工过程中要注意对其它专业设施保护;②已完工的墙面要进行要防止污染和防碰撞等;③预埋件等必须在保温层施工前埋
