轻质混凝土区域挡墙施工方法对K2+454
381-K2+508
113段右侧边坡防护采用上部轻质混凝土挡墙+下部C25混凝土基础+锚杆挡墙支护
轻质混凝土区域挡墙施工示意图见1
一、施工工艺流程图1施工流程气泡混合轻质土的施工流程(1)施工准备在浇筑气泡轻质土之前应首先做好防、排水等准备工作(2)配合比选择1/6配合比要通过实验进行选择、试验工作要提前进行,以保证施工时能提供设计所需要的配合比,必要时要做出28d强度与7d强度的关系,以便施工质量管理中用7d的抗压强度来判断28d的抗压强度

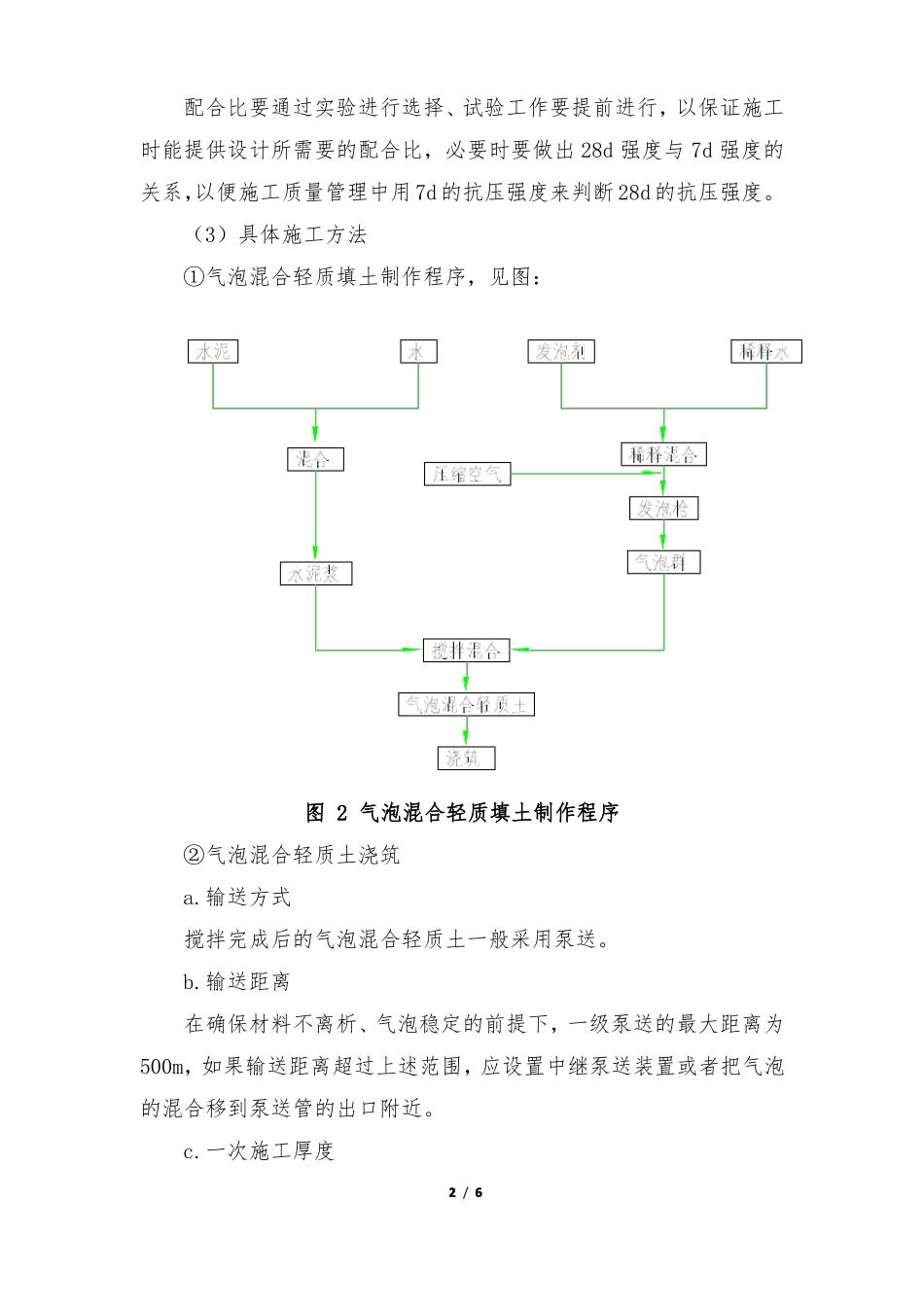

(3)具体施工方法①气泡混合轻质填土制作程序,见图:图2气泡混合轻质填土制作程序②气泡混合轻质土浇筑a
输送方式搅拌完成后的气泡混合轻质土一般采用泵送
输送距离在确保材料不离析、气泡稳定的前提下,一级泵送的最大距离为500m,如果输送距离超过上述范围,应设置中继泵送装置或者把气泡的混合移到泵送管的出口附近
一次施工厚度2/6一次的最大施工厚度不超过1m;最小施工厚度不小于0
浇筑方法为确保气泡混合轻质土中气泡独立而均匀分布;气泡的消泡及材料的离析控制到最小程度,施工过程中应避免过度振动;浇筑过程应从软管的前端直接浇筑,且出料口要埋入气泡混合轻质土中或尽量靠近气泡混合轻质土的表面
整个填筑体水平分层进行浇筑,上一层浇筑作业应在下一层浇筑终凝后进行
③纵横坡调整因气泡混合轻质土流动性大,浇筑过程中无法实现路面坡度的要求,需待浇筑完成后并达到一定的强度后用基底层材料进行纵横向坡度的调整
④养护气泡混合轻质土浇筑完成后,为了防止由于急速干燥而产生裂缝,固化后需要加盖麻袋等进行保护,此外,如果施工中下雨,对固化前的气泡混合轻质土要进行遮盖,避免雨淋、对于大体积气泡混合轻质土,更应注意加强过程养护,确保不因养护不够导致裂缝产生
⑤沉降缝的设置气泡混合轻质土应注意每隔一定间距沿全断
