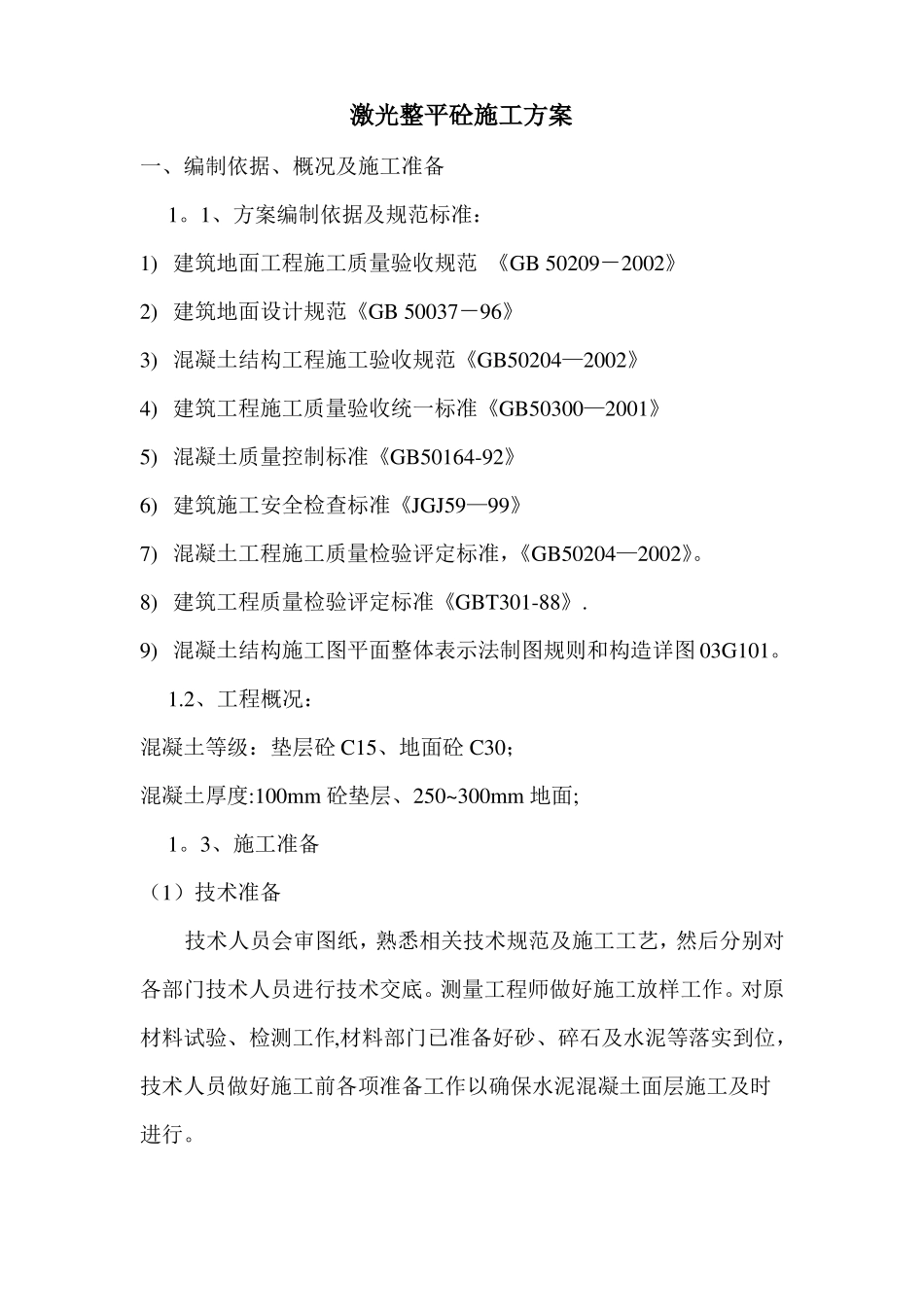

激光整平砼施工方案一、编制依据、概况及施工准备1
1、方案编制依据及规范标准:1)建筑地面工程施工质量验收规范《GB50209-2002》2)建筑地面设计规范《GB50037-96》3)混凝土结构工程施工验收规范《GB50204—2002》4)建筑工程施工质量验收统一标准《GB50300—2001》5)混凝土质量控制标准《GB50164-92》6)建筑施工安全检查标准《JGJ59—99》7)混凝土工程施工质量检验评定标准,《GB50204—2002》
8)建筑工程质量检验评定标准《GBT301-88》
9)混凝土结构施工图平面整体表示法制图规则和构造详图03G101
2、工程概况:混凝土等级:垫层砼C15、地面砼C30;混凝土厚度:100mm砼垫层、250~300mm地面;1
3、施工准备(1)技术准备技术人员会审图纸,熟悉相关技术规范及施工工艺,然后分别对各部门技术人员进行技术交底
测量工程师做好施工放样工作
对原材料试验、检测工作,材料部门已准备好砂、碎石及水泥等落实到位,技术人员做好施工前各项准备工作以确保水泥混凝土面层施工及时进行
(2)材料及主要机具错误
、甲供商品混凝土:商品砼各项技术性能指标符合要求,现场坍落度要求16~18cm
商砼站已联系好并签定合同,其中明确所有我方对混凝土性能的要求
检查砼泵运转正常
、混凝土从搅拌机卸出到浇注完毕延续时间不超过120min,混凝土不得产生分层、离析或早凝现象
、主要机具:砼泵(甲供),激光整平机、施工桥架、振捣器,抹光机,切缝机、刮杠,木抹子,胶皮水管,铁锹及小型工具等
(3)人员准备根据施工方案对班组进行交底并明确人员责任及分工,责任落实到人
序号1234567工种指挥模板工混凝土工机械操作工测量工电工力工人数110159218工作内容现场指挥调度模板支拆、设置加固等平仓、振捣激光整平机及抹光机操作模
