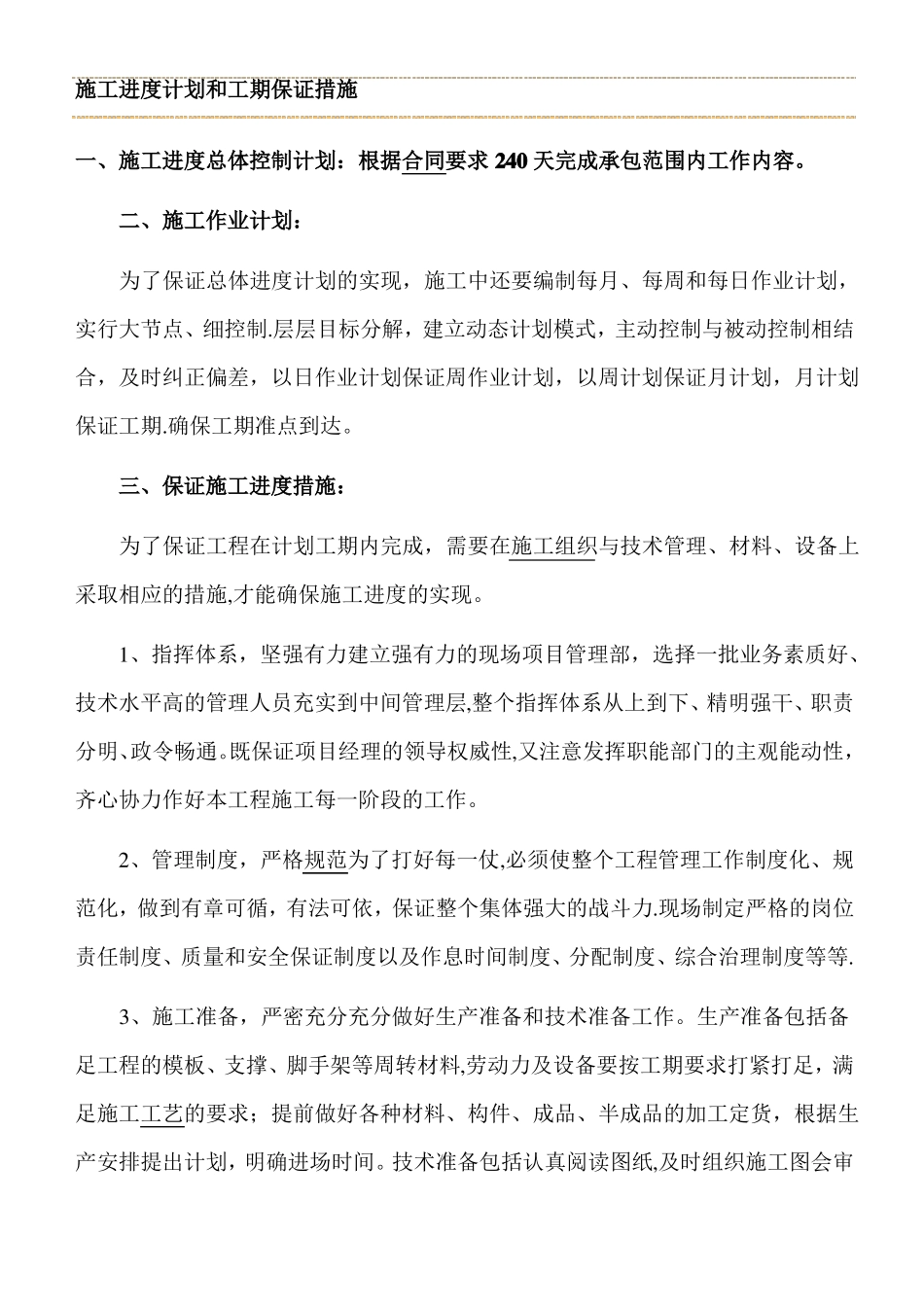

施工进度计划和工期保证措施一、施工进度总体控制计划:根据合同要求240天完成承包范围内工作内容
二、施工作业计划:为了保证总体进度计划的实现,施工中还要编制每月、每周和每日作业计划,实行大节点、细控制
层层目标分解,建立动态计划模式,主动控制与被动控制相结合,及时纠正偏差,以日作业计划保证周作业计划,以周计划保证月计划,月计划保证工期
确保工期准点到达
三、保证施工进度措施:为了保证工程在计划工期内完成,需要在施工组织与技术管理、材料、设备上采取相应的措施,才能确保施工进度的实现
1、指挥体系,坚强有力建立强有力的现场项目管理部,选择一批业务素质好、技术水平高的管理人员充实到中间管理层,整个指挥体系从上到下、精明强干、职责分明、政令畅通
既保证项目经理的领导权威性,又注意发挥职能部门的主观能动性,齐心协力作好本工程施工每一阶段的工作
2、管理制度,严格规范为了打好每一仗,必须使整个工程管理工作制度化、规范化,做到有章可循,有法可依,保证整个集体强大的战斗力
现场制定严格的岗位责任制度、质量和安全保证制度以及作息时间制度、分配制度、综合治理制度等等
3、施工准备,严密充分充分做好生产准备和技术准备工作
生产准备包括备足工程的模板、支撑、脚手架等周转材料,劳动力及设备要按工期要求打紧打足,满足施工工艺的要求;提前做好各种材料、构件、成品、半成品的加工定货,根据生产安排提出计划,明确进场时间
技术准备包括认真阅读图纸,及时组织施工图会审和技术交底工作;施工前研讨并明确各分部项工程的具体施工方法,需翻样的提前做好翻样工作;制定好各分项工程的施工实施方案,为下一道工序的施工创造条件
4、工艺安排,合理紧凑认真合理的组织施工,安排好每个工艺、每个专业工种的平行流水和立体交叉作业

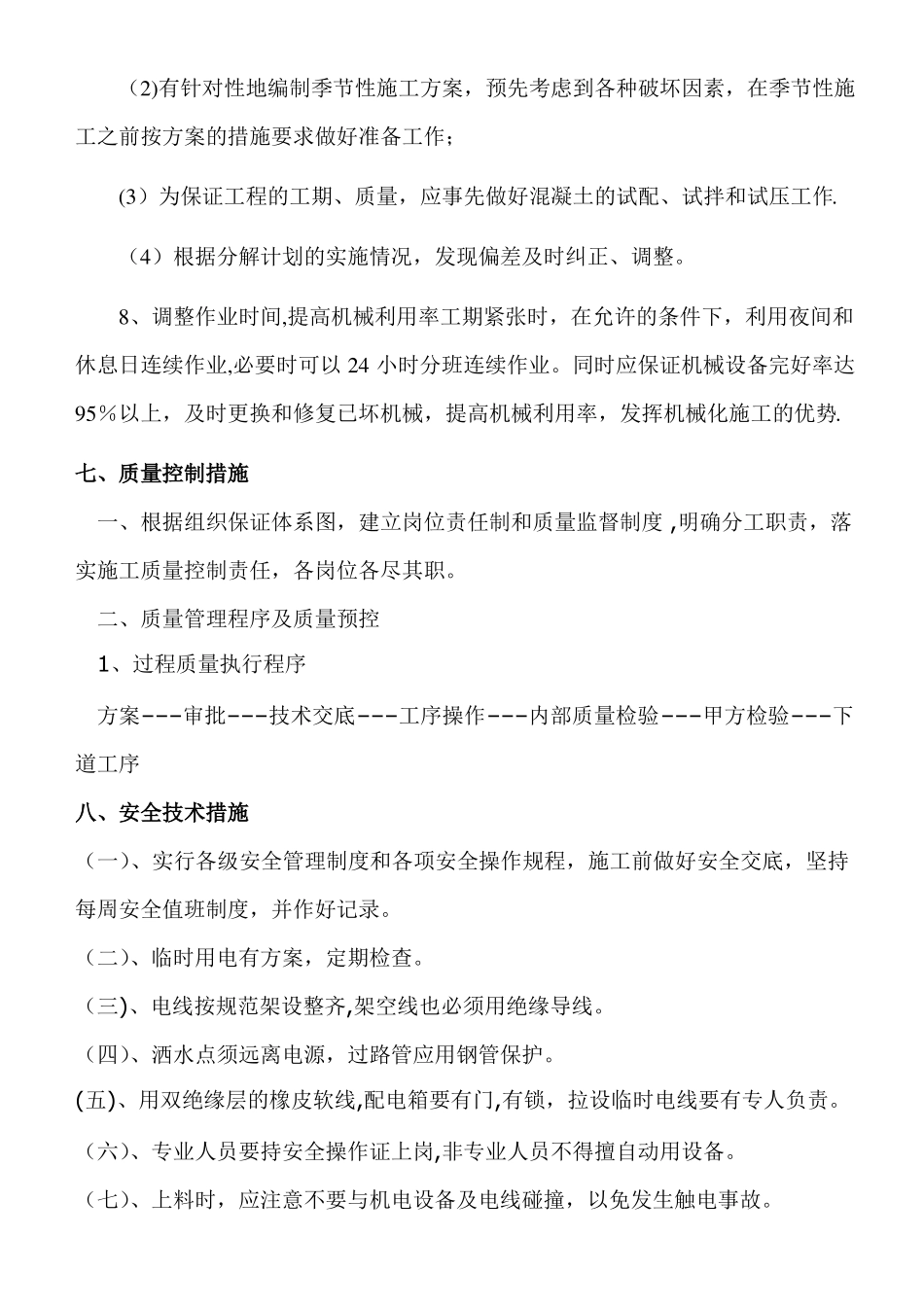

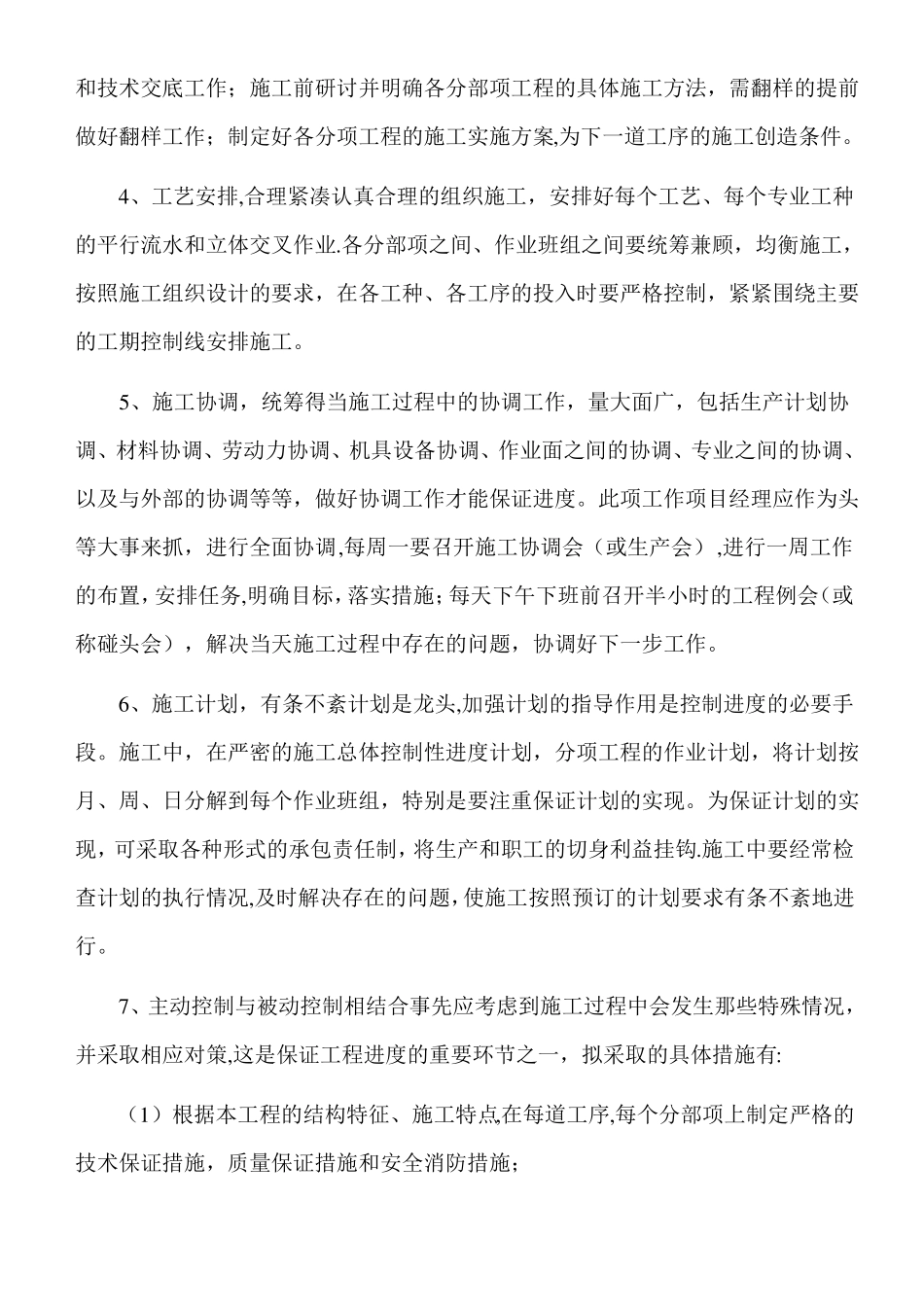

各分部项之间、作业班组之间要统筹兼顾,均衡施工,按照施工组织设计的要求,在各工种、各工序的投入时要严格控制,
