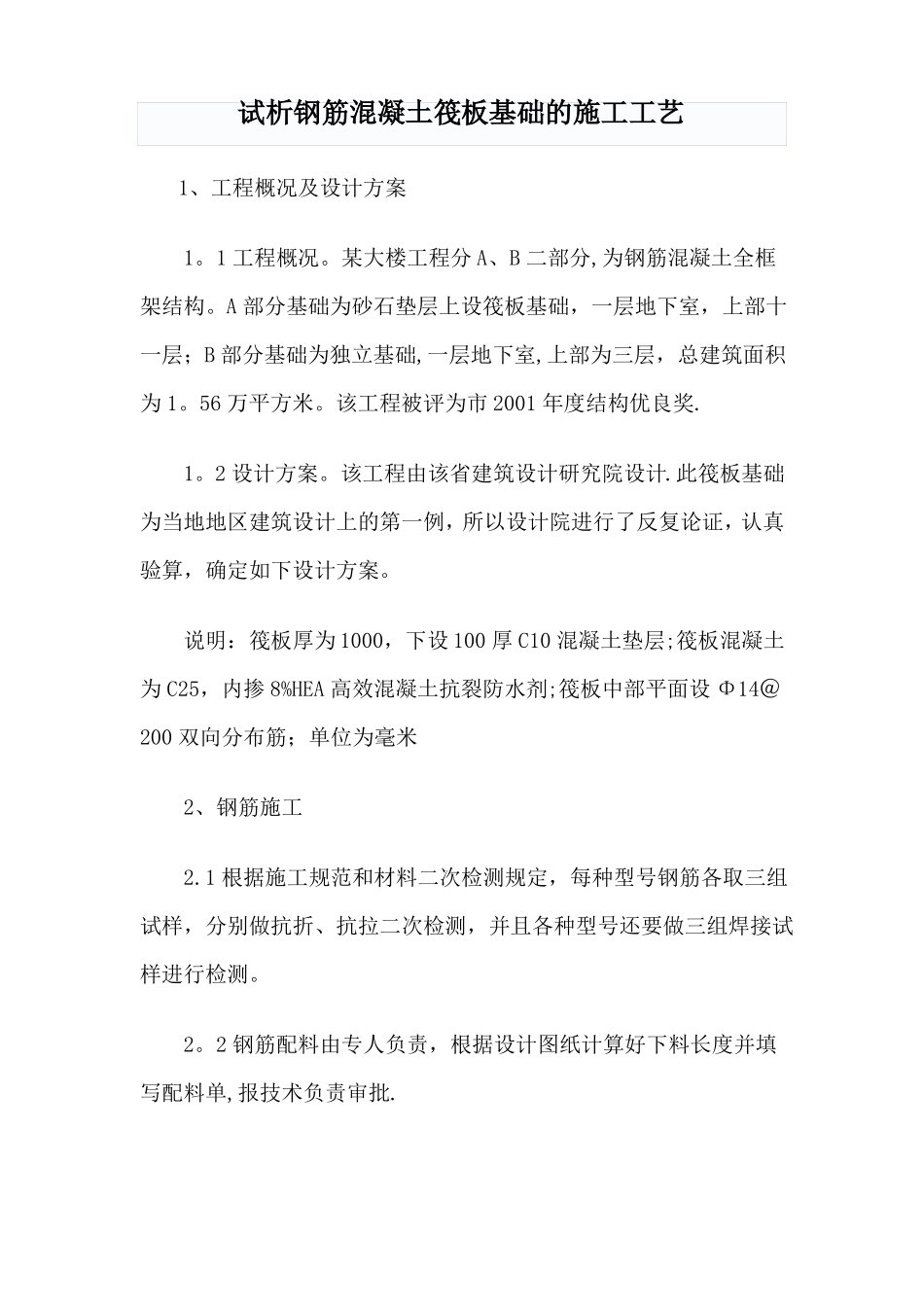

试析钢筋混凝土筏板基础的施工工艺1、工程概况及设计方案1
某大楼工程分A、B二部分,为钢筋混凝土全框架结构
A部分基础为砂石垫层上设筏板基础,一层地下室,上部十一层;B部分基础为独立基础,一层地下室,上部为三层,总建筑面积为1
56万平方米
该工程被评为市2001年度结构优良奖
该工程由该省建筑设计研究院设计
此筏板基础为当地地区建筑设计上的第一例,所以设计院进行了反复论证,认真验算,确定如下设计方案
说明:筏板厚为1000,下设100厚C10混凝土垫层;筏板混凝土为C25,内掺8%HEA高效混凝土抗裂防水剂;筏板中部平面设Φ14@200双向分布筋;单位为毫米2、钢筋施工2
1根据施工规范和材料二次检测规定,每种型号钢筋各取三组试样,分别做抗折、抗拉二次检测,并且各种型号还要做三组焊接试样进行检测
2钢筋配料由专人负责,根据设计图纸计算好下料长度并填写配料单,报技术负责审批

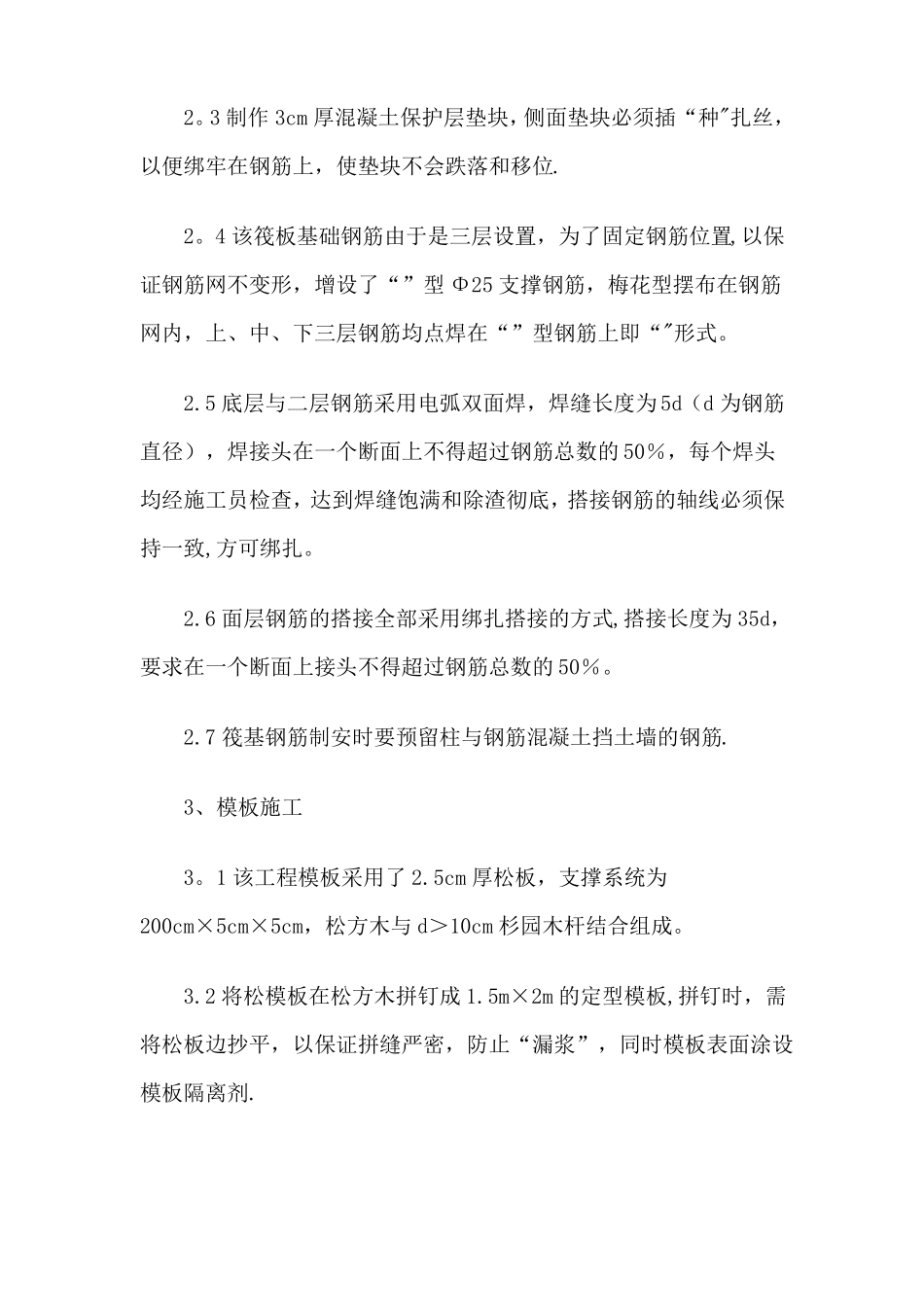

3制作3cm厚混凝土保护层垫块,侧面垫块必须插“种"扎丝,以便绑牢在钢筋上,使垫块不会跌落和移位
4该筏板基础钢筋由于是三层设置,为了固定钢筋位置,以保证钢筋网不变形,增设了“”型Φ25支撑钢筋,梅花型摆布在钢筋网内,上、中、下三层钢筋均点焊在“”型钢筋上即“"形式
5底层与二层钢筋采用电弧双面焊,焊缝长度为5d(d为钢筋直径),焊接头在一个断面上不得超过钢筋总数的50%,每个焊头均经施工员检查,达到焊缝饱满和除渣彻底,搭接钢筋的轴线必须保持一致,方可绑扎
6面层钢筋的搭接全部采用绑扎搭接的方式,搭接长度为35d,要求在一个断面上接头不得超过钢筋总数的50%
7筏基钢筋制安时要预留柱与钢筋混凝土挡土墙的钢筋
3、模板施工3

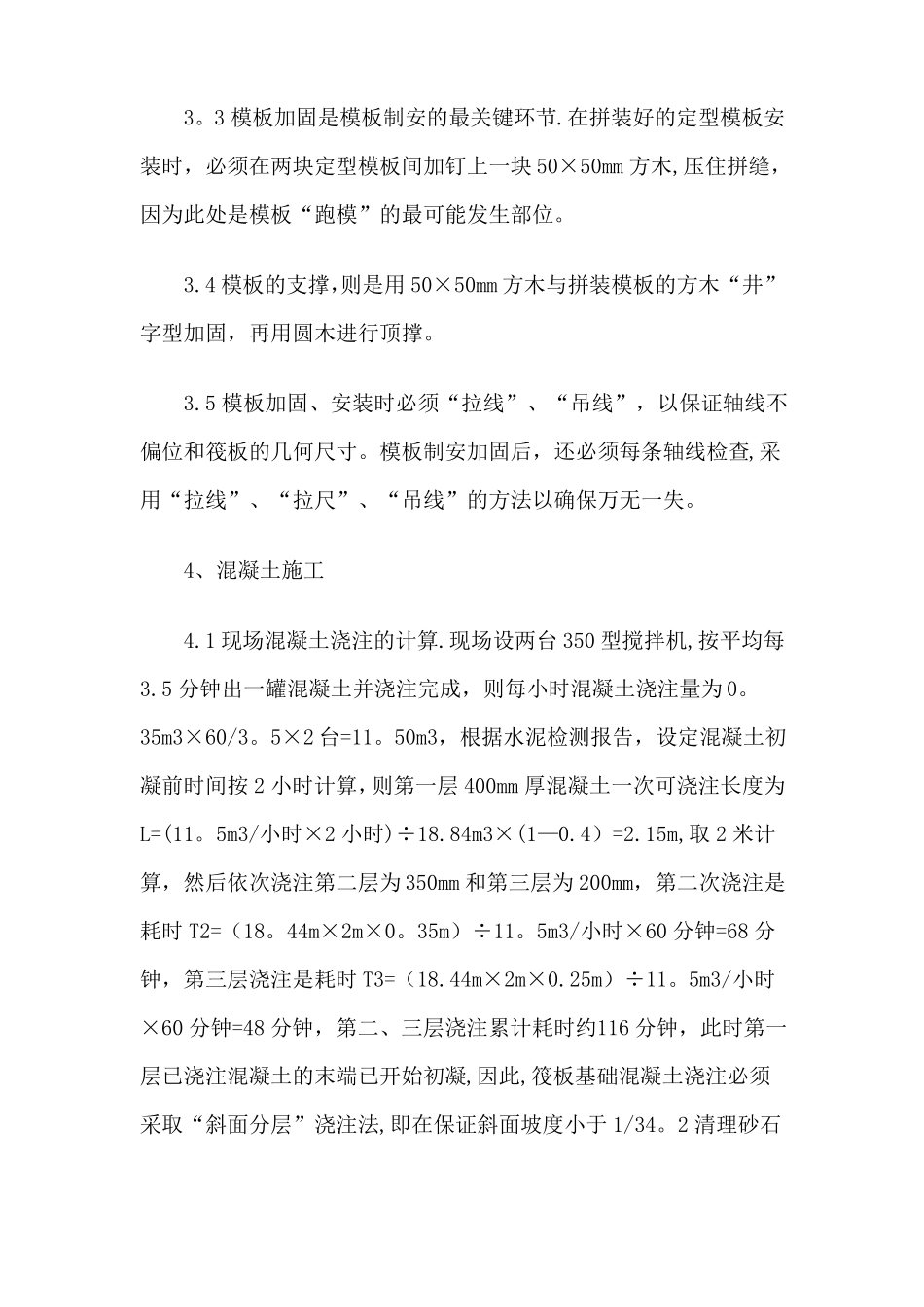

1该工程模板采用了2
5cm厚松板,支撑系统为200cm×5cm×5cm,松方木与d>10cm杉园木杆结合组成
2将松模板在松
