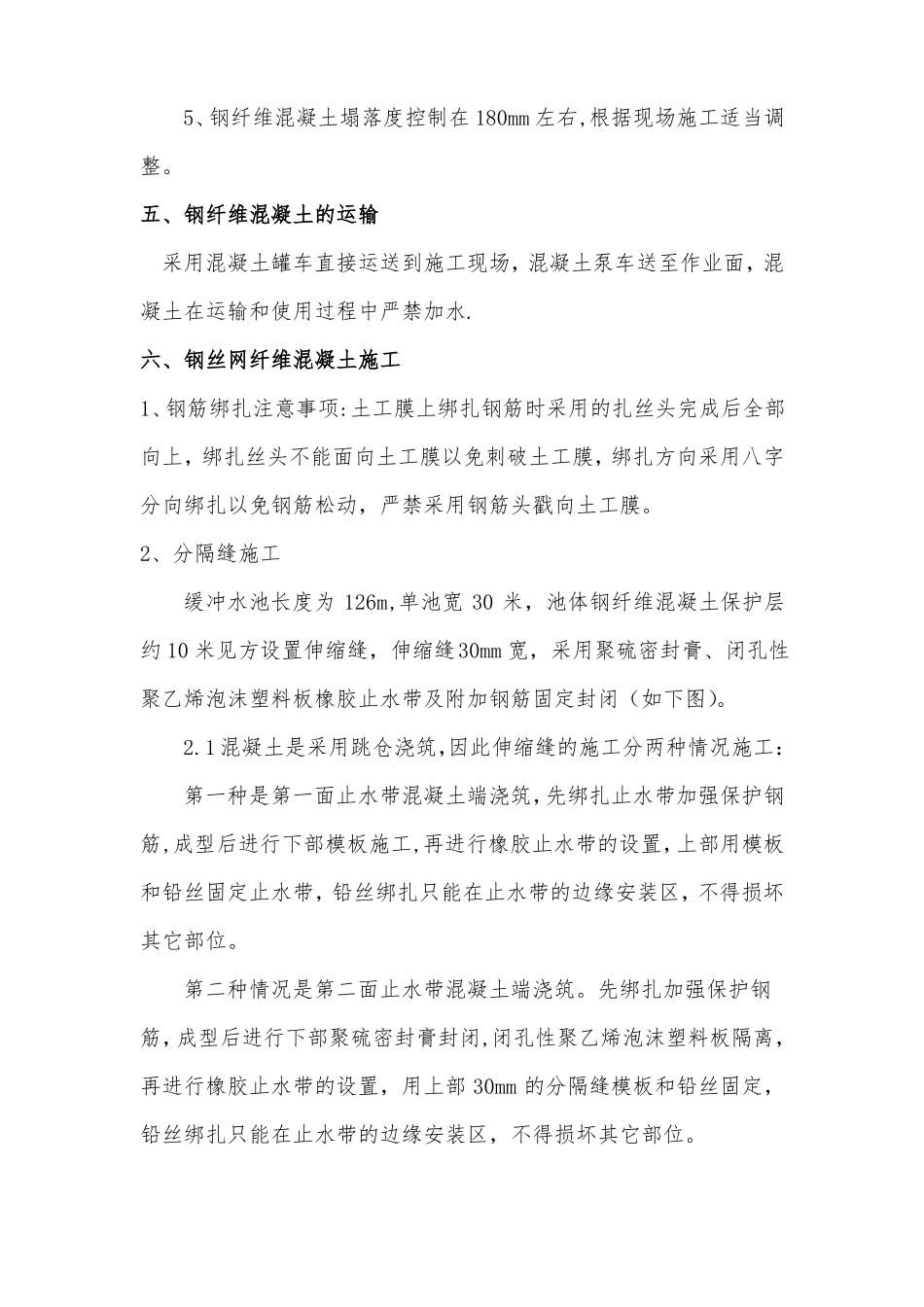

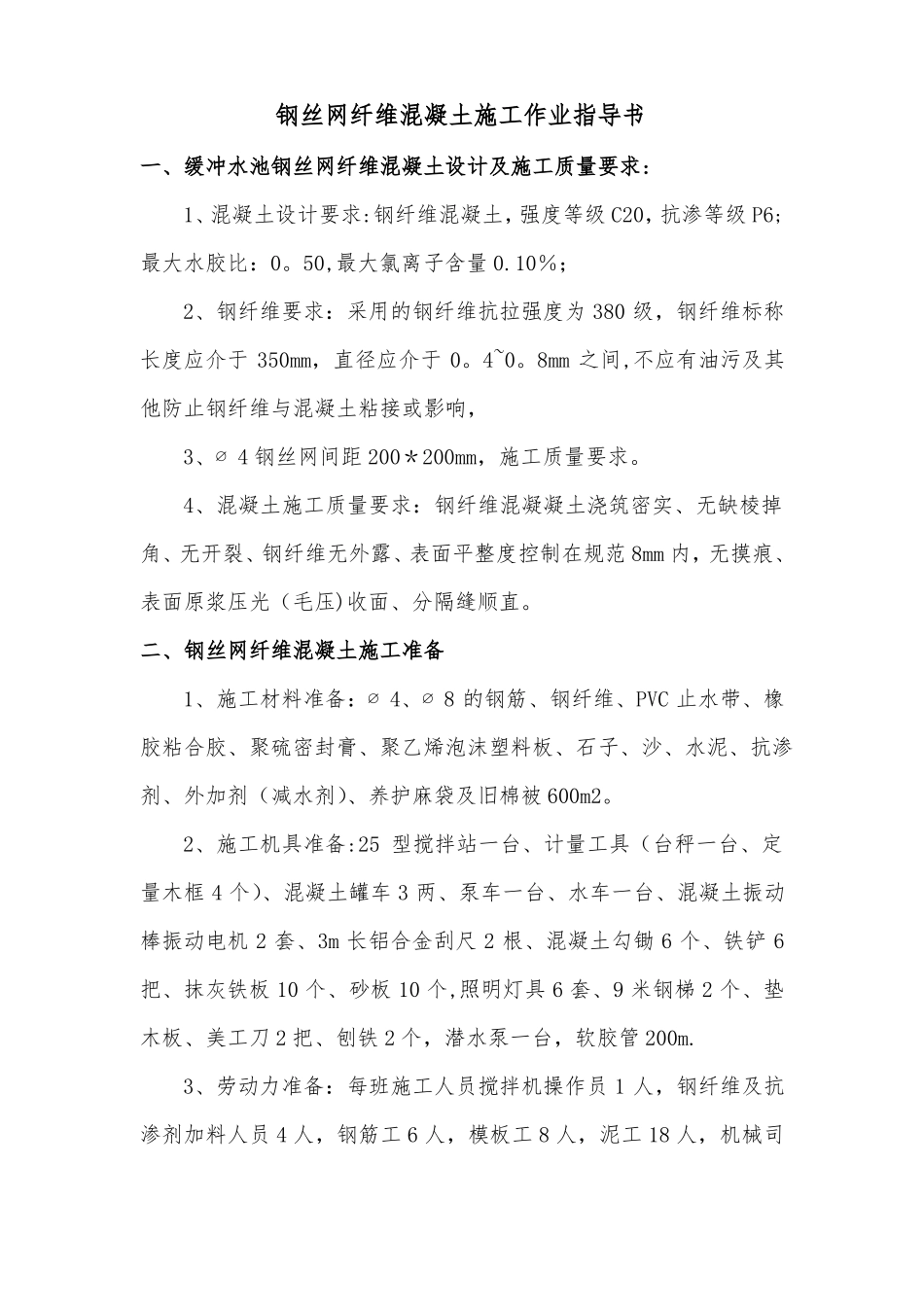

钢丝网纤维混凝土施工作业指导书一、缓冲水池钢丝网纤维混凝土设计及施工质量要求:1、混凝土设计要求:钢纤维混凝土,强度等级C20,抗渗等级P6;最大水胶比:0
50,最大氯离子含量0
10%;2、钢纤维要求:采用的钢纤维抗拉强度为380级,钢纤维标称长度应介于350mm,直径应介于0
8mm之间,不应有油污及其他防止钢纤维与混凝土粘接或影响,3、∅4钢丝网间距200*200mm,施工质量要求
4、混凝土施工质量要求:钢纤维混凝凝土浇筑密实、无缺棱掉角、无开裂、钢纤维无外露、表面平整度控制在规范8mm内,无摸痕、表面原浆压光(毛压)收面、分隔缝顺直

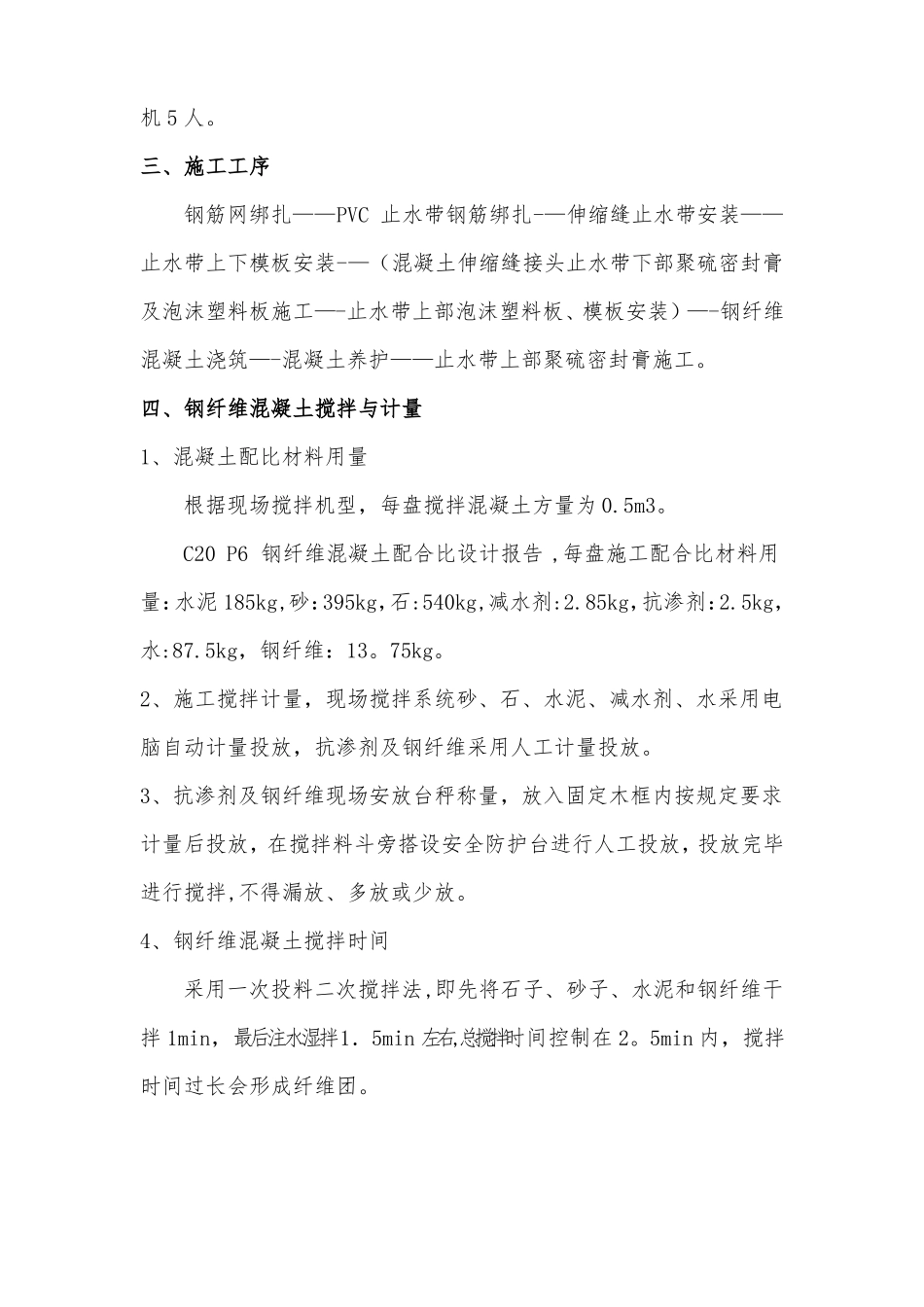

二、钢丝网纤维混凝土施工准备1、施工材料准备:∅4、∅8的钢筋、钢纤维、PVC止水带、橡胶粘合胶、聚硫密封膏、聚乙烯泡沫塑料板、石子、沙、水泥、抗渗剂、外加剂(减水剂)、养护麻袋及旧棉被600m2
2、施工机具准备:25型搅拌站一台、计量工具(台秤一台、定量木框4个)、混凝土罐车3两、泵车一台、水车一台、混凝土振动棒振动电机2套、3m长铝合金刮尺2根、混凝土勾锄6个、铁铲6把、抹灰铁板10个、砂板10个,照明灯具6套、9米钢梯2个、垫木板、美工刀2把、刨铁2个,潜水泵一台,软胶管200m
3、劳动力准备:每班施工人员搅拌机操作员1人,钢纤维及抗渗剂加料人员4人,钢筋工6人,模板工8人,泥工18人,机械司机5人
三、施工工序钢筋网绑扎——PVC止水带钢筋绑扎-—伸缩缝止水带安装——止水带上下模板安装-—(混凝土伸缩缝接头止水带下部聚硫密封膏及泡沫塑料板施工—-止水带上部泡沫塑料板、模板安装)—-钢纤维混凝土浇筑—-混凝土养护——止水带上部聚硫密封膏施工
四、钢纤维混凝土搅拌与计量1、混凝土配比材料用量根据现场搅拌机型,每盘搅拌混凝土方量为0
C20P6钢纤维混凝土配合比设计报告,每盘施工配合比材料用量:水泥185kg,
