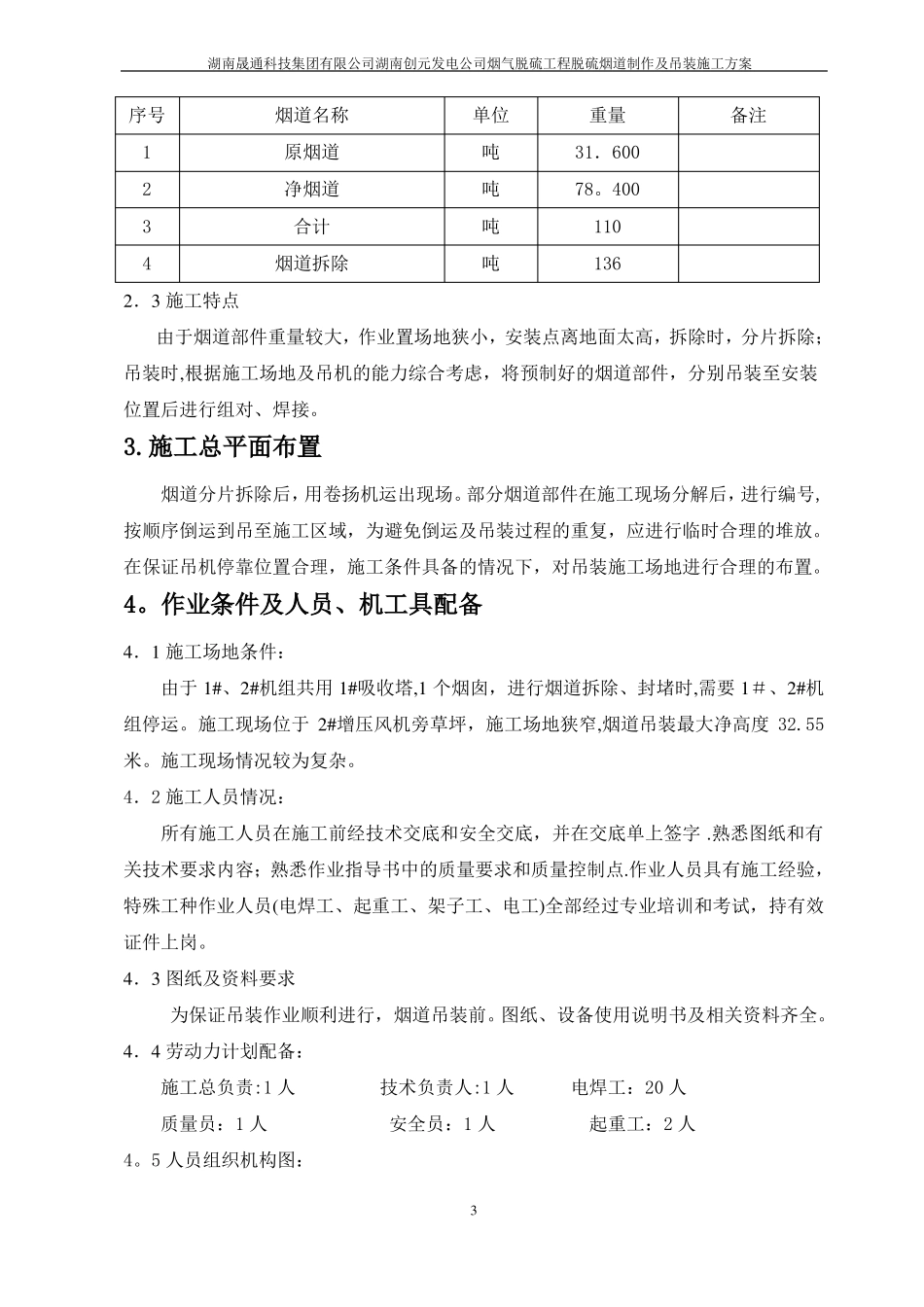

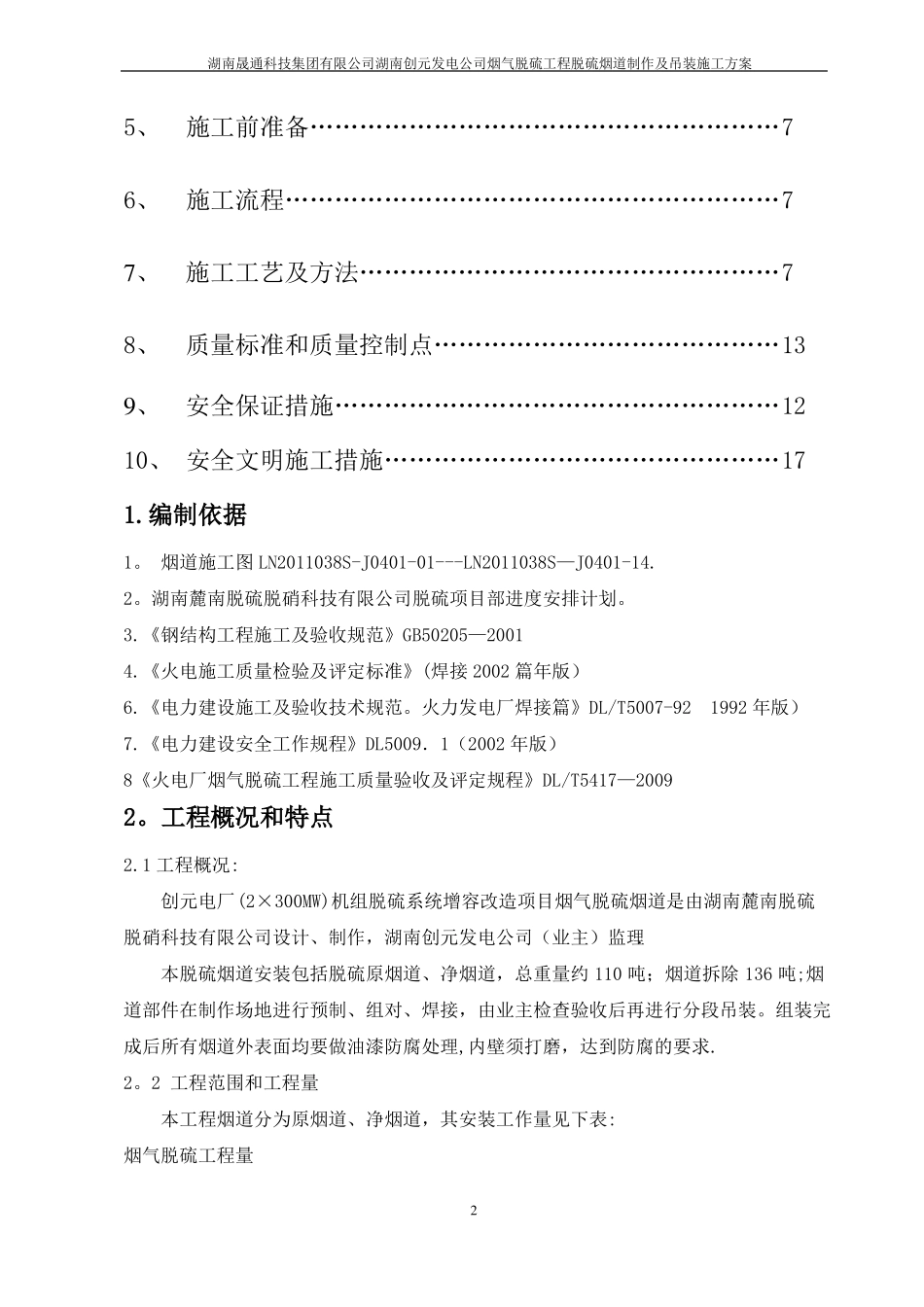

湖南晟通科技集团有限公司湖南创元发电公司烟气脱硫工程脱硫烟道制作及吊装施工方案创元发电公司烟气脱硫工程烟道拆除及吊装施工方案湖南麓南脱硫脱硝科技有限公司二○一三年四月湖南晟通科技集团有限公司湖南创元发电公司烟道拆除及吊装施工方案批准:审核:编制:湖南麓南脱硫脱硝科技有限公司二○一三年四月目录1、编制依据…………………………………………………42、工程概况和特点……………………………………………43、施工总平面布置及资源安排………………………………54、作业条件及人员、机工具配备……………………………5湖南晟通科技集团有限公司湖南创元发电公司烟气脱硫工程脱硫烟道制作及吊装施工方案5、施工前准备…………………………………………………76、施工流程……………………………………………………77、施工工艺及方法……………………………………………78、质量标准和质量控制点……………………………………139、安全保证措施………………………………………………1210、安全文明施工措施…………………………………………171.编制依据1。烟道施工图LN2011038S-J0401-01---LN2011038S—J0401-14.2。湖南麓南脱硫脱硝科技有限公司脱硫项目部进度安排计划。3.《钢结构工程施工及验收规范》GB50205—20014.《火电施工质量检验及评定标准》(焊接2002篇年版)6.《电力建设施工及验收技术规范。火力发电厂焊接篇》DL/T5007-921992年版)7.《电力建设安全工作规程》DL5009.1(2002年版)8《火电厂烟气脱硫工程施工质量验收及评定规程》DL/T5417—20092。工程概况和特点2.1工程概况:创元电厂(2×300MW)机组脱硫系统增容改造项目烟气脱硫烟道是由湖南麓南脱硫脱硝科技有限公司设计、制作,湖南创元发电公司(业主)监理.本脱硫烟道安装包括脱硫原烟道、净烟道,总重量约110吨;烟道拆除136吨;烟道部件在制作场地进行预制、组对、焊接,由业主检查验收后再进行分段吊装。组装完成后所有烟道外表面均要做油漆防腐处理,内壁须打磨,达到防腐的要求.2。2工程范围和工程量本工程烟道分为原烟道、净烟道,其安装工作量见下表:烟气脱硫工程量2湖南晟通科技集团有限公司湖南创元发电公司烟气脱硫工程脱硫烟道制作及吊装施工方案序号12342.3施工特点烟道名称原烟道净烟道合计烟道拆除单位吨吨吨吨重量31.60078。400110136备注由于烟道部件重量较大,作业置场地狭小,安装点离地面太高,拆除时,分片拆除;吊装时,根据施工场地及吊机的能力综合考虑,将预制好的烟道部件,分别吊装至安装位置后进行组对、焊接。3.施工总平面布置烟道分片拆除后,用卷扬机运出现场。部分烟道部件在施工现场分解后,进行编号,按顺序倒运到吊至施工区域,为避免倒运及吊装过程的重复,应进行临时合理的堆放。在保证吊机停靠位置合理,施工条件具备的情况下,对吊装施工场地进行合理的布置。4。作业条件及人员、机工具配备4.1施工场地条件:由于1#、2#机组共用1#吸收塔,1个烟囱,进行烟道拆除、封堵时,需要1#、2#机组停运。施工现场位于2#增压风机旁草坪,施工场地狭窄,烟道吊装最大净高度32.55米。施工现场情况较为复杂。4.2施工人员情况:所有施工人员在施工前经技术交底和安全交底,并在交底单上签字.熟悉图纸和有关技术要求内容;熟悉作业指导书中的质量要求和质量控制点.作业人员具有施工经验,特殊工种作业人员(电焊工、起重工、架子工、电工)全部经过专业培训和考试,持有效证件上岗。4.3图纸及资料要求为保证吊装作业顺利进行,烟道吊装前。图纸、设备使用说明书及相关资料齐全。4.4劳动力计划配备:施工总负责:1人技术负责人:1人电焊工:20人质量员:1人安全员:1人起重工:2人4。5人员组织机构图:3湖南晟通科技集团有限公司湖南创元发电公司烟气脱硫工程脱硫烟道制作及吊装施工方案原烟道分段吊装起重总指挥:邓和平业主方检查人:金光正起重司机:卢太卫刘辉起重作业指挥:唐志祥起重前检查:唐志祥工作总指挥:张江维现场安全负责人:董建桥架子工、电工需要时配备4.6主要机工具配备序号234567891011121314名称电焊机摇臂钻链条葫芦角向磨光机砂轮切割机平板车汽车...
