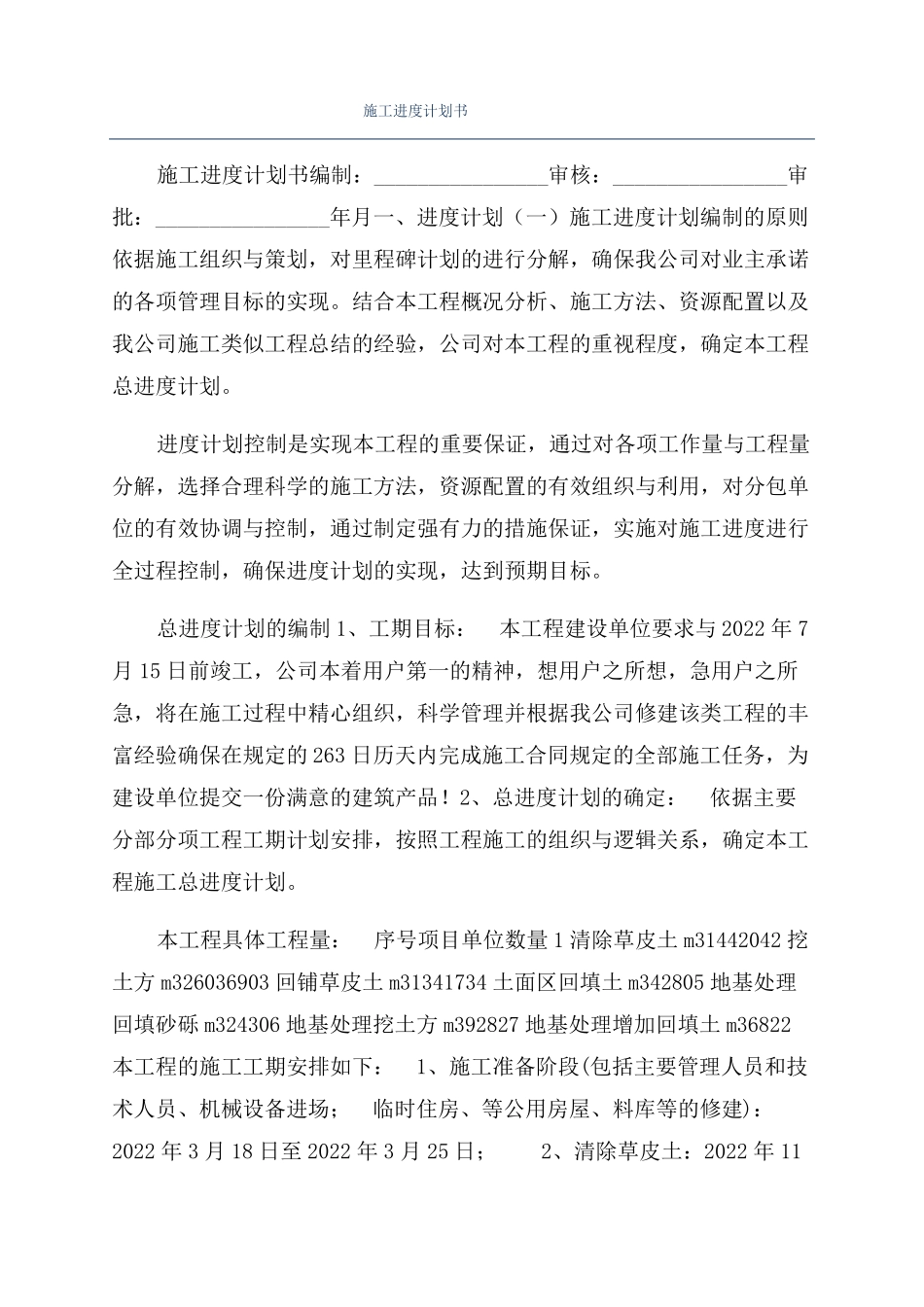

施工进度计划书施工进度计划书编制:________________审核:________________审批:________________年月一、进度计划(一)施工进度计划编制的原则依据施工组织与策划,对里程碑计划的进行分解,确保我公司对业主承诺的各项管理目标的实现
结合本工程概况分析、施工方法、资源配置以及我公司施工类似工程总结的经验,公司对本工程的重视程度,确定本工程总进度计划

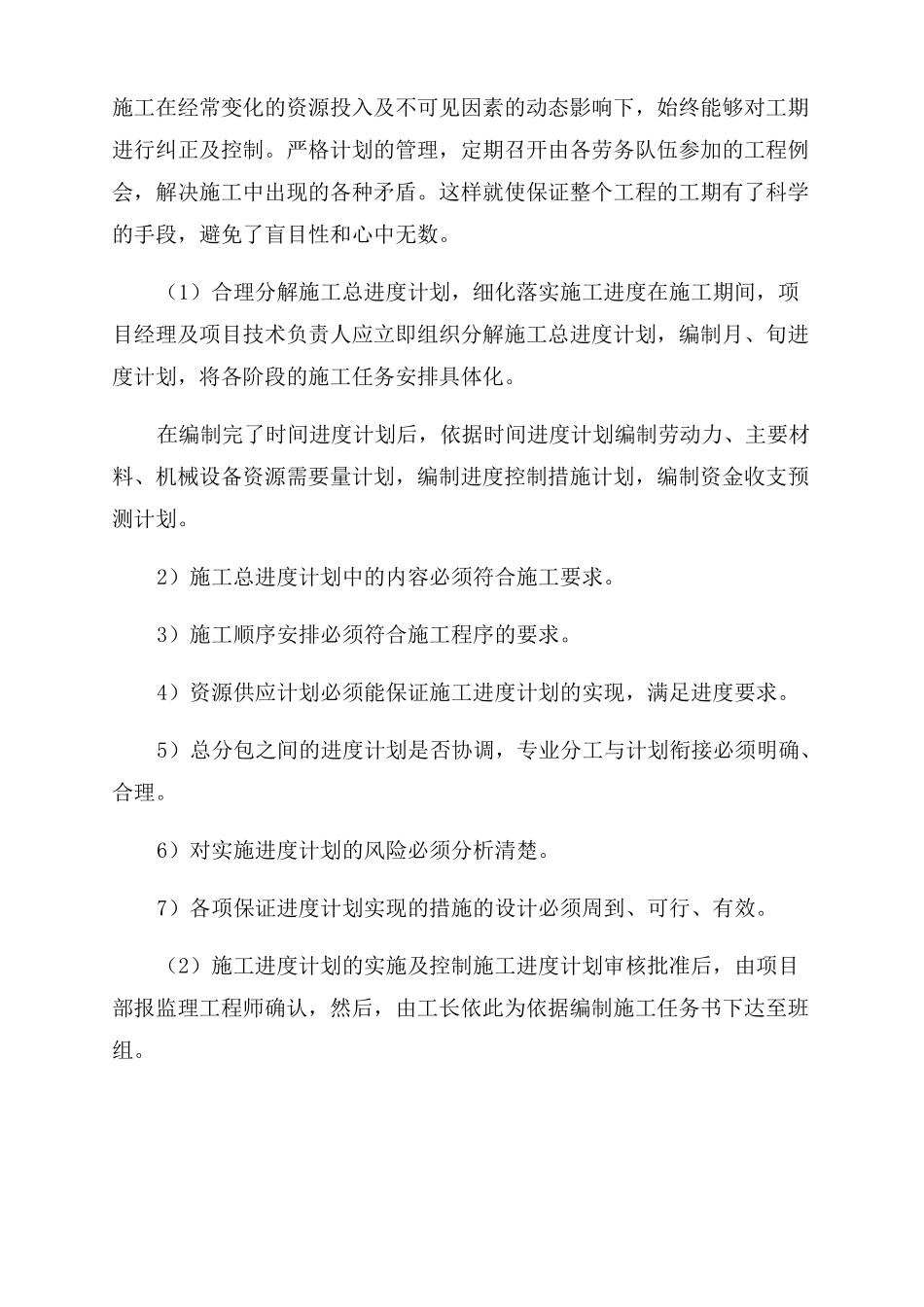

进度计划控制是实现本工程的重要保证,通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,通过制定强有力的措施保证,实施对施工进度进行全过程控制,确保进度计划的实现,达到预期目标

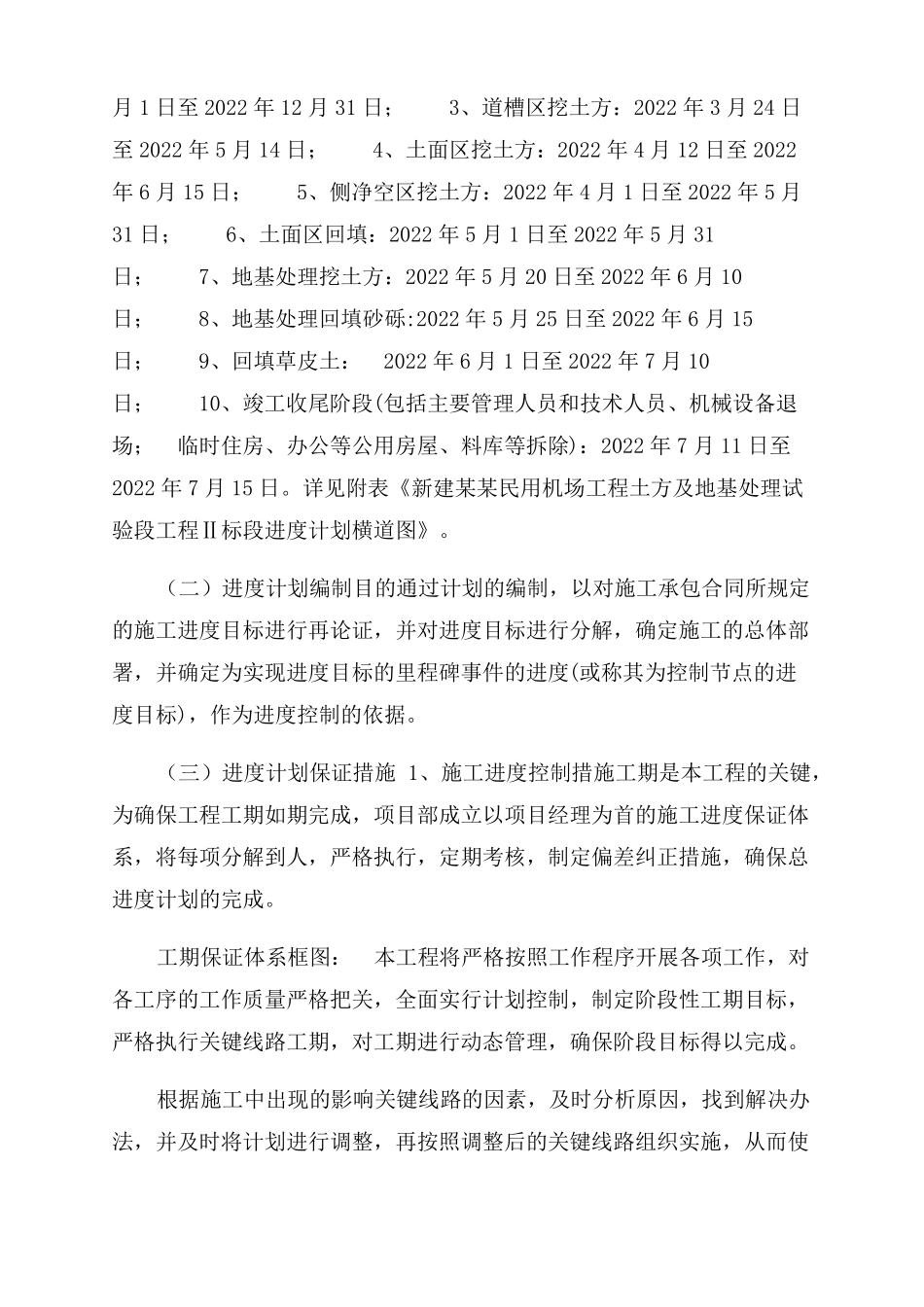

总进度计划的编制1、工期目标:本工程建设单位要求与2022年7月15日前竣工,公司本着用户第一的精神,想用户之所想,急用户之所急,将在施工过程中精心组织,科学管理并根据我公司修建该类工程的丰富经验确保在规定的263日历天内完成施工合同规定的全部施工任务,为建设单位提交一份满意的建筑产品
2、总进度计划的确定:依据主要分部分项工程工期计划安排,按照工程施工的组织与逻辑关系,确定本工程施工总进度计划
本工程具体工程量:序号项目单位数量1清除草皮土m31442042挖土方m326036903回铺草皮土m31341734土面区回填土m342805地基处理回填砂砾m324306地基处理挖土方m392827地基处理增加回填土m36822本工程的施工工期安排如下:1、施工准备阶段(包括主要管理人员和技术人员、机械设备进场;临时住房、等公用房屋、料库等的修建):2022年3月18日至2022年3月25日;2、清除草皮土:2022年11月1日至2022年12月31日;3、道槽区挖土方:2022年3月24日至2022年5月14日;4、土面区挖土方:2022年4月12日至2022年6
