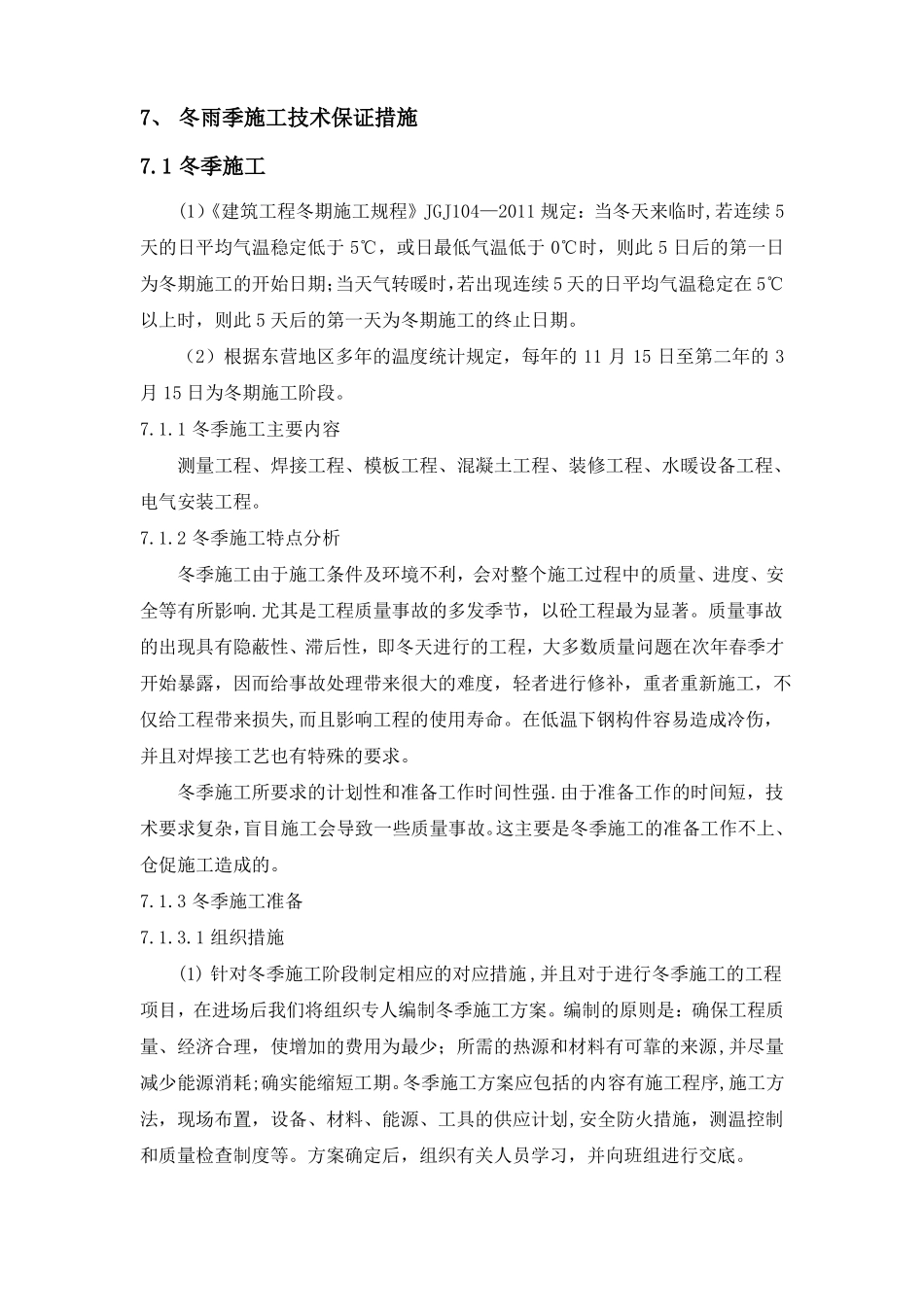

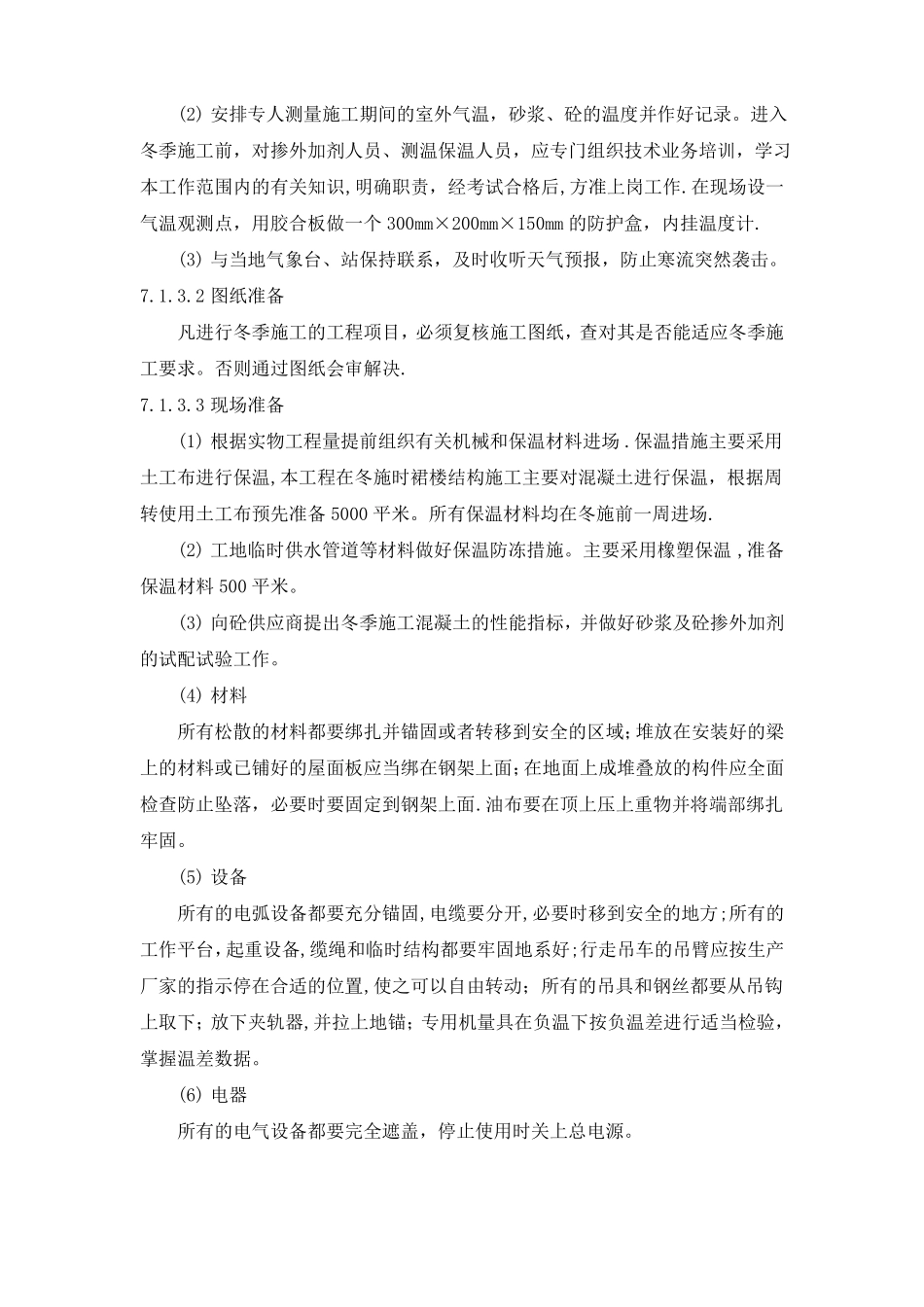

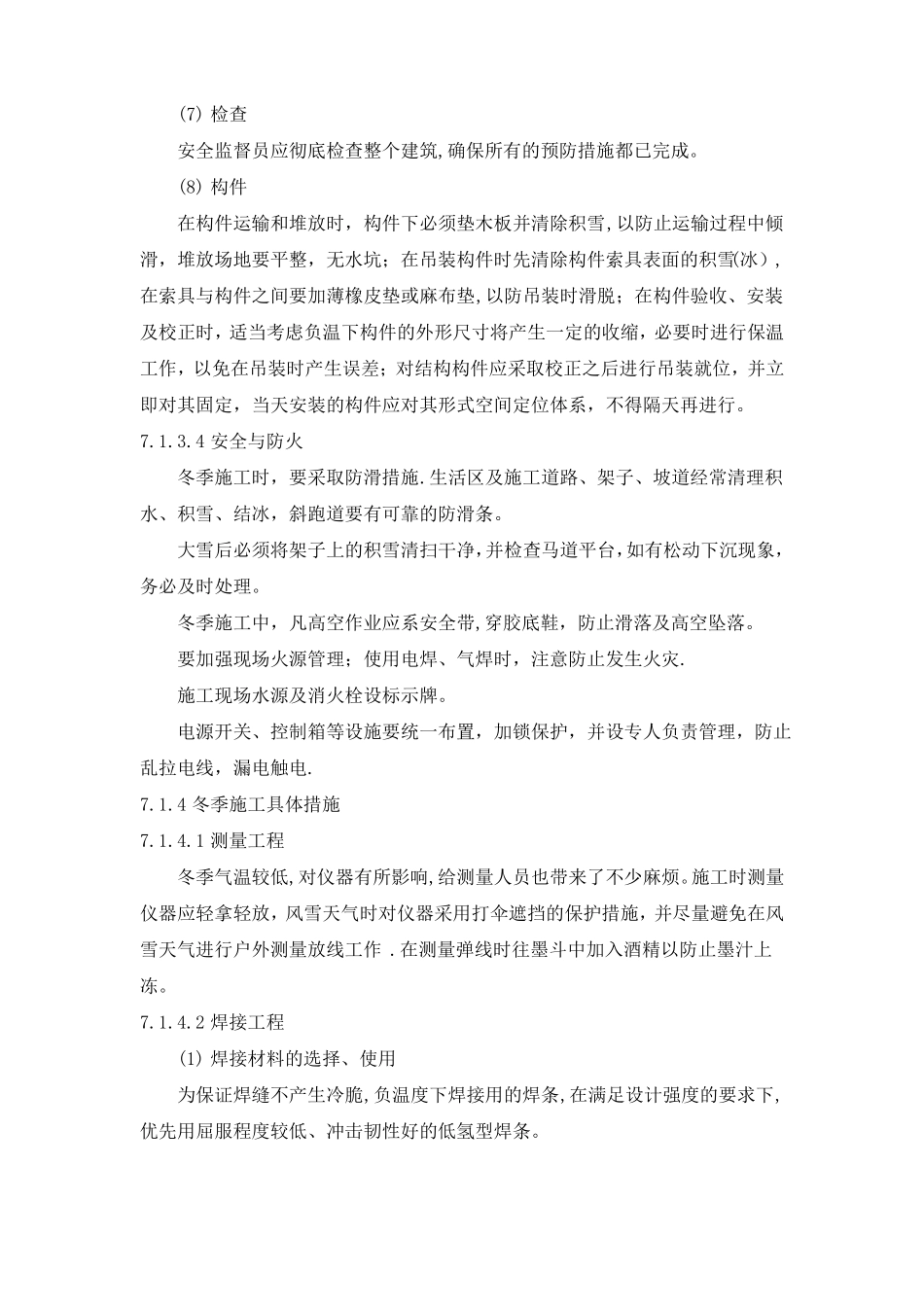

7、冬雨季施工技术保证措施7
1冬季施工(1)《建筑工程冬期施工规程》JGJ104—2011规定:当冬天来临时,若连续5天的日平均气温稳定低于5℃,或日最低气温低于0℃时,则此5日后的第一日为冬期施工的开始日期;当天气转暖时,若出现连续5天的日平均气温稳定在5℃以上时,则此5天后的第一天为冬期施工的终止日期
(2)根据东营地区多年的温度统计规定,每年的11月15日至第二年的3月15日为冬期施工阶段
1冬季施工主要内容测量工程、焊接工程、模板工程、混凝土工程、装修工程、水暖设备工程、电气安装工程
2冬季施工特点分析冬季施工由于施工条件及环境不利,会对整个施工过程中的质量、进度、安全等有所影响
尤其是工程质量事故的多发季节,以砼工程最为显著
质量事故的出现具有隐蔽性、滞后性,即冬天进行的工程,大多数质量问题在次年春季才开始暴露,因而给事故处理带来很大的难度,轻者进行修补,重者重新施工,不仅给工程带来损失,而且影响工程的使用寿命
在低温下钢构件容易造成冷伤,并且对焊接工艺也有特殊的要求
冬季施工所要求的计划性和准备工作时间性强
由于准备工作的时间短,技术要求复杂,盲目施工会导致一些质量事故
这主要是冬季施工的准备工作不上、仓促施工造成的
3冬季施工准备7
1组织措施(1)针对冬季施工阶段制定相应的对应措施,并且对于进行冬季施工的工程项目,在进场后我们将组织专人编制冬季施工方案
编制的原则是:确保工程质量、经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期
冬季施工方案应包括的内容有施工程序,施工方法,现场布置,设备、材料、能源、工具的供应计划,安全防火措施,测温控制和质量检查制度等
方案确定后,组织有关人员学习,并向班组进行交底
(2)安排专人测量施工期间的室外气温,砂浆、砼的温度并作好记录
进入冬季施工
