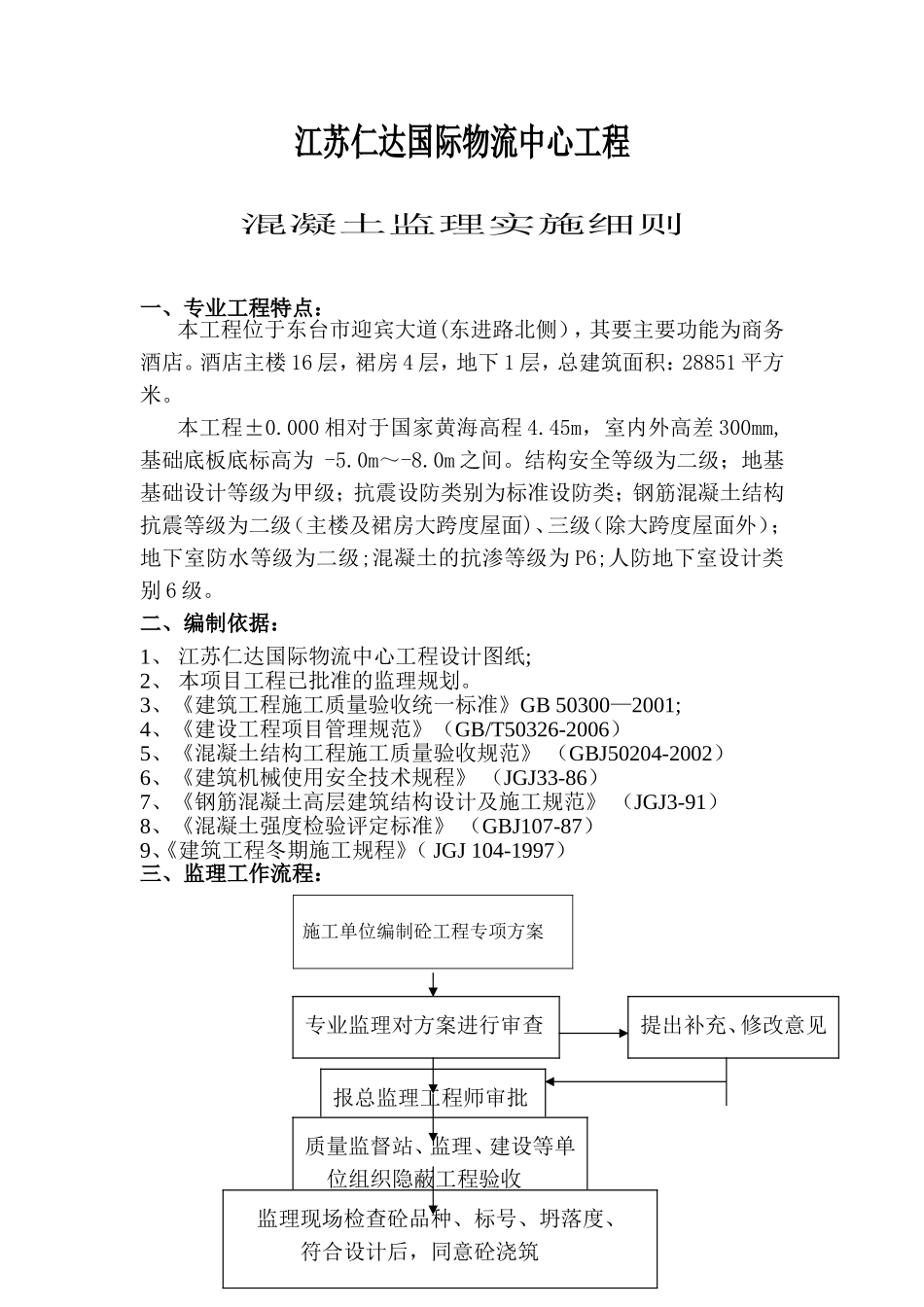

江苏仁达国际物流中心工程监理实施细则(混凝土工程)内容提要:专业工程特点编制依据监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制1江苏仁达国际物流中心工程混凝土监理实施细则一、专业工程特点:本工程位于东台市迎宾大道(东进路北侧),其要主要功能为商务酒店
酒店主楼16层,裙房4层,地下1层,总建筑面积:28851平方米
000相对于国家黄海高程4
45m,室内外高差300mm,基础底板底标高为-5
结构安全等级为二级;地基基础设计等级为甲级;抗震设防类别为标准设防类;钢筋混凝土结构抗震等级为二级(主楼及裙房大跨度屋面)、三级(除大跨度屋面外);地下室防水等级为二级;混凝土的抗渗等级为P6;人防地下室设计类别6级
二、编制依据:1、江苏仁达国际物流中心工程设计图纸;2、本项目工程已批准的监理规划
3、《建筑工程施工质量验收统一标准》GB50300—2001;4、《建设工程项目管理规范》(GB/T50326-2006)5、《混凝土结构工程施工质量验收规范》(GBJ50204-2002)6、《建筑机械使用安全技术规程》(JGJ33-86)7、《钢筋混凝土高层建筑结构设计及施工规范》(JGJ3-91)8、《混凝土强度检验评定标准》(GBJ107-87)9、《建筑工程冬期施工规程》(JGJ104-1997)三、监理工作流程:施工单位编制砼工程专项方案2专业监理对方案进行审查提出补充、修改意见报总监理工程师审批质量监督站、监理、建设等单位组织隐蔽工程验收监理现场检查砼品种、标号、坍落度、符合设计后,同意砼浇筑四、监理工作控制目标及控制要点(一)事前监理控制要点与方法1
组织有关监理人员学习相关图纸、技术资料、施工规范和质量标准
砼分项工程施工前,组织相关图纸会审,会审后,
