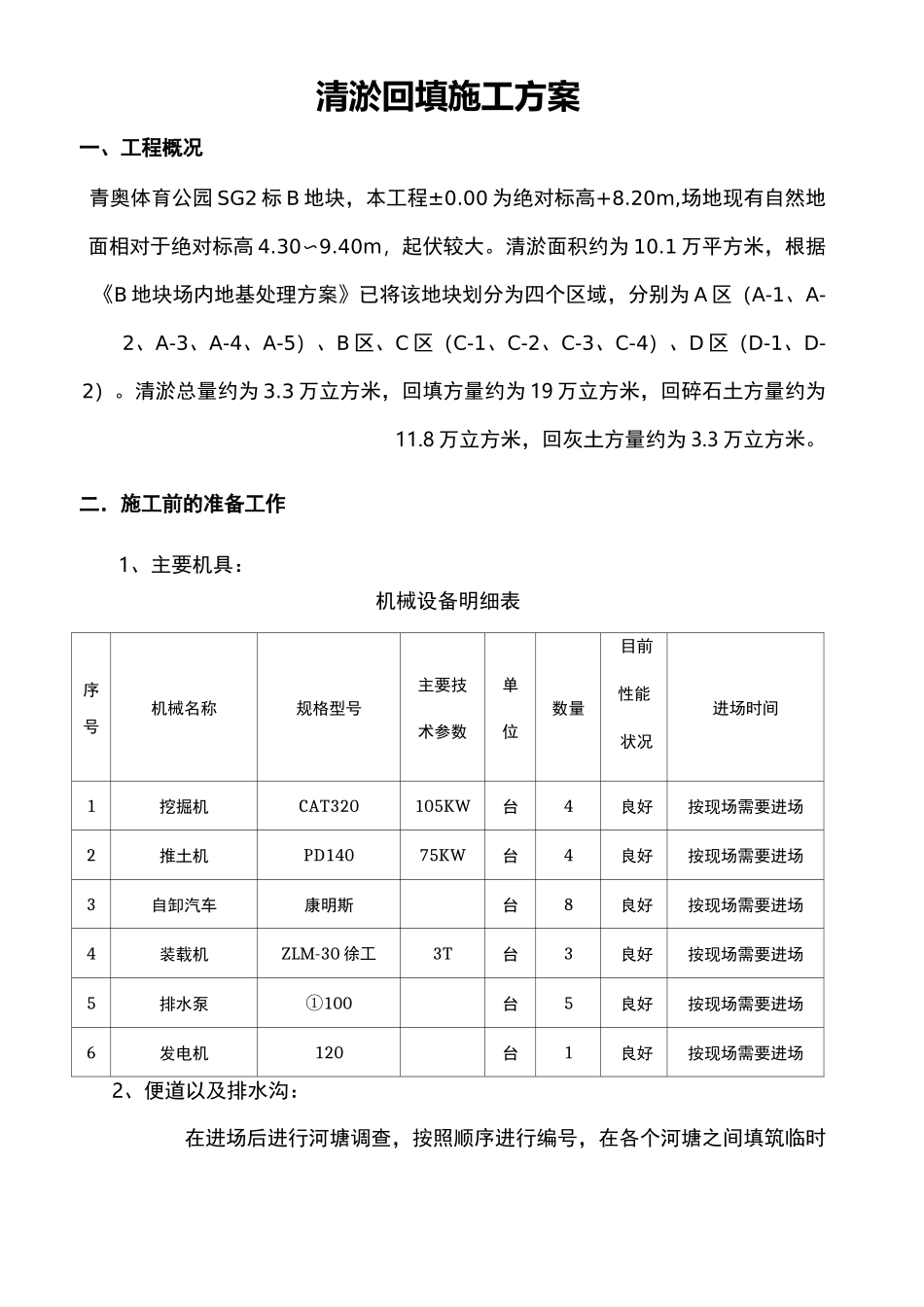

清淤回填施工方案一、工程概况青奥体育公园SG2标B地块,本工程±0
00为绝对标高+8
20m,场地现有自然地面相对于绝对标高4
40m,起伏较大
清淤面积约为10
1万平方米,根据《B地块场内地基处理方案》已将该地块划分为四个区域,分别为A区(A-1、A-2、A-3、A-4、A-5)、B区、C区(C-1、C-2、C-3、C-4)、D区(D-1、D-2)
清淤总量约为3
3万立方米,回填方量约为19万立方米,回碎石土方量约为11
8万立方米,回灰土方量约为3

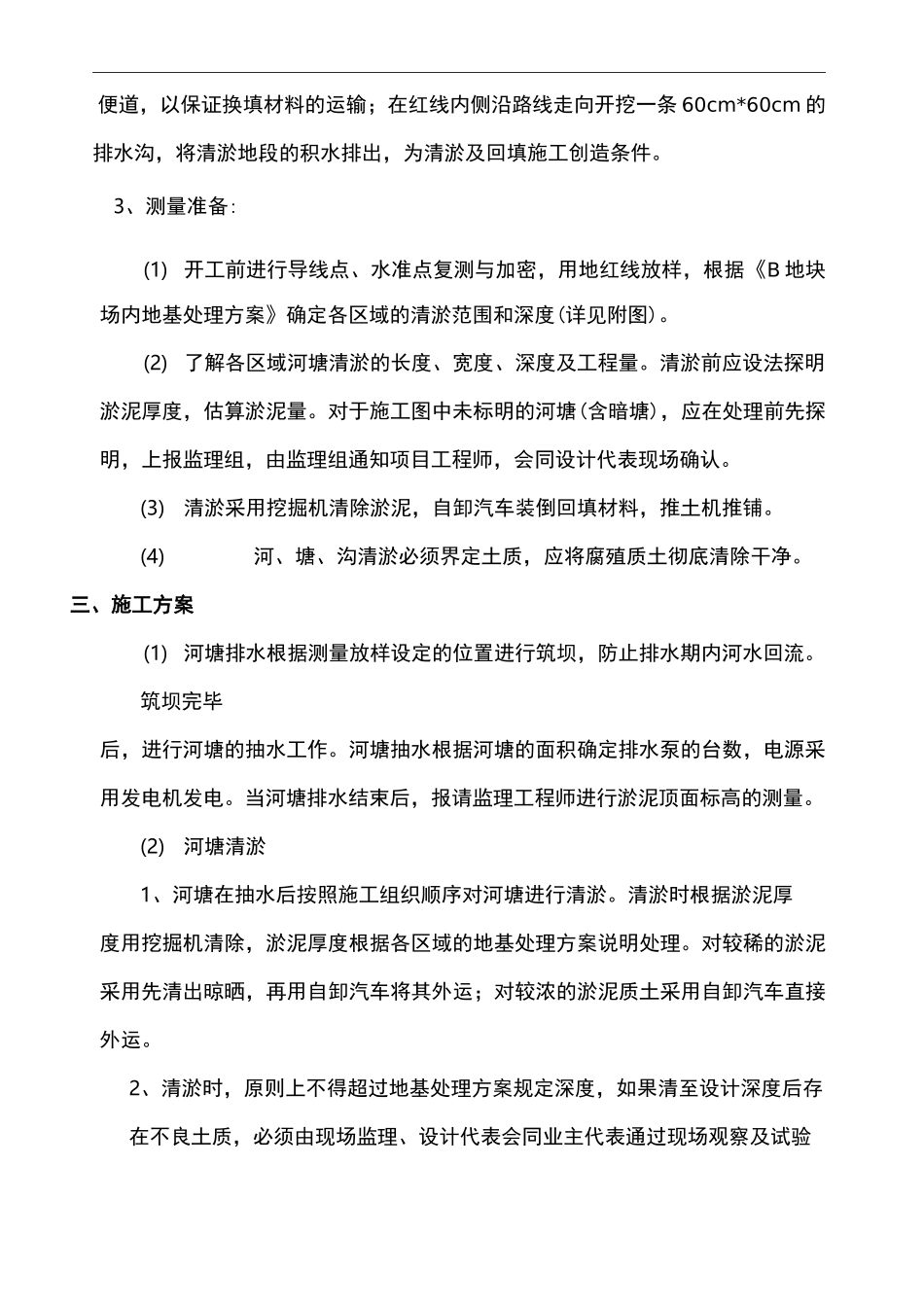

二.施工前的准备工作1、主要机具:机械设备明细表序号机械名称规格型号主要技术参数单位数量目前性能状况进场时间1挖掘机CAT320105KW台4良好按现场需要进场2推土机PD14075KW台4良好按现场需要进场3自卸汽车康明斯台8良好按现场需要进场4装载机ZLM-30徐工3T台3良好按现场需要进场5排水泵100①台5良好按现场需要进场6发电机120台1良好按现场需要进场2、便道以及排水沟:在进场后进行河塘调查,按照顺序进行编号,在各个河塘之间填筑临时便道,以保证换填材料的运输;在红线内侧沿路线走向开挖一条60cm*60cm的排水沟,将清淤地段的积水排出,为清淤及回填施工创造条件
3、测量准备:(1)开工前进行导线点、水准点复测与加密,用地红线放样,根据《B地块场内地基处理方案》确定各区域的清淤范围和深度(详见附图)
(2)了解各区域河塘清淤的长度、宽度、深度及工程量
清淤前应设法探明淤泥厚度,估算淤泥量
对于施工图中未标明的河塘(含暗塘),应在处理前先探明,上报监理组,由监理组通知项目工程师,会同设计代表现场确认
(3)清淤采用挖掘机清除淤泥,自卸汽车装倒回填材料,推土机推铺
(4)河、塘、沟清淤必须界定土质,应将腐殖质土彻底清除干净
三、施工方案(1)河塘排水根据测量放样设定的位置进行筑坝,防止排
