第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页12061回风顺槽掘开口点处绞车硐室及基础安全技术措施一、工程概况按设计要求需在12061回风顺槽开口处掘绞车硐室及绞车基础
为保证施工期间的安全,特编制此安全技术措施,施工人员务必遵照执行
二、施工前准备1、由施工单位在施工地点将风水管加设三通,并进行试通
2、由施工单位把支护材料、废旧皮带、大板、半圆木、施工工具运到施工地点附近不影响行车、行人的宽敞地点分类堆放整齐
3、施工前,由地测队根据技术部放线通知要求画出12061回风顺槽轨道中心线,并延至将掘硐室的帮上并作好记号,轨道中心线即为绞车硐室及绞车基础中心线
4、施工前,由通风工区将施工点前后20米范围内的风筒改至施工点对帮
三、施工方法1、施工时采用打眼放炮配合风镐手镐掘进
四、施工技术要求1、所掘硐室尺寸:长×宽×高=3米(硐室中线)×3米×2米;所掘绞车基础尺寸:长×宽×深=2
5米×1米×1

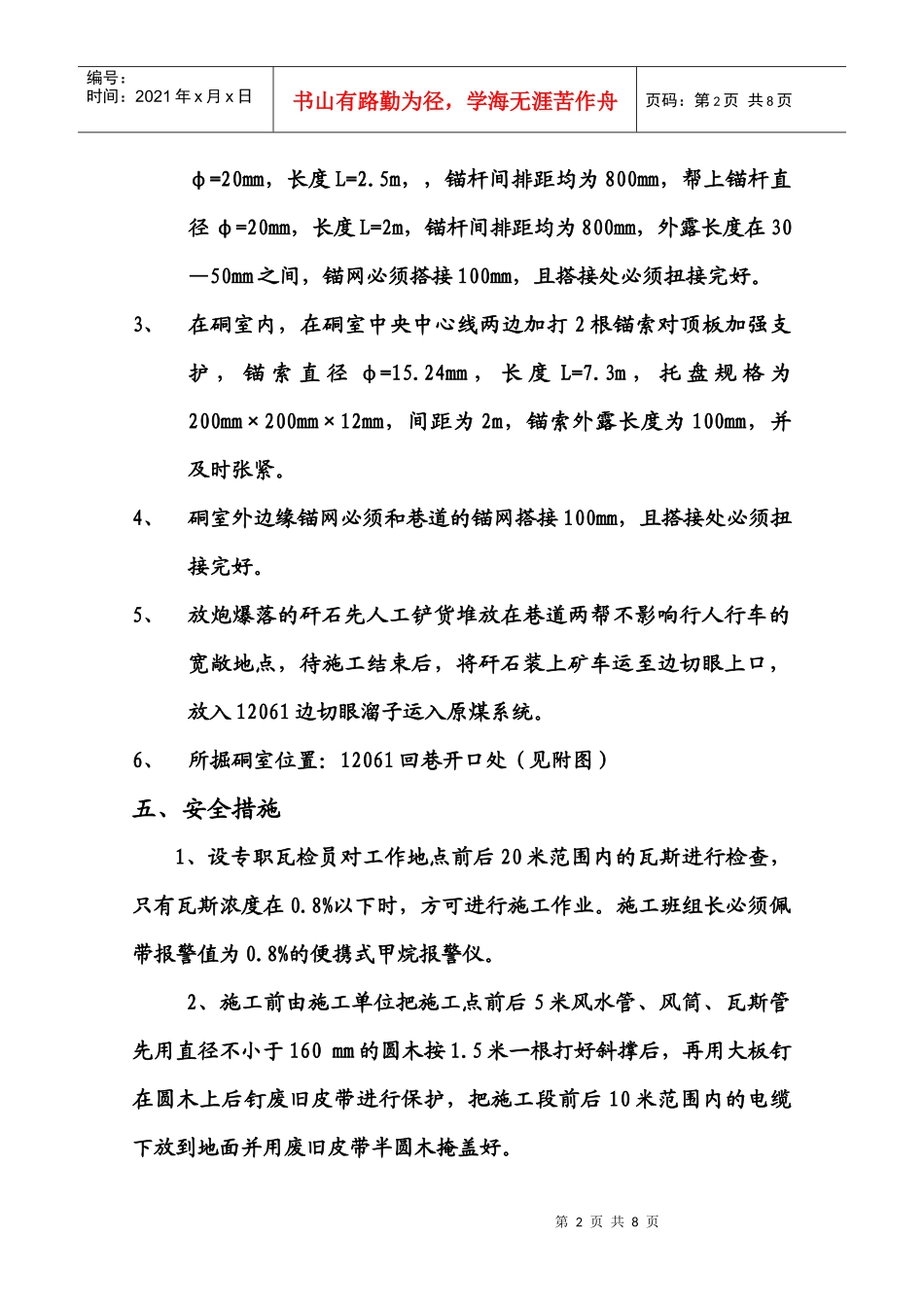

2、硐室顶、帮均采用钢筋网加树脂锚杆进行支护,顶板锚杆直径第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页φ=20mm,长度L=2
5m,,锚杆间排距均为800mm,帮上锚杆直径φ=20mm,长度L=2m,锚杆间排距均为800mm,外露长度在30—50mm之间,锚网必须搭接100mm,且搭接处必须扭接完好
3、在硐室内,在硐室中央中心线两边加打2根锚索对顶板加强支护,锚索直径φ=15
24mm,长度L=7
3m,托盘规格为200mm×200mm×12mm,间距为2m,锚索外露长度为100mm,并及时张紧
4、硐室外边缘锚网必须和巷道的锚网搭接100mm,且搭接处必须扭接完好

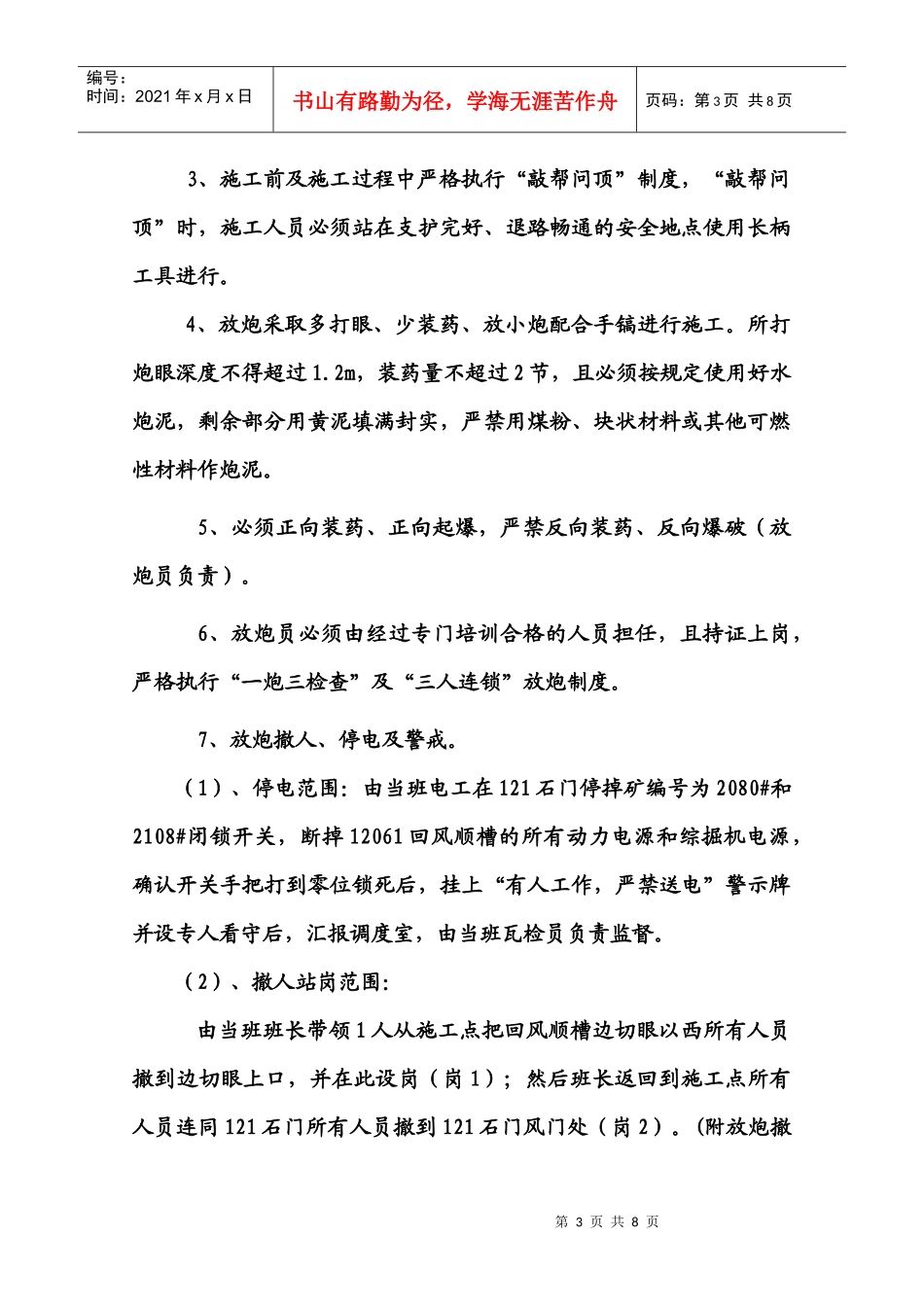

5、放炮爆落的矸石先人工铲货堆放在巷道两帮不影响行人行车的宽敞地点,待施工结束后,将矸石装上矿车运至
