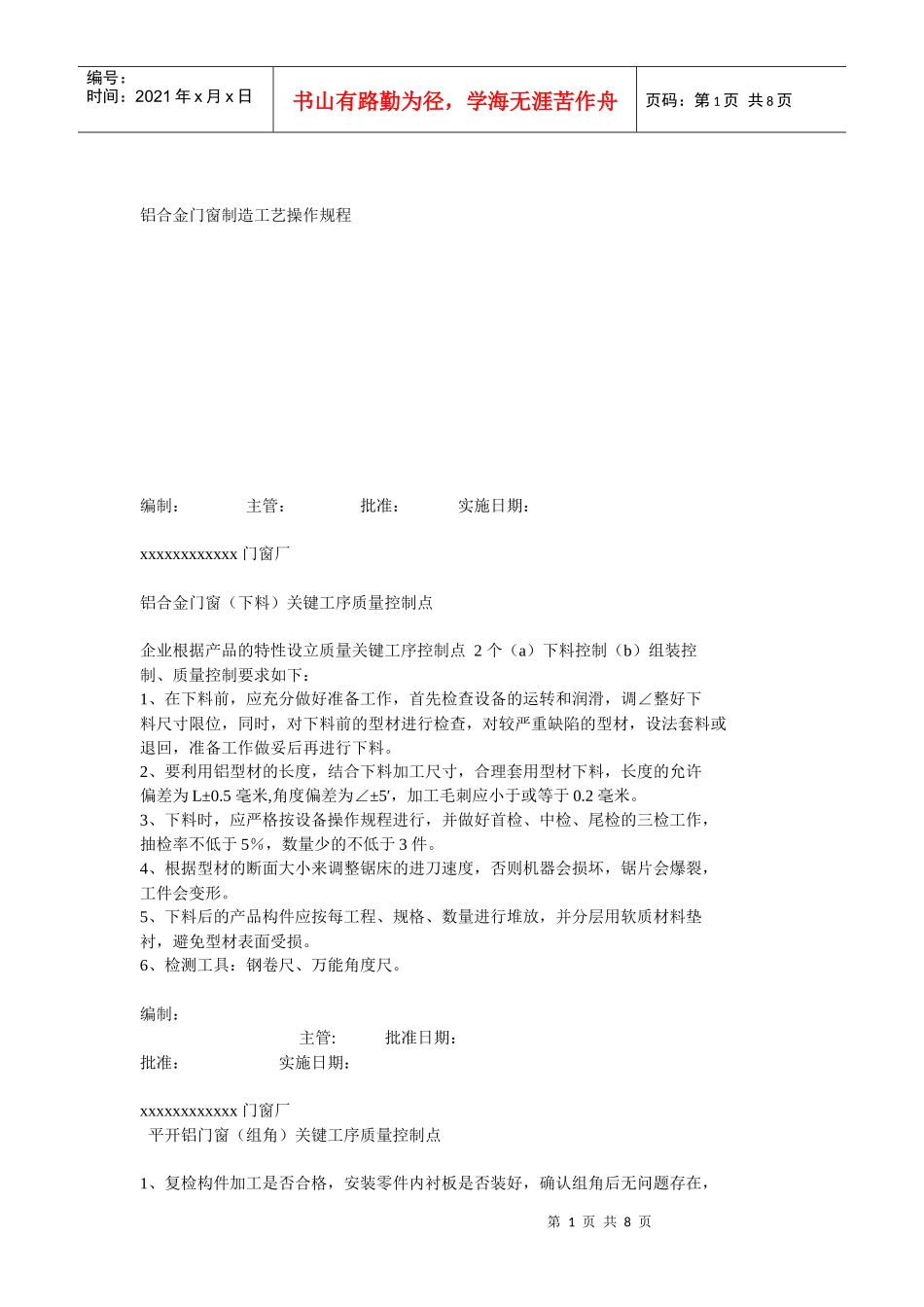

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页铝合金门窗制造工艺操作规程编制:主管:批准:实施日期:xxxxxxxxxxxx门窗厂铝合金门窗(下料)关键工序质量控制点企业根据产品的特性设立质量关键工序控制点2个(a)下料控制(b)组装控制、质量控制要求如下:1、在下料前,应充分做好准备工作,首先检查设备的运转和润滑,调∠整好下料尺寸限位,同时,对下料前的型材进行检查,对较严重缺陷的型材,设法套料或退回,准备工作做妥后再进行下料。2、要利用铝型材的长度,结合下料加工尺寸,合理套用型材下料,长度的允许偏差为L±0.5毫米,角度偏差为∠±5′,加工毛刺应小于或等于0.2毫米。3、下料时,应严格按设备操作规程进行,并做好首检、中检、尾检的三检工作,抽检率不低于5%,数量少的不低于3件。4、根据型材的断面大小来调整锯床的进刀速度,否则机器会损坏,锯片会爆裂,工件会变形。5、下料后的产品构件应按每工程、规格、数量进行堆放,并分层用软质材料垫衬,避免型材表面受损。6、检测工具:钢卷尺、万能角度尺。编制:主管:批准日期:批准:实施日期:xxxxxxxxxxxx门窗厂平开铝门窗(组角)关键工序质量控制点1、复检构件加工是否合格,安装零件内衬板是否装好,确认组角后无问题存在,第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页方可组角装配。2、装配组角时,应把扇(构件)平放在组角机托架上,按工艺技术标准和产品生产设计图样、规格尺寸配置的构件进行四角连接。3、组角后的连接处应平整、无扭拧,对存在的缺陷必须进行校正处理。组角后二件不平度应≤0.4mm,二件间隙应≤0.3mm,宽度或高度外形尺寸≤2000mm允许偏差±2.0mm,>2000mm允许偏差±2.5mm,对角线长度≤3000mm允许偏差≤2.5mm,>3000mm允许偏差≤3.5mm,搭接量四周均匀,允许偏差±1.0mm。4、组角成形后,应根据规格进行分类堆放,并用软质材料垫衬,防止型材表面擦伤。5、控制方法:自检和抽检,自检100%,抽检5%,最少不低于3樘。6、钢卷尺、塞尺、游标卡尺、深度尺、φ20园柱棒。编制:主管:批准日期:批准:实施日期:xxxxxxxxxxxx门窗厂推拉铝门窗框、扇(组装)工序质量控制点1、在装配时应把待装配的构件平放在装配台上,按工艺技术标准和产品生产设计图、规格尺寸配置的构件进行四角连接,成形装配。2、框组装:应粘贴四角防水胶条,上框放入防盗定位块,组成框旋紧固定螺钉。3、扇组装:a、各构件穿密封条,密封条加长2%穿入,在上部点入硅胶粘结。b、玻璃上包U型密封条,上下框先装下部装入玻璃垫块,装竖料时应在侧面垫入防震垫块,并用玻璃胶定位。c、装入螺钉前装上档风块及滑轮,旋紧螺钉检验对角线符合要求,滑轮要转动灵活,无卡滞现象。4、装配好的连接处,应平稳、密封,对存在的缺陷必须进行校正和处理,其连接处的高低偏差应≤0.4mm,连接处的拼装缝隙应≤0.3mm。5、装配好的框或扇应平整,无扭拧,其外形尺寸,宽度或高度≤2000mm,允许偏差±2.0mm;>2000mm允许偏差±2.5mm,对角线长度≤3000mm,允许偏差≤2.5mm,>3000mm允许偏差≤3.5mm。6、框扇或成形装配后,应根据规定进行分类,堆放规格一致、隔层保护,堆放高度不宜过高,一般不准超过40只框扇。7、控制方法:自检和抽检,自检100%,抽检5%,最小不低于3樘。8、检测工具:钢卷尺、深度尺、φ20园柱棒。编制:主管:批准日期:批准:实施日期:xxxxxxxxxxxx门窗厂括毛刺工艺规程第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页1、将下料后的型材轻放在垫有木条或橡胶条的铁橙或支架上,用折断的钢锯条快刃口或用专工具,稍用力括去下料切口处的毛刺,严禁用力过猛,导致切口倒钝过大影响装配件的平面、而使缝隙过大。2、括毛刺后的型材应平滑,手模无毛刺凸感,同时清除下料时的残余铝屑。3、括毛刺时必须轻起轻放,分层堆放,不允许型材抽拉,导致型材表面涂膜划破。编制:主管:批准日期:批准:实施日期:xxxxxxxxxxxx门窗厂铣切槽口,榫肩工艺规程1、工作前,应首先...
