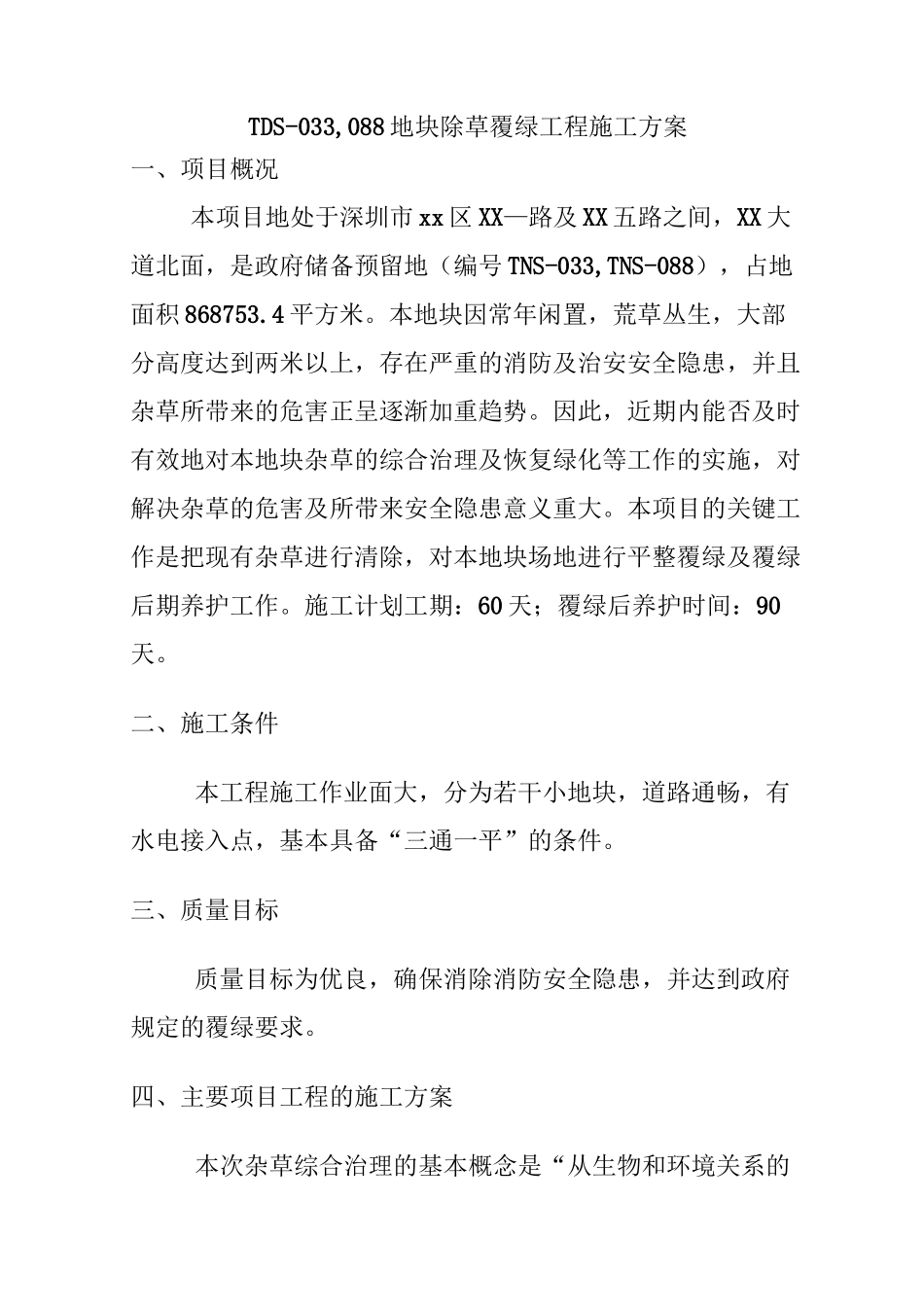

TDS-033,088地块除草覆绿工程施工方案一、项目概况本项目地处于深圳市xx区XX—路及XX五路之间,XX大道北面,是政府储备预留地(编号TNS-033,TNS-088),占地面积868753
本地块因常年闲置,荒草丛生,大部分高度达到两米以上,存在严重的消防及治安安全隐患,并且杂草所带来的危害正呈逐渐加重趋势
因此,近期内能否及时有效地对本地块杂草的综合治理及恢复绿化等工作的实施,对解决杂草的危害及所带来安全隐患意义重大
本项目的关键工作是把现有杂草进行清除,对本地块场地进行平整覆绿及覆绿后期养护工作
施工计划工期:60天;覆绿后养护时间:90天
二、施工条件本工程施工作业面大,分为若干小地块,道路通畅,有水电接入点,基本具备“三通一平”的条件
三、质量目标质量目标为优良,确保消除消防安全隐患,并达到政府规定的覆绿要求

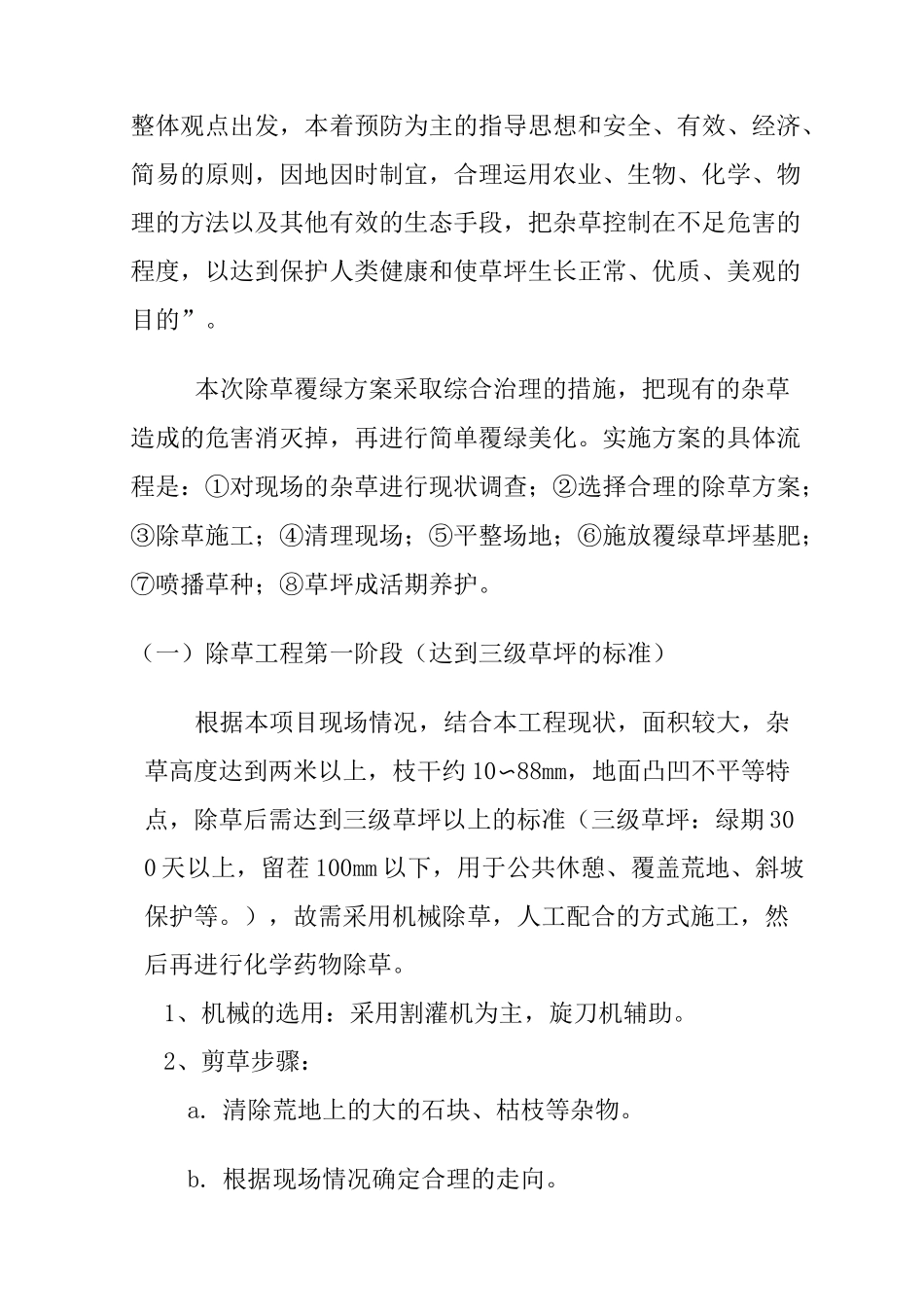

四、主要项目工程的施工方案本次杂草综合治理的基本概念是“从生物和环境关系的整体观点出发,本着预防为主的指导思想和安全、有效、经济、简易的原则,因地因时制宜,合理运用农业、生物、化学、物理的方法以及其他有效的生态手段,把杂草控制在不足危害的程度,以达到保护人类健康和使草坪生长正常、优质、美观的目的”
本次除草覆绿方案采取综合治理的措施,把现有的杂草造成的危害消灭掉,再进行简单覆绿美化
实施方案的具体流程是:①对现场的杂草进行现状调查;②选择合理的除草方案;③除草施工;④清理现场;⑤平整场地;⑥施放覆绿草坪基肥;⑦喷播草种;⑧草坪成活期养护
(一)除草工程第一阶段(达到三级草坪的标准)根据本项目现场情况,结合本工程现状,面积较大,杂草高度达到两米以上,枝干约10〜88mm,地面凸凹不平等特点,除草后需达到三级草坪以上的标准(三级草坪:绿期300天以上,留茬100mm以下,用于公共休憩、覆盖荒地、斜坡保护等
),故需采用机械除草,人工配合的方式施工
