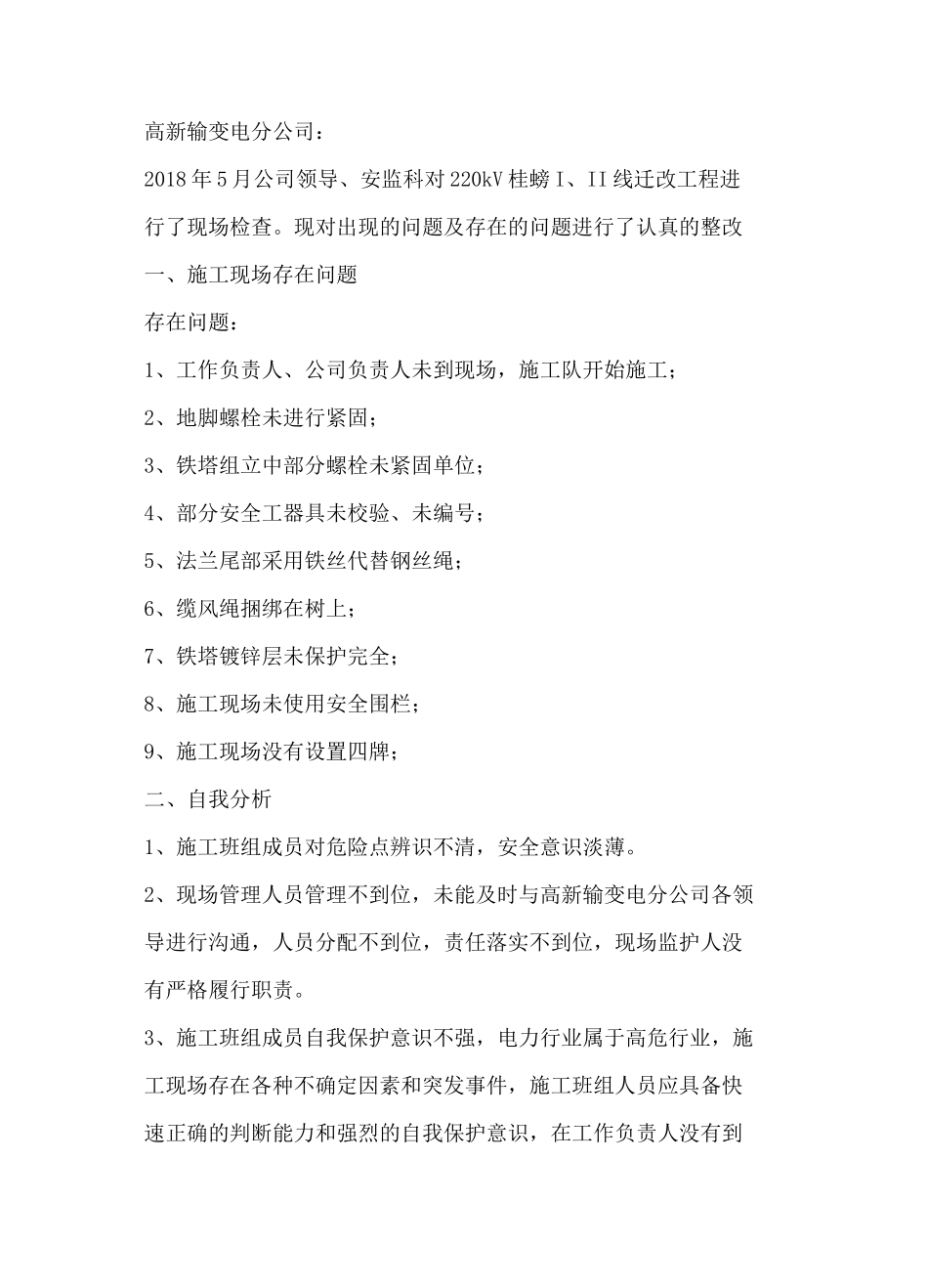

220kV桂螃I、II线迁改工程2018年5月15日违章整改报告湘潭潭州电力建设有限公司2018年5月16日高新输变电分公司:2018年5月公司领导、安监科对220kV桂螃I、II线迁改工程进行了现场检查
现对出现的问题及存在的问题进行了认真的整改一、施工现场存在问题存在问题:1、工作负责人、公司负责人未到现场,施工队开始施工;2、地脚螺栓未进行紧固;3、铁塔组立中部分螺栓未紧固单位;4、部分安全工器具未校验、未编号;5、法兰尾部采用铁丝代替钢丝绳;6、缆风绳捆绑在树上;7、铁塔镀锌层未保护完全;8、施工现场未使用安全围栏;9、施工现场没有设置四牌;二、自我分析1、施工班组成员对危险点辨识不清,安全意识淡薄
2、现场管理人员管理不到位,未能及时与高新输变电分公司各领导进行沟通,人员分配不到位,责任落实不到位,现场监护人没有严格履行职责
3、施工班组成员自我保护意识不强,电力行业属于高危行业,施工现场存在各种不确定因素和突发事件,施工班组人员应具备快速正确的判断能力和强烈的自我保护意识,在工作负责人没有到场的情况下,绝不能盲目施工

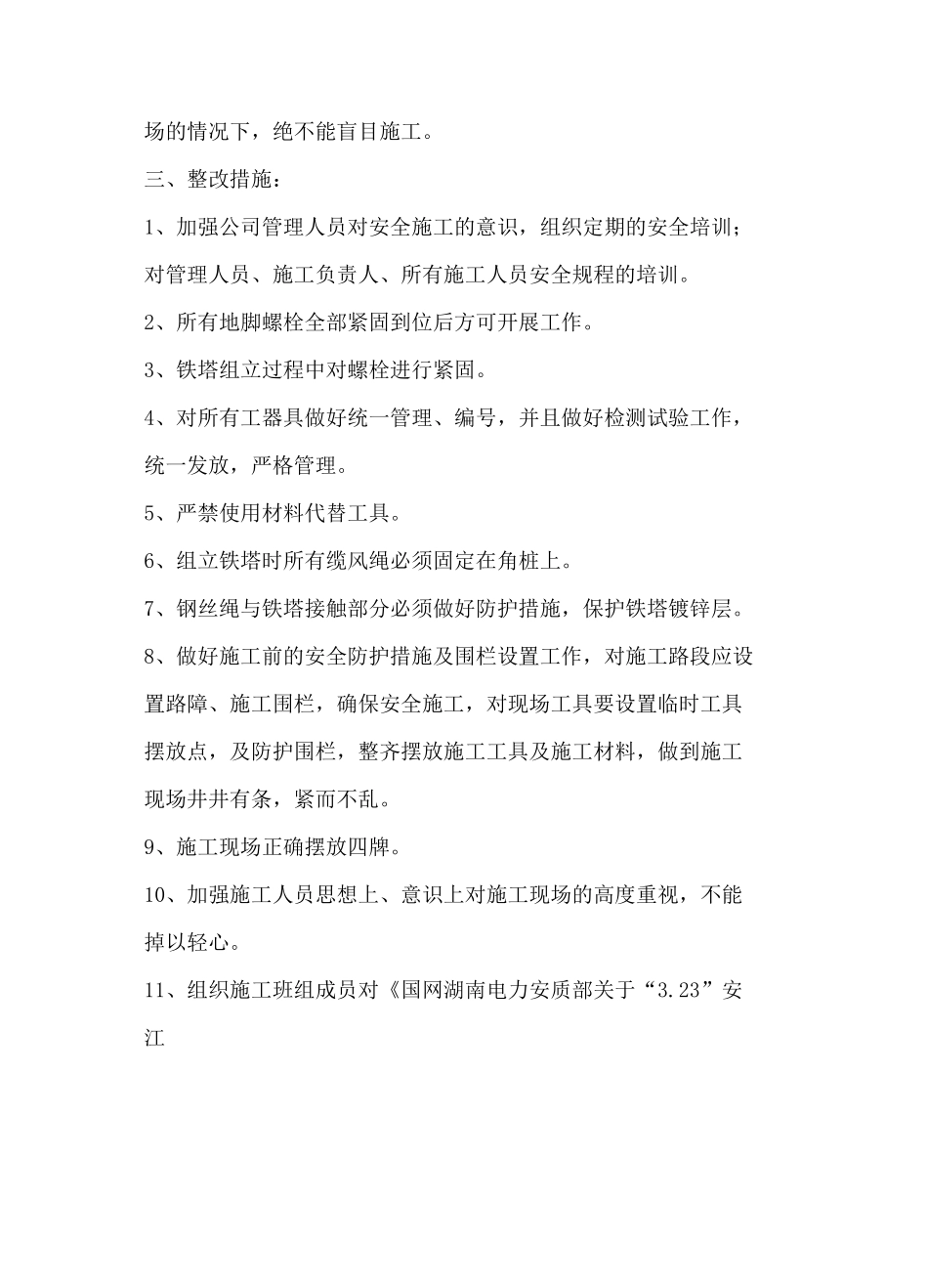

三、整改措施:1、加强公司管理人员对安全施工的意识,组织定期的安全培训;对管理人员、施工负责人、所有施工人员安全规程的培训
2、所有地脚螺栓全部紧固到位后方可开展工作
3、铁塔组立过程中对螺栓进行紧固
4、对所有工器具做好统一管理、编号,并且做好检测试验工作,统一发放,严格管理
5、严禁使用材料代替工具
6、组立铁塔时所有缆风绳必须固定在角桩上
7、钢丝绳与铁塔接触部分必须做好防护措施,保护铁塔镀锌层
8、做好施工前的安全防护措施及围栏设置工作,对施工路段应设置路障、施工围栏,确保安全施工,对现场工具要设置临时工具摆放点,及防护围栏,整齐摆放施工工具及施工材料,做到施工现场井井有条,紧而不乱
9、施工现场正确摆放四牌
10、加强施工人员思想上、意识
