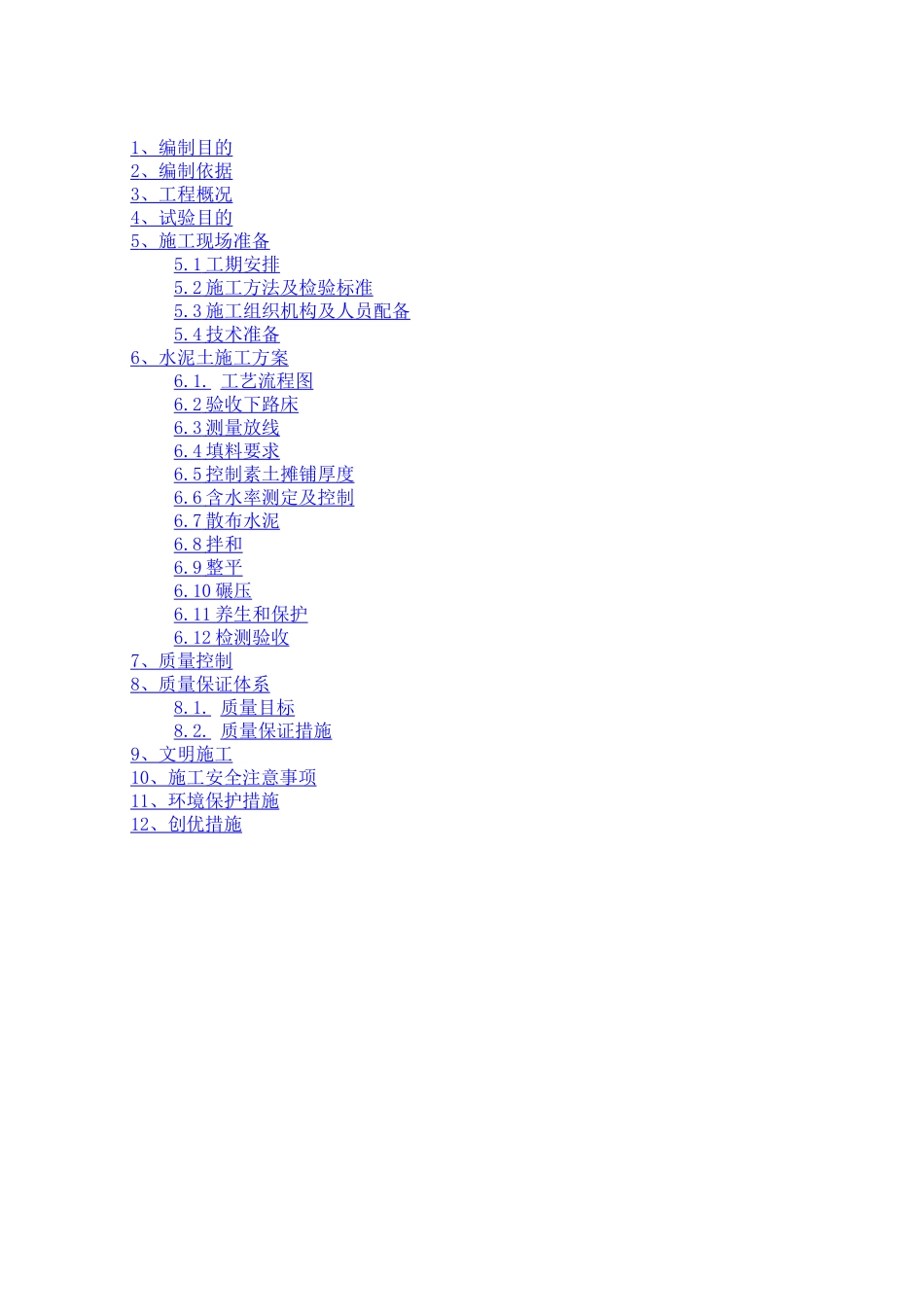

机西高速公路JXZT-1标路床水泥土施工方案编制:复核:审核:浙江正方交通建设有限公司机西高速JXZT-1标项目经理部二O—四年五月十五日1、编制目的2、编制依据3、工程概况4、试验目的5、施工现场准备5
1工期安排5
2施工方法及检验标准5
3施工组织机构及人员配备5
4技术准备6、水泥土施工方案6
工艺流程图6
2验收下路床6
3测量放线6
4填料要求6
5控制素土摊铺厚度6
6含水率测定及控制6
7散布水泥6
11养生和保护6
12检测验收7、质量控制8、质量保证体系8

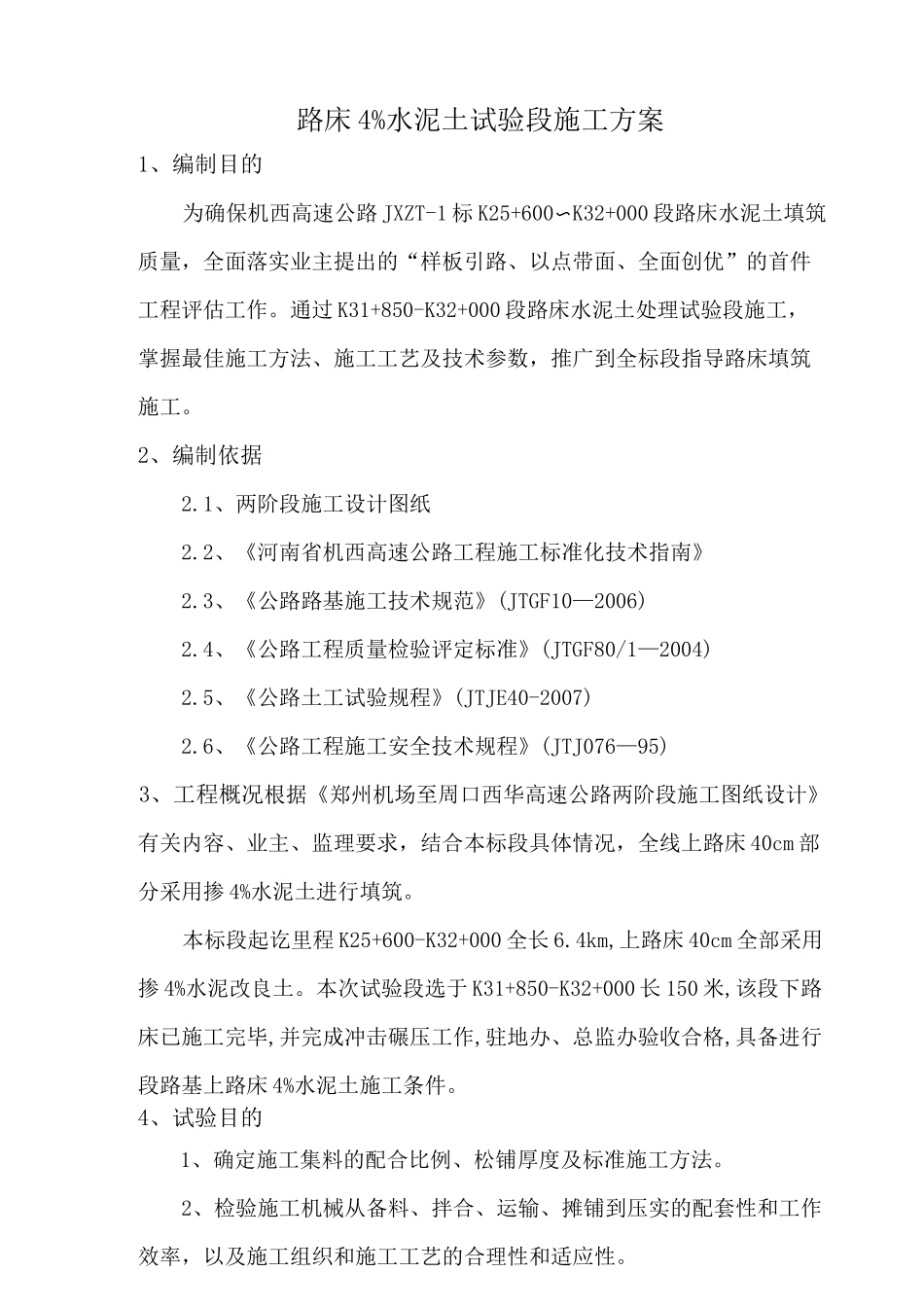

质量保证措施9、文明施工10、施工安全注意事项11、环境保护措施12、创优措施路床4%水泥土试验段施工方案1、编制目的为确保机西高速公路JXZT-1标K25+600〜K32+000段路床水泥土填筑质量,全面落实业主提出的“样板引路、以点带面、全面创优”的首件工程评估工作
通过K31+850-K32+000段路床水泥土处理试验段施工,掌握最佳施工方法、施工工艺及技术参数,推广到全标段指导路床填筑施工
2、编制依据2
1、两阶段施工设计图纸2
2、《河南省机西高速公路工程施工标准化技术指南》2
3、《公路路基施工技术规范》(JTGF10—2006)2
4、《公路工程质量检验评定标准》(JTGF80/1—2004)2
5、《公路土工试验规程》(JTJE40-2007)2
6、《公路工程施工安全技术规程》(JTJ076—95)3、工程概况根据《郑州机场至周口西华高速公路两阶段施工图纸设计》有关内容、业主、监理要求,结合本标段具体情况,全线上路床40cm部分采用掺4%水泥土进行填筑
本标段起讫里程K25+600-K32+000全长6
4km,上路床40cm全部采用掺4%水泥改良土
本次试验段选于K31+850-K32+000长150米,该段下路床已施工完毕
