钢筋混凝土圆管涵施工FinalrevisionbystandardizationteamonDecember10,2020
中国建筑股份有限公司阿尔及利亚南北高速公路53km项目钢筋混凝土圆管涵施工方案2013年11月6日钢筋混凝土圆管涵施工1

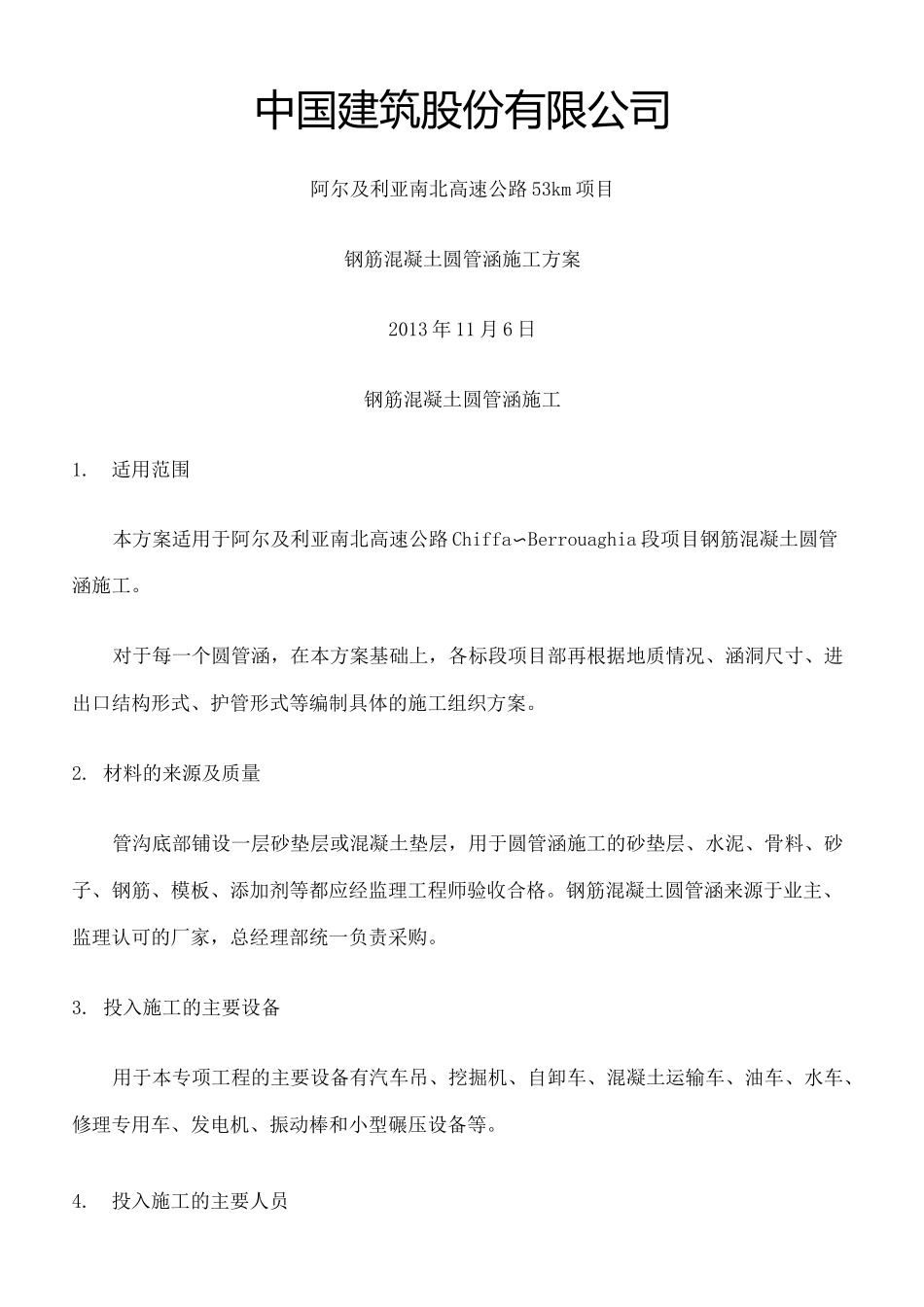

适用范围本方案适用于阿尔及利亚南北高速公路Chiffa〜Berrouaghia段项目钢筋混凝土圆管涵施工
对于每一个圆管涵,在本方案基础上,各标段项目部再根据地质情况、涵洞尺寸、进出口结构形式、护管形式等编制具体的施工组织方案
材料的来源及质量管沟底部铺设一层砂垫层或混凝土垫层,用于圆管涵施工的砂垫层、水泥、骨料、砂子、钢筋、模板、添加剂等都应经监理工程师验收合格
钢筋混凝土圆管涵来源于业主、监理认可的厂家,总经理部统一负责采购
投入施工的主要设备用于本专项工程的主要设备有汽车吊、挖掘机、自卸车、混凝土运输车、油车、水车、修理专用车、发电机、振动棒和小型碾压设备等

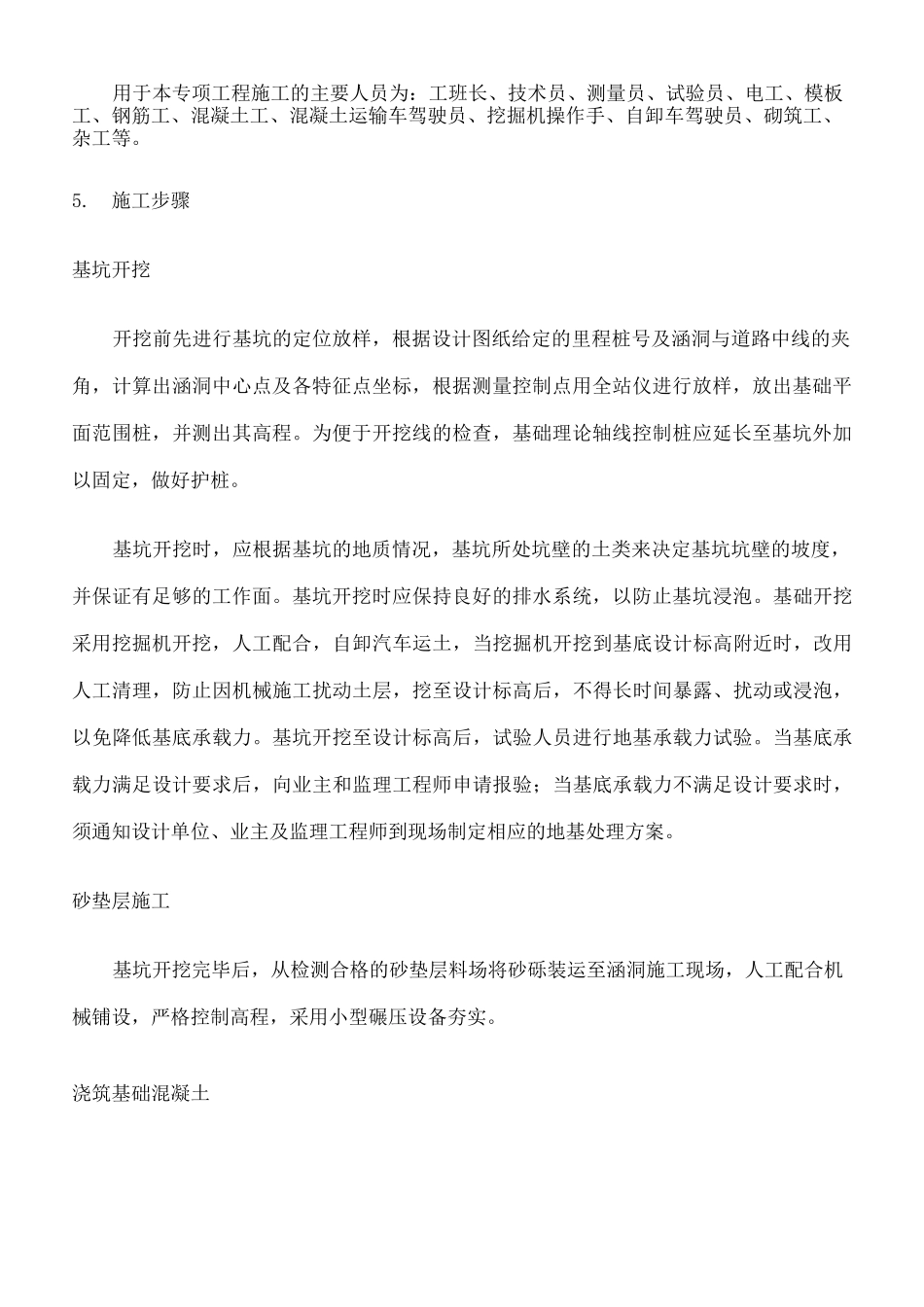

投入施工的主要人员用于本专项工程施工的主要人员为:工班长、技术员、测量员、试验员、电工、模板工、钢筋工、混凝土工、混凝土运输车驾驶员、挖掘机操作手、自卸车驾驶员、砌筑工、杂工等
施工步骤基坑开挖开挖前先进行基坑的定位放样,根据设计图纸给定的里程桩号及涵洞与道路中线的夹角,计算出涵洞中心点及各特征点坐标,根据测量控制点用全站仪进行放样,放出基础平面范围桩,并测出其高程
为便于开挖线的检查,基础理论轴线控制桩应延长至基坑外加以固定,做好护桩
基坑开挖时,应根据基坑的地质情况,基坑所处坑壁的土类来决定基坑坑壁的坡度,并保证有足够的工作面
基坑开挖时应保持良好的排水系统,以防止基坑浸泡
基础开挖采用挖掘机开挖,人工配合,自卸汽车运土,当挖掘机开挖到基底设计标高附近时,改用人工清理,防止因机械施工扰动土层,挖至设计标高后,不得长时间暴露、扰动或浸泡,以免降低基底承载
