标准段2标准段3标谁段*标准段$标准障<1标淮尿雷‘标准段一、施工方案淖尔壕煤矿4个煤仓的尺寸相同,安装工艺亦相同,共同使用一套设备,两煤仓之间安装一部胶带
1号煤仓上方分别搭接上仓胶带输送机机头卸载滚筒与配仓胶带机机尾
1号煤仓安装溜槽30节,分别为裤衩溜槽1节(即直流槽),非标溜槽3节,标准溜槽26节,2号煤仓安装溜槽29节,分别为直流槽1节,非标溜槽5节,标准溜槽23节

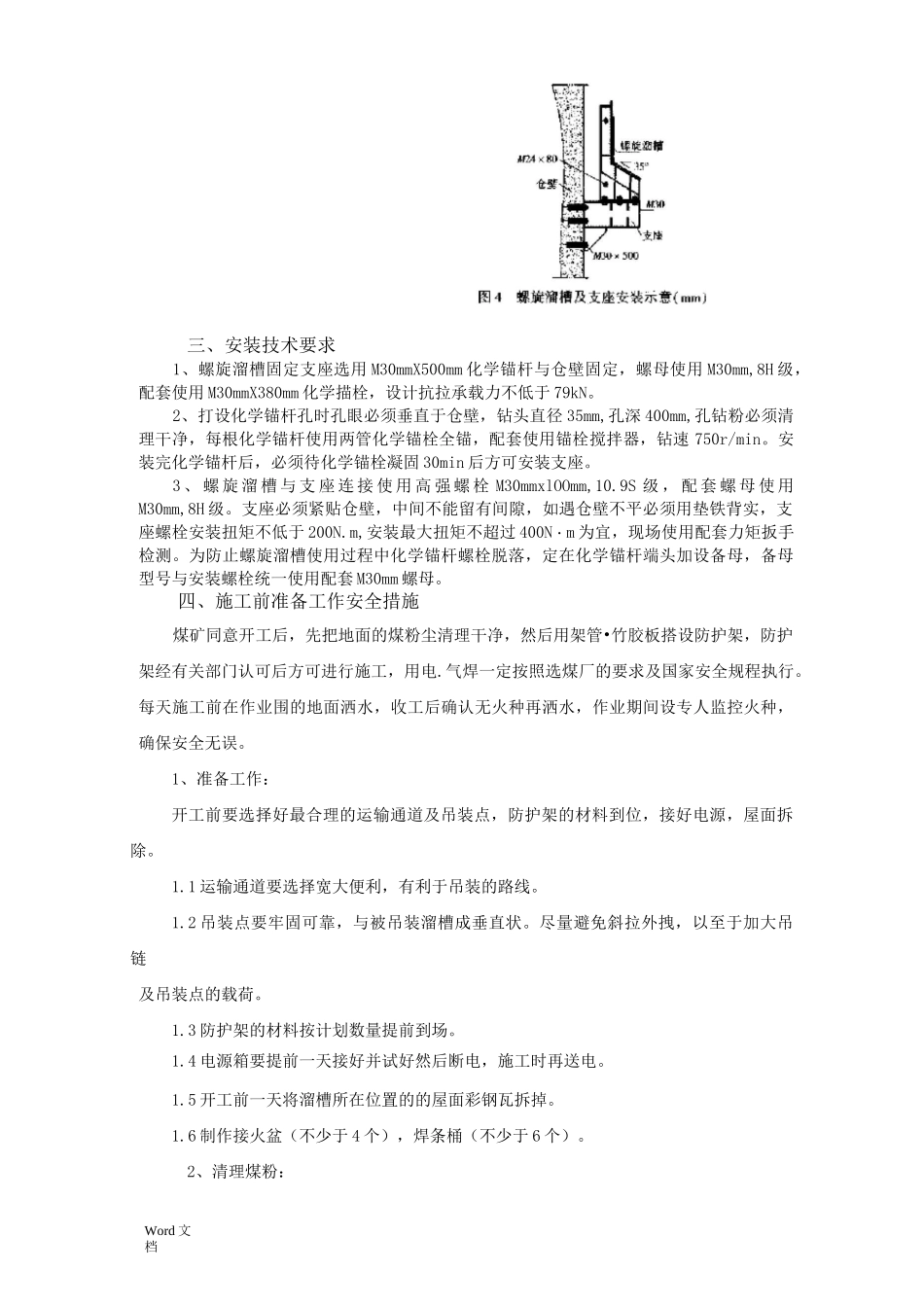

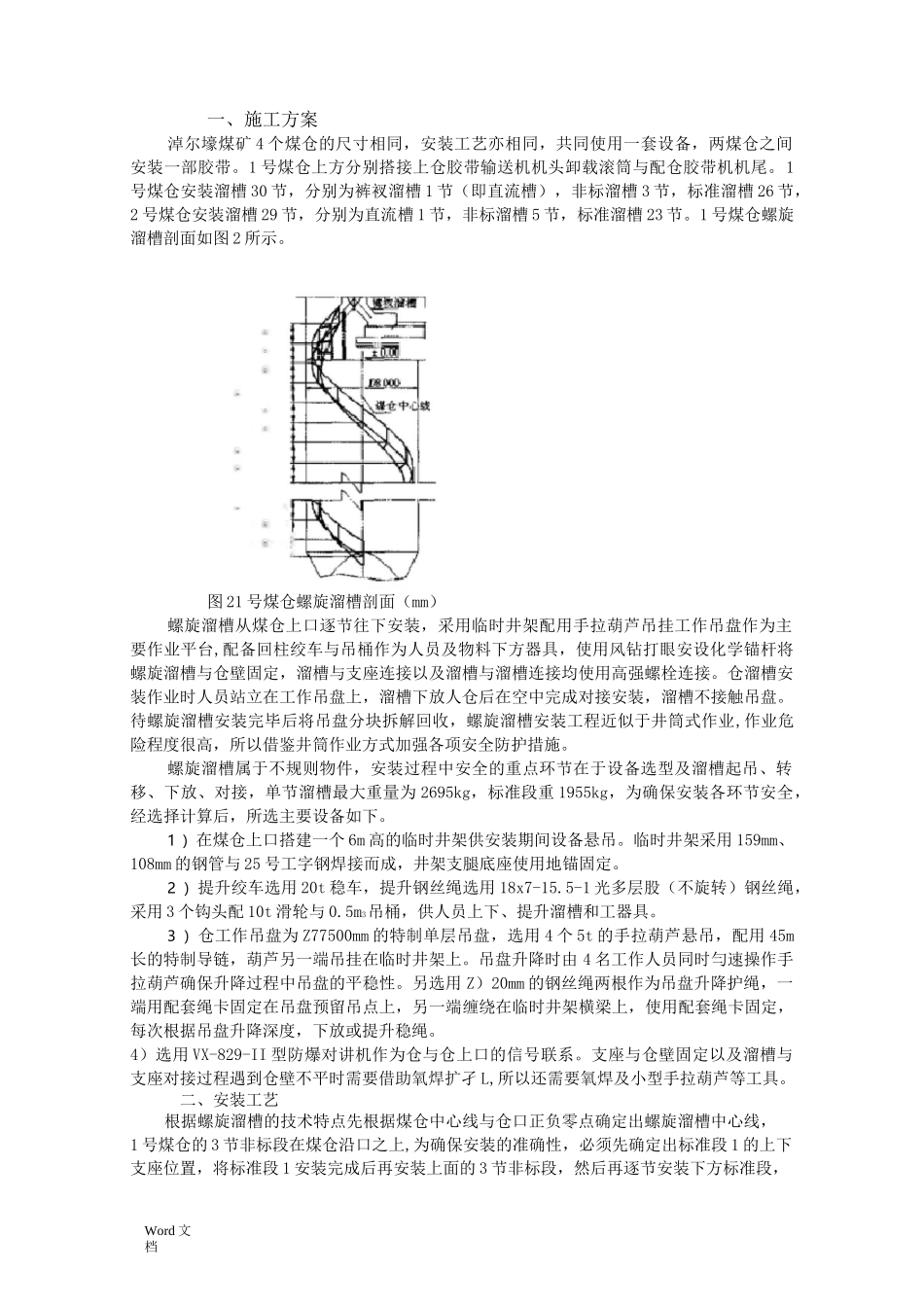

1号煤仓螺旋溜槽剖面如图2所示
图21号煤仓螺旋溜槽剖面(mm)螺旋溜槽从煤仓上口逐节往下安装,采用临时井架配用手拉葫芦吊挂工作吊盘作为主要作业平台,配备回柱绞车与吊桶作为人员及物料下方器具,使用风钻打眼安设化学锚杆将螺旋溜槽与仓壁固定,溜槽与支座连接以及溜槽与溜槽连接均使用高强螺栓连接
仓溜槽安装作业时人员站立在工作吊盘上,溜槽下放人仓后在空中完成对接安装,溜槽不接触吊盘
待螺旋溜槽安装完毕后将吊盘分块拆解回收,螺旋溜槽安装工程近似于井筒式作业,作业危险程度很高,所以借鉴井筒作业方式加强各项安全防护措施
螺旋溜槽属于不规则物件,安装过程中安全的重点环节在于设备选型及溜槽起吊、转移、下放、对接,单节溜槽最大重量为2695kg,标准段重1955kg,为确保安装各环节安全,经选择计算后,所选主要设备如下
1)在煤仓上口搭建一个6m高的临时井架供安装期间设备悬吊
临时井架采用159mm、108mm的钢管与25号工字钢焊接而成,井架支腿底座使用地锚固定
2)提升绞车选用20t稳车,提升钢丝绳选用18x7-15
5-1光多层股(不旋转)钢丝绳,采用3个钩头配10t滑轮与0
5m3吊桶,供人员上下、提升溜槽和工器具
3)仓工作吊盘为Z77500mm的特制单层吊盘,选用4个5t的手拉葫芦悬吊,配用45m长的特制导链,葫芦另一端吊挂在临时井架上
吊盘升降时由4名工作人员同
