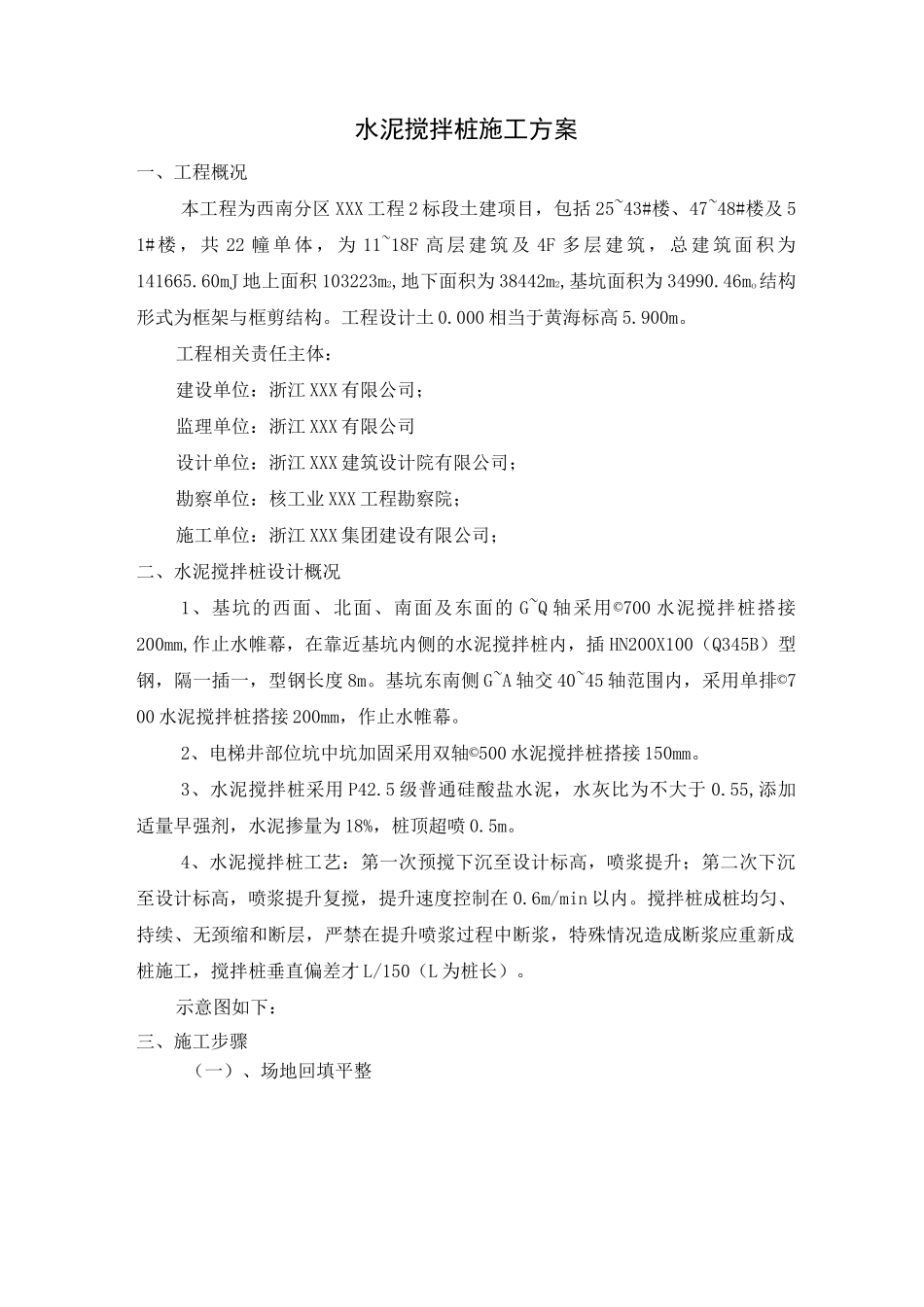

水泥搅拌桩施工方案一、工程概况本工程为西南分区XXX工程2标段土建项目,包括25~43#楼、47~48#楼及51#楼,共22幢单体,为11~18F高层建筑及4F多层建筑,总建筑面积为141665
60mJ地上面积103223m2,地下面积为38442m2,基坑面积为34990
46mo结构形式为框架与框剪结构
工程设计土0
000相当于黄海标高5
工程相关责任主体:建设单位:浙江XXX有限公司;监理单位:浙江XXX有限公司设计单位:浙江XXX建筑设计院有限公司;勘察单位:核工业XXX工程勘察院;施工单位:浙江XXX集团建设有限公司;二、水泥搅拌桩设计概况1、基坑的西面、北面、南面及东面的G~Q轴采用©700水泥搅拌桩搭接200mm,作止水帷幕,在靠近基坑内侧的水泥搅拌桩内,插HN200X100(Q345B)型钢,隔一插一,型钢长度8m
基坑东南侧G~A轴交40~45轴范围内,采用单排©700水泥搅拌桩搭接200mm,作止水帷幕
2、电梯井部位坑中坑加固采用双轴©500水泥搅拌桩搭接150mm
3、水泥搅拌桩采用P42
5级普通硅酸盐水泥,水灰比为不大于0
55,添加适量早强剂,水泥掺量为18%,桩顶超喷0
4、水泥搅拌桩工艺:第一次预搅下沉至设计标高,喷浆提升;第二次下沉至设计标高,喷浆提升复搅,提升速度控制在0
6m/min以内

搅拌桩成桩均匀、持续、无颈缩和断层,严禁在提升喷浆过程中断浆,特殊情况造成断浆应重新成桩施工,搅拌桩垂直偏差才L/150(L为桩长)
示意图如下:三、施工步骤(一)、场地回填平整第一次提升喷后台制备水泥水泥搅拌机施工前,必须先进行场地平整,清除施工区域内的表层硬物,素土回填夯实
在场地平整过程中,应首先对水泥搅拌桩施工部位清障,深度控制在4米左右
注意及时查看是否有地下古物和遗址的发现
一旦在清障过程中有不明遗址或古物,应立即联系
